子供のための増築(水回り・オーダーダイニングテーブル)A様邸
御前崎市
リフォーム|外壁塗替・屋根塗替
建築中レポート
- 1. 2025年07月30日
-

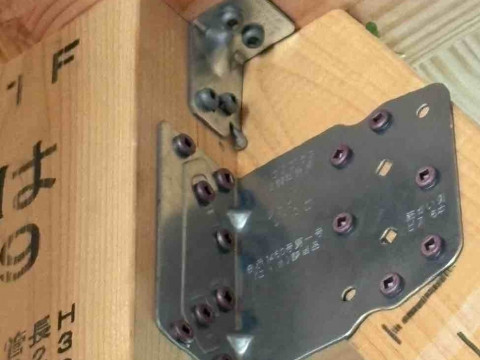

構造金物及び筋交プレート取り付け工事
- 2. 2025年07月30日
-

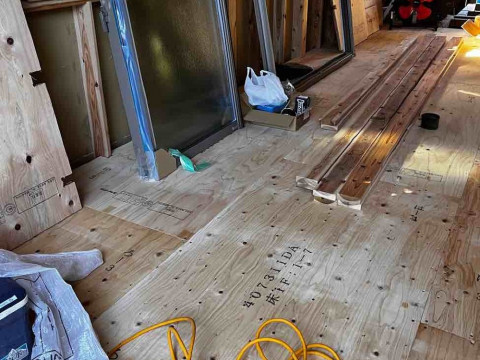

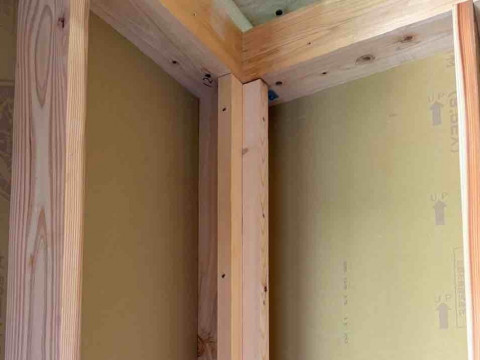

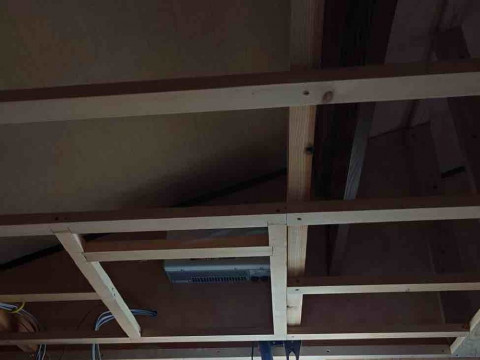

入隅野縁施工
- 3. 2025年07月30日
-
巾木受け下地施工
- 4. 2025年07月29日
-

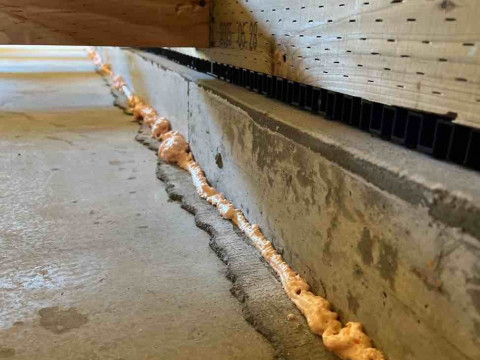

防蟻ウレタン施工
- 5. 2025年07月29日
-

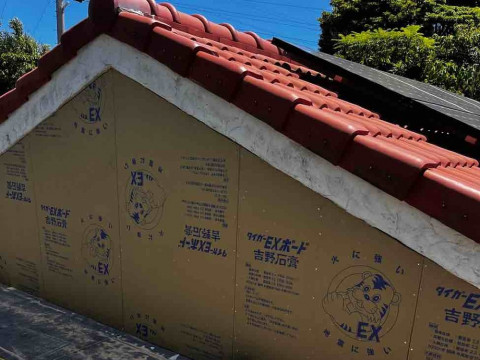

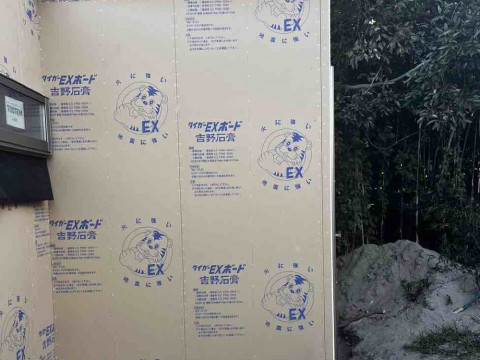

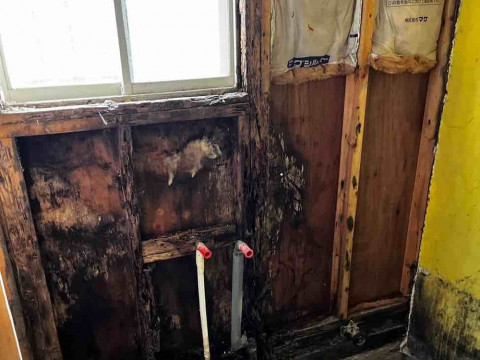

既存部のヤギリ下地工事
- 6. 2025年07月29日
-

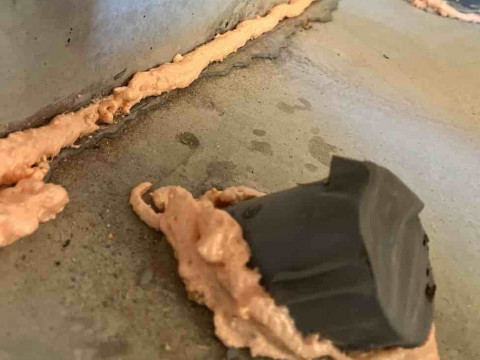

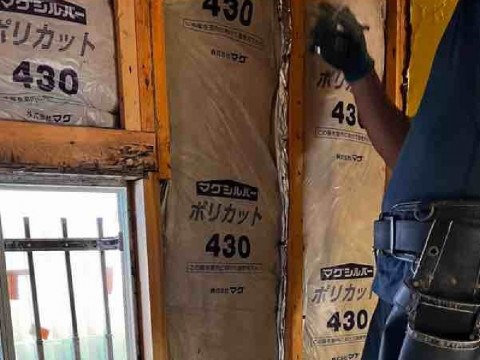

防蟻ウレタン施工
- 7. 2025年07月29日
-

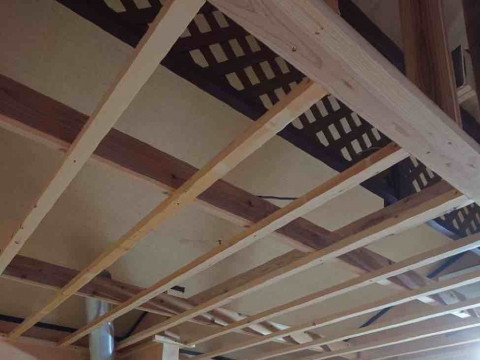

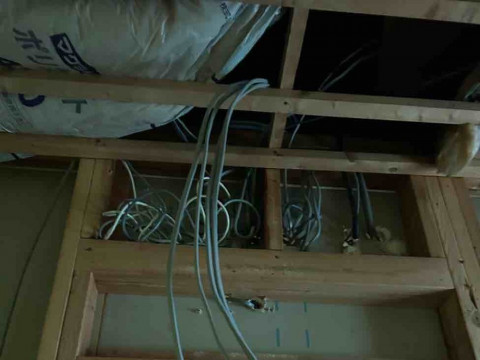

床断熱及び気密テープ
- 8. 2025年07月29日
-

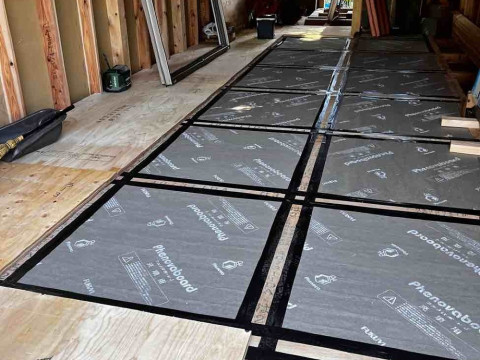

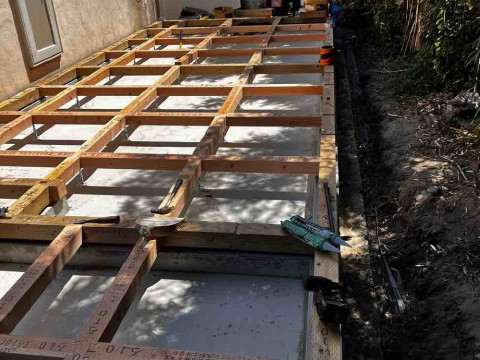

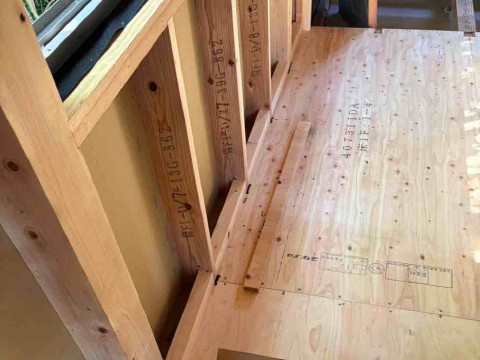

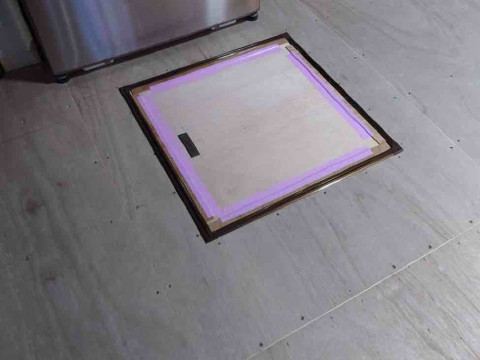

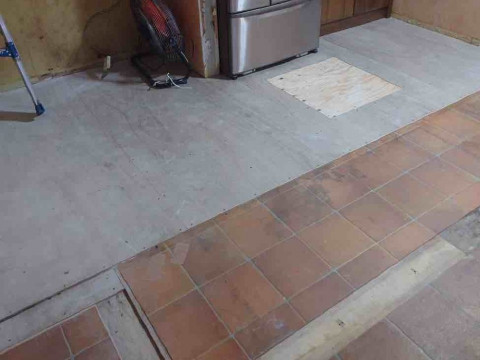

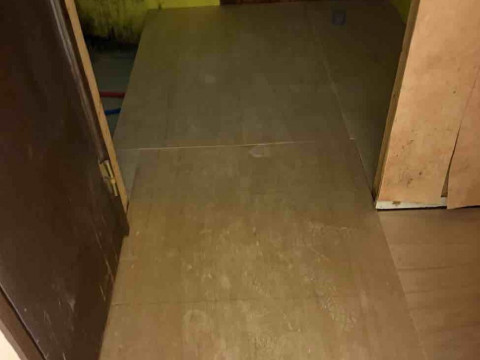

配管必要部分以外のネダノン敷
- 9. 2025年07月29日
-
釘打ちピッチ確認 面材釘打ちピッチ確認
- 10. 2025年07月29日
-
既存ヤギリ防水シート
- 11. 2025年07月29日
-

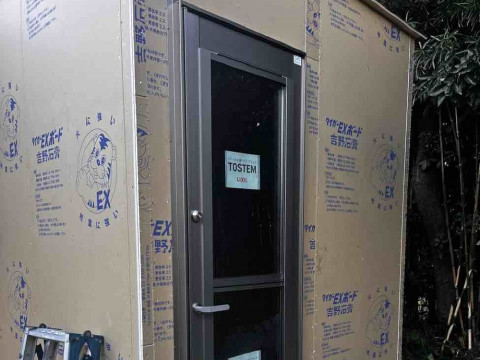

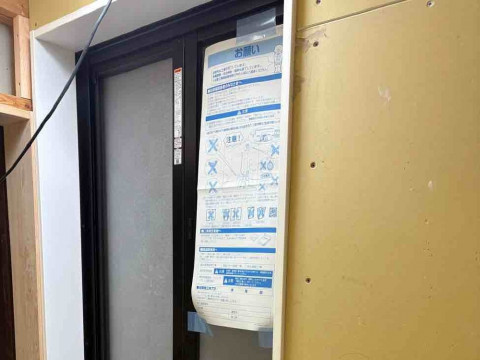

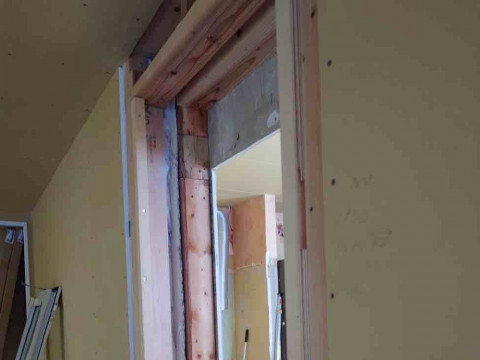

裏口ドア取り付け
- 12. 2025年07月28日
-

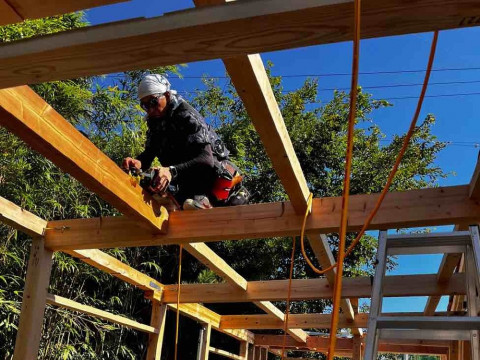

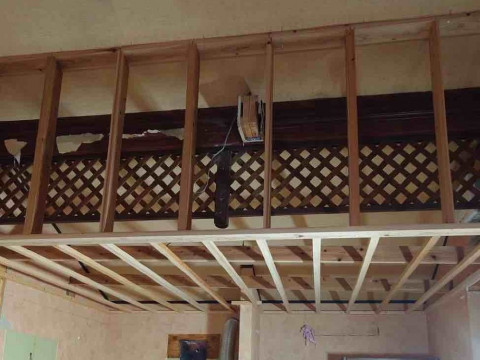

躯体建て方 柱起こし 間柱 窓台施工
- 13. 2025年07月28日
-

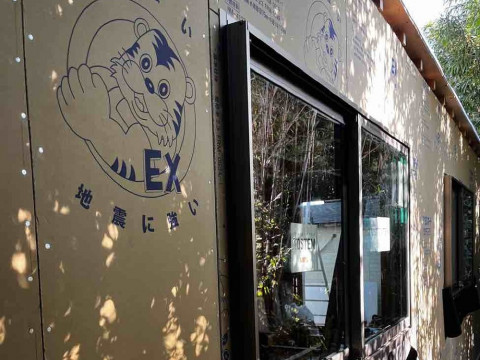

面材工事 サッシ水切り施工及び取り付け
- 14. 2025年07月28日
-
屋根工事
- 15. 2025年07月28日
-

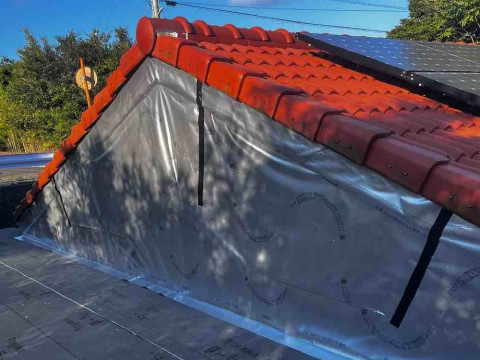

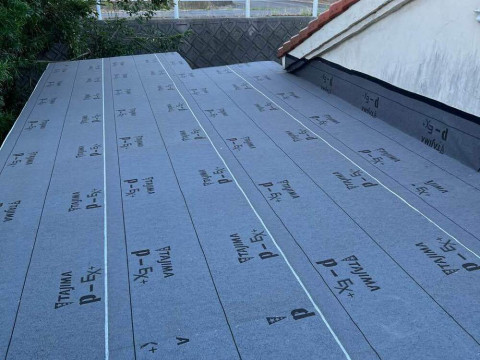

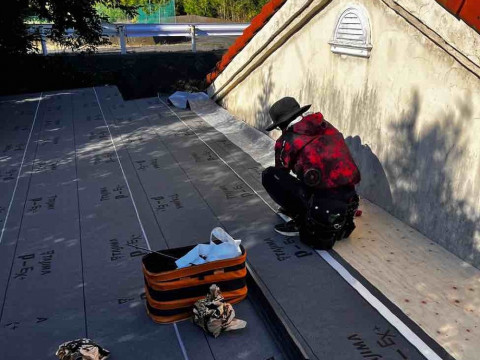

ルーフィング施工
- 16. 2025年07月26日
-

土台据え終了 大引及び鋼製ツカ設置完了 柱梁配り 金物組み完了
- 17. 2025年07月25日
-
防蟻シート
- 18. 2025年07月25日
-
基礎パッキン 土台据え施工
- 19. 2025年07月23日
-
基礎工事完了
- 20. 2025年07月22日
-

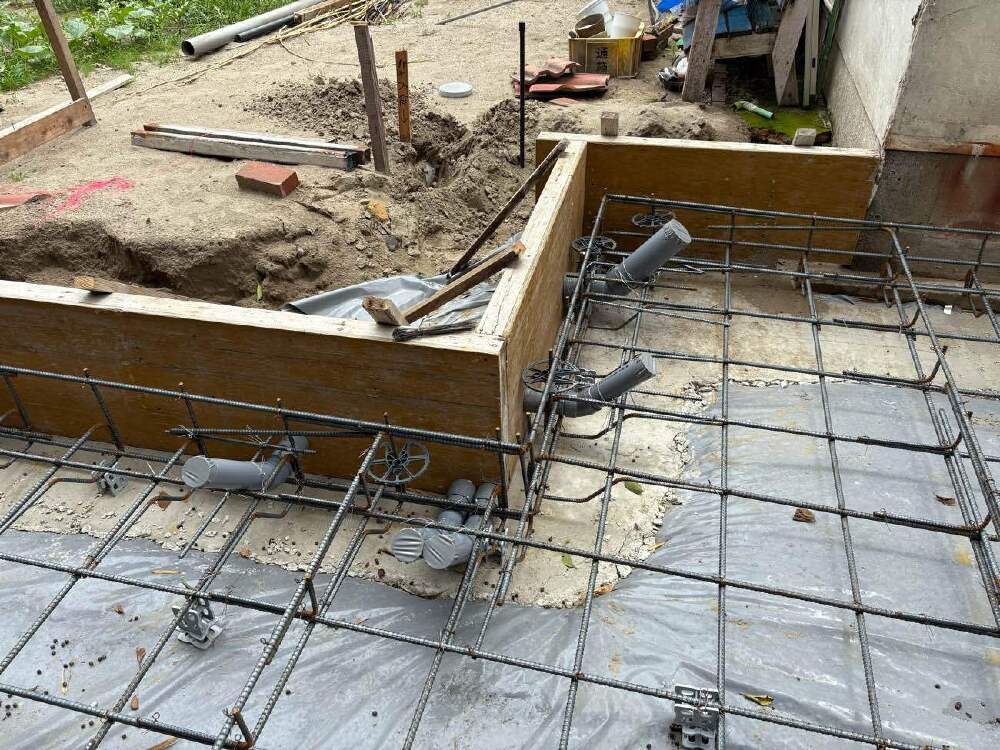

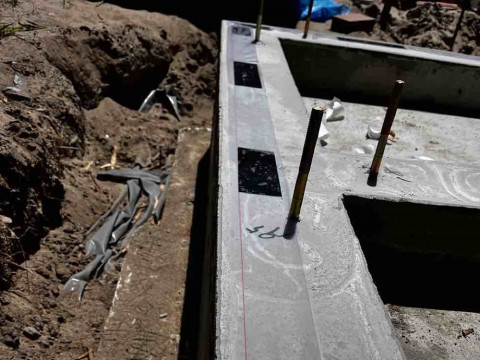

基礎打設完了
- 21. 2025年07月16日
-

プレ配管完了
- 22. 2025年07月11日
-
外枠、配筋完了
- 23. 2025年07月10日
-
均しコンクリート完了
- 24. 2025年07月10日
-
砕石敷き均しターミダンシート
- 25. 2025年07月09日
-
砕石入れ途中
- 26. 2025年07月09日
-
掘削完了
- 27. 2025年07月08日
-
既設配管接続完了
- 28. 2025年07月08日
-
解体工事完了
- 29. 2025年07月03日
-
トイレ、手洗い取外し完了
- 30. 2025年07月03日
-
既設設備撤去
- 31. 2025年07月01日
-

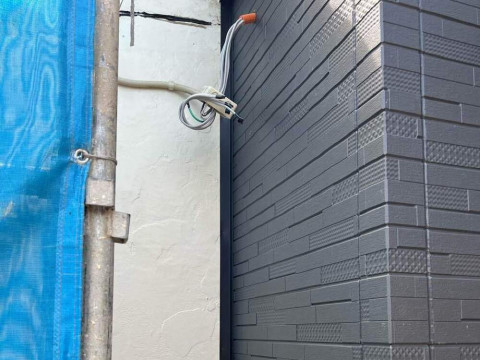

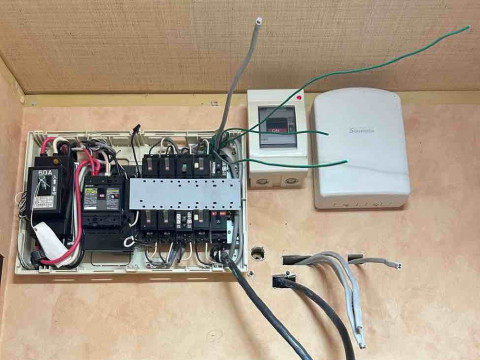

電気仮設工事
