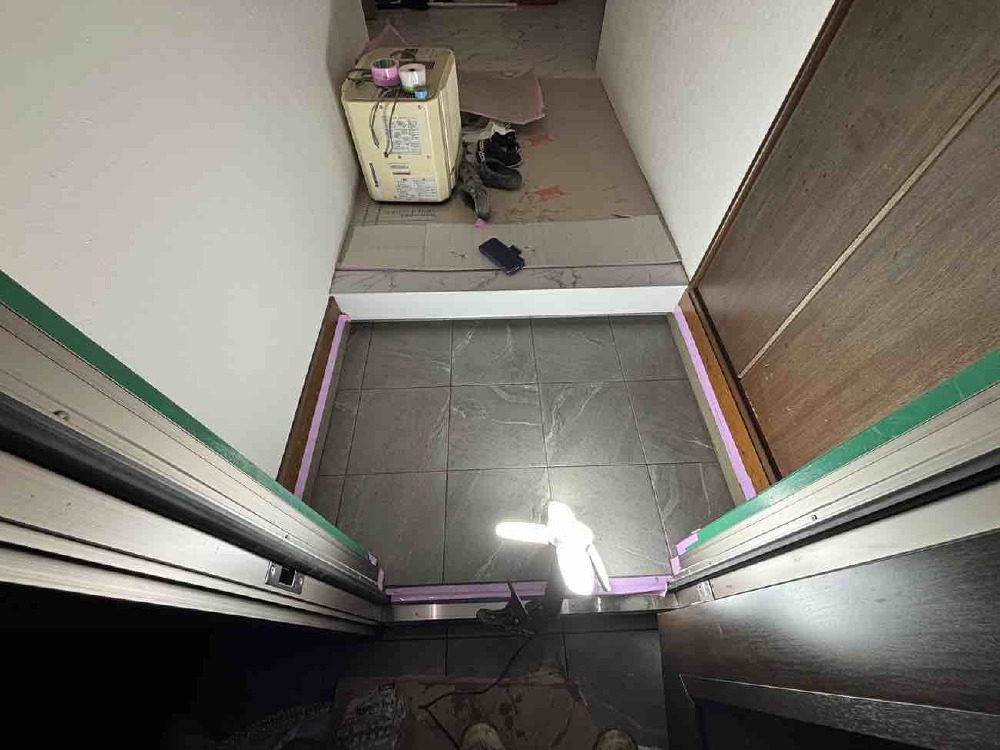

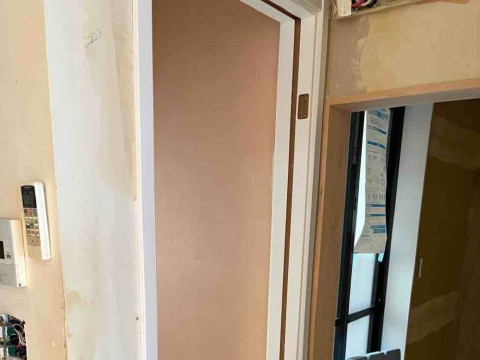

子供のための増築(水回り・オーダーダイニングテーブル)A様邸
御前崎市
リフォーム|すべて
建築中レポート
- 1. 2025年09月12日
-

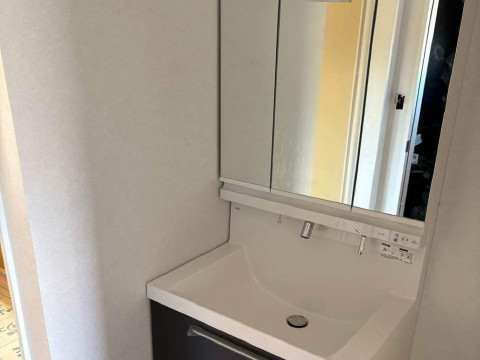

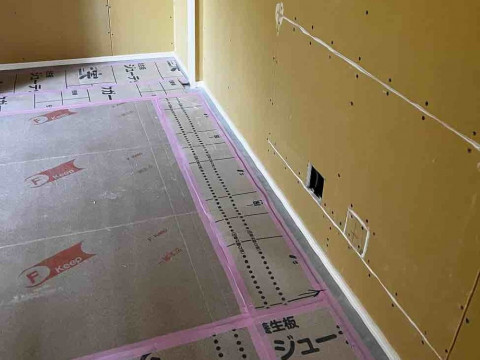

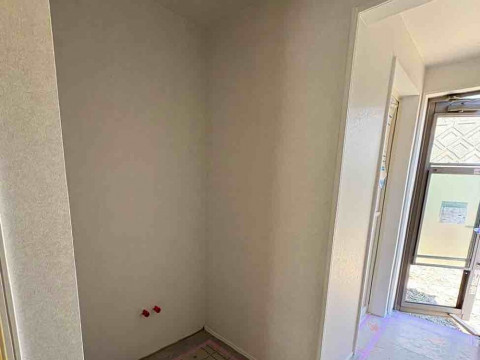

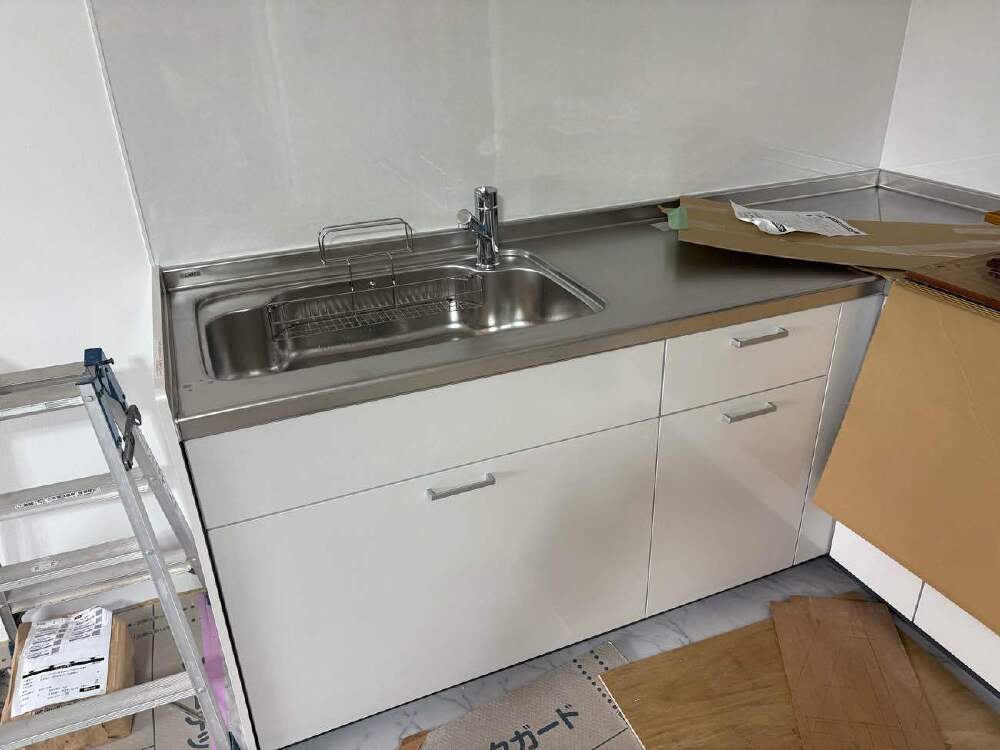

洗面、浴室、キッチン、撤去 エコキュートリモコン移設・キッチン、洗面、洗濯、風呂 止水完了
- 2. 2025年09月11日
-

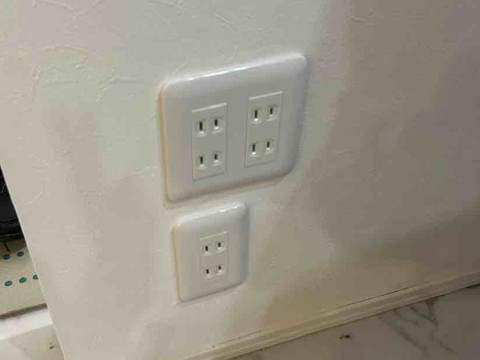

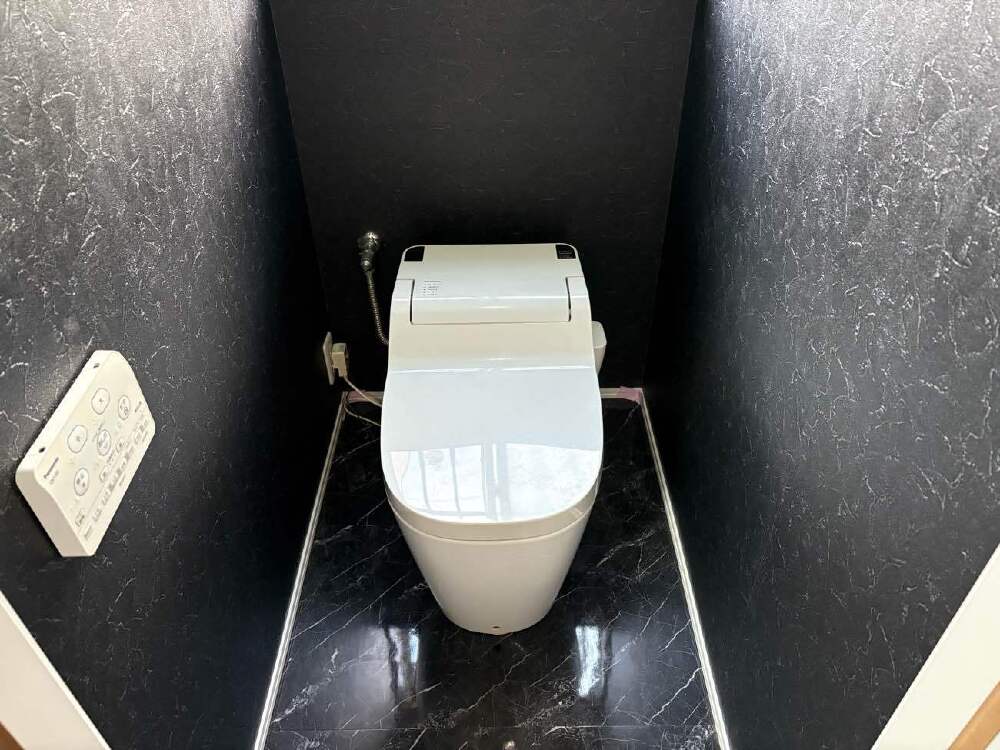

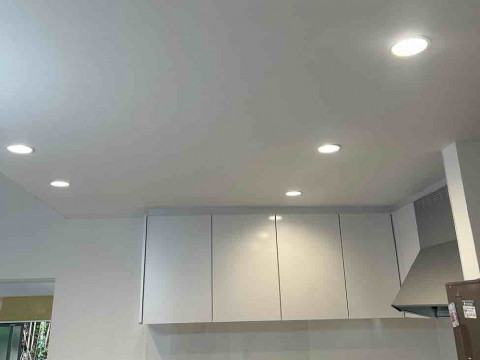

トイレ、洗面、浴室器具付け通電完了
- 3. 2025年09月10日
-
洗面・トイレ器具付け、通水完了
- 4. 2025年09月09日
-

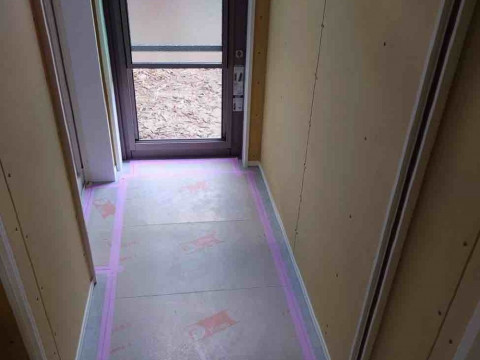

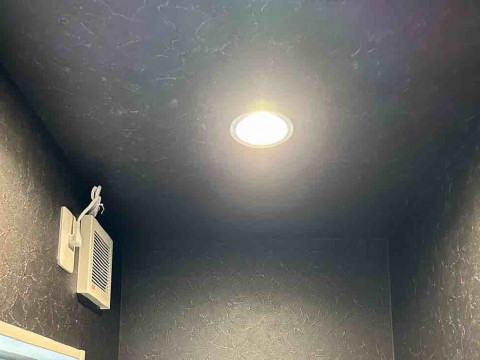

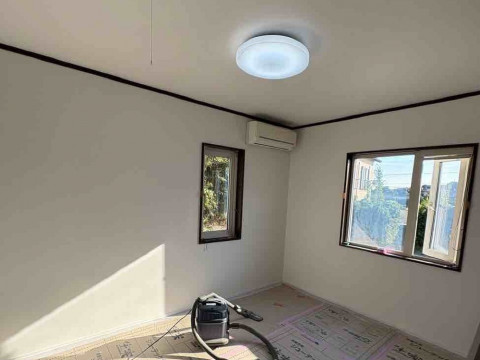

洗面・トイレ クロス工事完了
- 5. 2025年09月08日
-

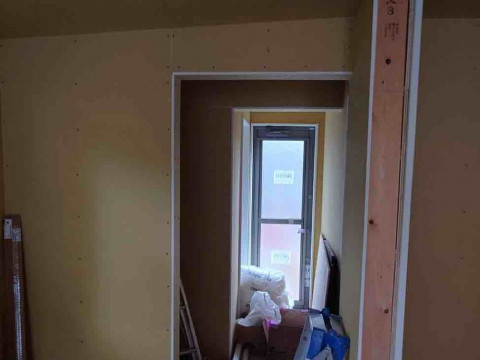

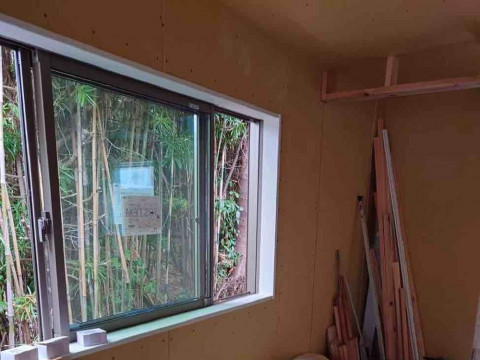

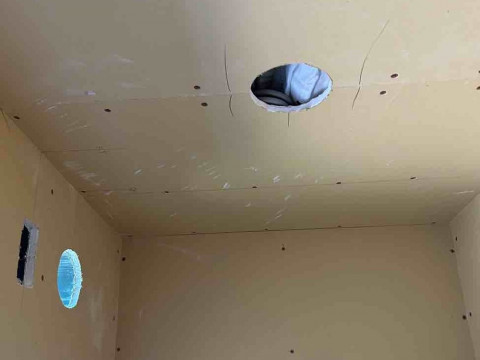

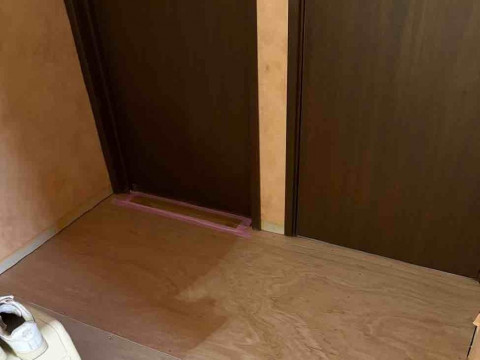

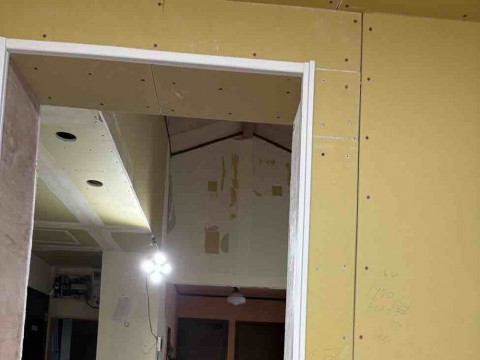

ボード開口工事
- 6. 2025年09月08日
-

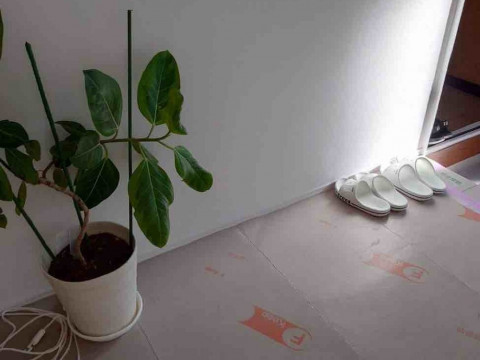

リビング巾木施工
- 7. 2025年09月08日
-

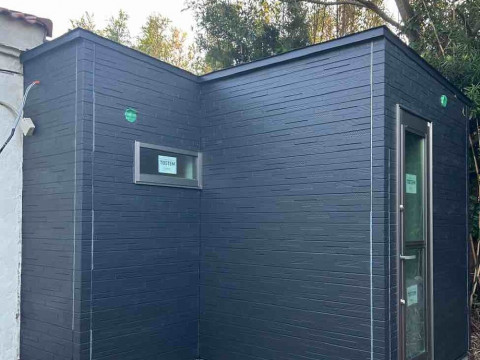

外壁工事
- 8. 2025年09月06日
-

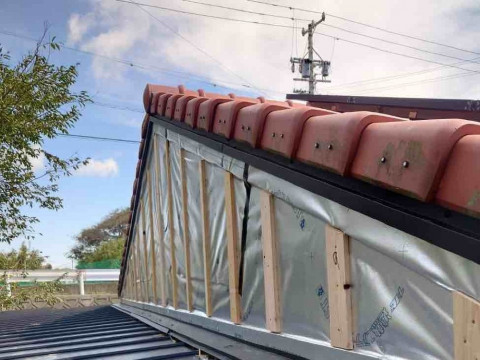

ヤギリの胴縁
- 9. 2025年09月06日
-
LDKアウトセット下地・PB施工・アウトセット枠・水まわり巾木施工
- 10. 2025年09月04日
-

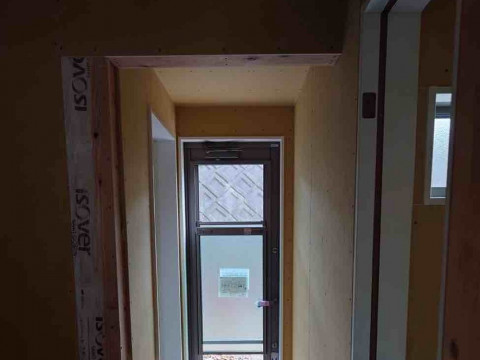

アウトセット開口部下地・クローゼット下地・プラスターボード貼り
- 11. 2025年09月03日
-

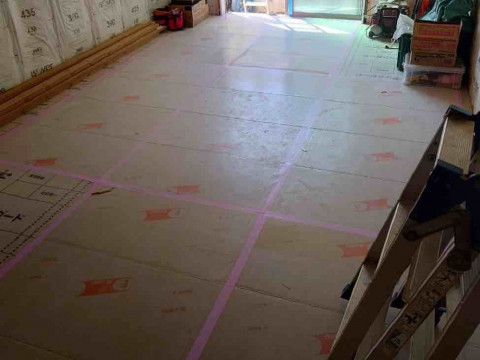

トイレドア枠取り付け
- 12. 2025年09月03日
-
プラスターボード貼り
- 13. 2025年09月02日
-

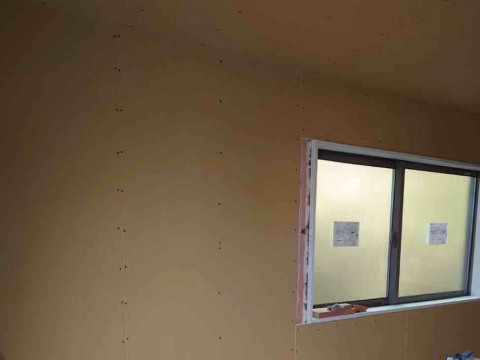

シャワーユニット枠付け
- 14. 2025年09月02日
-
プラスターボード貼り
- 15. 2025年09月02日
-
床養生
- 16. 2025年08月31日
-
床工事完了
- 17. 2025年08月26日
-
枠周り断熱

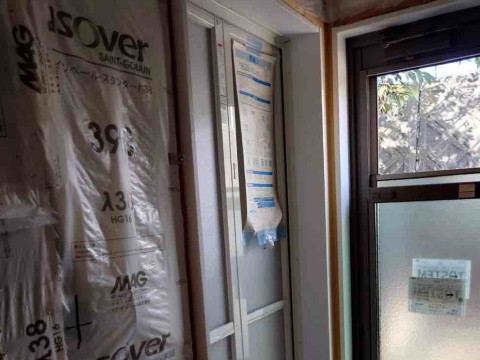

- 18. 2025年08月26日
-
窓枠取り付け
- 19. 2025年08月26日
-
ユニット断熱
- 20. 2025年08月25日
-
天井断熱材
- 21. 2025年08月25日
-
天井ボード貼り
- 22. 2025年08月25日
-
床ベースパネル貼り
- 23. 2025年08月22日
-
屋根葺き施工
- 24. 2025年08月22日
-
外壁下地タテ胴縁施工

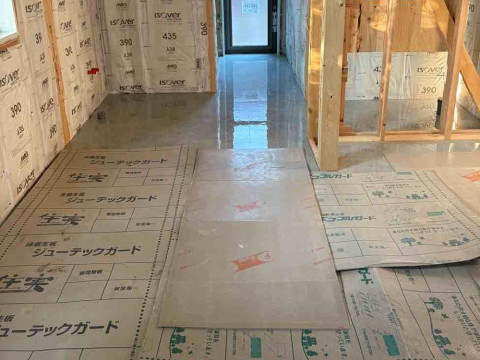

- 25. 2025年08月22日
-
床ベースパネル貼り工事
- 26. 2025年08月21日
-
線だし、ダウン墨出し
- 27. 2025年08月21日
-
線だし、ダウン墨出し
- 28. 2025年08月20日
-
唐草、通気金物
- 29. 2025年08月19日
-
延焼ボード施工
- 30. 2025年08月18日
-
壁断熱材施工
- 31. 2025年08月18日
-
天井下地
- 32. 2025年08月09日
-
シャワーユニット排水接続完了
- 33. 2025年08月07日
-
シャワー室グラスウール
- 34. 2025年08月07日
-
配管部分床断熱及び気密テープ
- 35. 2025年08月07日
-
外部ボード施工
- 36. 2025年08月06日
-
換気扇施工
- 37. 2025年08月06日
-
エアコンコンセント
- 38. 2025年08月02日
-
土台水切り 防水シート施工
- 39. 2025年08月02日
-
屋内配線
- 40. 2025年08月02日
-
屋内配線
- 41. 2025年08月02日
-
防水両面テープ
- 42. 2025年08月02日
-
防水シート完了
- 43. 2025年08月01日
-
内部配管状況
- 44. 2025年08月01日
-
内部配管状況
- 45. 2025年07月30日
-
構造金物及び筋交プレート取り付け工事
- 46. 2025年07月30日
-
入隅野縁施工
- 47. 2025年07月30日
-
巾木受け下地施工
- 48. 2025年07月29日
-
防蟻ウレタン施工
- 49. 2025年07月29日
-
既存部のヤギリ下地工事
- 50. 2025年07月29日
-
防蟻ウレタン施工
- 51. 2025年07月29日
-
床断熱及び気密テープ
- 52. 2025年07月29日
-
配管必要部分以外のネダノン敷
- 53. 2025年07月29日
-
釘打ちピッチ確認 面材釘打ちピッチ確認
- 54. 2025年07月29日
-
既存ヤギリ防水シート
- 55. 2025年07月29日
-
裏口ドア取り付け
- 56. 2025年07月28日
-
躯体建て方 柱起こし 間柱 窓台施工
- 57. 2025年07月28日
-
面材工事 サッシ水切り施工及び取り付け
- 58. 2025年07月28日
-
屋根工事
- 59. 2025年07月28日
-
ルーフィング施工
- 60. 2025年07月26日
-
土台据え終了 大引及び鋼製ツカ設置完了 柱梁配り 金物組み完了
- 61. 2025年07月25日
-
防蟻シート
- 62. 2025年07月25日
-
基礎パッキン 土台据え施工
- 63. 2025年07月23日
-
基礎工事完了
- 64. 2025年07月22日
-
基礎打設完了
- 65. 2025年07月16日
-
プレ配管完了
- 66. 2025年07月11日
-
外枠、配筋完了
- 67. 2025年07月10日
-
均しコンクリート完了
- 68. 2025年07月10日
-
砕石敷き均しターミダンシート
- 69. 2025年07月09日
-
砕石入れ途中
- 70. 2025年07月09日
-
掘削完了
- 71. 2025年07月08日
-

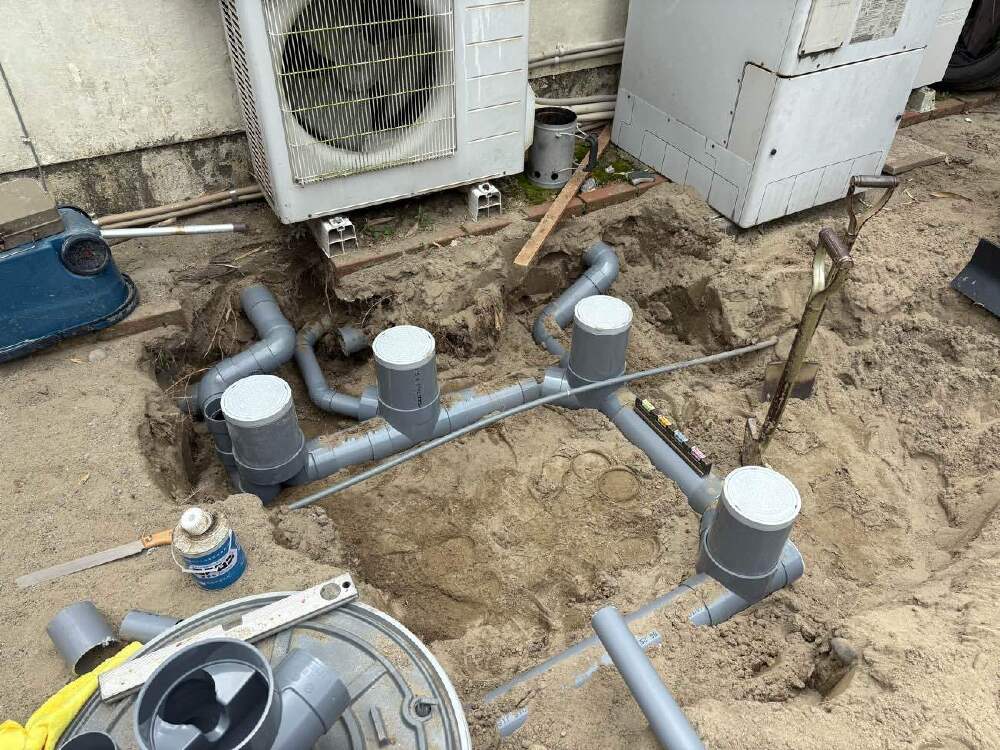

既設配管接続完了
- 72. 2025年07月08日
-

解体工事完了
- 73. 2025年07月03日
-
トイレ、手洗い取外し完了
- 74. 2025年07月03日
-

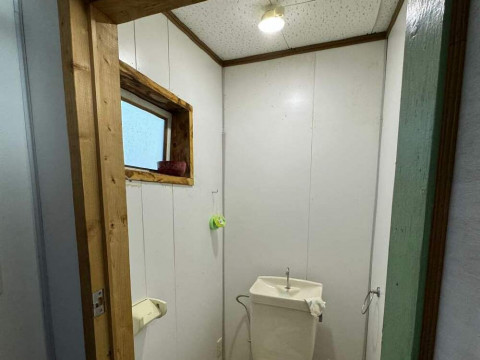

既設設備撤去
- 75. 2025年07月01日
-

電気仮設工事
