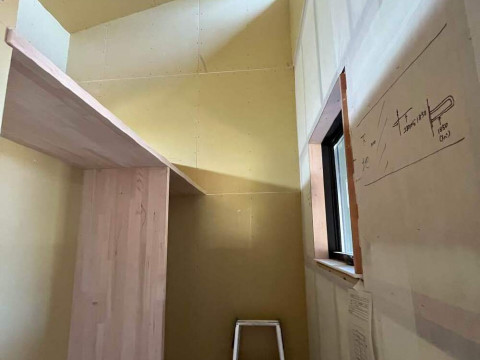

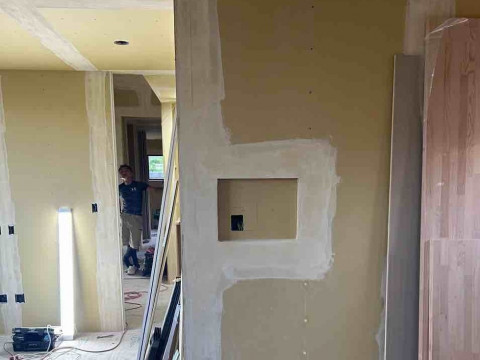

H様のおうち
牧之原市
地域別|すべて

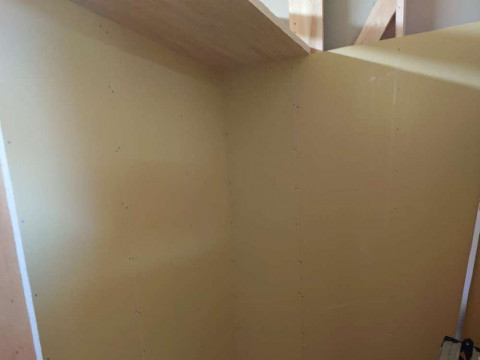

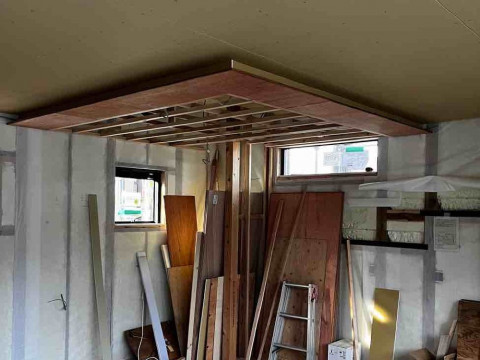

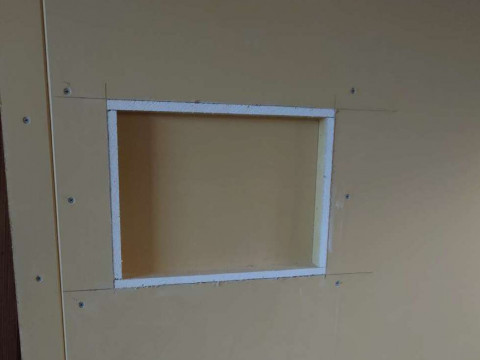

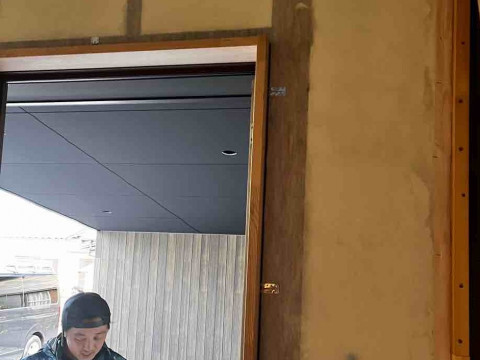

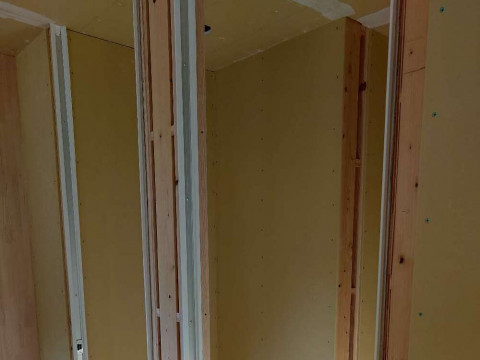

建築中レポート

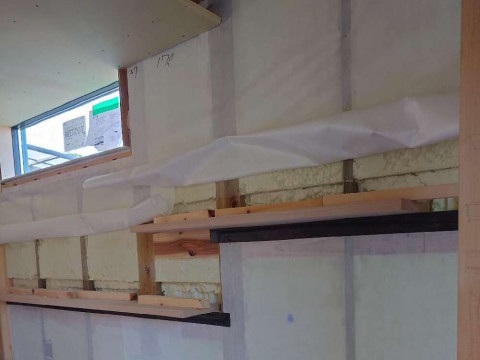

- 1. 2025年07月31日
-

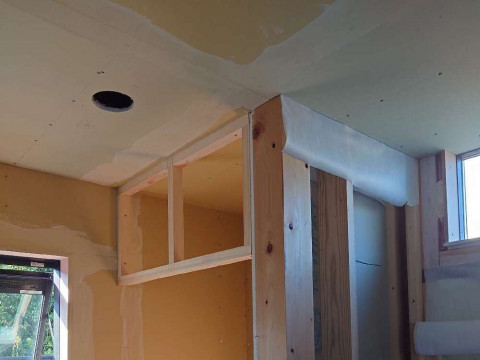

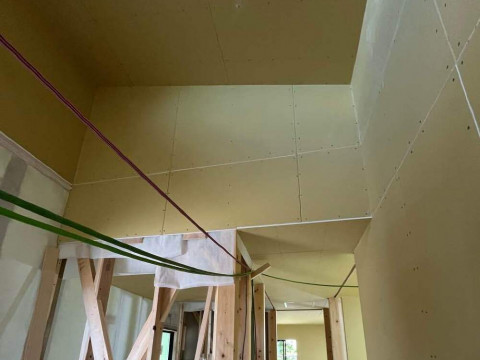

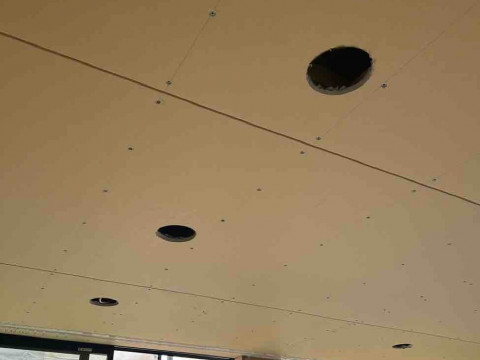

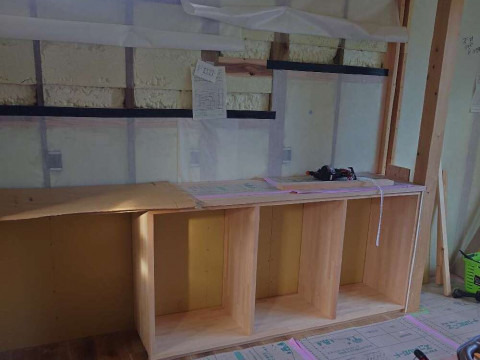

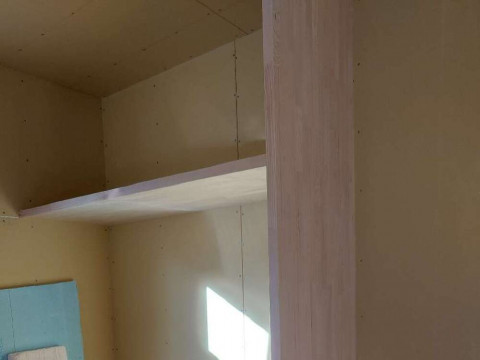

ボード開口
- 2. 2025年07月31日
-

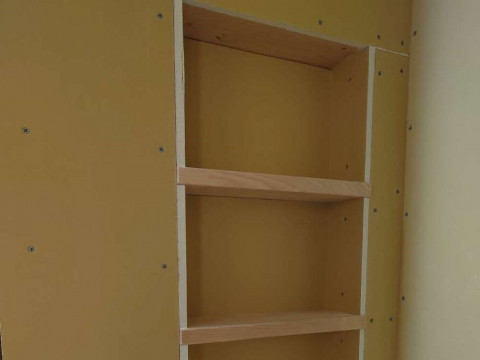

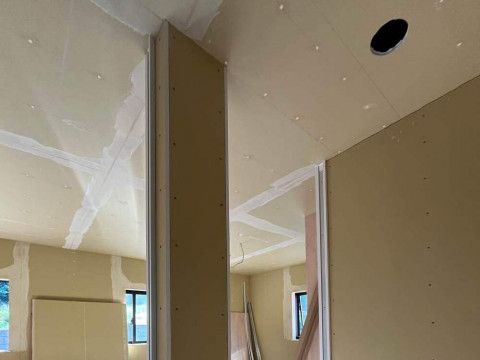

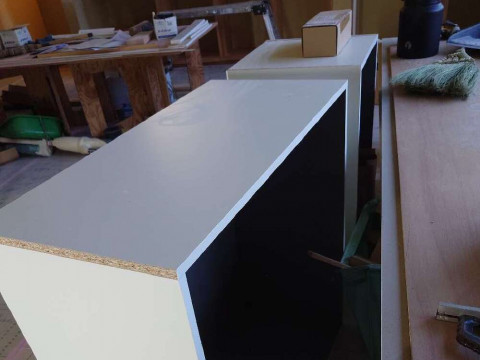

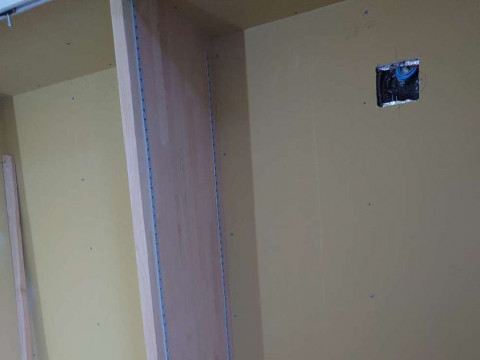

キッチン収納仕切り周辺PB、可動棚レール各所
- 3. 2025年07月31日
-

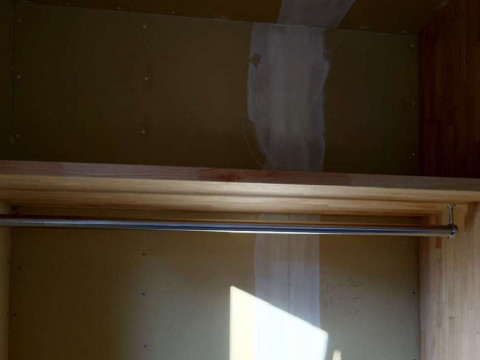

ハンガーパイプ各所
- 4. 2025年07月31日
-

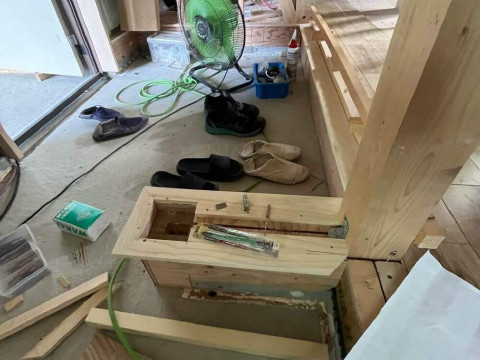

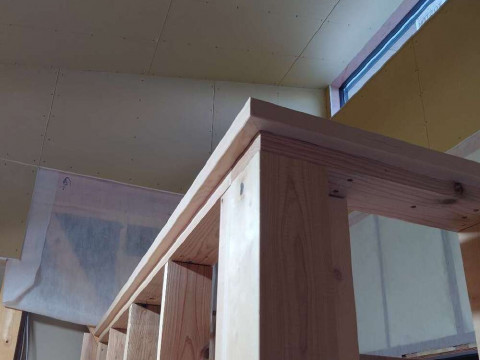

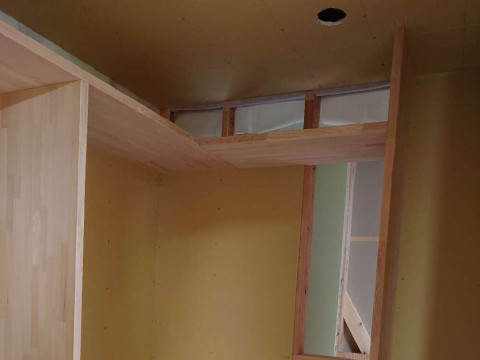

下駄箱組立施工
- 5. 2025年07月30日
-

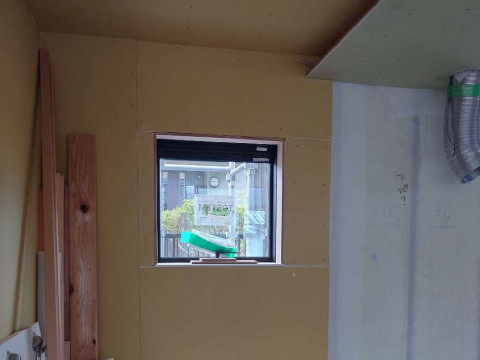

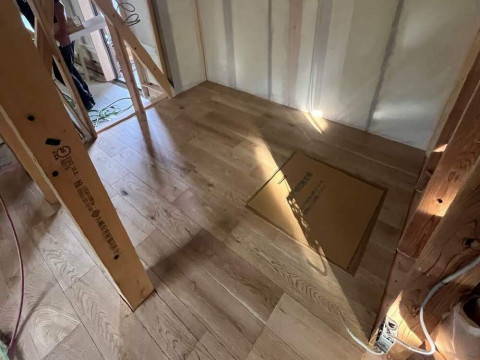

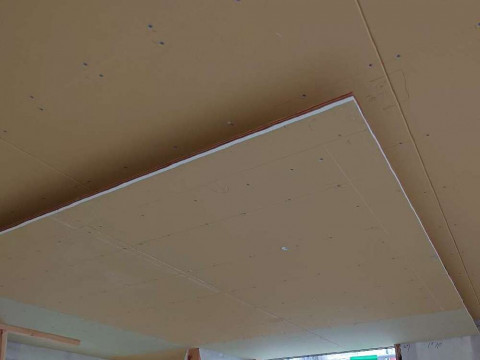

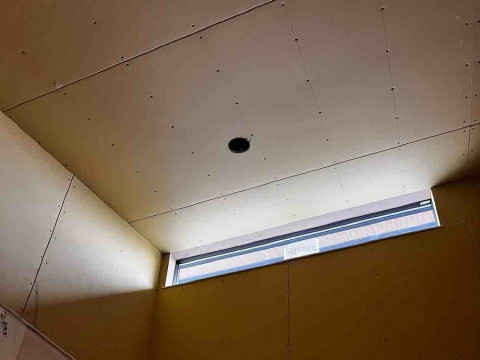

P.B張り
- 6. 2025年07月30日
-

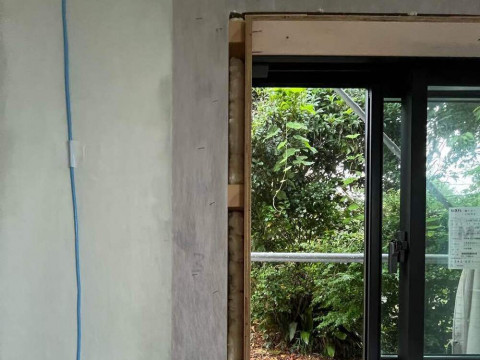

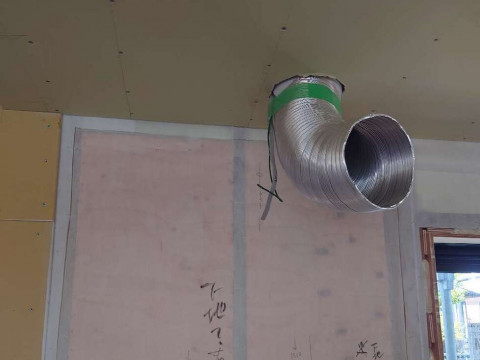

外部配管施工
- 7. 2025年07月29日
-
P.B張り
- 8. 2025年07月29日
-

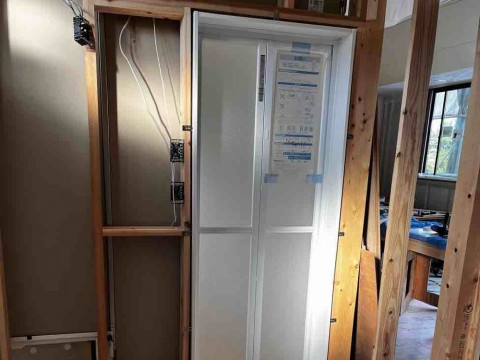

洗面ニッチ施工
- 9. 2025年07月29日
-
冷蔵庫垂壁施工
- 10. 2025年07月29日
-
子供室ドア枠施工
- 11. 2025年07月29日
-

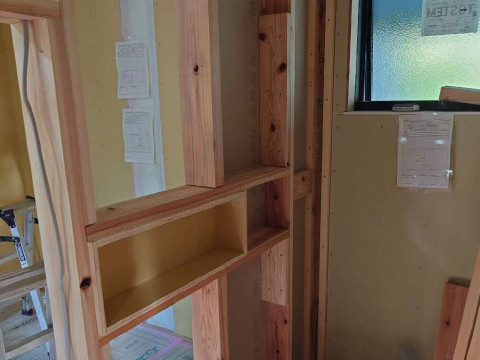

キッチン背面の棚施工
- 12. 2025年07月28日
-
収納棚回りP.B張り
- 13. 2025年07月26日
-
東トイレPB施工
- 14. 2025年07月26日
-

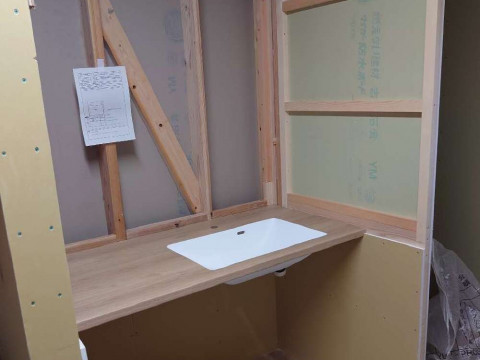

洗面台取り付け
- 15. 2025年07月26日
-

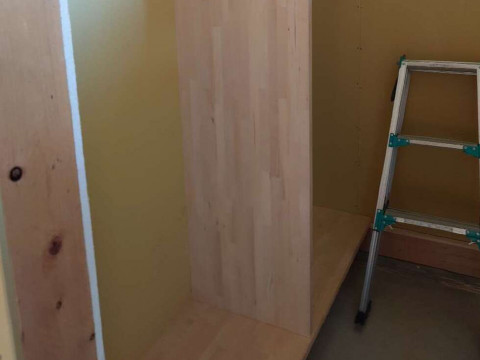

wic棚施工
- 16. 2025年07月26日
-
西トイレ一本引き
- 17. 2025年07月26日
-
玄関壁笠木施工
- 18. 2025年07月25日
-
子供室棚、周辺PB施工
- 19. 2025年07月25日
-
西トイレニッチ、袖壁施工
- 20. 2025年07月24日
-
玄関棚、子供室棚施工
- 21. 2025年07月24日
-
玄関棚、子供室棚施工
- 22. 2025年07月24日
-
脱衣室カウンター、壁PB施工

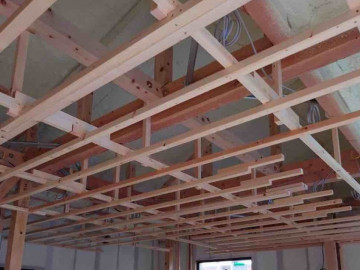

- 23. 2025年07月23日
-
玄関棚・壁PB施工
- 24. 2025年07月23日
-
キッチン背面収納施工
- 25. 2025年07月23日
-
外部電気設備施工
- 26. 2025年07月23日
-
換気扇下地
- 27. 2025年07月23日
-
キッチンニッチ施工
- 28. 2025年07月22日
-
トイ工事、板金工事完了
- 29. 2025年07月18日
-
電気設備施工
- 30. 2025年07月18日
-
ダウンライト開口、線だし
- 31. 2025年07月17日
-

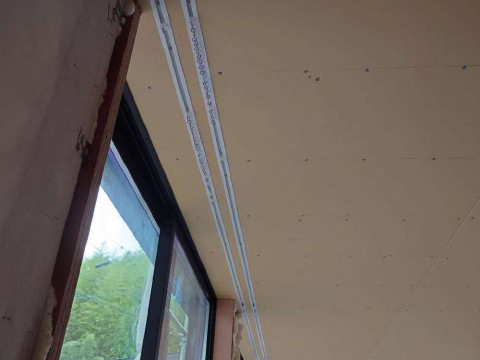

P.B張り
- 32. 2025年07月17日
-
壁PB、下地等
- 33. 2025年07月17日
-
玄関カマチ施工
- 34. 2025年07月16日
-
窓回りウレタン注入
- 35. 2025年07月16日
-

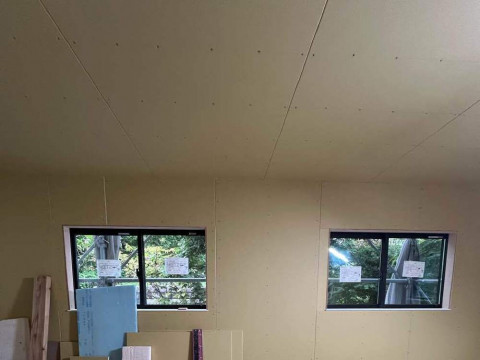

子供部屋、主寝室P.B張り
- 36. 2025年07月16日
-
カーテンレール周り天井ボード、カーテンレール、掃き出窓腰窓窓枠、窓枠ウレタン、壁PB
- 37. 2025年07月15日
-
窓枠3方ベースパネル取り付け
- 38. 2025年07月15日
-

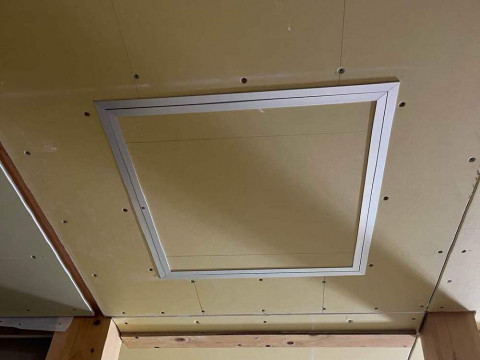

天井点検口取り付け
- 39. 2025年07月15日
-
キッチン、トイレ、脱衣室床ベースパネル
- 40. 2025年07月15日
-
キッチン天井防湿シート、PB
- 41. 2025年07月13日
-

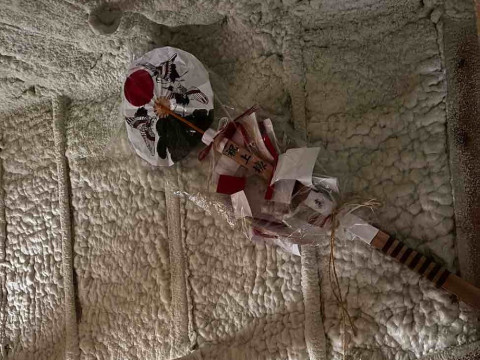

梵天 上棟式記念手形板 屋根裏に設置
- 42. 2025年07月13日
-
梵天 上棟式記念手形板 屋根裏に設置
- 43. 2025年07月12日
-
キッチン配線、LAN配線
- 44. 2025年07月12日
-
破風鼻隠し、トイ金具施工

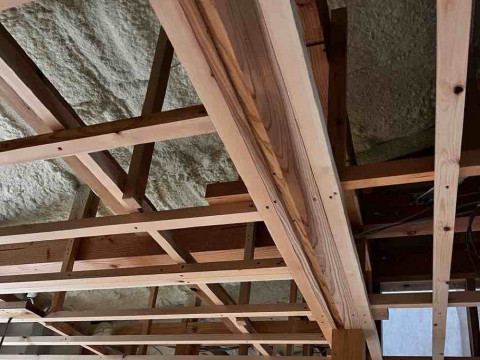

- 45. 2025年07月11日
-

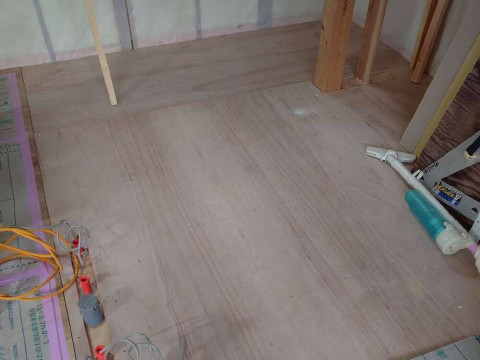

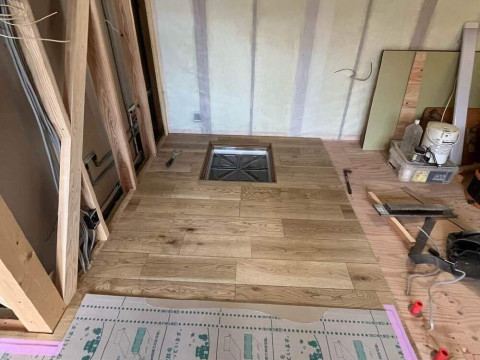

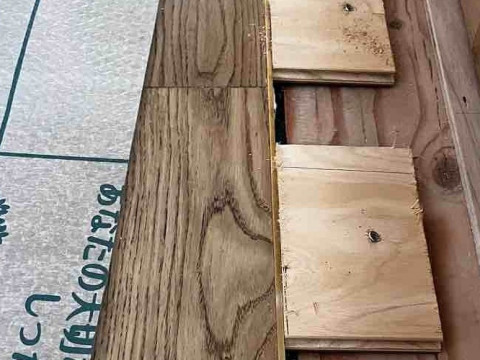

フロアー張り 床下点検口取り付け
- 46. 2025年07月11日
-
ユニットバス入り口枠施工

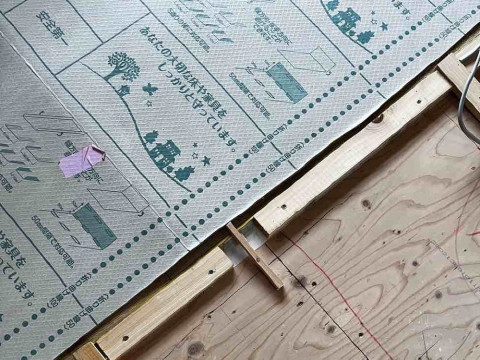

- 47. 2025年07月11日
-
脱衣所及びトイレ床下地
- 48. 2025年07月11日
-
キッチン下げ天井下地及び間接照明下地
- 49. 2025年07月11日
-
各所見切り真鍮取り付け
- 50. 2025年07月10日
-
天井P.B張り
- 51. 2025年07月10日
-
玄関框取り付け
- 52. 2025年07月10日
-

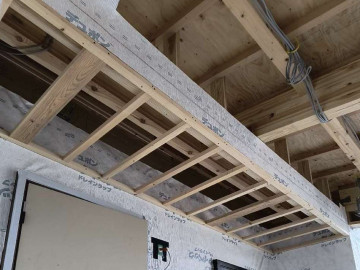

床張り
- 53. 2025年07月09日
-
破風鼻隠し、トイ金具施工
- 54. 2025年07月09日
-
天井シート及び天井ボード貼り
- 55. 2025年07月09日
-
玄関窓枠取り付け
- 56. 2025年07月09日
-
玄関かまち付け工事途中
- 57. 2025年07月08日
-

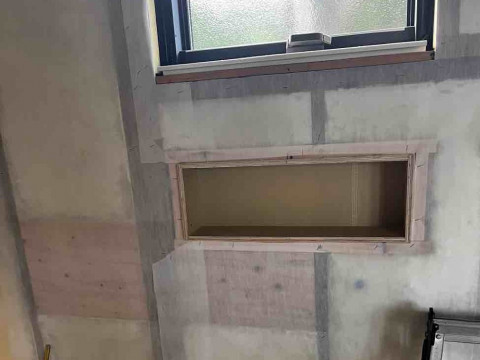

北側トイレニッチ
- 58. 2025年07月08日
-
各所一本引き鴨居下地
- 59. 2025年07月08日
-
吹き抜け部ボード貼り 窓台付け

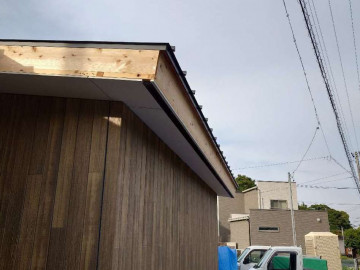

- 60. 2025年07月03日
-

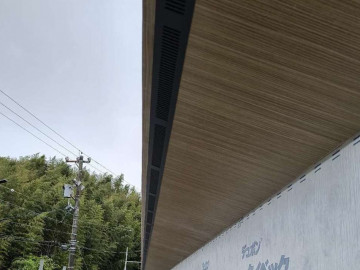

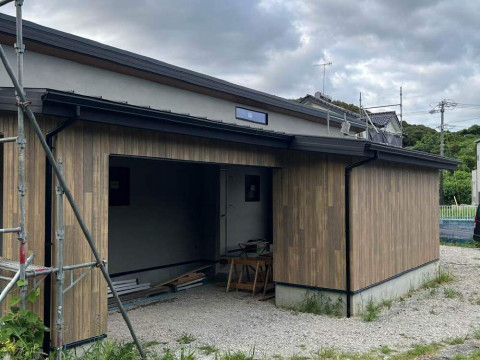

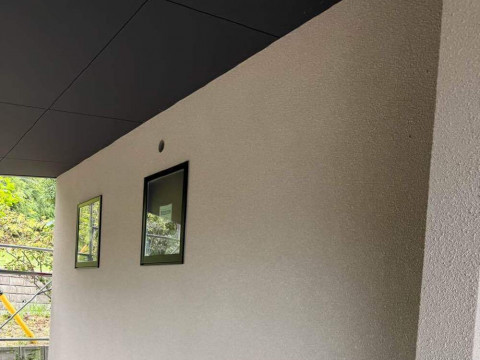

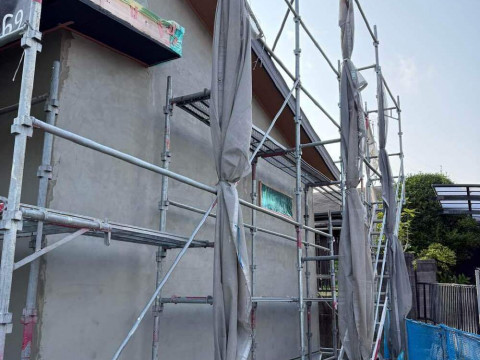

外壁吹き付け完了
- 61. 2025年07月01日
-
外壁中塗り施工
- 62. 2025年06月30日
-
外壁施工
- 63. 2025年06月28日
-
片棟施工
- 64. 2025年06月27日
-
破風鼻隠し施工
- 65. 2025年06月27日
-
破風鼻隠し施工途中
- 66. 2025年06月26日
-
ダクト周りワッシャービス追加
- 67. 2025年06月25日
-
外壁コーキング打ち
- 68. 2025年06月25日
-
軒天 下地処理施工中
- 69. 2025年06月21日
-

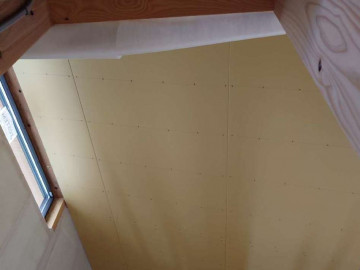

軒天井ダウンライト、センサー開口
- 70. 2025年06月16日
-
DPCウォール下地材施工完了
- 71. 2025年06月14日
-
DPCウォール下地材施工中
- 72. 2025年06月13日
-
DPCウォール下地材施工中

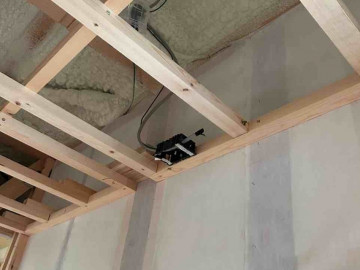

- 73. 2025年06月09日
-
北側及び玄関上の オーバーハング取り付け
- 74. 2025年06月07日
-
寝室エアコンコンセント、東側増設

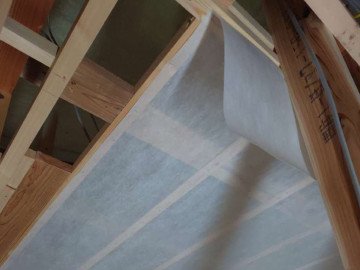

- 75. 2025年06月05日
-

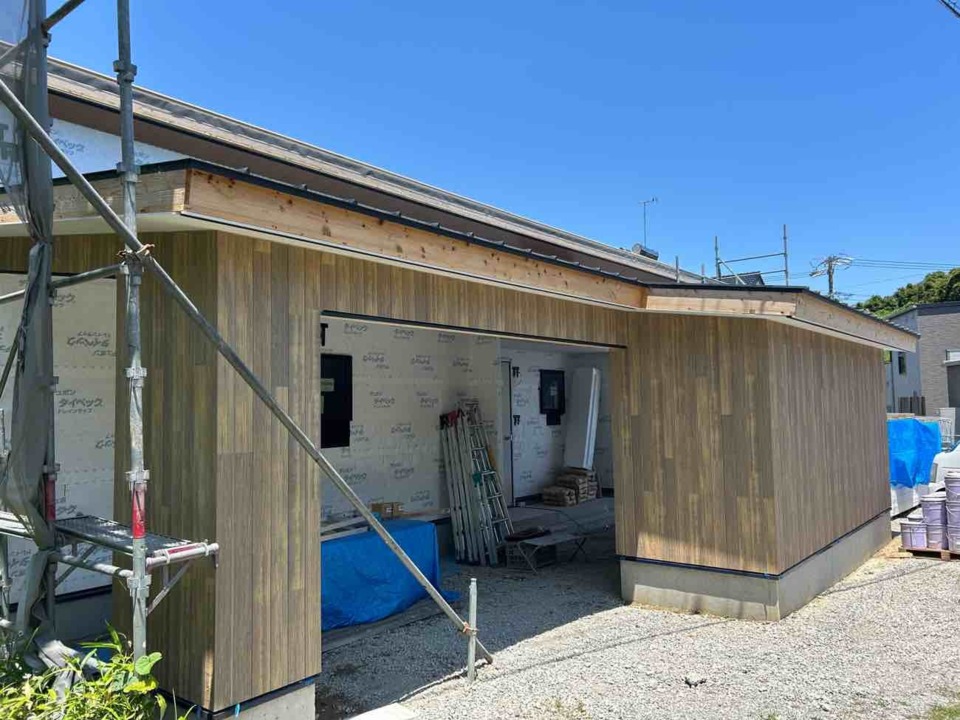

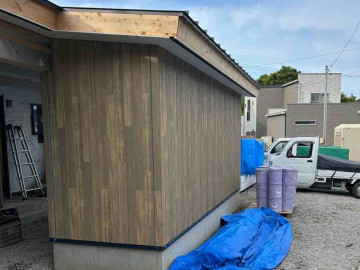

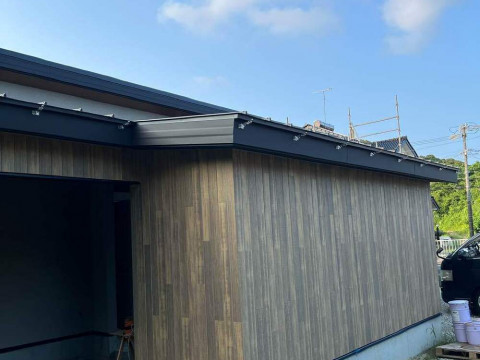

外壁工事完了
駐車スペースの外壁は木目調の【KMEW:ネオロック光セラ18】。こちらの施工が完了しました‼︎
その他外壁は、✴︎W断熱✴︎DCPWALL(塗壁)を施工します。お楽しみに♪
- 76. 2025年06月04日
-
外壁コーキング
- 77. 2025年05月30日
-

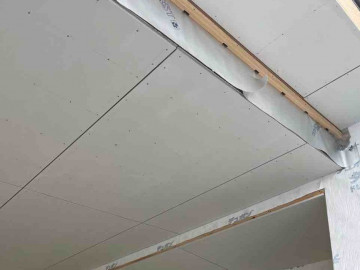

天井ボード(子供室、玄関、LDK)

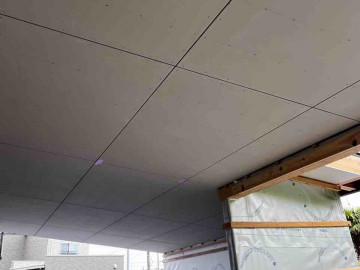

- 78. 2025年05月30日
-
天井シート(クローゼット)
- 79. 2025年05月30日
-
外壁工事
- 80. 2025年05月28日
-
外壁工事
- 81. 2025年05月28日
-
軒天ケイカル板残り
- 82. 2025年05月28日
-
天井シートはり(子供室、玄関、LDK)
- 83. 2025年05月27日
-
吹き抜け天井下地
- 84. 2025年05月27日
-
玄関軒天施工
- 85. 2025年05月27日
-
ケラバ軒天施工
- 86. 2025年05月24日
-

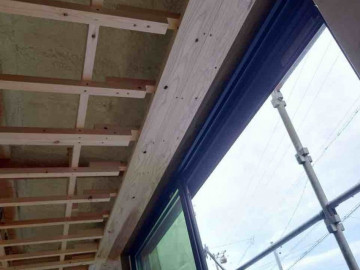

LAN配線、キッチン床下配線、照明線出し
- 87. 2025年05月24日
-

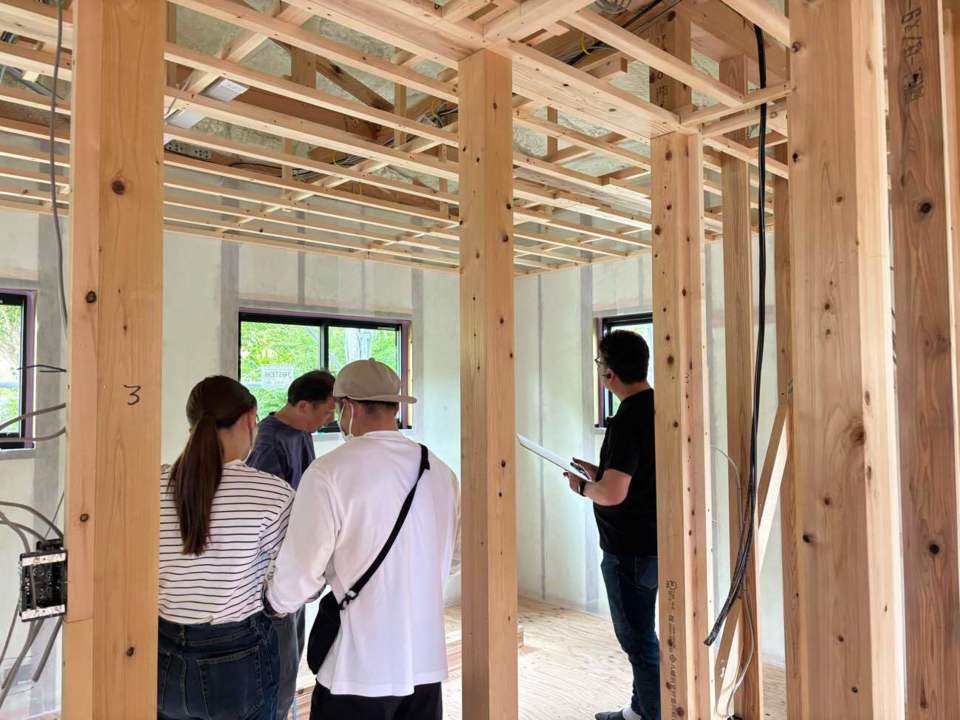

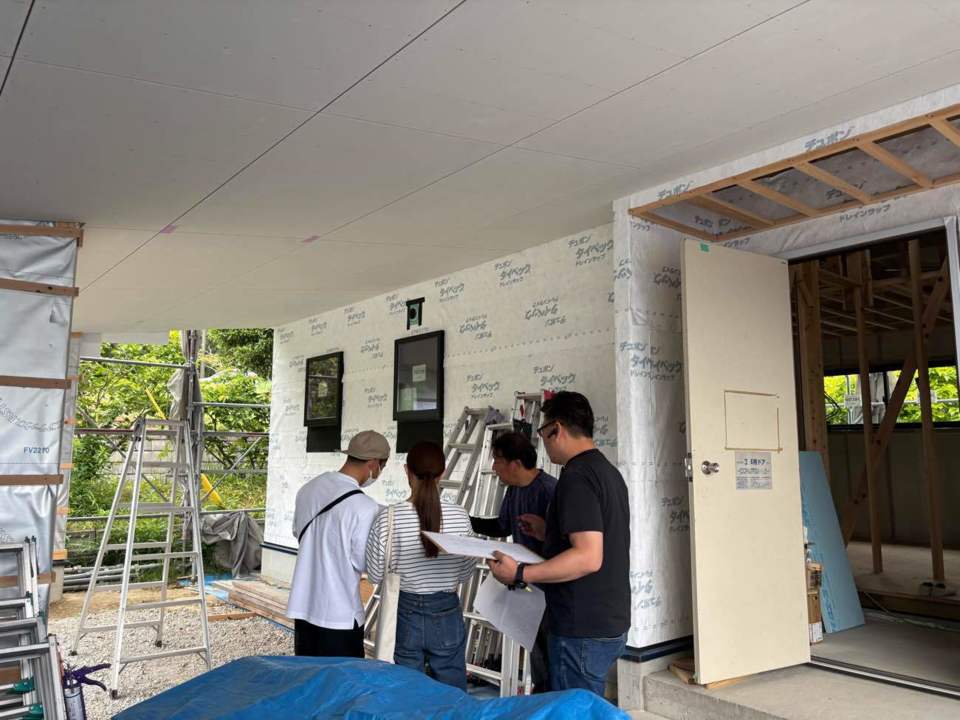

照明位置確認:お施主様立会い
- 88. 2025年05月24日
-
照明位置確認:お施主様立会い
- 89. 2025年05月24日
-
手形式
- 90. 2025年05月24日
-
手形式

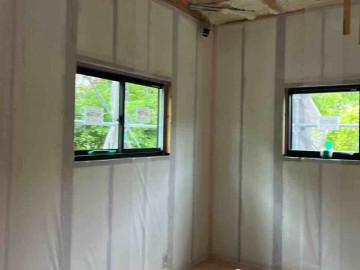

- 91. 2025年05月23日
-

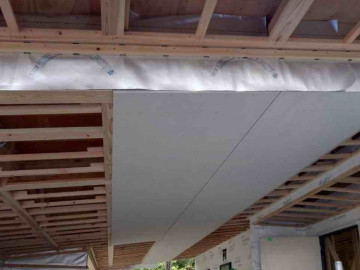

玄関前駐車スペース軒天施工

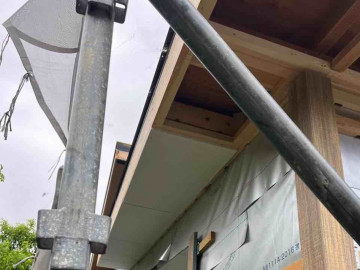

- 92. 2025年05月22日
-
玄関前軒天施工
- 93. 2025年05月22日
-
天井下地施工(カーテンレール・ロールスクリーン・パイプ下地施工)
- 94. 2025年05月21日
-
天井下地施工
- 95. 2025年05月21日
-
天井下地施工 (脱衣 LDK トイレ 洗面所)
- 96. 2025年05月19日
-
室内シート施工

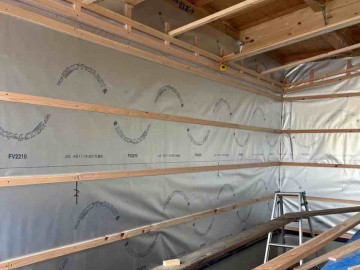

- 97. 2025年05月16日
-
玄関前軒天下地組完了
- 98. 2025年05月16日
-

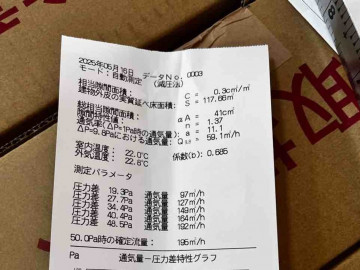

気密検査終了
気密性能検査の結果「0.3㎠/㎡」‼️
数値が小さいほど気密性が高いということになります。
永太建工の気密性能は、0.6㎠/㎡以下が標準。
静岡県の基準値は5.0㎠/㎡なので、基準を十分に満たしています。
- 99. 2025年05月15日
-

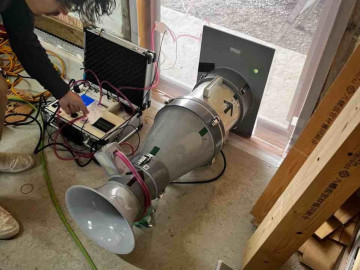

気密検査
- 100. 2025年05月15日
-
軒天下地組

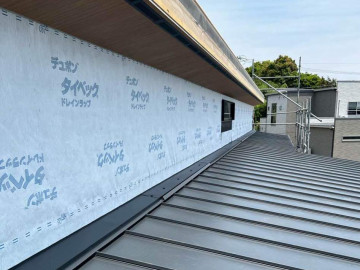

- 101. 2025年05月15日
-
外部胴縁完了

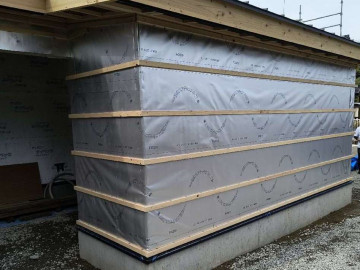

- 102. 2025年05月14日
-
雨押さえ水切り、換気雨押さえ施工
- 103. 2025年05月13日
-

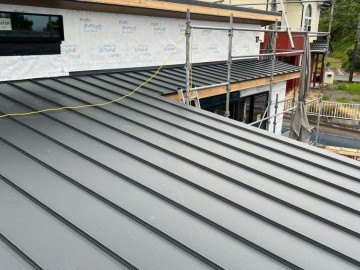

屋根軒先キャップ、片棟、雨押さえ下地等の施工
- 104. 2025年05月12日
-

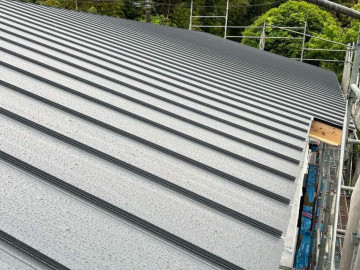

屋根葺き施工

- 105. 2025年05月12日
-
浴室シート施工
- 106. 2025年05月12日
-
PB施工
- 107. 2025年05月12日
-
サイディング部分通気胴縁施工
- 108. 2025年05月10日
-
玄関上軒天下地
- 109. 2025年05月10日
-
床合板隙間処理
- 110. 2025年05月09日
-
軒天施工
- 111. 2025年05月09日
-
屋根葺き施工途中
- 112. 2025年05月08日
-
軒天下地、通気金物、防水シート施工
- 113. 2025年05月08日
-

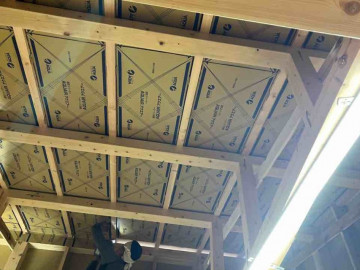

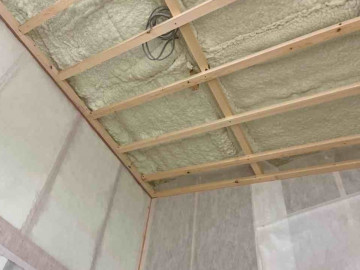

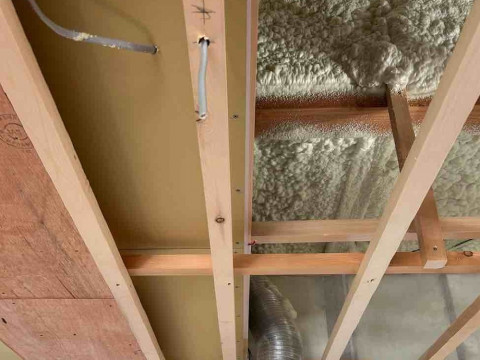

吹付け断熱完了
- 114. 2025年05月08日
-
屋根唐草施工
- 115. 2025年05月07日
-
外部防水工事
- 116. 2025年05月07日
-
防水シート施工
- 117. 2025年05月07日
-

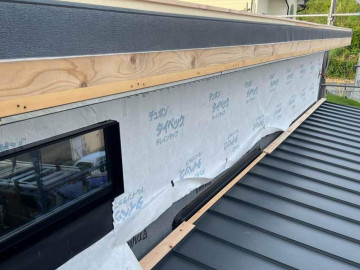

軒天下地施工
- 118. 2025年05月06日
-
ユニットバス人通口塞ぎ
- 119. 2025年05月06日
-
各所下地施工
- 120. 2025年05月06日
-

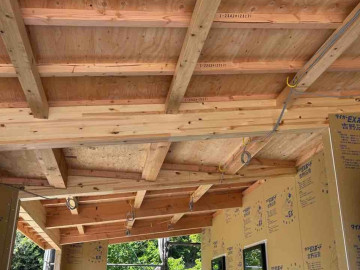

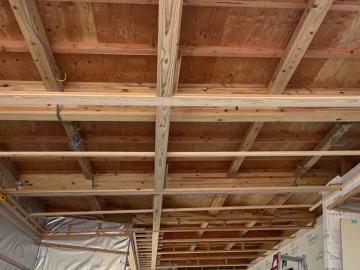

天井ツリ木施工
- 121. 2025年05月04日
-
床下、屋内配線
- 122. 2025年05月03日
-
タイベック防水シート完了
- 123. 2025年05月03日
-
屋内配線
- 124. 2025年05月02日
-
屋内配線
- 125. 2025年04月29日
-
軒天配線・ボックス付け
- 126. 2025年04月28日
-
サッシ電動シャッター吊り込み
- 127. 2025年04月28日
-

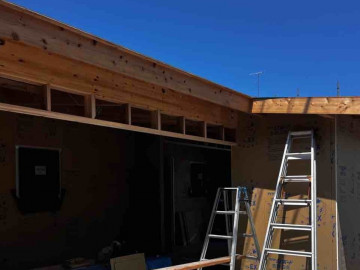

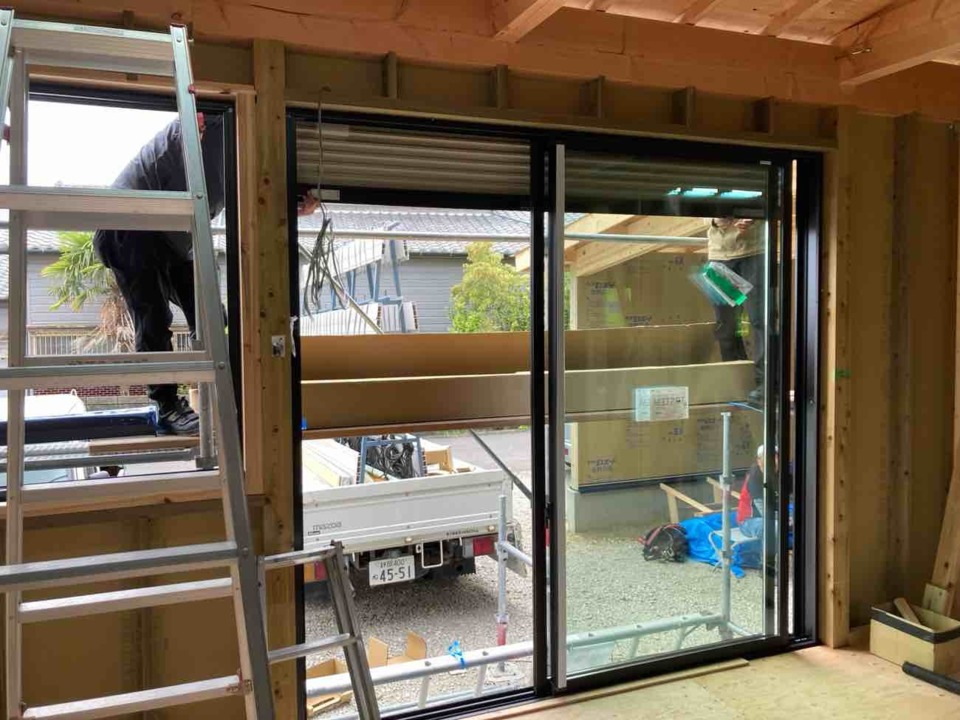

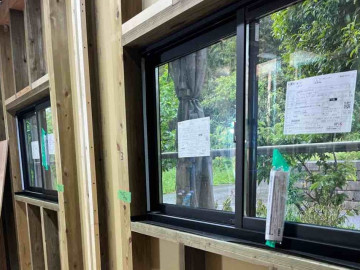

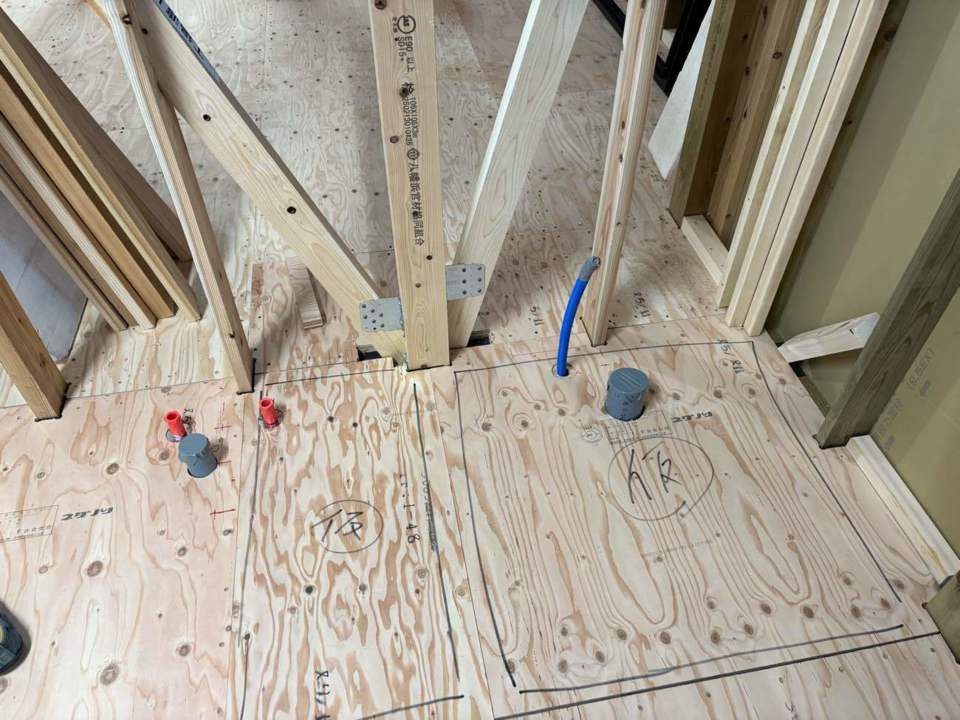

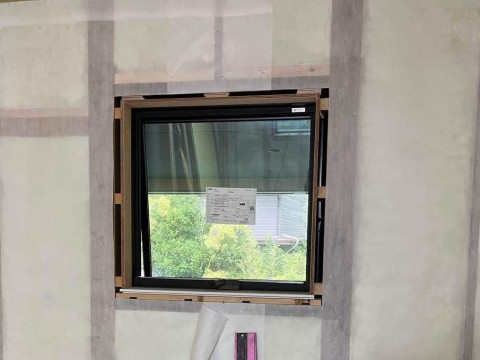

サッシ取り付け
- 128. 2025年04月28日
-
通気ダンボール完了
- 129. 2025年04月28日
-
- 130. 2025年04月25日
-

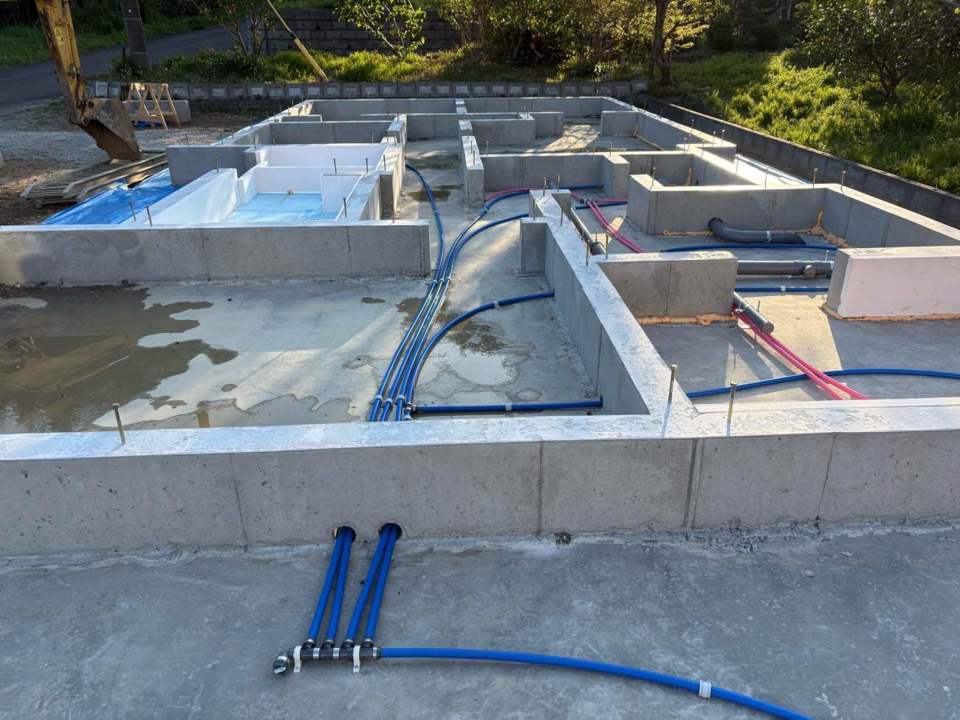

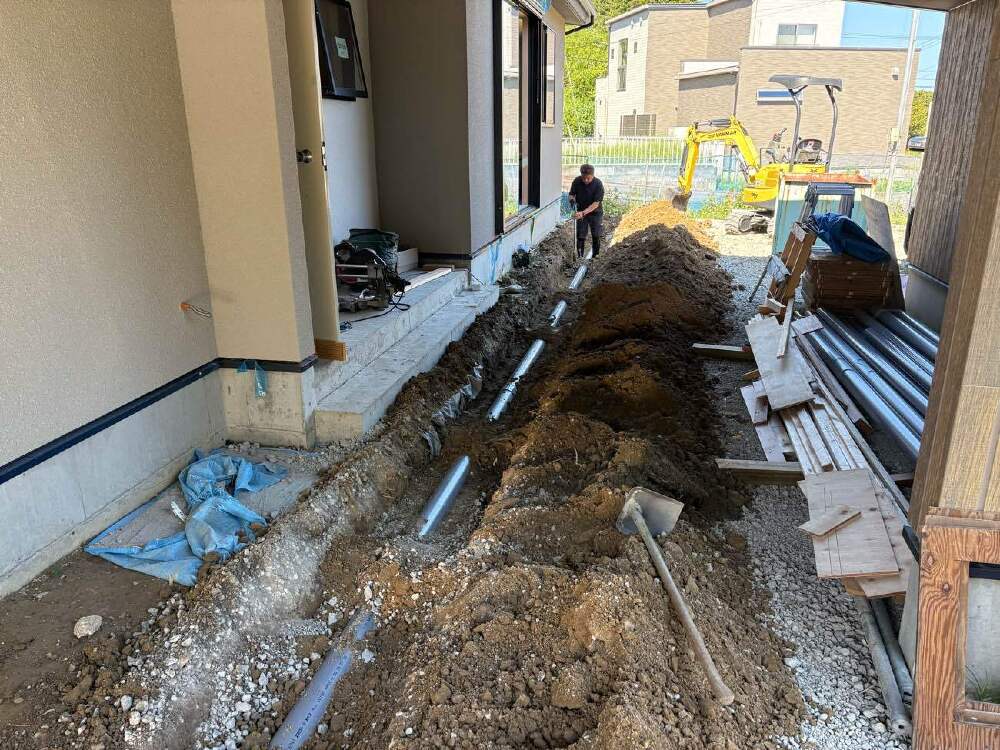

内部配管施工
- 131. 2025年04月23日
-

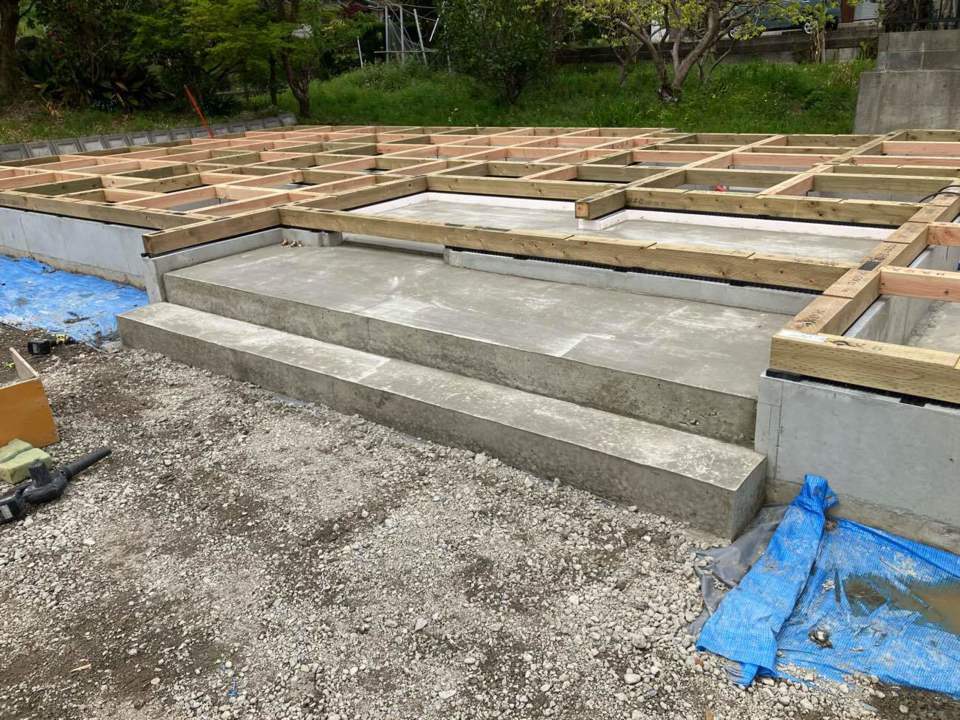

構造金物完了
- 132. 2025年04月23日
-
入隅下地施工
- 133. 2025年04月23日
-

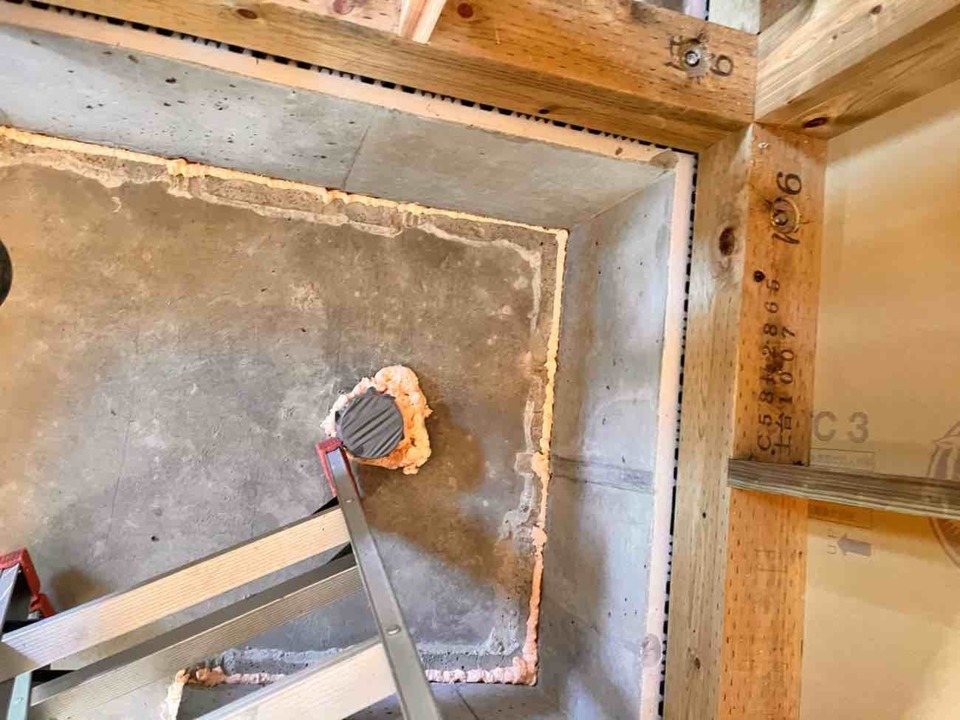

外部巾木受け下地施工
- 134. 2025年04月22日
-

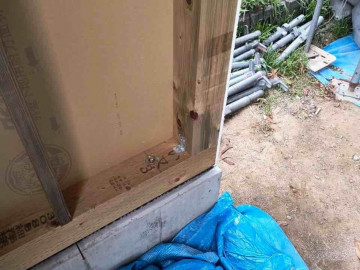

サッシ周り面材完了・雨養生
- 135. 2025年04月21日
-

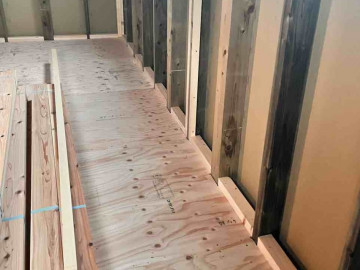

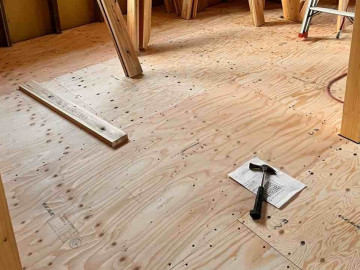

合床釘打ち施工
- 136. 2025年04月21日
-

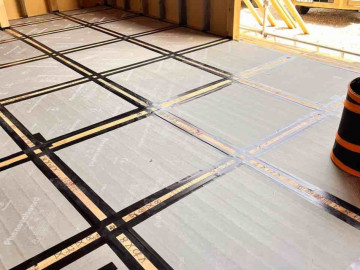

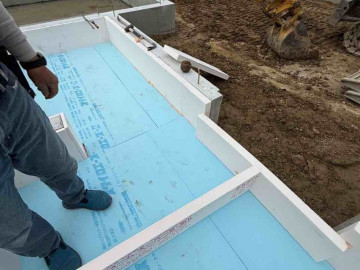

床断熱材・気密テープ施工
- 137. 2025年04月21日
-
防蟻ウレタン施工
- 138. 2025年04月20日
-

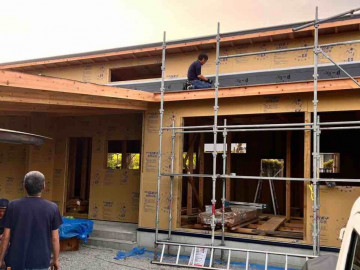

窓周り以外面材完了

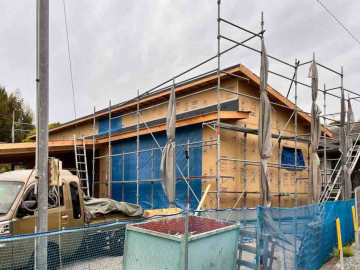

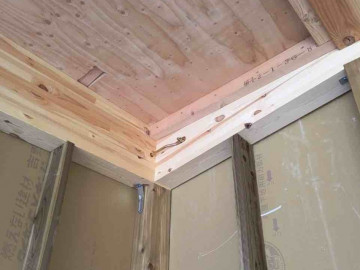

- 139. 2025年04月20日
-

室内筋交間仕切り施工
- 140. 2025年04月19日
-
上棟2日目
- 141. 2025年04月19日
-

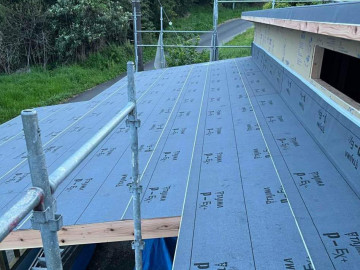

ルーフィング施工
- 142. 2025年04月18日
-

上棟1日目
- 143. 2025年04月18日
-

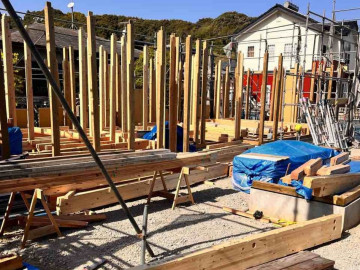

上棟
- 144. 2025年04月18日
-
上棟
- 145. 2025年04月17日
-
建前段取り 面材カット配り 登り梁合床下地
- 146. 2025年04月11日
-
玄関下地コンクリート型枠バラシ完了

- 147. 2025年04月09日
-
下地コンクリート打設・駐車場R C養生完了
- 148. 2025年04月09日
-

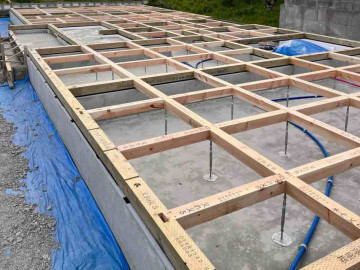

基礎天防蟻シート
- 149. 2025年04月09日
-
土台据え・大引・鋼製束施工
- 150. 2025年04月08日
-
防蟻スプレー施工
- 151. 2025年04月07日
-
基礎墨出し・基礎周り汚れ止め用 ブルーシート養生施工
- 152. 2025年04月07日
-
土間転がし配管施工

- 153. 2025年04月05日
-

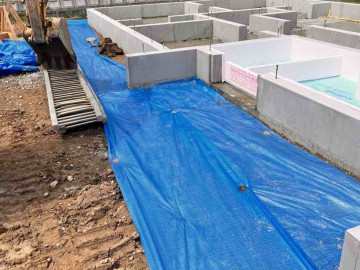

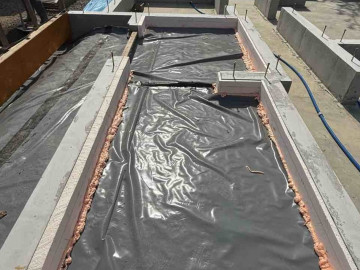

基礎断熱施工
- 154. 2025年04月05日
-
防蟻スプレー
- 155. 2025年04月05日
-

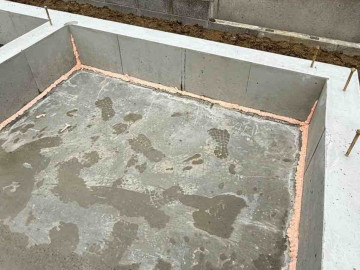

脱型、埋め戻し完了
- 156. 2025年04月02日
-

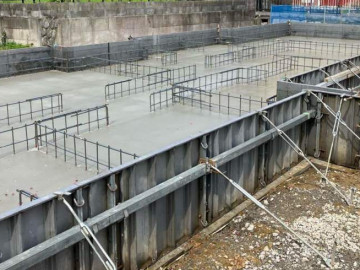

立ち上がりコンクリート打設、天端均し完了
- 157. 2025年03月31日
-
アンカーセット・型枠組み完了
- 158. 2025年03月29日
-

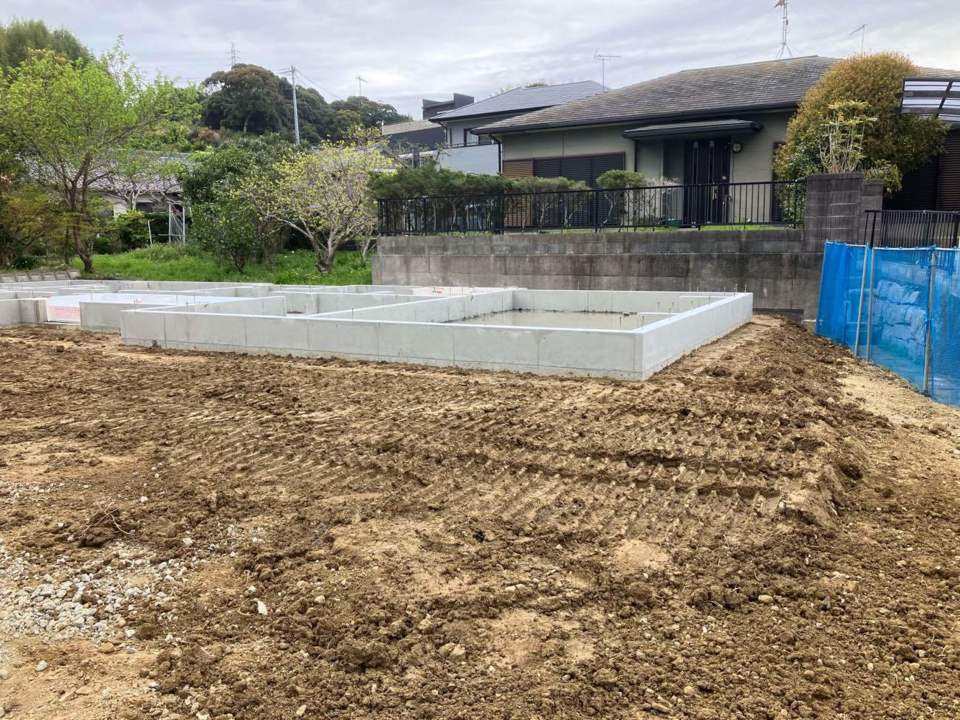

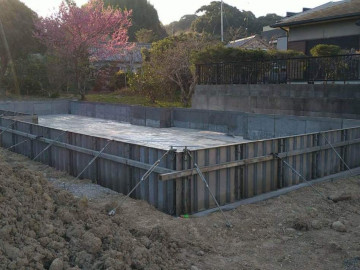

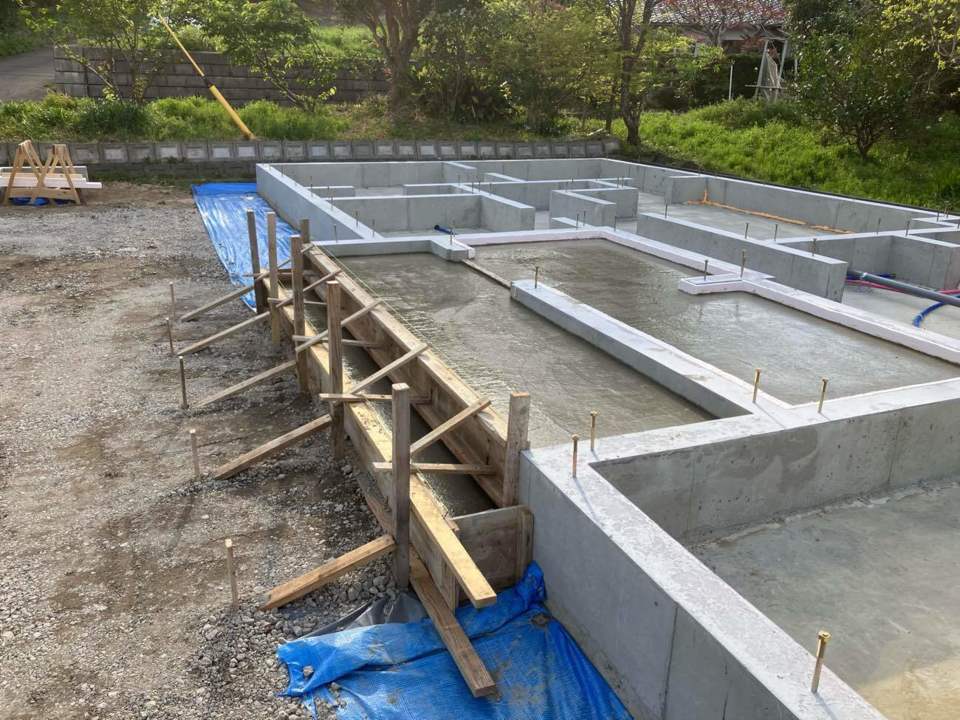

ベタコンクリート打設完了
- 159. 2025年03月26日
-

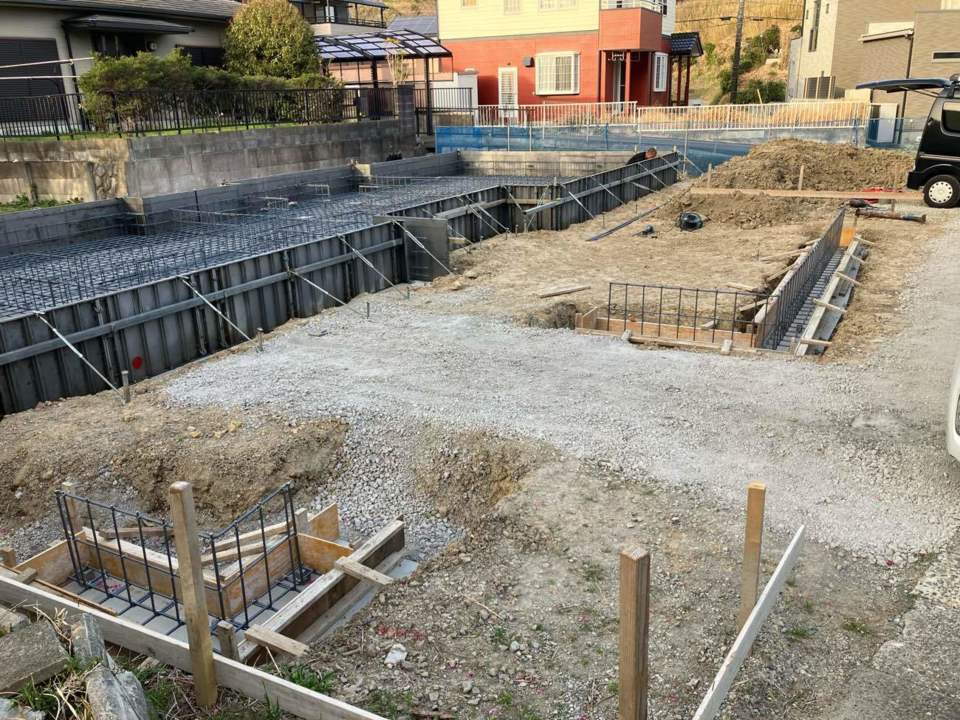

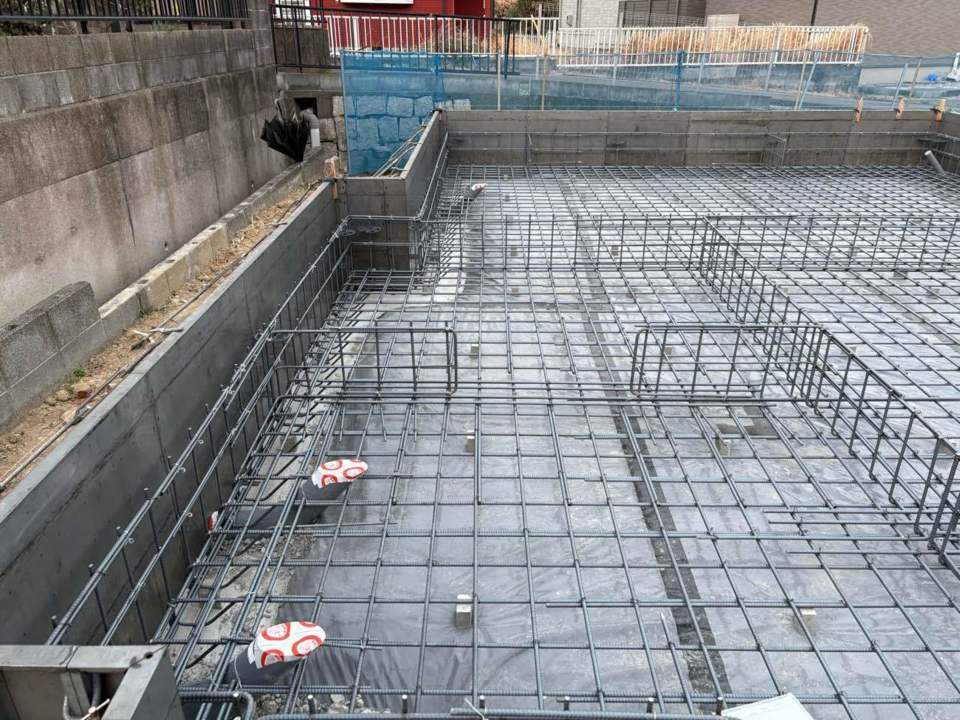

配筋検査完了
配筋検査とは、“鉄筋の配置”を確認する検査のことです。 永太建工では、工事を担当する会社ではなく、第三者検査機関が、鉄筋の本数やずれなどの確認をし、施工品質における「安心の見える化」をする検査システムを採用しています。 配筋の配置は、建物の強度や品質に関係するため重要です。
- 160. 2025年03月25日
-
配筋完了
- 161. 2025年03月25日
-
プレ配管完了
- 162. 2025年03月24日
-
鎮め物埋設

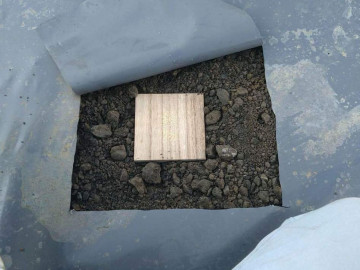

鎮め物(しずめもの)とは、新築住宅の基礎工事の際に地中に埋める奉献物で、工事の安全や生活の平安を祈願するものです
- 163. 2025年03月24日
-
外枠組み完了
- 164. 2025年03月19日
-
ターミダンシート・ステコン打設
【ターミダンシート(防蟻防湿シート)】永太建工では、シロアリや他の虫を寄せ付けないために忌避性・即効性・残効性全ての性質を持つビフェントリンを使用している、ターミダンシートを“標準仕様”にしています。ベタ基礎の下にシートを入れることでシロアリを忌避します。また、基礎の上からは、貼るだけで虫が寄ってこないシートを施工し、シロアリから大切な家を守ります。
- 165. 2025年03月19日
-

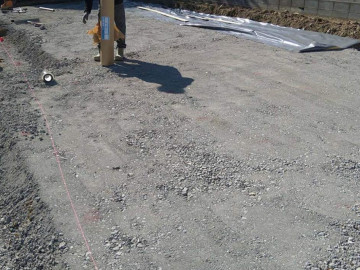

床付け・砕石基礎
- 166. 2025年03月09日
-
地鎮祭
地鎮祭には、家づくり開始前に氏神様を鎮め、土地を使用する許可を得るという意味があります。許可を得ることで、土地の神様に工事の安全や、完成した家の繁栄を祈ります。
- 167. 2025年03月09日
-
地鎮祭
- 168. 2025年03月09日
-
地鎮祭
- 169. 2025年03月09日
-
地鎮祭
