N様のおうち
袋井市
新築住宅|N-Style
建築中レポート
- 1. 2026年06月11日
-

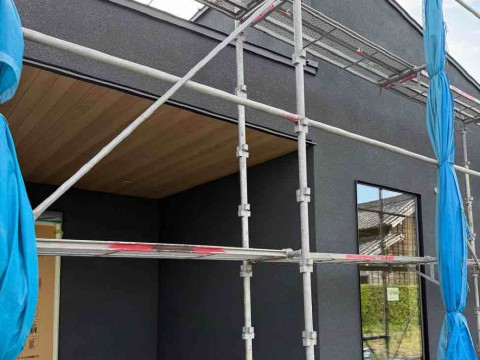

外壁吹き付け上塗り完了
外部の工事は、いよいよ外壁の最終仕上げである「吹付施工」の工程を迎えました!
使用しているのは、高い断熱性と耐久性を兼ね備えた外壁システム「DCPWALL」。
職人の手によって丁寧に吹き付けられた外壁は、サイディングなどのような継ぎ目(目地)がなく、高級感のある美しい質感に仕上がります。
お家の寿命を縮める紫外線や雨風から建物をしっかり守り、年中快適な室温をキープするための大切な見どころ工程です!
- 2. 2026年06月11日
-

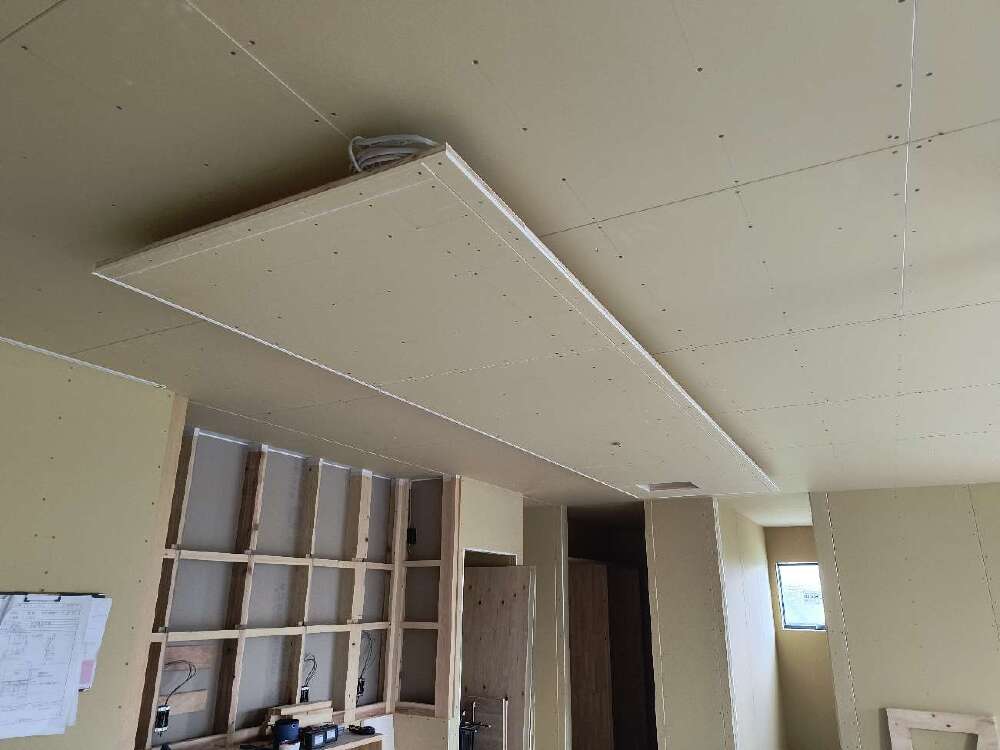

キッチン下がり天井施工
空間に奥行きを持たせる下がり天井は、人気の高いデザインの1つです。美しい空間に仕上げるためには、この段階での正確な寸法取りと、ボードを隙間なく綺麗に張る職人技が欠かせません。
お施主様のこだわりをカタチにするため、見えなくなる細部まで妥協せず、一つひとつの工程を丁寧に積み重ねています。
- 3. 2026年06月11日
-

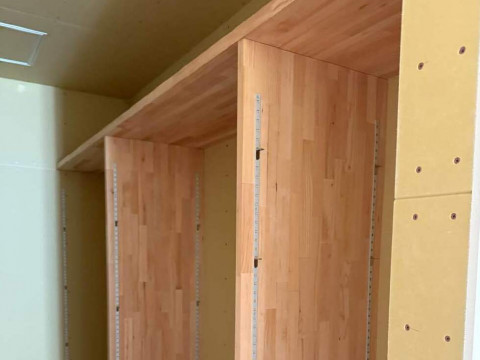

木部塗装工事
大工さんが美しく組み上げた造作の収納棚。その仕上げとなる「木部塗装」の様子です。
木のナチュラルな質感や優しい手触りをそのまま残しながら、耐久性を高めるための大切な工程です。丁寧に塗装を重ねることで、木目がきれいに浮かび上がり、お家全体のインテリアとも優しく馴染んでいきます。

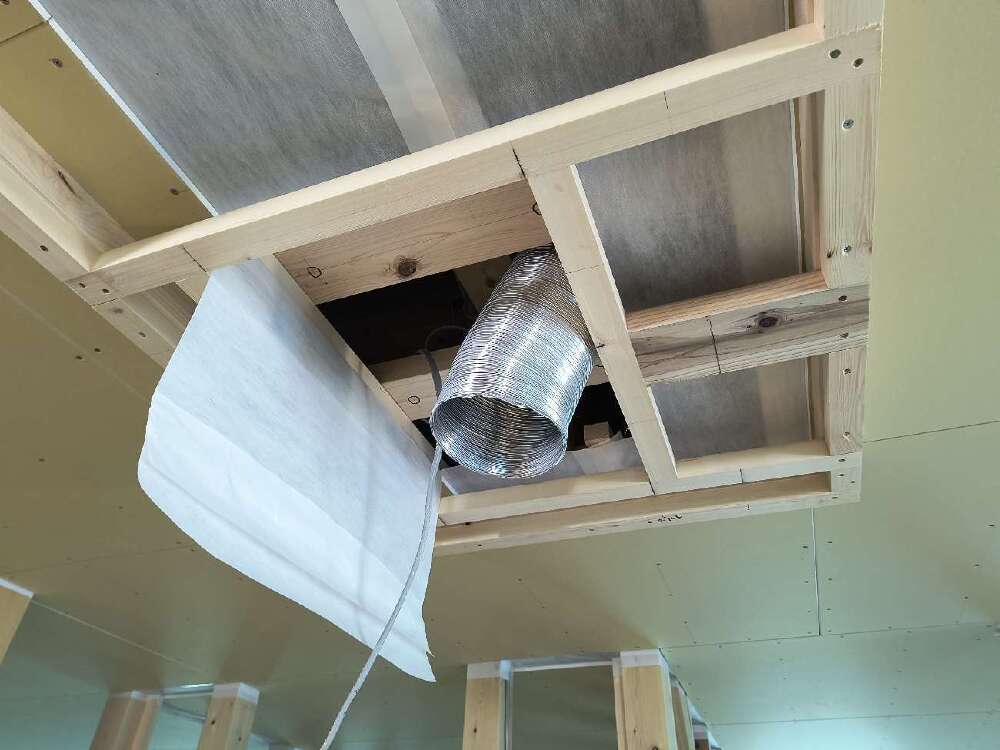

- 4. 2026年06月10日
-

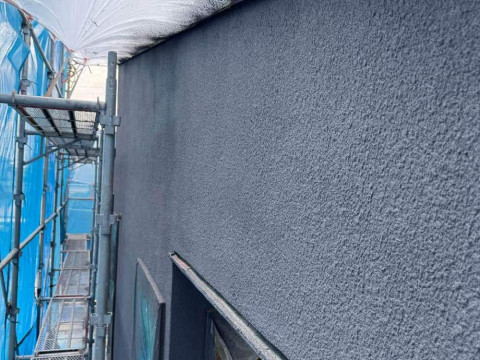

外壁中塗り完了
- 5. 2026年06月09日
-

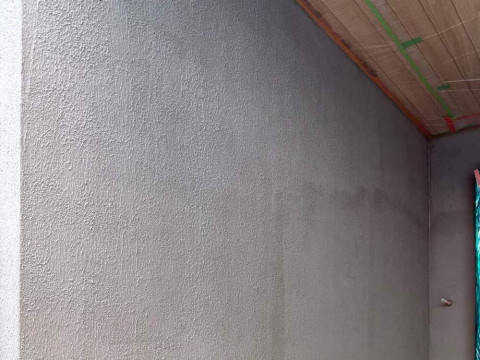

マスチック完了

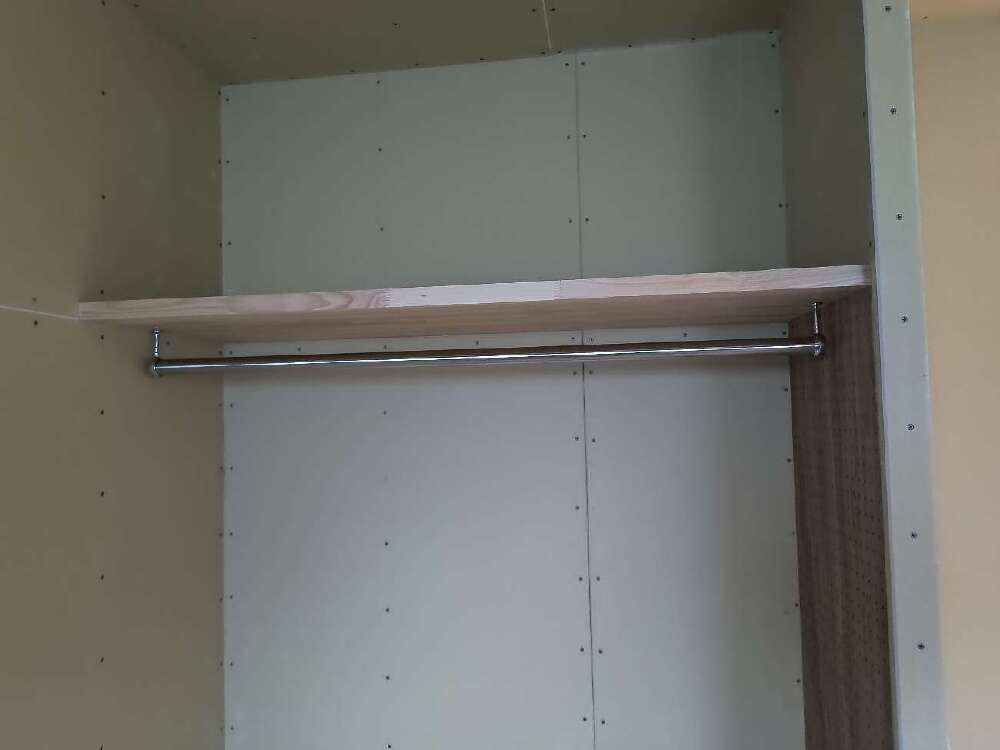

- 6. 2026年06月09日
-
ハンガーパイプ取付け

- 7. 2026年06月08日
-

ふせ完了
- 8. 2026年06月08日
-

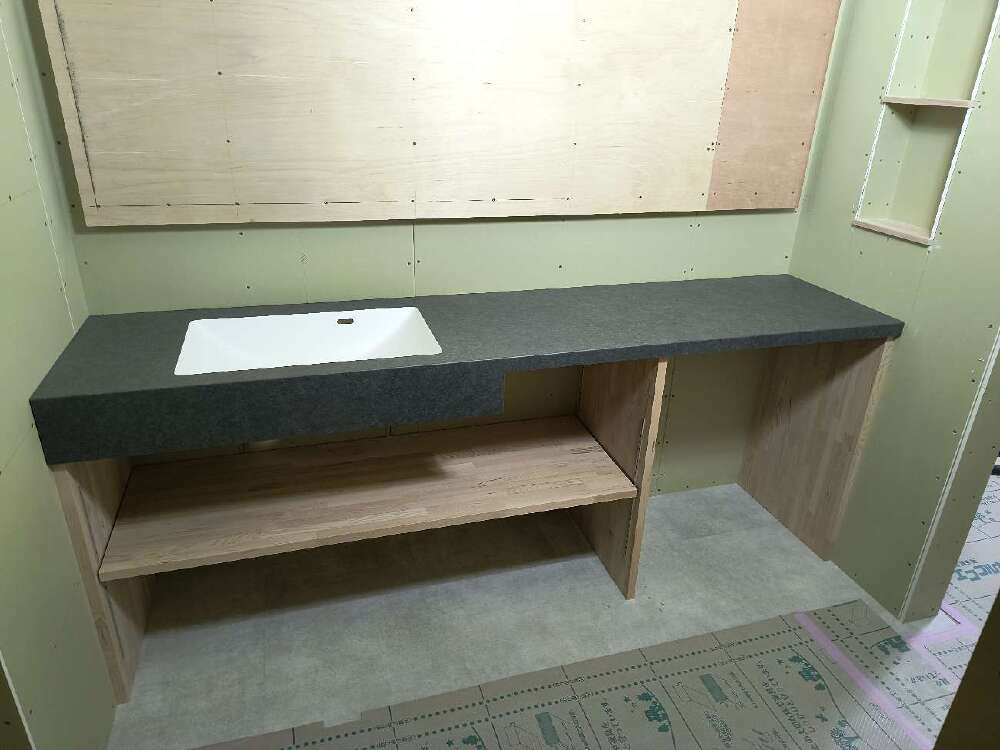

AICA洗面台施工
- 9. 2026年06月08日
-

カップボード製作中
- 10. 2026年06月06日
-

棚柱取付け
- 11. 2026年06月06日
-

リビング壁プラスターボード貼り
- 12. 2026年06月05日
-

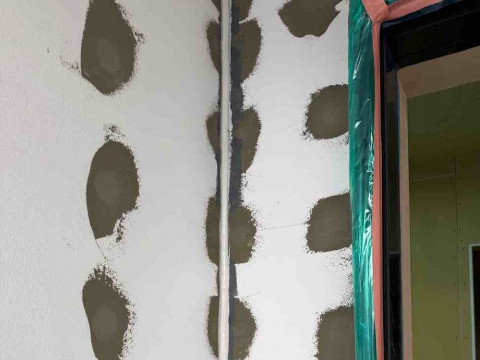

外壁コーキング完了
- 13. 2026年06月05日
-

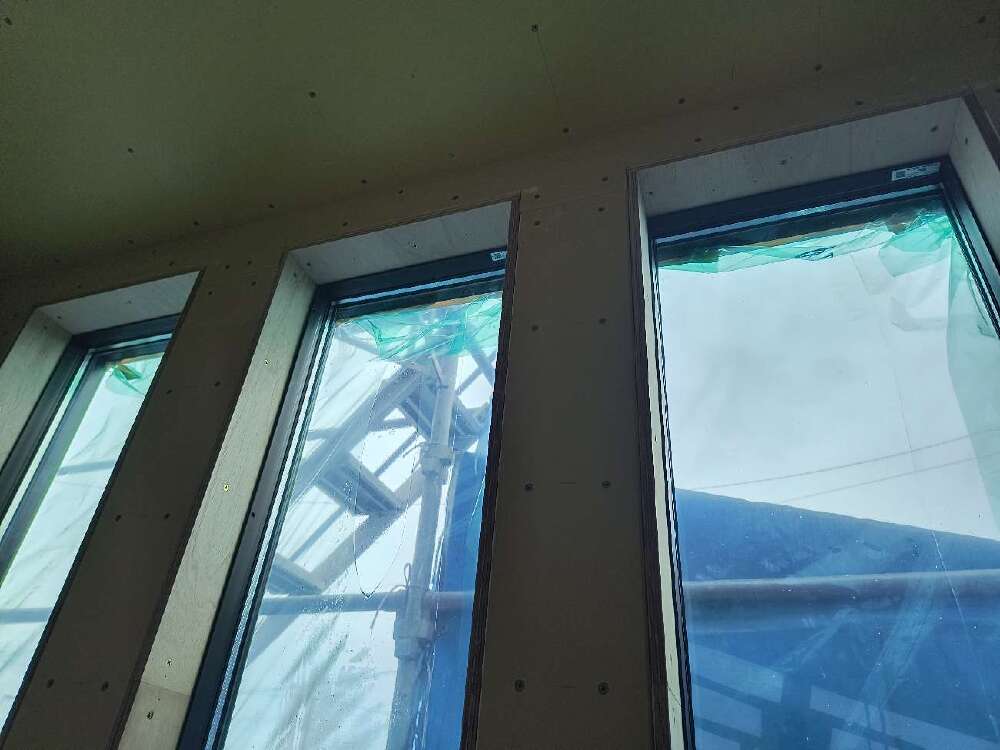

窓廻り下地
- 14. 2026年06月04日
-

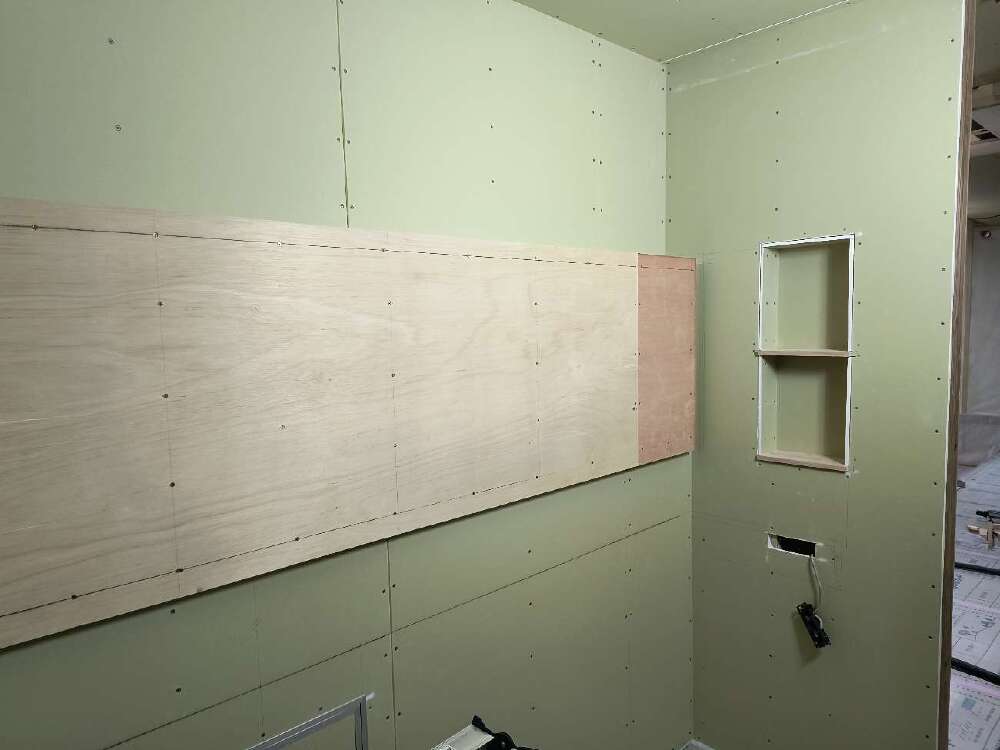

洗面鏡下地、ニッチ施工、トイレ固定棚設置
洗面まわりの大工工事の様子をお届けします。
大きな鏡を安全に固定するためのしっかりとした合板下地と、壁面を有効活用できる2段の造作ニッチが綺麗に仕上がりました!
完成してからは見えなくなってしまう壁の中ですが、ここがしっかりしているからこそ、何年経っても安心して暮らせるお家になります。
永太建工は、目に見えない細部まで職人のこだわりを詰め込んで家づくりを行っています!
- 15. 2026年06月02日
-

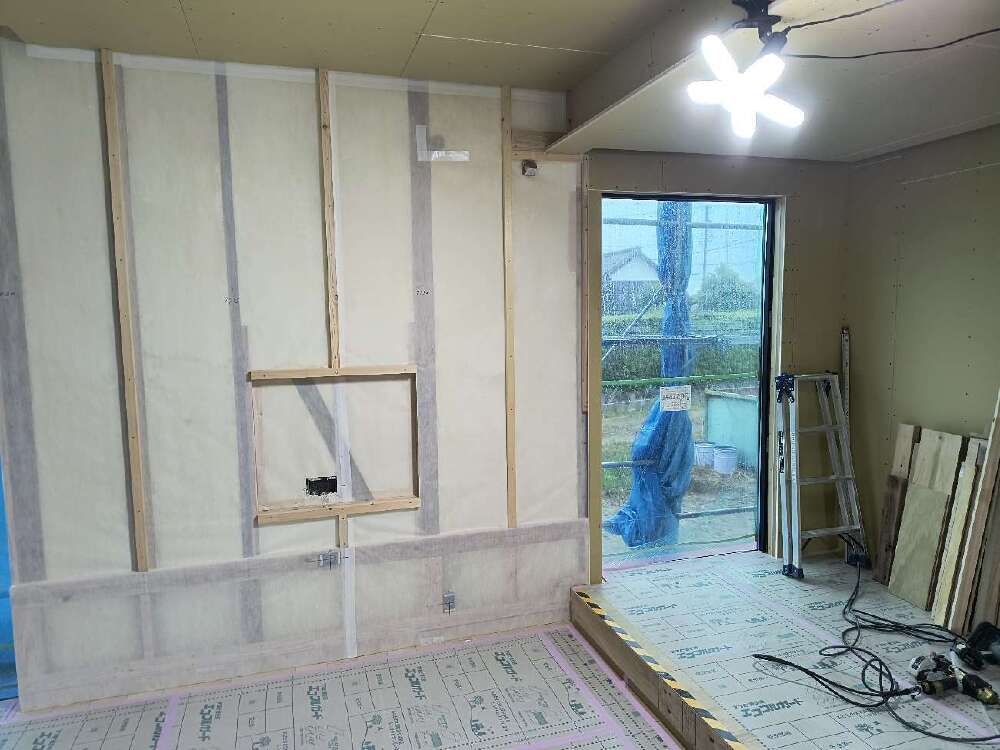

洗面台下点検口設置、リビング壁下地&プラスターボード貼り
大工さんの手仕事が光る最新の様子をお届けします!
リビングに大きなサッシ(窓)が入り、お部屋の開放感がグッと引き立つようになってきました。現在はそのまわりの壁をつくる工事の真っ最中。
左側の壁に見える四角い造作は、洗面台の下に設置される点検口の枠組みです。「暮らし始めてからのメンテナンスがしやすいように」という、長く住むための大切な工夫がここに隠されています。
これから一気に壁が塞がり、お部屋らしさが一増しに。次回のレポートもお楽しみに!
- 16. 2026年06月01日
-

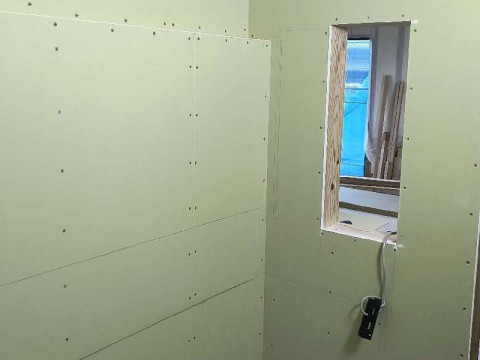

トイレ&脱衣室引戸壁施工、洗面フカシ壁&ニッチ開口
トイレや脱衣室を仕切る引戸まわりの壁施工が進んでいます。
今回注目したいのは、洗面スペースの「フカシ壁&ニッチ開口」です。
あらかじめ壁を少し前に出す(ふかす)ことで、柱を削ることなく十分な深さのある飾り棚(ニッチ)を作り出しています。開口部からは綺麗に配線も通されており、次の工程へのバトンタッチもスムーズです。
隙間なくピシッと貼られたプラスターボードからも、職人さんの丁寧な仕事ぶりが伝わってきますね!
- 17. 2026年05月29日
-

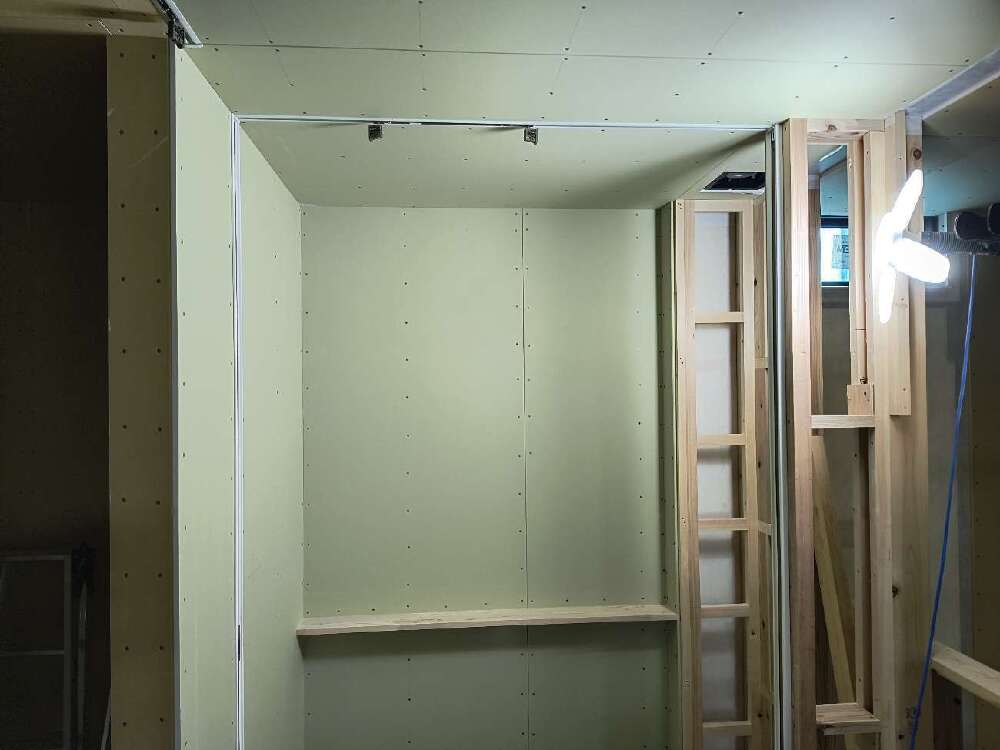

ドア枠、引戸レール取付け、トイレカウンター施工
トイレ空間の内装下地と造作工事が進んでいます!
奥には、ちょっとした小物を置いたり手洗いを設けたりするのに便利な、大工さん施工の木製カウンターが綺麗に取り付けられました。
手前にはスッキリとした白いドア枠と、スムーズな開閉を支える上吊り式の引戸レールが収まっています。
ビスの留め方ひとつとっても等間隔で美しく、大工さんの丁寧な手仕事が光る現場です。
- 18. 2026年05月28日
-

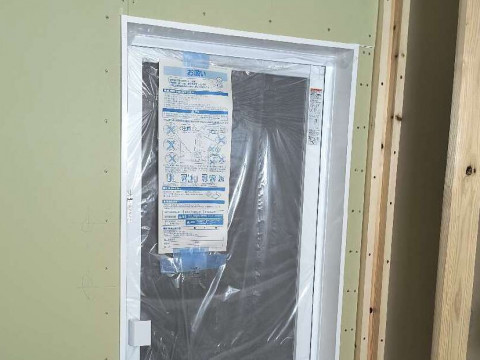

WIC棚仕切板、浴室枠&プラスターボード貼り
現場では着々と内装工事が進んでいます!
本日は浴室の入り口枠が設置され、その周囲にプラスターボード(石膏ボード)が綺麗に貼り付けられました。
壁の等間隔のビス留めは、しっかりと強度を持たせるための大工さんの丁寧な仕事の証。ここからクロス(壁紙)が貼られると、一気にお部屋らしさが変わっていきます。次の工程もお楽しみに!

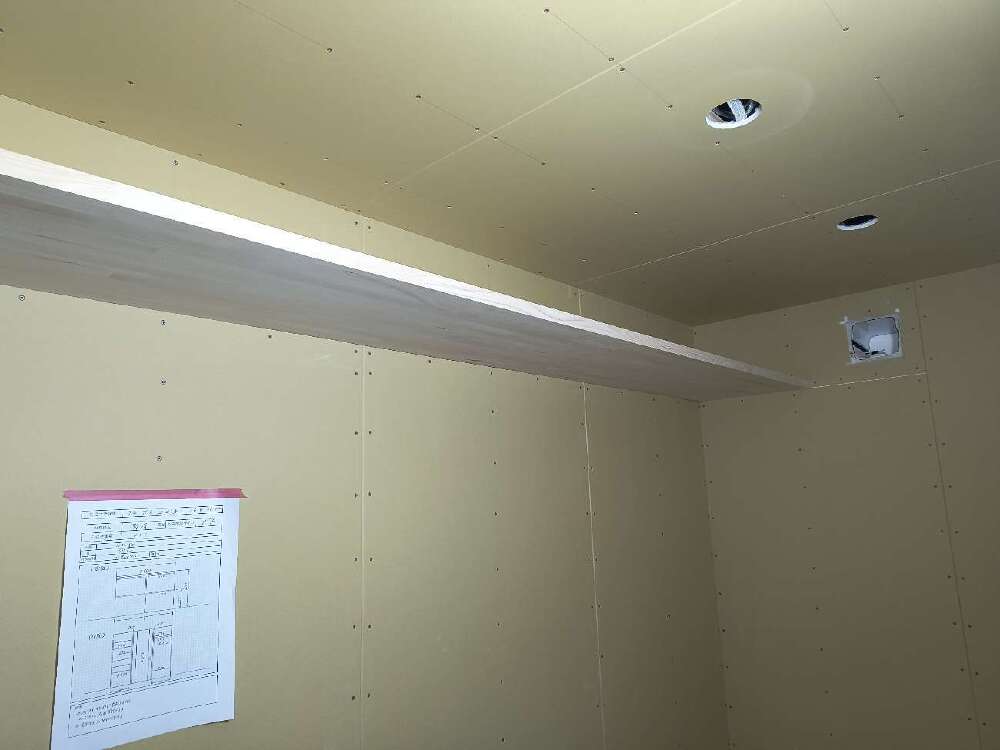

- 19. 2026年05月26日
-
WIC棚設置途中、キッチンカップボード&棚下地
現場では抜群の収納力を誇るWICの棚設置や、キッチンカップボード周辺の下地木工事が順調に進行しています!
空間を無駄なく活用できる造作棚がぴったりと納まり、プラスターボード貼りまでが美しく完了しました。図面をしっかりと現場に掲示し、正確で安全な施工を行っています。
大工工事もいよいよ最終盤。これから内装クロス(壁紙)の施工へとバトンタッチしていきます!
- 20. 2026年05月25日
-

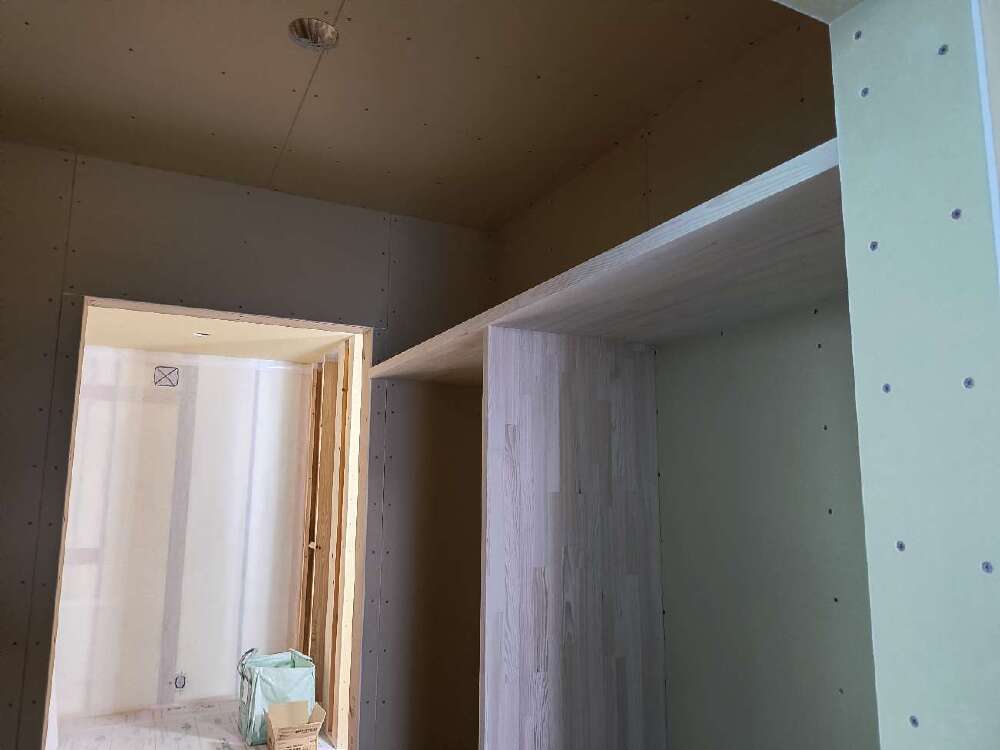

ランドリールームプラスターボード貼り、土間収納棚設置&プラスターボード貼り
現場では収納スペースと水まわりの木工事が大きく前進しました!
土間収納には大容量の頑丈な造作棚が設置され、奥のランドリールームもプラスターボード貼りが完了しています。
すっきり片付く収納と、効率的な家事動線が両立したとっても素敵なお家です。
大工工事もいよいよ大詰め。引き続き安全第一で丁寧に施工を進めてまいります!
- 21. 2026年05月23日
-

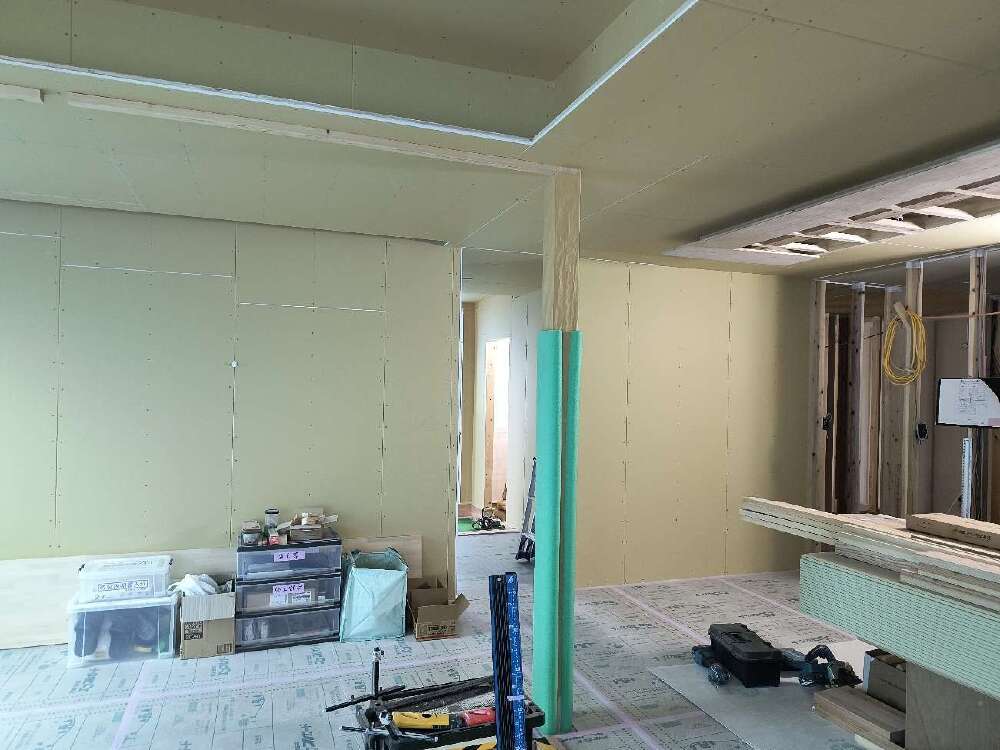

玄関、リビング一部プラスターボード貼り
現場では玄関からリビングにかけての木工事が大きく前進!
壁と天井のプラスターボード貼りが完了し、お部屋の立体的な広がりが見えてきました。
天井のこだわりデザインや、大切な柱をしっかり守る養生など、細部まで丁寧な施工が行われています。現場の整理整頓もバッチリです!
工事は順調に進行中。次のステップである内装工事も楽しみですね!
- 22. 2026年05月22日
-

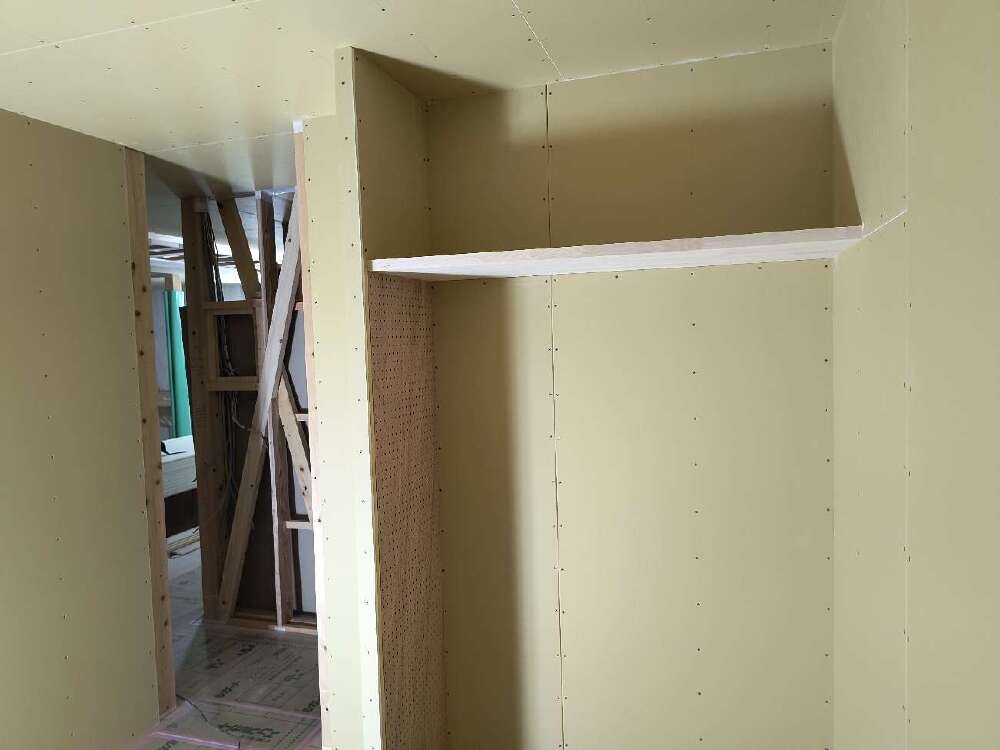

子供室棚設置&パンチングボード、プラスターボード貼り
建築中の現場より、子ども部屋のワンシーンです。
空間を有効活用できる備え付けの棚に加えて、壁の一面にはパンチングボードをプラスしました。
「明日の準備が自分で楽しくできるように」「散らかりがちな小物をすっきり片付けられるように」という、優しさとアイデアが詰まった空間です。
大工職人の丁寧な手仕事によって、プラスターボードも綺麗に貼り終えました。このお部屋でお子様が過ごす姿を想像すると、私たちも今からとても楽しみです!
- 23. 2026年05月22日
-

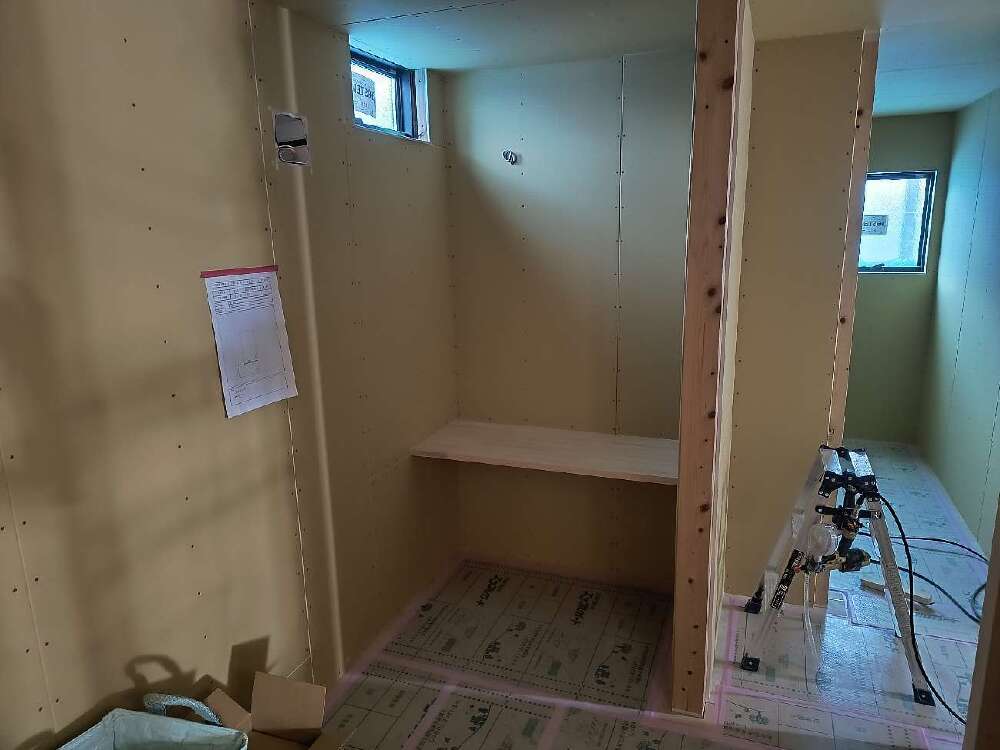

寝室デスク施工、ニッチ&冷蔵庫置き場プラスターボード貼り
現場では寝室の木工事が順調に進んでいます!
空間にぴったり納まる造作のカウンターデスクと、便利なニッチ、そして冷蔵庫置き場の下地(プラスターボード貼り)が完了しました。
無駄のないスマートなレイアウトで、とても使い勝手の良さそうなプライベート空間になりそうです。
工事は引き続き、安全第一で丁寧に進めてまいります!
- 24. 2026年05月20日
-

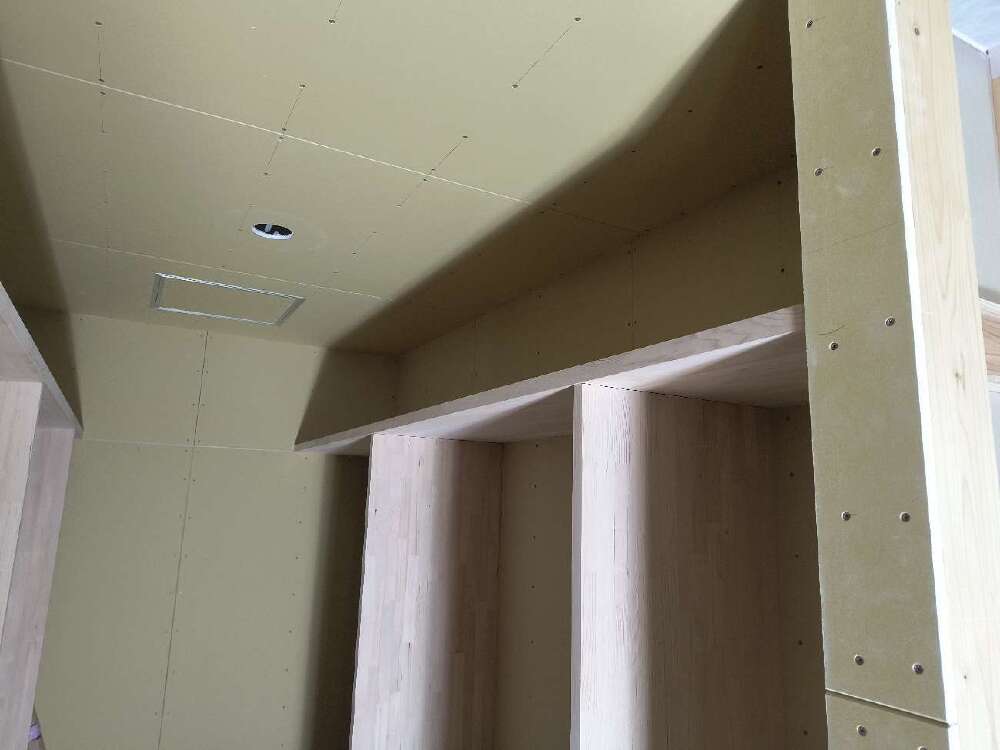

ストックルーム棚設置&プラスターボード貼り
本日は、あると嬉しい人気のこだわり空間「ストックルーム」の造作状況をお届けします!
室内では、壁や天井に黄色い「プラスターボード(石膏ボード)」が綺麗に貼られました。このボードは、お家を火災から守るための優れた耐火性を持っています。
そして、空間に合わせて大工さんがぴったりと組んでくれたのが、こちらの頑丈な固定棚です!
日用品のストックやパントリーとして、お施主様がたくさんの荷物をスッキリ収納できるよう、しっかりとした厚みのある木材で組み立てられています。
天井のちょっと複雑な段差部分も、大工さんの手によって美しいラインでボードが納められました。この後はクロス(壁紙)貼りの工程へと進み、さらに明るいお部屋へと変身していきます!
- 25. 2026年05月16日
-

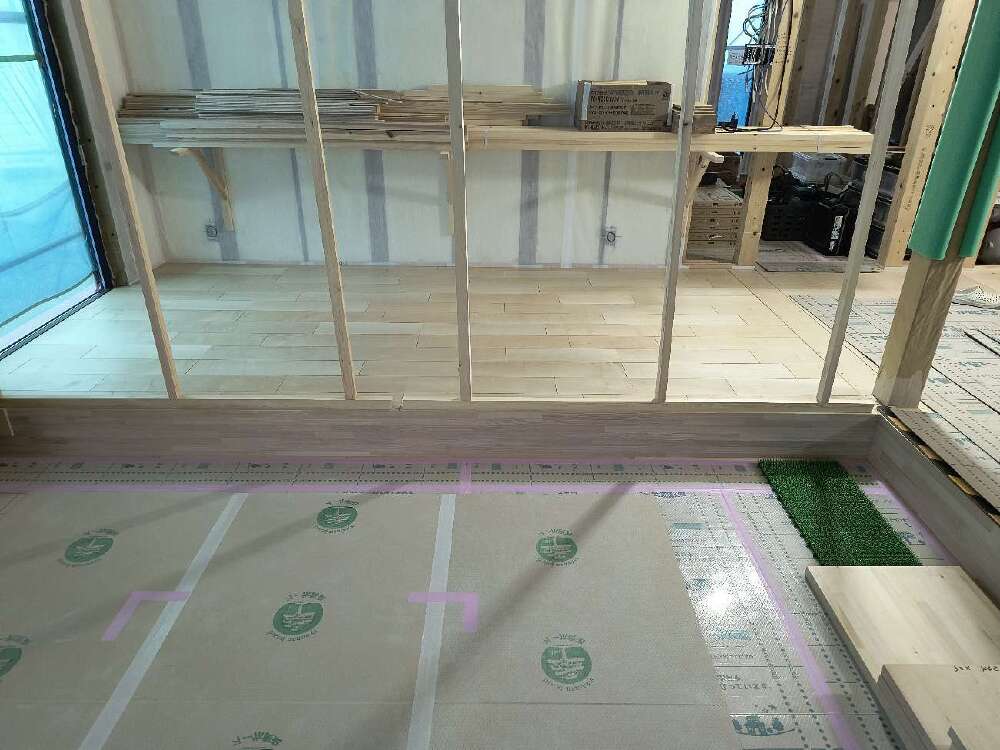

小下がり框、床フローリング貼り
本日は、室内の木工事からこだわりのLDKスペースをご紹介します!
現場では、リビングの一部を一段低くした人気の「小下がり空間」の床フローリング貼りが進んでいます。
明るく温かみのある木目がとても素敵ですね。
段差の角部分に取り付けられているのは「框(かまち)」という見切り材です。
こうした段差があるデザインは、大工さんの緻密な計算と細かな職人技が必要不可欠。隙間なくピタッと美しく納められています!
すでに貼り終わった手前の床は、傷がつかないようすぐに緑の養生シートで大切に保護しています。
お施主様がここで心地よく過ごされる姿を想像しながら、一歩一歩丁寧にお造りしています。
- 26. 2026年05月15日
-
キッチン天井下地途中
本日は、キッチンスペースの天井を見上げた工事状況をお届けします!
綺麗な木組みが等間隔に組まれているのは、天井の仕上げ材を貼るための「天井下地(野縁)」です。
その中央から伸びている銀色の蛇腹状の管は、キッチンの換気扇(レンジフード)につながる大事な排気ダクトです。
完成すると完全に天井のなかに隠れてしまう場所ですが、スムーズな換気を行うために、曲がりを少なく綺麗にルートを確保して設置しています。
見えない部分だからこそ、職人さんの丁寧な手仕事が光るポイントです!
- 27. 2026年05月14日
-

キッチン配管移設完了
現場ではキッチンの据え付けに向けた準備が着々と進んでいます。
キッチンの形状に合わせて、複雑な配管や配線をすべて移設し終えた状態です。
床には「仮」の文字や基準線が記され、職人さん同士の連携もバッチリ。これから床材が貼られ、いよいよキッチン本体が運び込まれます。お施主様のこだわりが形になっていく、ワクワクする工程の一つです!
- 28. 2026年05月14日
-

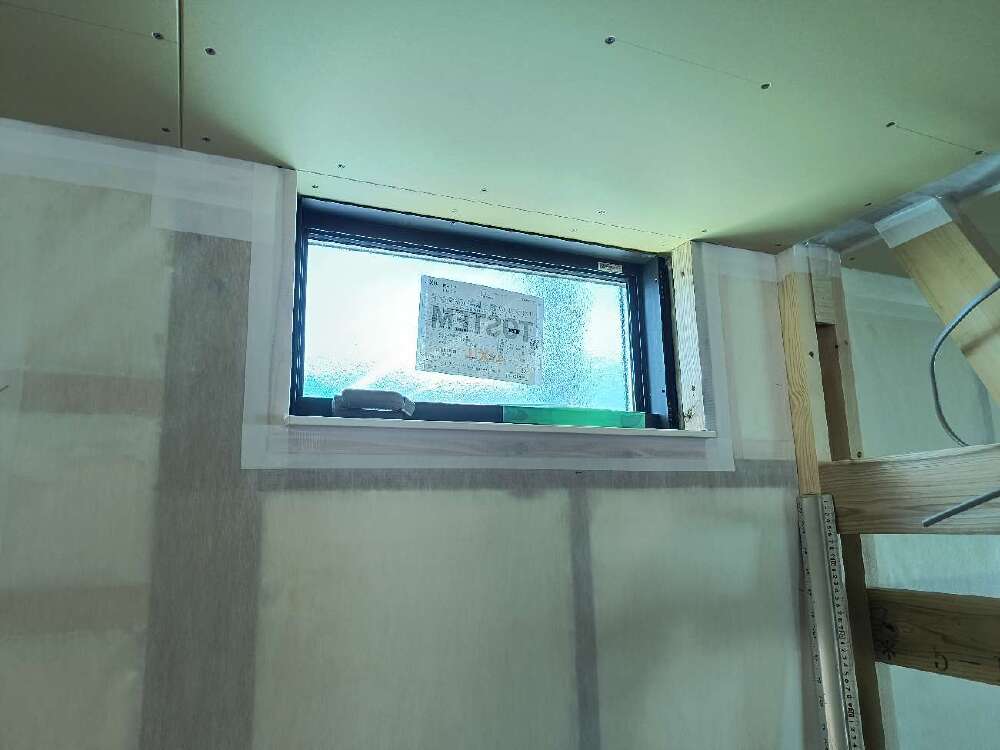

窓枠&下地、キッチンベースパネル、キッチン下がり天井下地途中
本日は、室内木工事のこだわりが詰まったキッチンスペースの様子をお届けします!
現場では、サッシ(窓)のまわりに綺麗な木製の「窓枠」が取り付けられ、空間がぐっと引き締まりました。
そして注目はキッチンまわりの壁と天井です!
壁面には、のちのち大活躍する「キッチンベースパネル」を施工中。ここにはお施主様のご要望にあわせて、便利なアイテムが取り付けられるよう下地補強が施されています。
天井を見上げると、少し低く組まれた「下がり天井」の骨組みが見えますね。ここに仕上げ材が貼られることで、空間にメリハリのある、おしゃれなキッチン空間ができあがります。
大工さんの手によって、図面が少しずつ立体になっていく姿は本当に感動的です!
- 29. 2026年05月13日
-

下地調整。
本日は外装のパテ処理(下地調整)の状況をお届けします!
写真で見える通り、作業を行う際は、既に仕上がっている屋根を汚さないよう全面をグリーンのシートで厳重に養生しています。
整然と並んだパテの跡は、職人が一つひとつ確認しながら作業を進めた証です。お施主様の大切な資産を守るため、常に「整理整頓・丁寧な施工」をモットーに現場管理を徹底しています。
- 30. 2026年05月13日
-
床ベースパネル、点検口仮設置、玄関ドア枠
玄関周りの工事が順調に進んでいます。
住まいの顔となる玄関ドア枠が垂直・水平に正しく取り付けられました。
足元には床ベースパネルが敷かれ、将来のメンテナンスに欠かせない点検口も仮設置されています。完成すると隠れてしまう基礎部分もしっかりと管理。お客様が長く安心して暮らせるよう、一つひとつの部材を丁寧な手仕事で形にしています。
- 31. 2026年05月12日
-

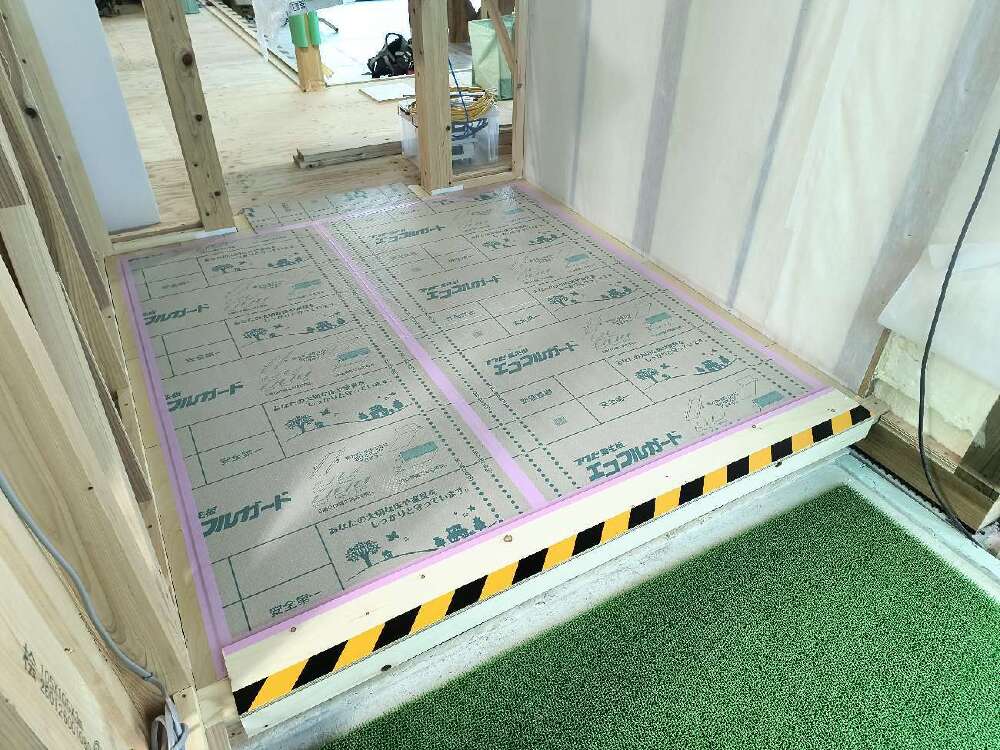

玄関ホール床フローリング貼り、床見切り真鍮、ベースパネル
本日は玄関ホールの造作状況をお届けします。
フローリングを貼り終えた直後から、写真のように「エコフルガード」で隙間なく養生を行いました。お引渡しまで、この美しい状態をしっかり守ります。
見切りの真鍮や壁のベースパネルなど、異なる素材が接する部分は職人の腕の見せどころ。ミリ単位の調整を重ね、段差のないスムーズな足元を実現しています。見えない工夫と丁寧な養生が、弊社の誇る施工品質です。
- 32. 2026年05月11日
-
エアコンスリーブ、冷凍庫コンセント移動 ダウン、軒天ダウン開口
現場では、お施主様のライフスタイルに合わせたカスタマイズが着々と進んでいます!
冷凍庫を置く予定のスペースに合わせてコンセントを最適な位置へ移動。また、エアコンの配管がスッキリと収まるようスリーブもしっかり準備しました。
天井に見える四角い枠(点検口)の周りには、これからダウンライトが配置されます。室内だけでなく軒下の「軒天ダウン」も同時に開口し、夜の外観まで美しく照らす準備は万全です。少しずつ「理想の暮らし」の形が見えてくる、大切な一歩です。
- 33. 2026年05月11日
-

玄関框施工中
現場では玄関の造作工事が順調に進行中!
框の下地がしっかりと組まれ、お家としての輪郭がさらにハッキリとしてきました。
これから框の上に美しい仕上げ材が乗り、壁や床が整っていくと、いよいよお施主様をお迎えする玄関が完成します。お引渡しの日、この玄関を初めてくぐっていただく瞬間を思い描きながら、大工職人も気合を入れて作業に当たっています!
- 34. 2026年05月09日
-

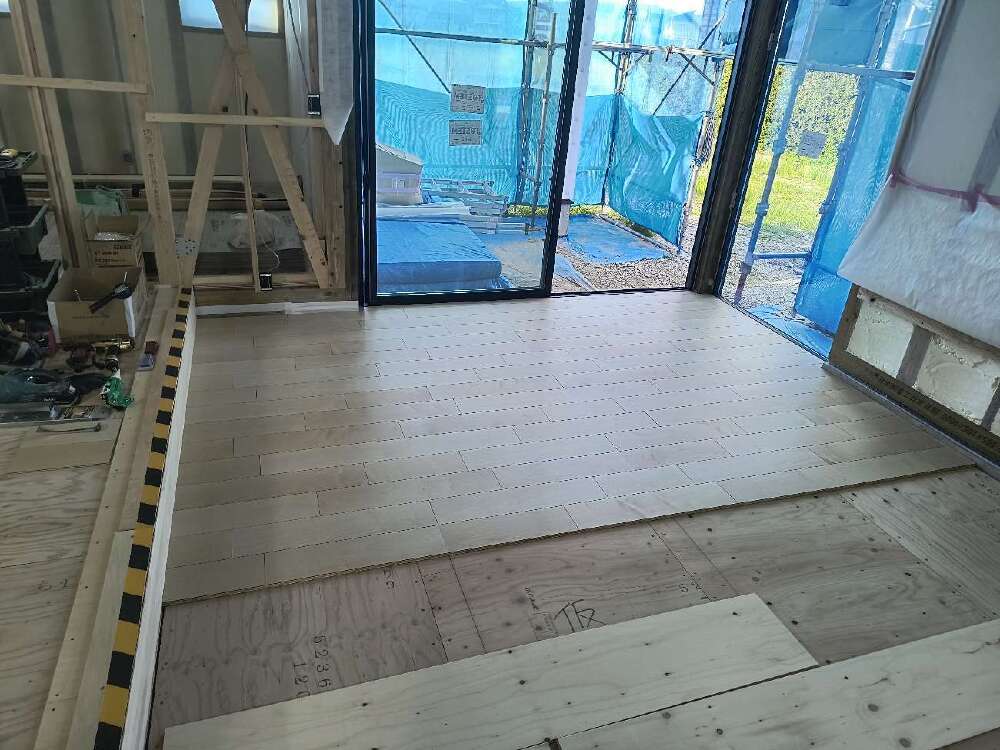

リビング小下がり框施工、床フローリング貼り
本日の現場は、リビングの小下がり部分の仕上げ工事をお届けします。
異なる高さの床が接する場所だからこそ、境目となる「框」の取り付けには非常に高い精度が求められます。大工さんの緻密な計算と手仕事により、美しいラインが形作られました。
床材の一枚一枚も、全体のバランスを見ながら丁寧に貼り進めています。完成すると隠れてしまいますが、下地の段階からしっかりと水平を保ち、長く安心して過ごしていただける「足元の品質」を追求しています。
- 35. 2026年05月08日
-

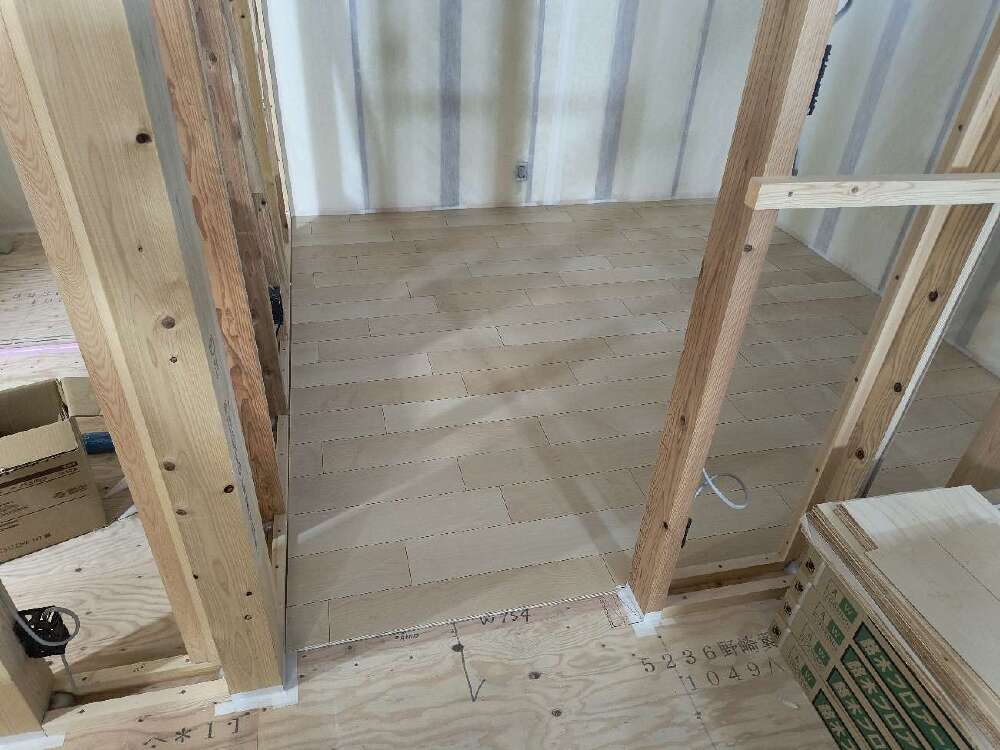

床フローリング貼り
本日は床のフローリング工事の様子をお届けします。
床の施工は、お家の第一印象だけでなく、歩き心地や耐久性にも直結する大切な工程です。大工さんの手によって、継ぎ目の美しさや水平を細かく確認しながら、隙間なく丁寧に貼り進められています。
柱との接合部もしっかりと処理されており、細部まで妥協のない手仕事が光ります。貼り終えた後は、傷がつかないようすぐに養生を行いますが、この一瞬しか見られない美しい「貼りたて」の状態をお施主様にも共有させていただきます。
- 36. 2026年05月07日
-

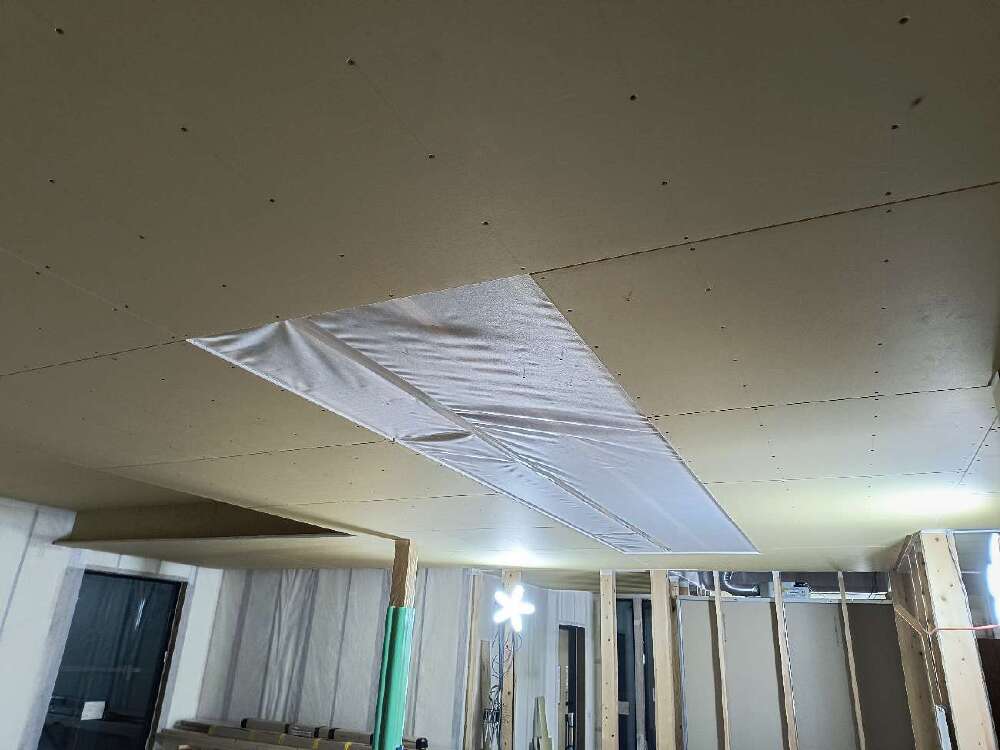

キッチン、リビング天井VCLスマート&プラスターボード貼り
内装工事もいよいよ天井のボード貼り工程に入りました!
大工さんの手によって、一枚ずつ丁寧にプラスターボードが固定され、空間の広がりがよりはっきりと感じられるようになっています。
ボードを貼る前の「VCLスマート」による気密施工もしっかりと確認。
一つひとつのビスの間隔まで均一に、そしてシートの重なりまで確実に。お引渡し後には見えなくなる天井裏ですが、高い施工精度を維持しながら着実に完成へと近づいています!
- 37. 2026年05月06日
-

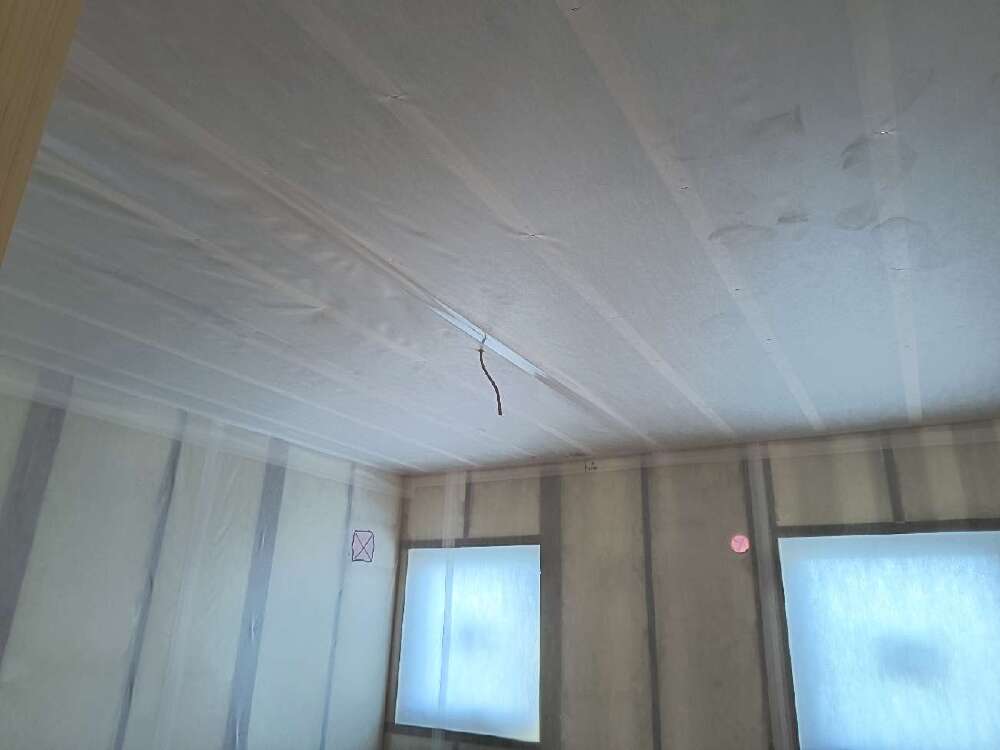

天井VCLスマート&プラスターボード貼り
本日は、天井のプラスターボード貼りと、その内側にある「VCLスマート」のご紹介です。
半透明のシートが見えるのが、お家の気密性能を高めるための層です。湿気をコントロールする特殊なシート(VCLスマート)を隙間なく施工することで、家中どこにいても温度差が少なく、心地よい空気環境を作り出します。
その上からボードを丁寧に貼り、お部屋の形を整えていきます。確かな性能に裏打ちされた、快適な住まいづくりを現場一丸となって進めています!
- 38. 2026年05月04日
-
トイレ換気扇、線出し、ダウン墨出し
現場では、快適な生活に欠かせない電気や換気の下準備が進んでいます!
写真は天井下地が組み上がったところです。ここから照明用の電線を引き出す「線出し」を行い、トイレの換気扇などの設備も順次設置されます。
奥に見えるのは、お家を一年中快適な温度に保つための断熱材です。照明の位置一つとっても、お施主様と打ち合わせした通りに「墨出し」を行い、正確に形にしていきます。少しずつ「家」としての機能が備わっていく様子は、何度見てもワクワクしますね。
- 39. 2026年05月04日
-

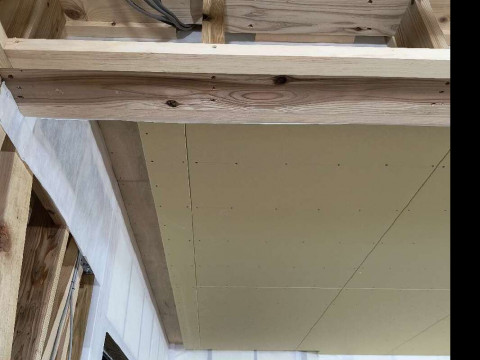

リビング天井下地&PB貼り
リビングの造作工事が着々と進んでいます。
写真は天井のプラスターボード(PB)を貼り付けている様子です。ボードを支える木下地を等間隔に配置し、たわみやズレがないよう一枚一枚、ビスで丁寧かつ強固に固定していきます。
ボードの継ぎ目が美しく揃っているのは、下地が正確に組まれている証拠です。この後のクロス(壁紙)工事を最高のものにするために、見えない基礎部分から徹底して精度を追求しています。
- 40. 2026年05月02日
-

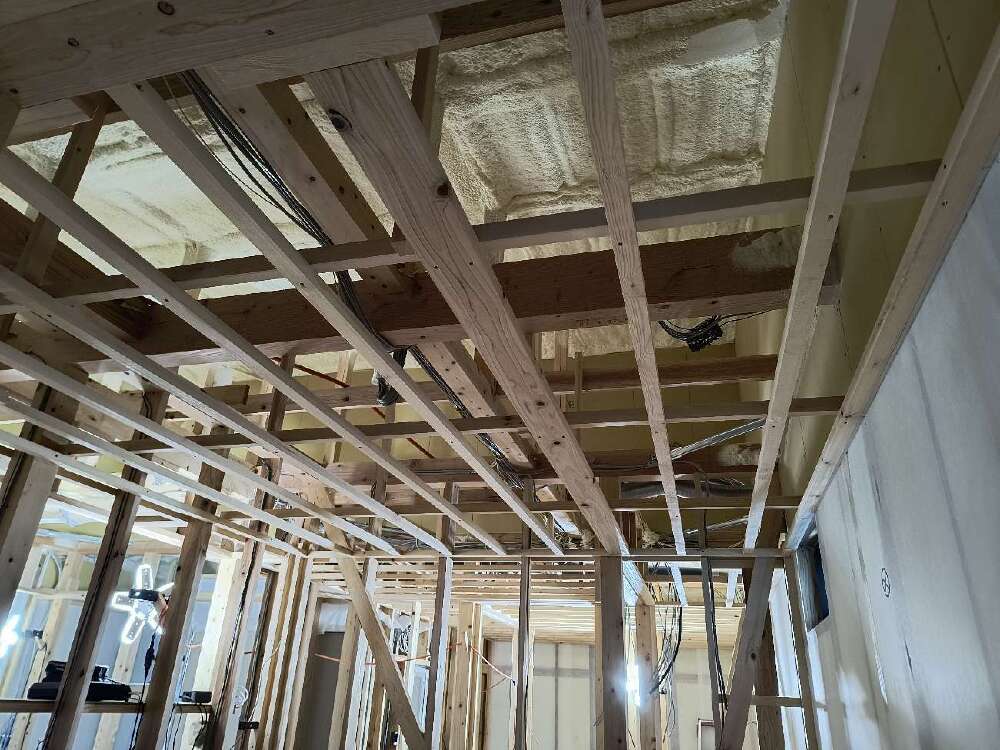

キッチン&リビング天井下地、間接照明&カーテンボックス下地施工中、人工芝&トラテープ確認
内部造作が進む現場より、天井下地の様子をお届けします。
格子状に組まれた天井下地の奥に見えるのは、隙間なく吹き付けられた断熱材です。この確実な断熱施工が、広いLDKでも夏涼しく冬暖かい快適な空気環境を作ります。
また、照明やカーテンの重みをしっかりと支えるための専用下地も同時に施工。お引渡し後には見えなくなる部分だからこそ、一切の妥協なく、基本に忠実な現場管理を徹底しています。
- 41. 2026年04月30日
-
天井下地、浴室入口下地
構造が仕上がると、次はいよいよ内装の下地工程に入ります。
写真は天井の木下地と、システムバス入口周りの様子です。天井のボードを水平に、かつ強固に支えるための野縁(のぶち)が等間隔に組まれています。
完成すると隠れてしまう部分ですが、ここを疎かにすると将来のクロスのひび割れや建具のガタつきに繋がります。長く安心して暮らしていただけるよう、下地の段階からミリ単位の精度で丁寧に施工しています。
- 42. 2026年04月24日
-

ブロア用コンセント工事
屋外に設置する浄化槽ブロア用コンセントの先行配線を行いました。
外部から室内へ配線を引き込む際は、気密・断熱性能を維持するために、貫通部の処理を徹底しています。
- 43. 2026年04月24日
-
ブロア用コンセント工事
- 44. 2026年04月24日
-

延焼線ボードの施工
屋根・天井裏の施工状況です。万が一の火災の際、隣家からの延焼を防ぐために定められた「延焼ライン」に基づき、該当箇所に防火性能を持つ専用のボード(延焼線ボード)を張っています。このボードで天井裏をしっかり区画することで、火の回りを遅らせ、建物の安全性を高めています。
- 45. 2026年04月24日
-

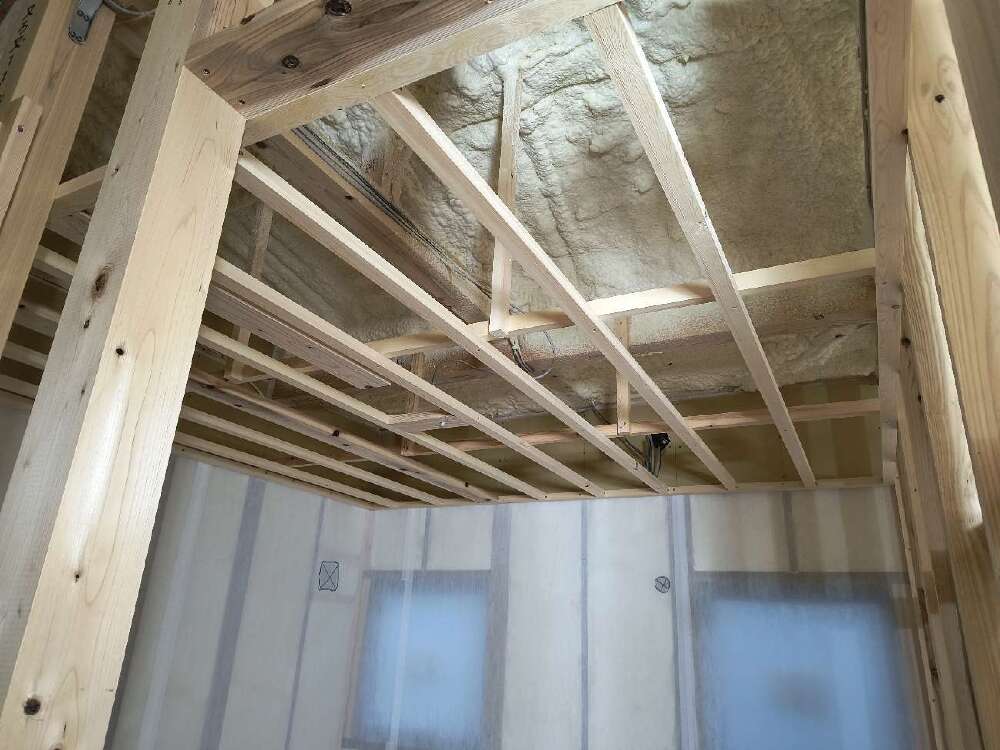

天井下地の施工
天井の仕上げ材を張るための骨組みとなる「天井下地(野縁)」の施工が完了しました。
格子状に組まれた木材の間隔を均一に保ち、レーザー等を用いて水平をミリ単位で確認しながら固定しています。
この下地がしっかりしていることで、将来的な天井のたわみを防ぎ、美しいフラットな天井面に仕上がります。
- 46. 2026年04月24日
-

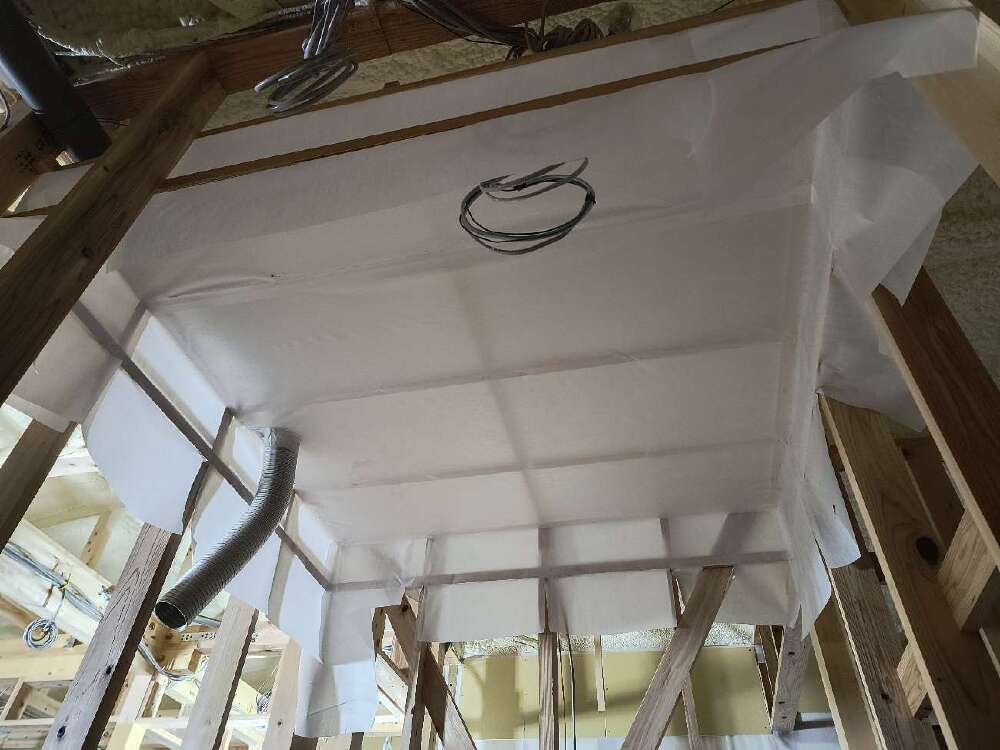

VCLスマートの施工
可変調湿気密シート「VCLスマート」を施工しました。
このシートは、冬場は室内の湿気が壁内に入り込むのを防ぎ、夏場は壁内の湿気を逃がす「湿気のコントロール」を自動で行ってくれる優れものです。
一軒一軒、手作業で隙間なく丁寧に張り上げることで、お家の気密性を高めつつ、内部結露から構造躯体を守り、長寿命な住まいを実現します。
- 47. 2026年04月23日
-

延焼線ボードの施工
- 48. 2026年04月23日
-

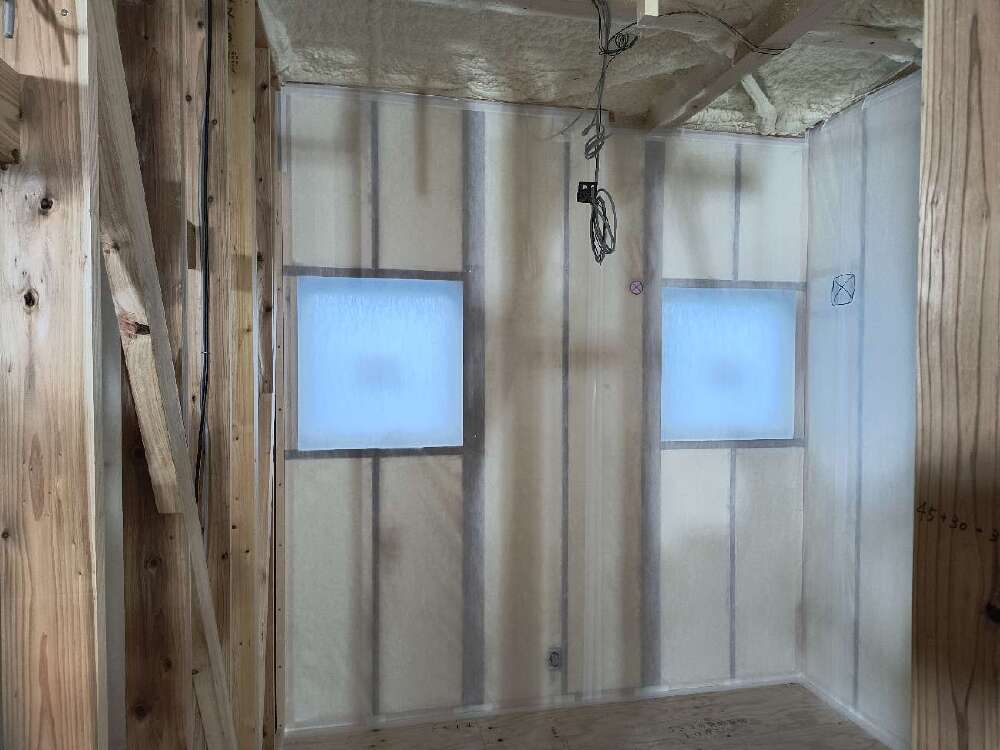

VCLスマート施工中

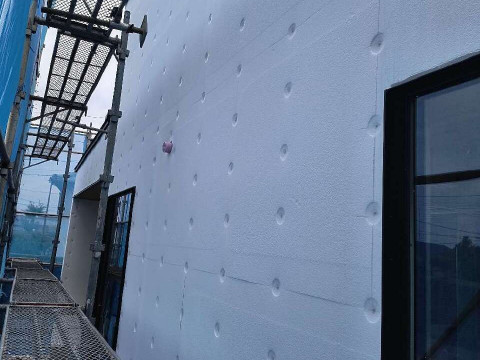

- 49. 2026年04月22日
-

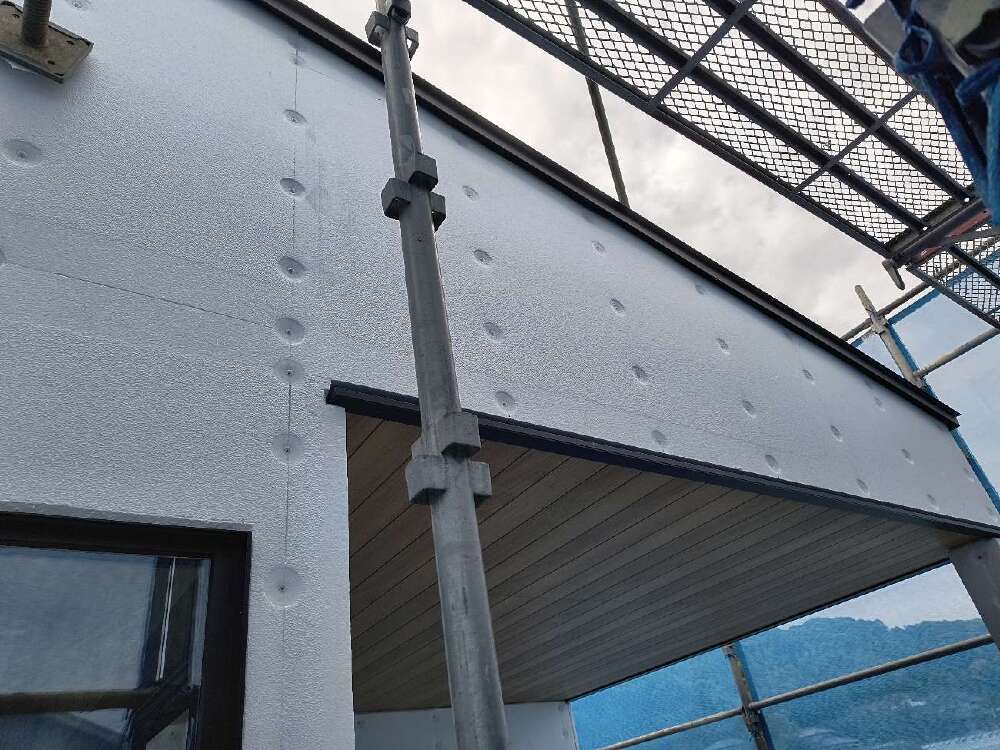

DCP WALL下地完了
外断熱と塗り壁の美しさを両立する「DCP WALL」の施工が進んでいます。
写真は、厚みのあるEPS断熱ボードを外壁全面に張り込み、専用のビスで固定した後の状態です。ビスを打った箇所(丸い跡)は、将来的に表面に浮き出ないよう一つひとつ丁寧に補修し、平滑な面を作っています。
- 50. 2026年04月22日
-
DCP WALL下地完了
- 51. 2026年04月21日
-

軒天施工
軒天(のきてん)の施工が進んでいます。
温かみのある木目調の仕上げ材を採用しました。見上げた時に木の質感が感じられ、建物全体に高級感と落ち着いた雰囲気を与えてくれます。
外壁が仕上がると、白い壁やサッシとのコントラストがさらに際立ち、お家のデザインをぐっと引き立てるポイントになります。
- 52. 2026年04月21日
-

サッシ廻り発泡ウレタン施工
サッシ(窓枠)と建物の骨組みの間にあるわずかな隙間に、現場発泡ウレタンを充填しました。
窓まわりは熱が逃げやすく、結露の原因にもなりやすい場所です。こうして隙間を一つひとつ丁寧に埋めることで、お家全体の断熱性能をさらに引き上げ、冬の冷気や夏の熱気が室内に入り込むのを防ぎます。「見えない場所の丁寧な仕事」が、住み始めてからの快適さに直結します。
- 53. 2026年04月21日
-

オーバーハング水切り施工
壁を伝ってきた雨水が、そのまま下の壁や基礎に回り込まないよう、金属製の水切り板を設置して外へ逃がす仕組みになっています。
- 54. 2026年04月20日
-
吹付断熱の施工

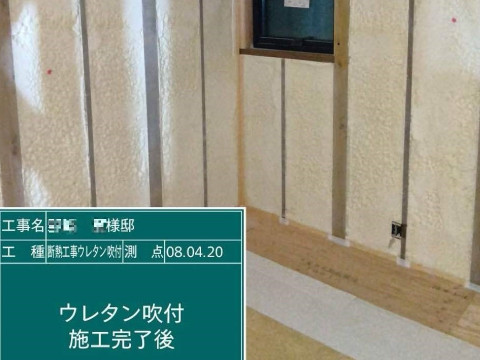

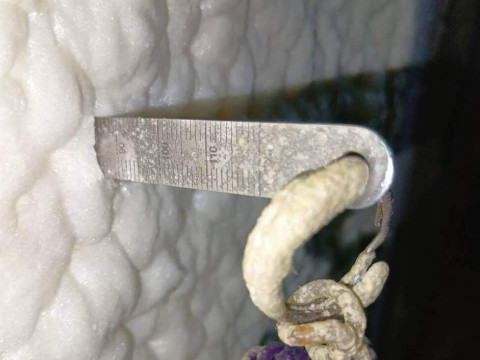

- 55. 2026年04月20日
-
吹付断熱の施工
吹付断熱(発泡ウレタン)の施工が完了しました!
現場で直接吹き付けることで、複雑な形状の隙間にも断熱材が密着し、お家全体を「魔法瓶」のように包み込みます。
この高い気密性と断熱性が、夏は涼しく冬は暖かい、一年中快適な温度環境を作る要となります。これから隠れてしまう部分ですが、住まいの性能を支える大切な工程が、基準通りの厚みでしっかり仕上がりました。
- 56. 2026年04月17日
-

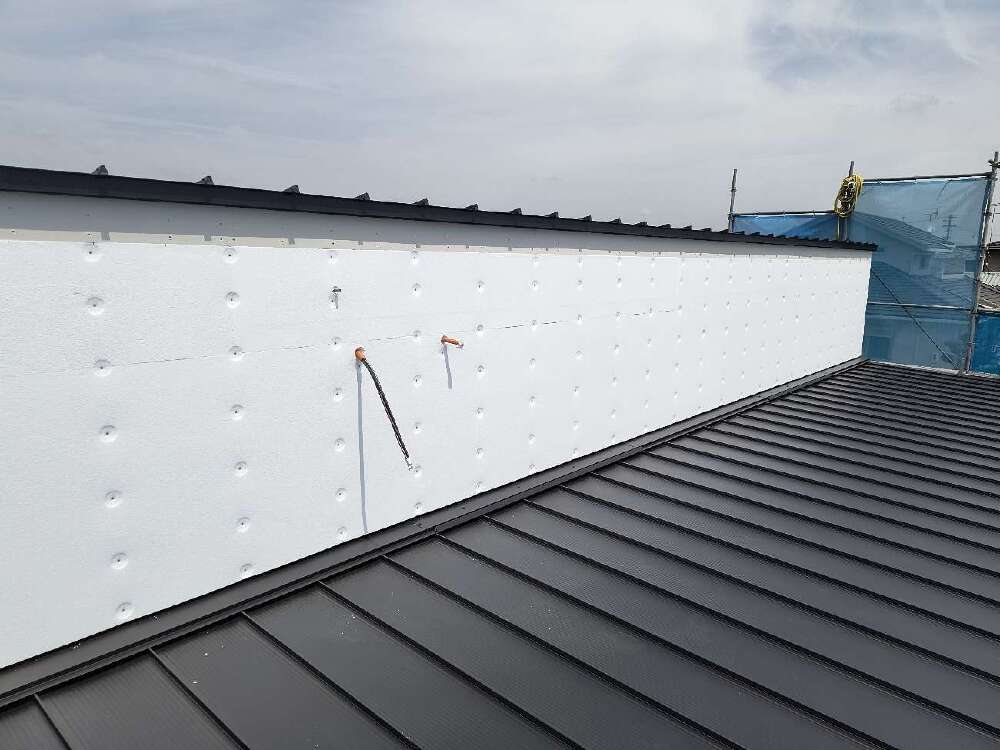

DCP WALL 施工中
塗り壁の外断熱工法「DCP WALL」の下地が完成に近づいています。
白いボードはすべて断熱材!これを壁の外側に張ることで、夏は涼しく冬は暖かい家になります。
- 57. 2026年04月17日
-
換気扇ダクトの施工
キッチンのレンジフードや浴室換気扇のための排気ダクト(配管)を設置しました。
天井裏で見えなくなる部分ですが、空気の抵抗を抑えるよう緩やかなカーブで配管し、接続部もしっかりと気密・固定処理を施しています。
- 58. 2026年04月17日
-

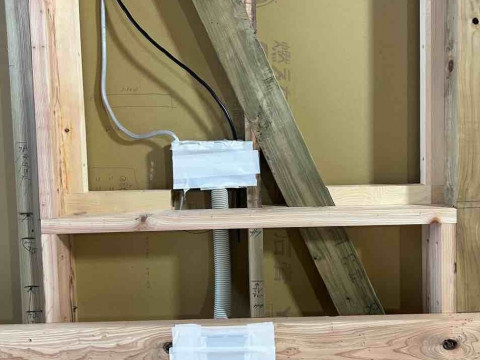

リビングテレビ配管
- 59. 2026年04月17日
-

テレビニッチ下地
- 60. 2026年04月15日
-

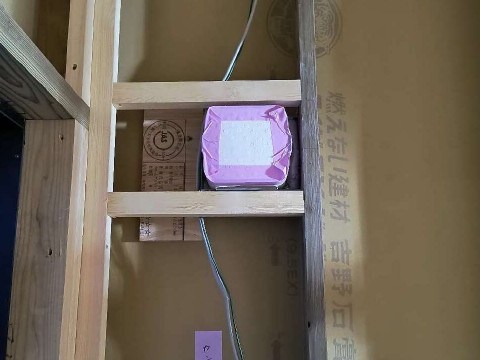

スティーベル換気下地
- 61. 2026年04月15日
-

吊木受け、吊木
- 62. 2026年04月14日
-

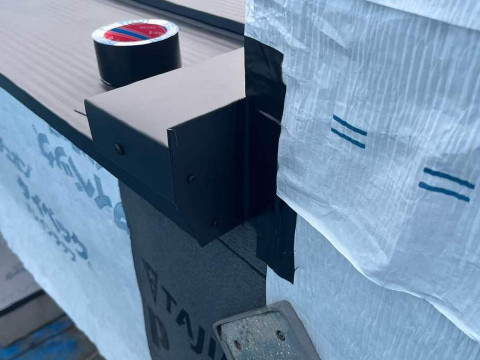

雨押さえ水切り、換気雨押さえ等施工
- 63. 2026年04月14日
-
雨押さえ水切り、換気雨押さえ等施工
- 64. 2026年04月14日
-

玄関ポーチ&テラス上軒天貼り
- 65. 2026年04月14日
-

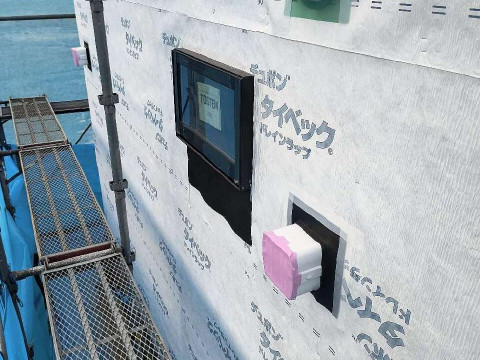

スティーベル換気設置
- 66. 2026年04月12日
-

換気扇ダクト
- 67. 2026年04月12日
-
- 68. 2026年04月12日
-

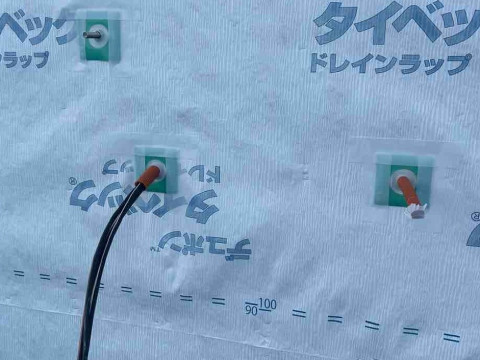

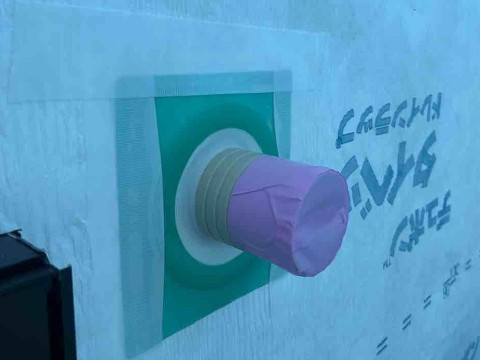

防水処理
- 69. 2026年04月12日
-

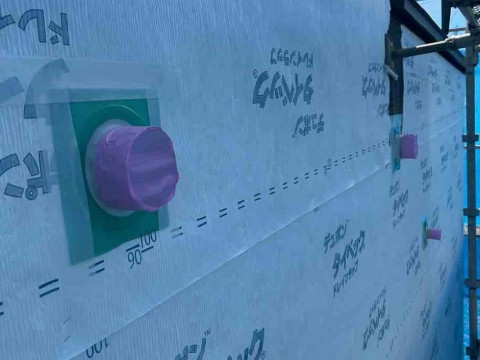

防水処理
- 70. 2026年04月12日
-
防水処理
- 71. 2026年04月11日
-

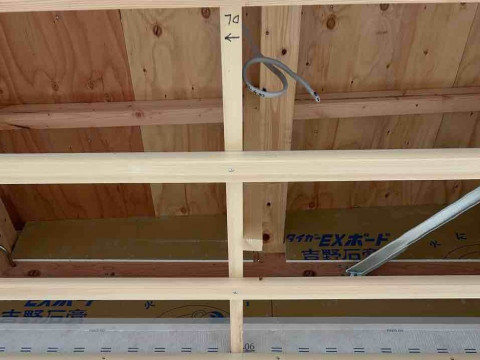

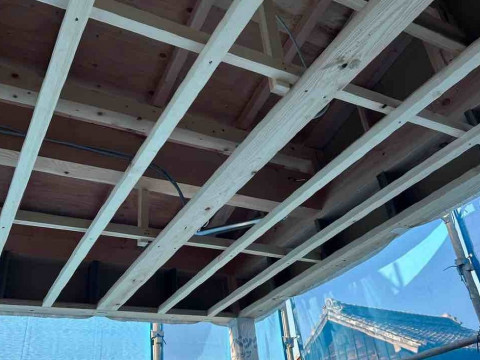

軒天配線
- 72. 2026年04月11日
-
軒天配線
- 73. 2026年04月11日
-

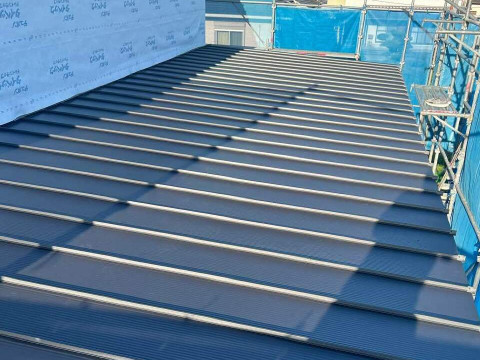

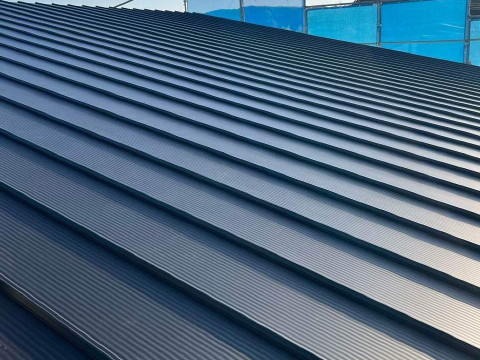

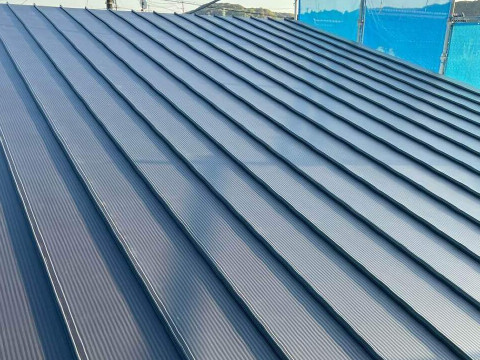

屋根葺き施工途中
- 74. 2026年04月10日
-

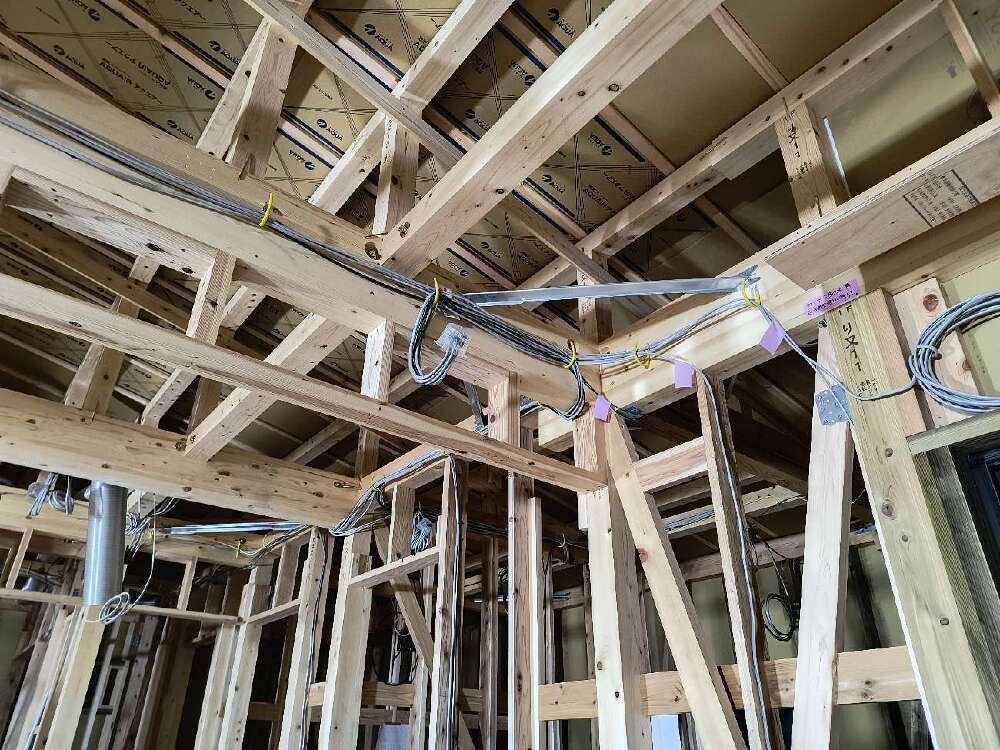

天井下地
- 75. 2026年04月09日
-

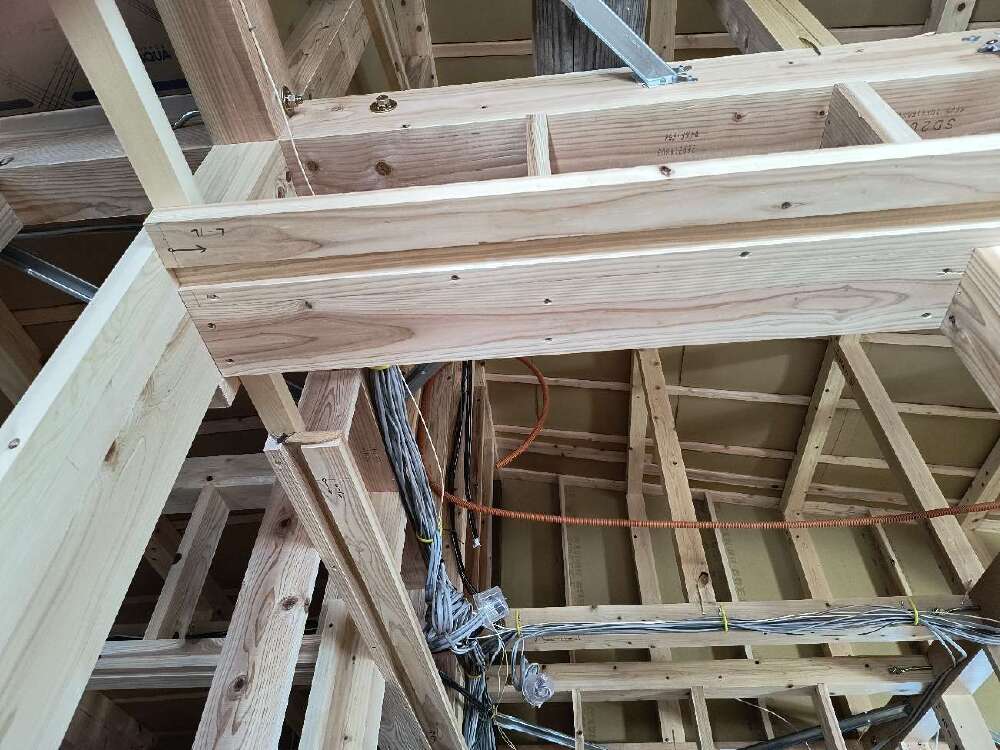

片引き戸&アウトセット鴨居
- 76. 2026年04月09日
-
DCPボード墨付け&養生
- 77. 2026年04月09日
-

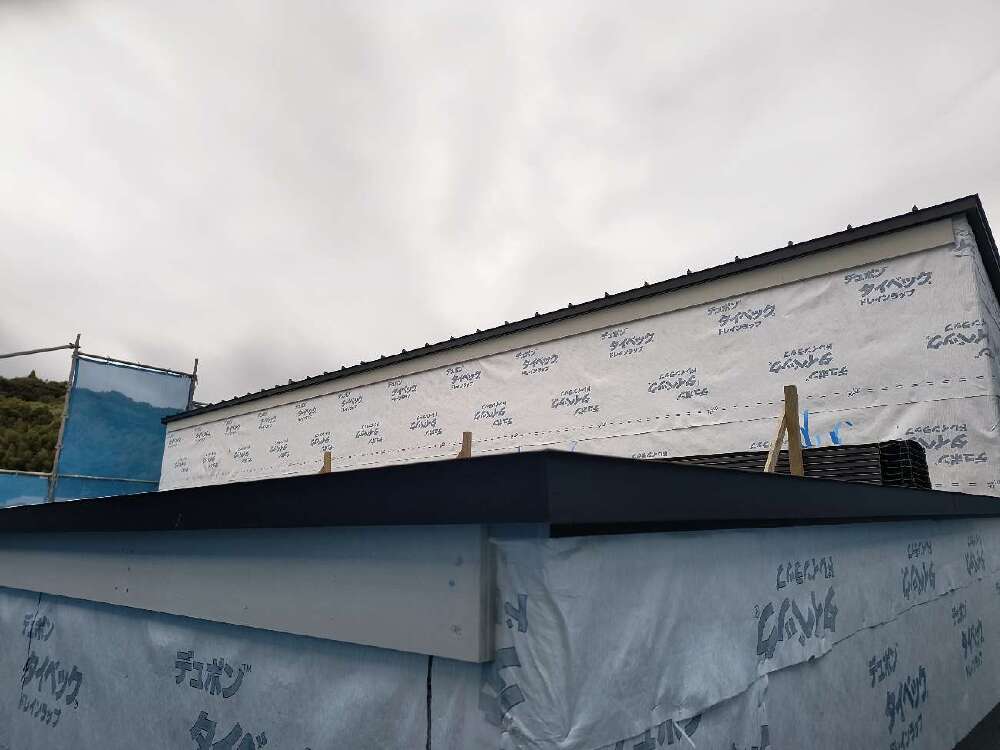

軒樋金具下地ケイカル板
- 78. 2026年04月08日
-
- 79. 2026年04月08日
-
屋根葺き施工途中
- 80. 2026年04月08日
-
屋根葺き施工途中
- 81. 2026年04月08日
-

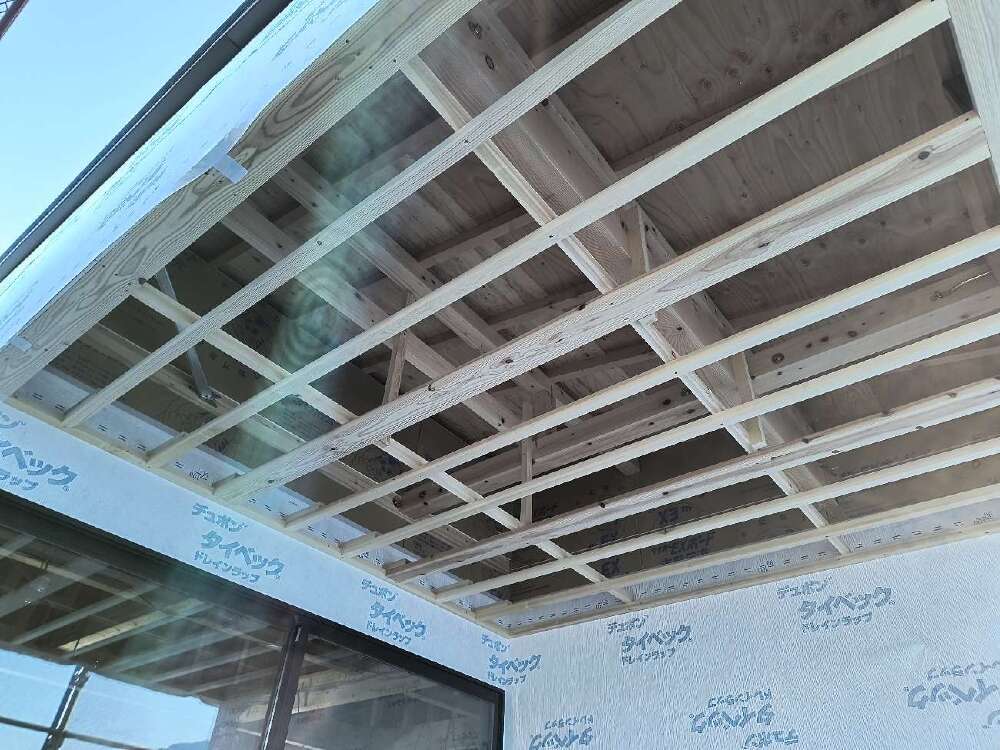

玄関&テラス上軒天下地
- 82. 2026年04月07日
-

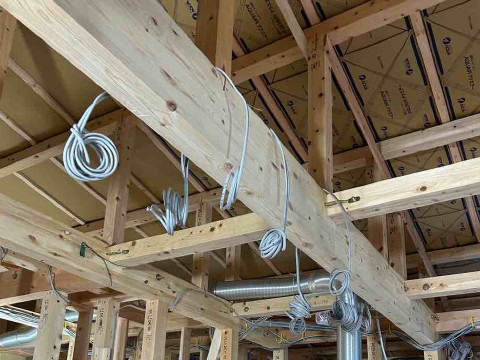

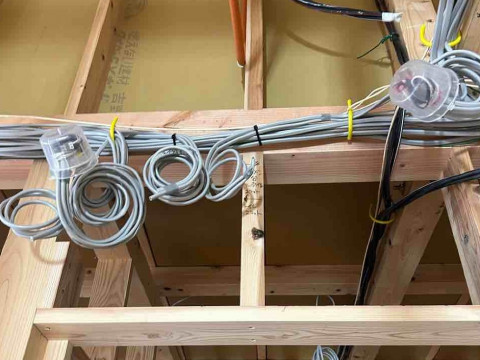

屋内配線
- 83. 2026年04月07日
-

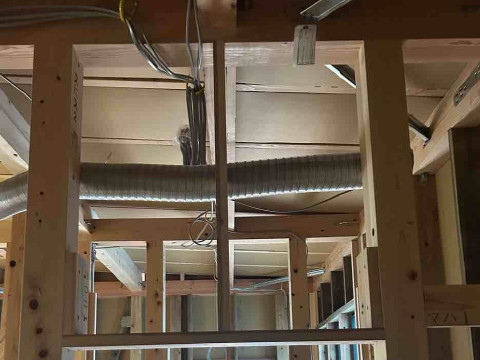

ダクト工事
- 84. 2026年04月07日
-
屋内配線
- 85. 2026年04月07日
-
- 86. 2026年04月07日
-

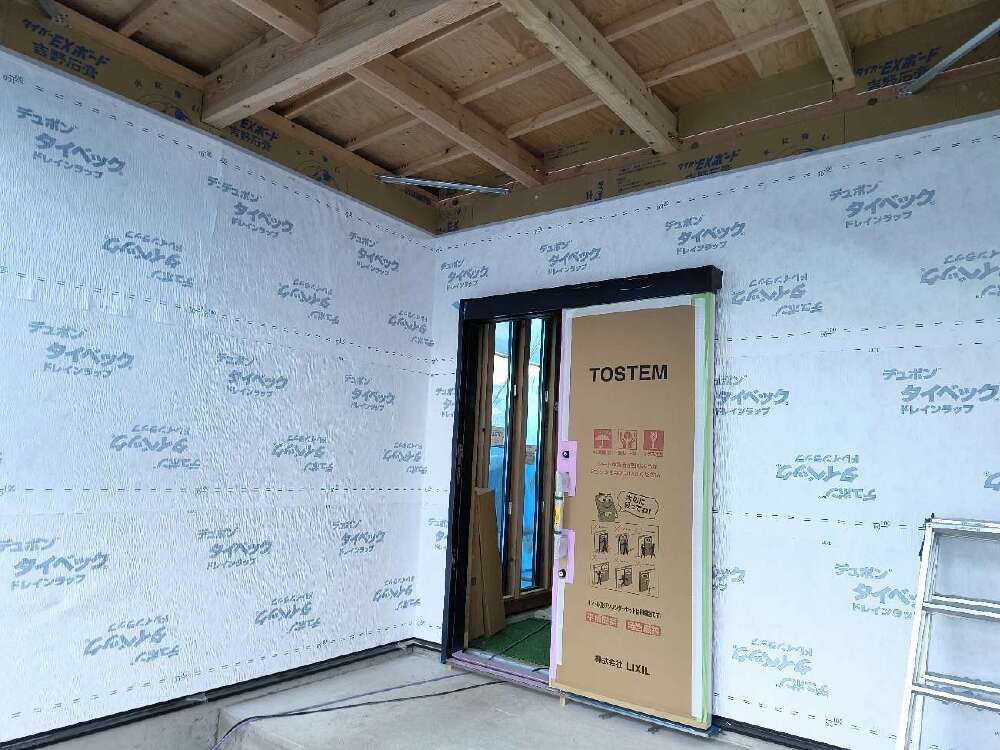

防水紙
- 87. 2026年04月07日
-

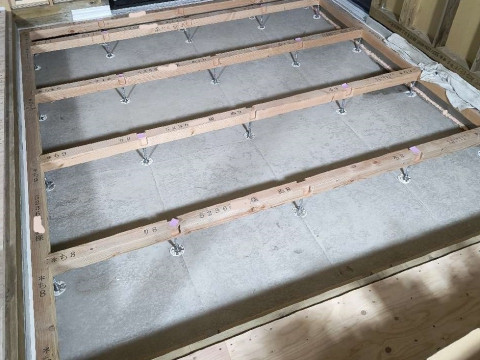

小下がり施工
- 88. 2026年04月06日
-

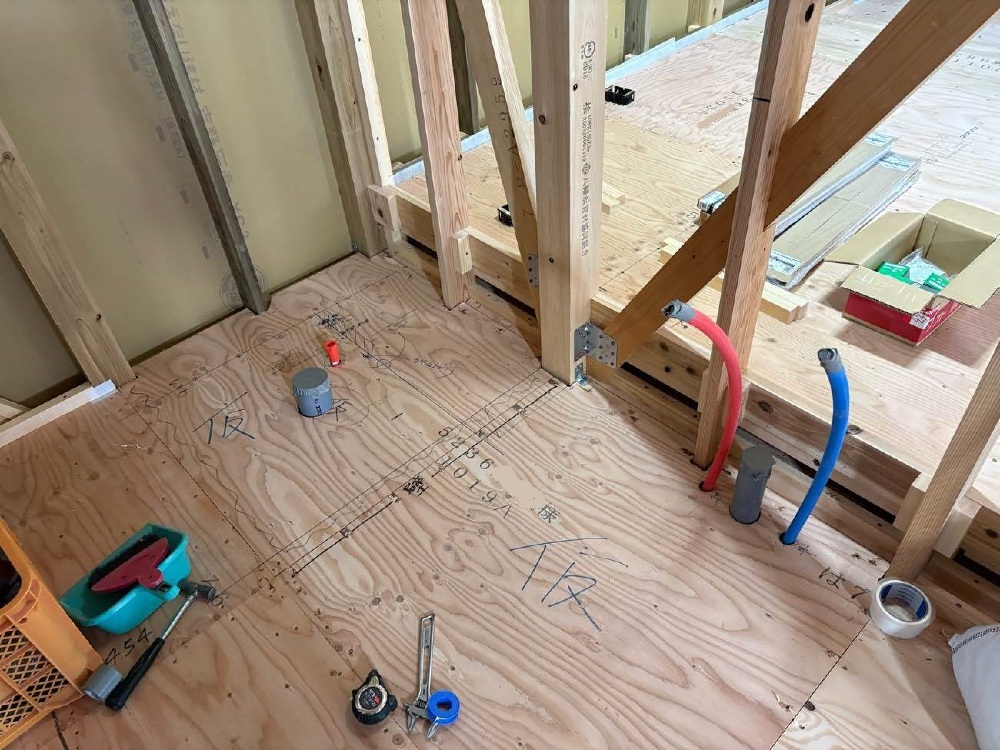

内部配管、コーキング
- 89. 2026年04月06日
-
内部配管、コーキング
- 90. 2026年04月06日
-

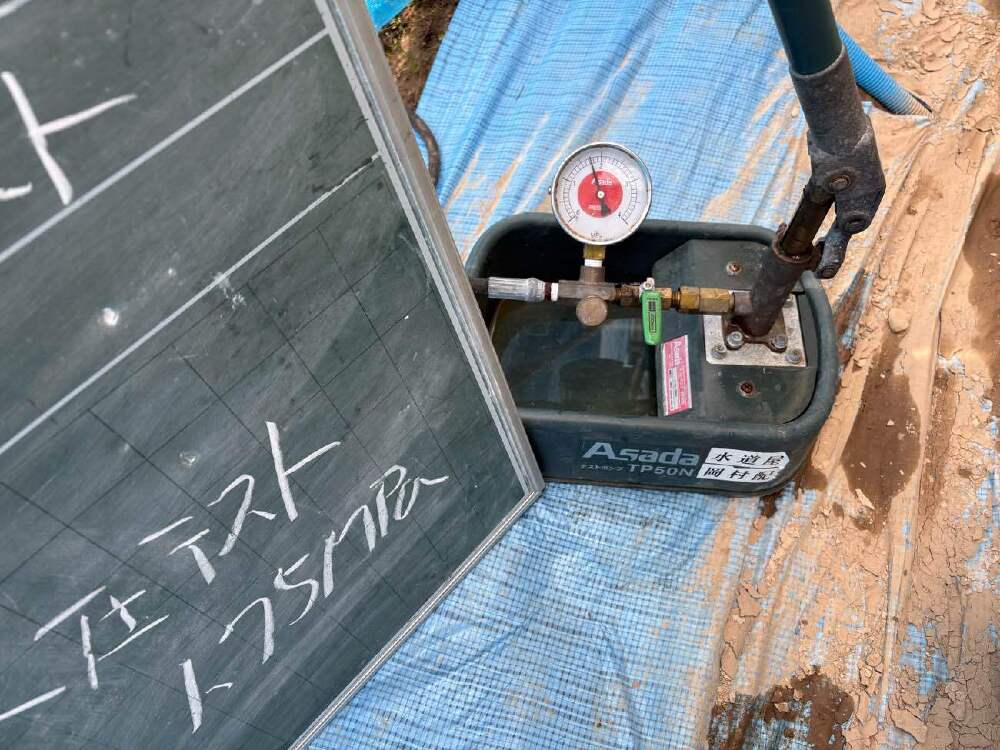

水圧テスト完了
- 91. 2026年04月06日
-

唐草施工
- 92. 2026年04月06日
-
唐草施工
- 93. 2026年04月06日
-

床下配線
- 94. 2026年04月04日
-
- 95. 2026年04月04日
-

小上がり施工
- 96. 2026年04月04日
-
小上がり施工
- 97. 2026年04月04日
-
小下がり施工
- 98. 2026年04月04日
-
小下がり施工
- 99. 2026年04月03日
-

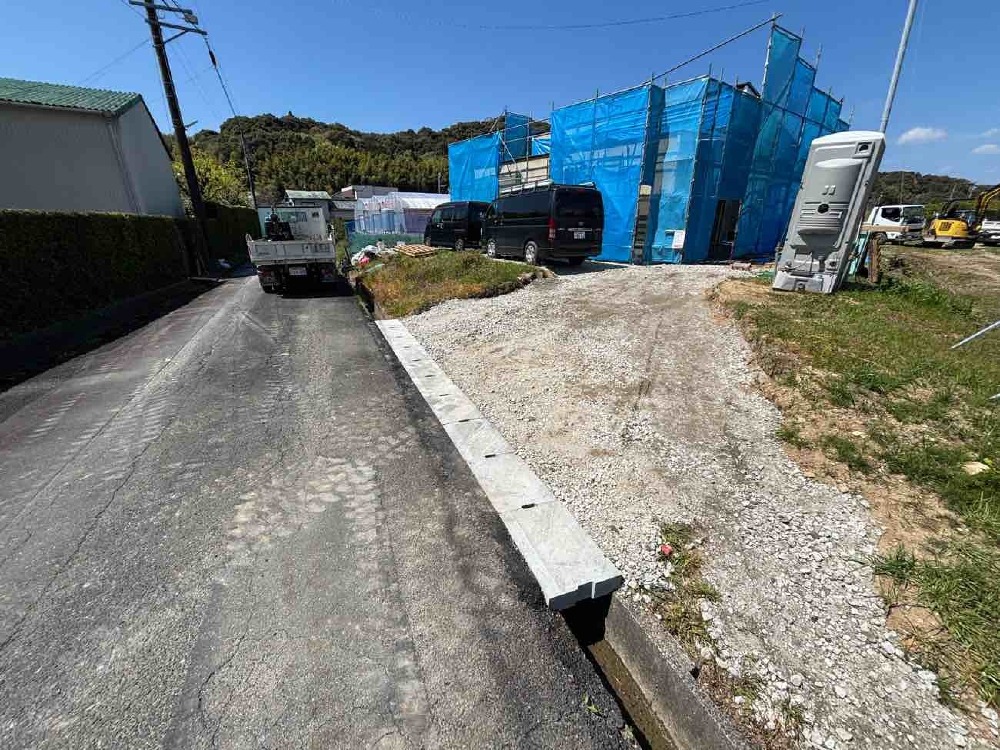

入り口スロープ砕石追加、転圧完了
- 100. 2026年04月03日
-

通気水切り 捨て水切り 唐草施工途中
- 101. 2026年04月03日
-

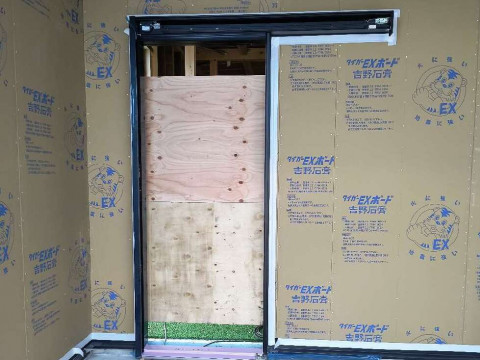

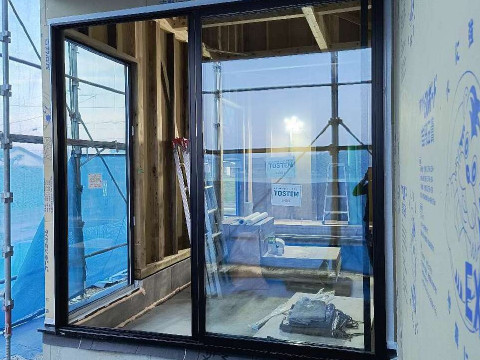

サッシ取付
- 102. 2026年04月03日
-

壁下地材入れ
- 103. 2026年04月03日
-

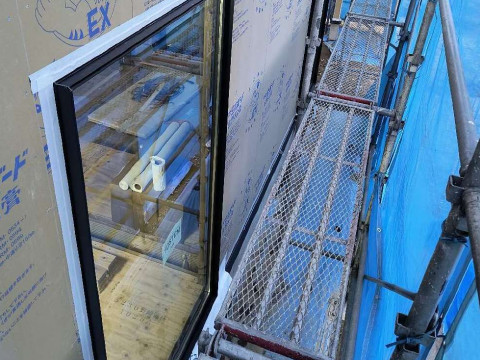

FIXガラス取り付け
- 104. 2026年03月31日
-

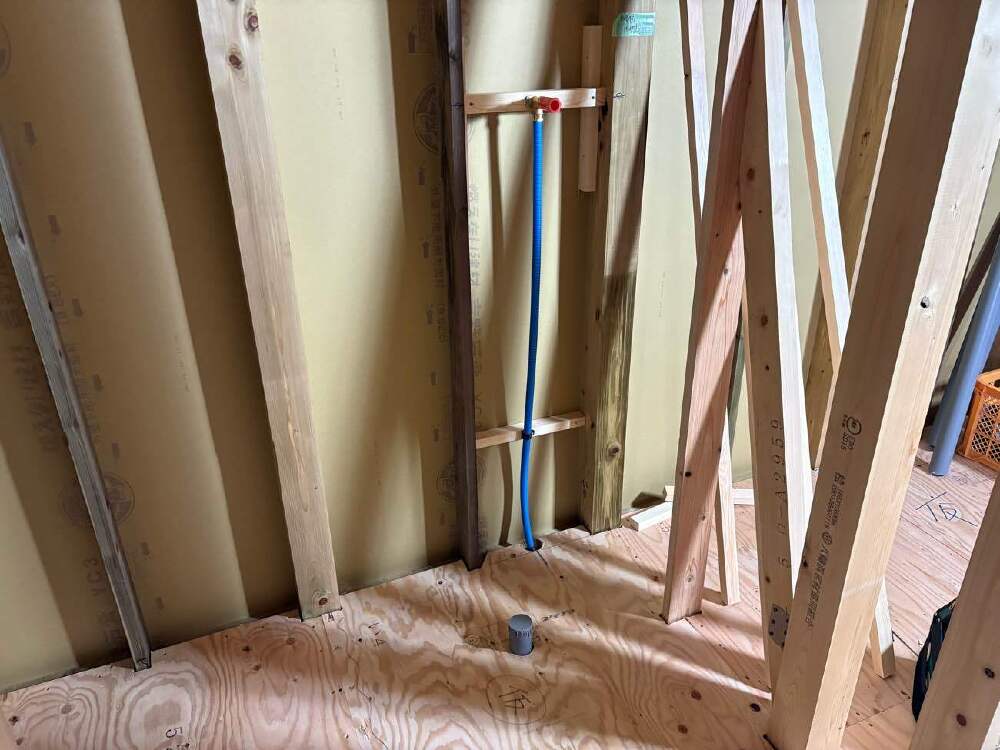

内部配管状況
- 105. 2026年03月30日
-

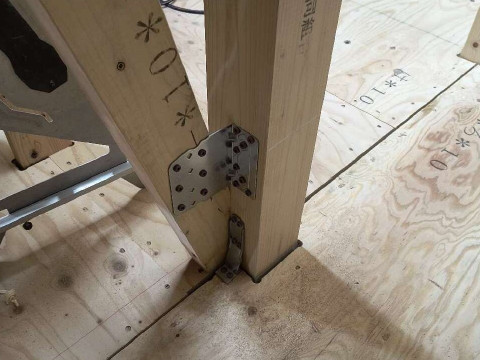

筋交金物
- 106. 2026年03月30日
-

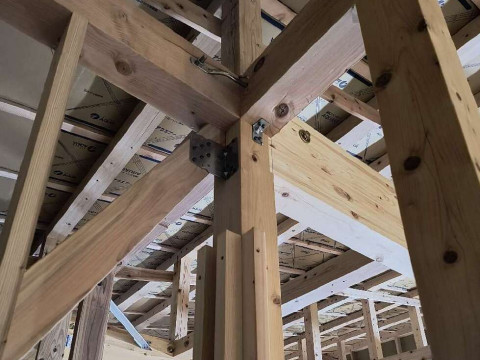

柱頭柱脚金物
- 107. 2026年03月30日
-

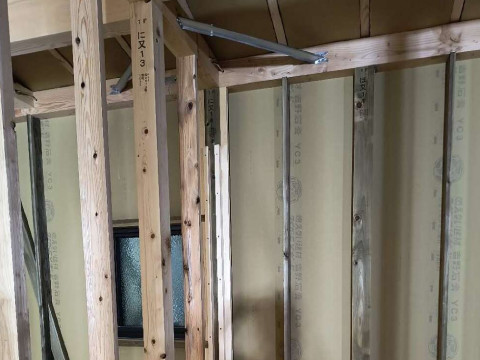

壁入隅下地
- 108. 2026年03月28日
-
- 109. 2026年03月28日
-

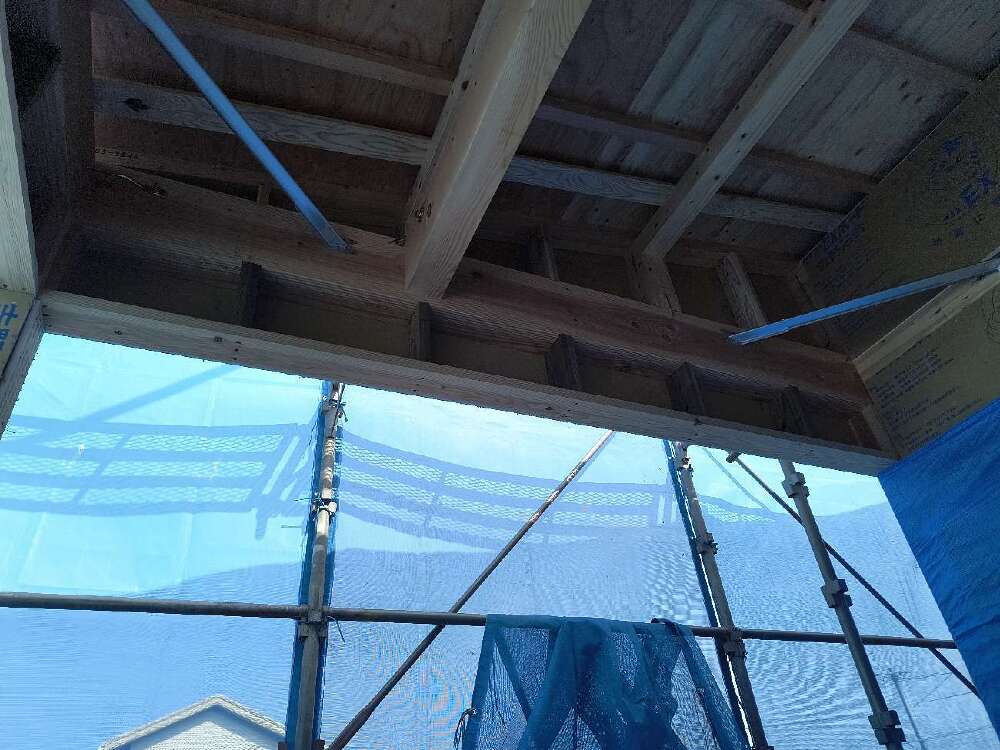

玄関ポーチ&テラス上垂れ壁
- 110. 2026年03月27日
-

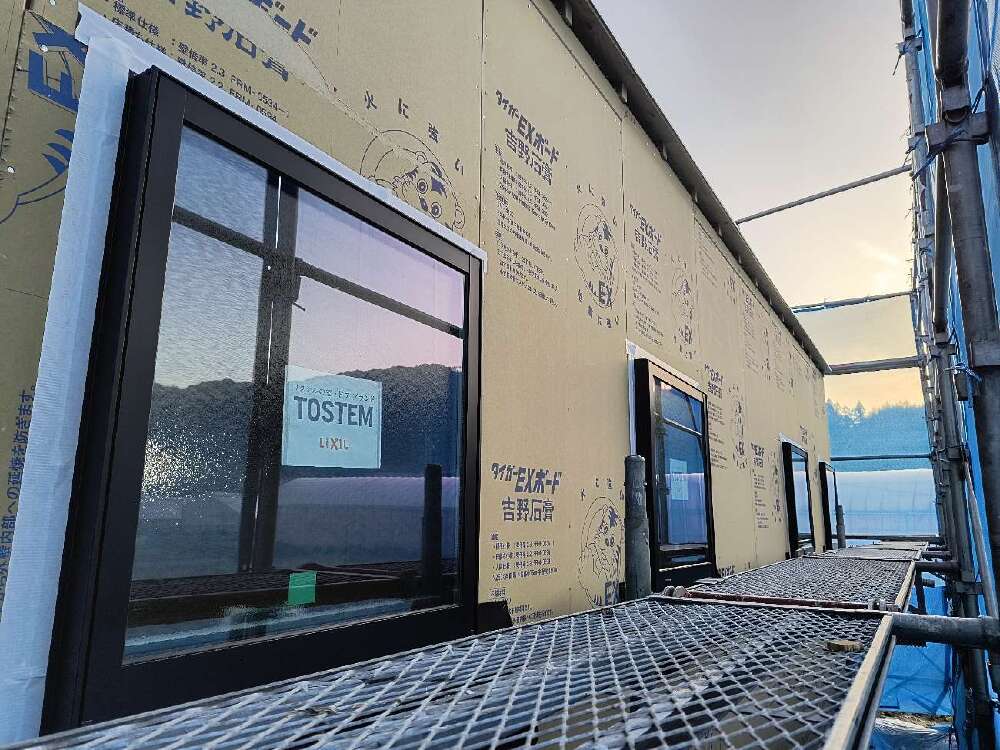

サッシ下地&取付け
- 111. 2026年03月27日
-

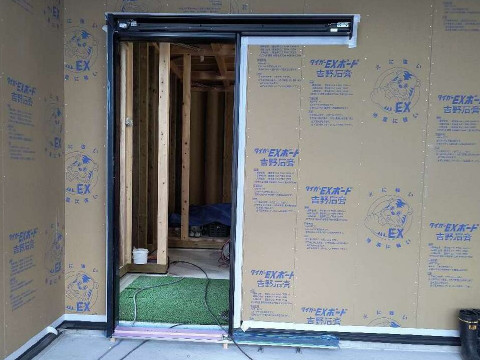

玄関ドア取付け
- 112. 2026年03月26日
-
床断熱材、気密テープ
- 113. 2026年03月26日
-
剛床
- 114. 2026年03月26日
-
土台水切り
- 115. 2026年03月25日
-
防蟻ウレタン
- 116. 2026年03月25日
-
気密テープ
- 117. 2026年03月25日
-
剛床
- 118. 2026年03月23日
-
ルーフィング施工
- 119. 2026年03月23日
-

EXボード釘打ち
- 120. 2026年03月22日
-
上棟
- 121. 2026年03月22日
-
上棟
- 122. 2026年03月22日
-
上棟
- 123. 2026年03月22日
-
- 124. 2026年03月22日
-
上棟
- 125. 2026年03月22日
-
上棟
- 126. 2026年03月21日
-
上棟前準備完了
- 127. 2026年03月21日
-
上棟前準備完了
- 128. 2026年03月20日
-
追加アンカー打ち込み完了
- 129. 2026年03月19日
-
砕石しき均し完了
- 130. 2026年03月19日
-
砕石しき均し完了
- 131. 2026年03月15日
-
土台据付け完了、犬走りシート施工
- 132. 2026年03月14日
-
土台墨出し、防蟻シート施工
- 133. 2026年03月14日
-
基礎パッキン設置、土台据付け、鋼製束取付け、大引水平確認中
- 134. 2026年03月11日
-
土間転がし配管完了
- 135. 2026年03月09日
-
脱型、断熱材設置
- 136. 2026年03月09日
-
ターミダンシート、防蟻ウレタン、打設完了
- 137. 2026年03月09日
-
基礎工事完了
- 138. 2026年03月04日
-
型枠、アンカーセット、布コン打設完了
- 139. 2026年03月04日
-
型枠、アンカーセット、布コン打設完了
- 140. 2026年03月04日
-
型枠、アンカーセット、布コン打設完了
- 141. 2026年03月04日
-
型枠、アンカーセット、布コン打設完了
- 142. 2026年02月25日
-
配筋検査
- 143. 2026年02月25日
-
ベタコン打設完了
- 144. 2026年02月25日
-
ベタコン打設完了
- 145. 2026年02月25日
-
ベタコン打設完了
- 146. 2026年02月20日
-
鉄筋組み完了
- 147. 2026年02月20日
-
鉄筋組み完了
- 148. 2026年02月20日
-
鉄筋組み完了
- 149. 2026年02月20日
-
プレ配管完了
- 150. 2026年02月20日
-
プレ配管完了
- 151. 2026年02月17日
-
捨てコン打設完了
- 152. 2026年02月17日
-
ターミダンシート
- 153. 2026年02月17日
-
鎮め物
- 154. 2026年02月17日
-
ターミダンシート
- 155. 2026年02月17日
-
床付け、砕石基礎
- 156. 2026年02月08日
-
地鎮祭
- 157. 2026年02月08日
-
- 158. 2026年02月04日
-
埋戻し転圧
- 159. 2026年02月04日
-
埋戻し転圧
- 160. 2026年02月04日
-
新入路駐車場部砕石しきならし
- 161. 2026年02月03日
-
埋戻し、転圧途中
- 162. 2026年02月02日
-
掘削、タイヤ撤去途中
- 163. 2026年02月02日
-
掘削、タイヤ撤去途中
- 164. 2025年12月21日
-
ご契約
