H様のおうち
御前崎市
地域別|御前崎市
建築中レポート

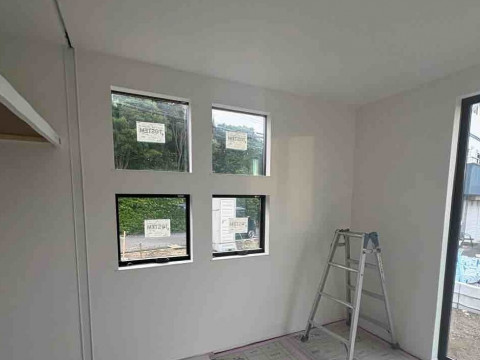

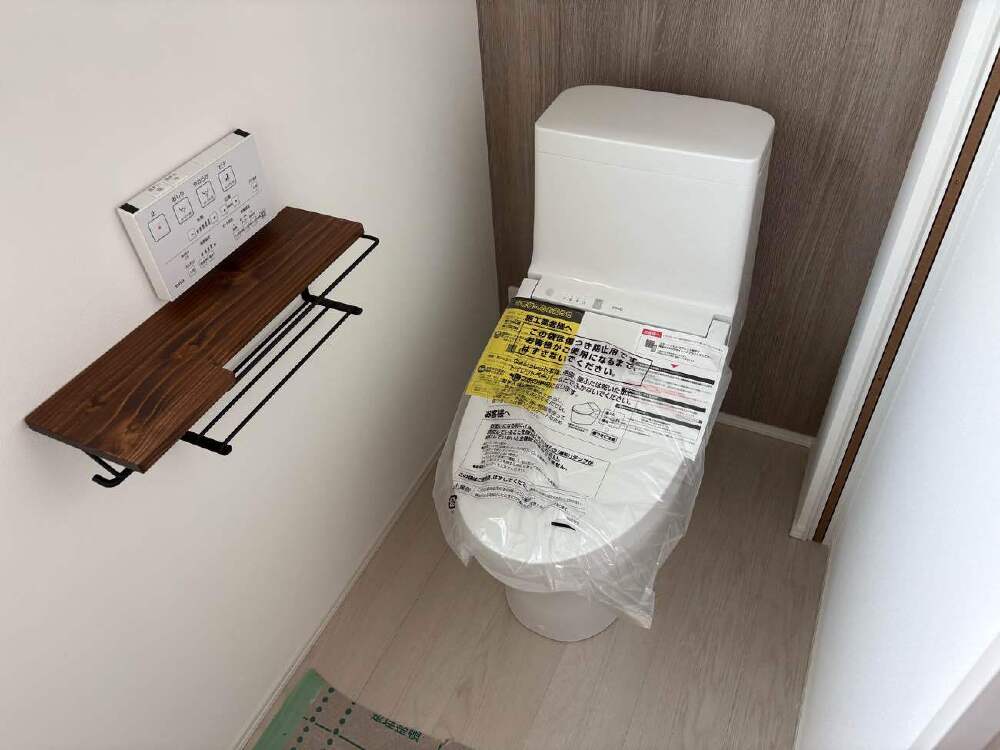

- 1. 2025年10月16日
-

器具付け、通水完了
- 2. 2025年10月16日
-
器具付け、通水完了
- 3. 2025年10月16日
-
クロス工事完了
- 4. 2025年10月16日
-
クロス工事完了
- 5. 2025年10月15日
-

器具付け工事
- 6. 2025年10月07日
-
クロス工事
- 7. 2025年10月07日
-
クロス工事
- 8. 2025年10月07日
-
クロス工事
- 9. 2025年10月06日
-

基礎巾木仕上げ完了
- 10. 2025年10月06日
-
基礎巾木仕上げ完了
- 11. 2025年10月06日
-
パイプハンガー取付け
- 12. 2025年10月06日
-

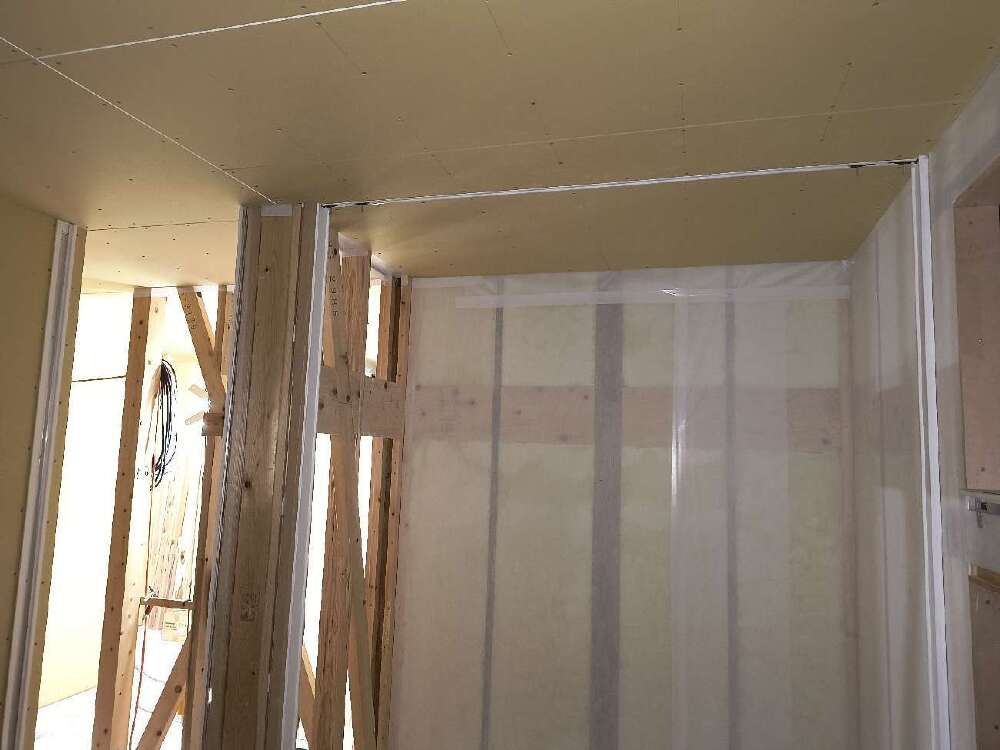

パイプハンガー取付け

- 13. 2025年10月05日
-
1階ボード開口

- 14. 2025年10月05日
-

1階ボード開口

- 15. 2025年10月03日
-

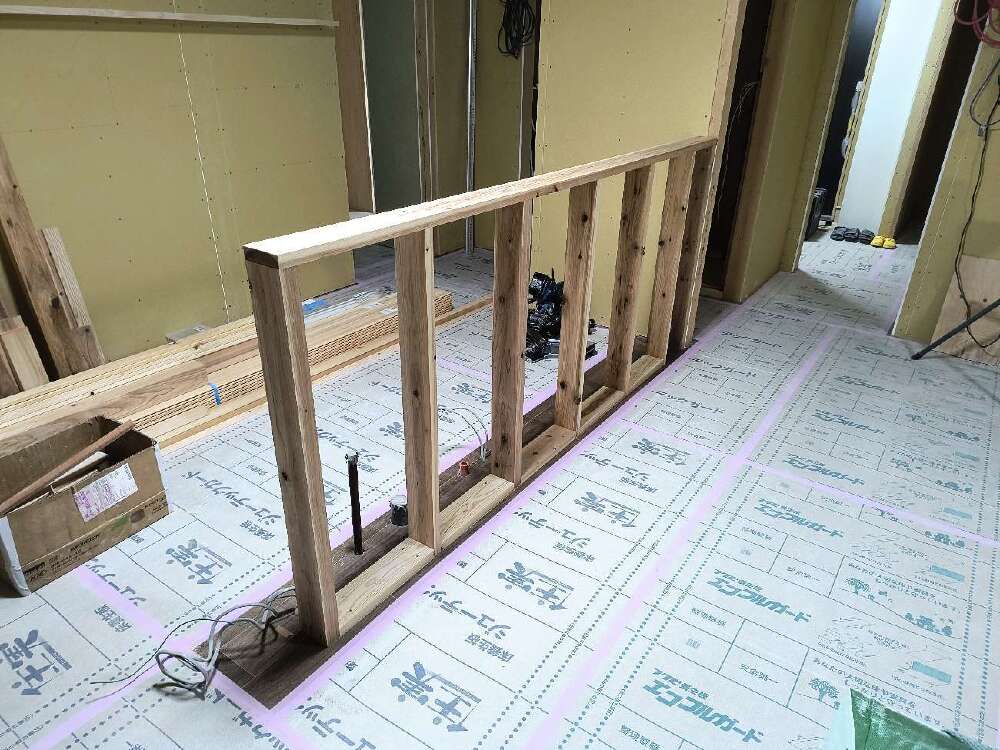

洗面カウンター下部棚板

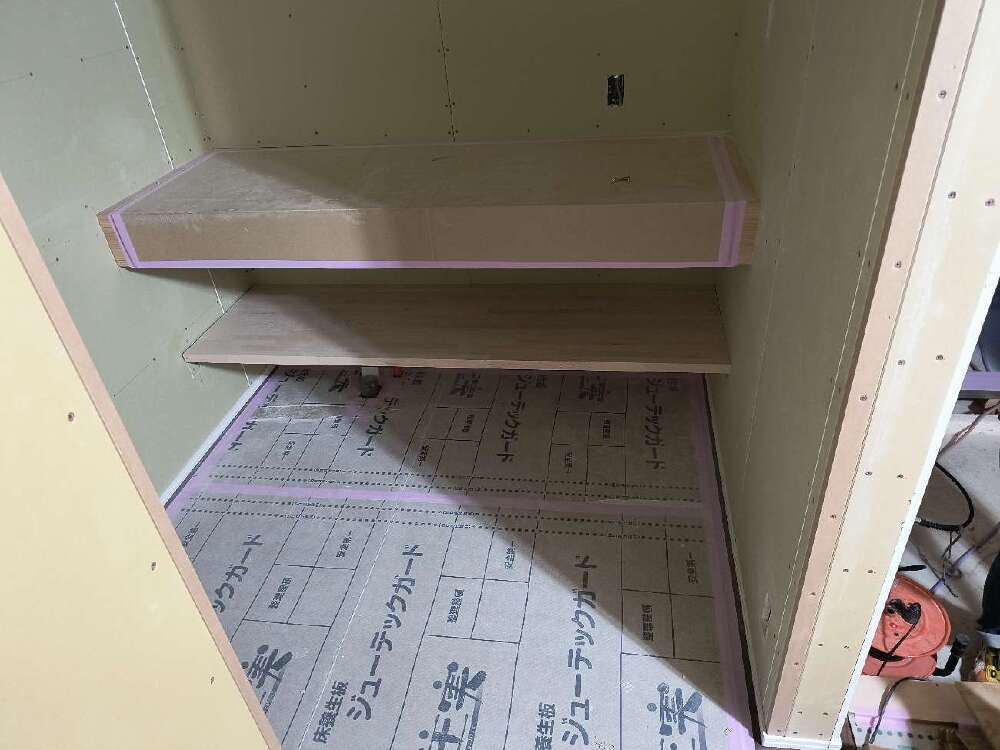

- 16. 2025年10月03日
-
脱衣室棚板
- 17. 2025年10月03日
-
- 18. 2025年10月02日
-

畳スペースプラスターボード貼り
- 19. 2025年10月02日
-
神棚施工
- 20. 2025年10月02日
-
- 21. 2025年10月02日
-

モニターニッチ施工
- 22. 2025年10月02日
-

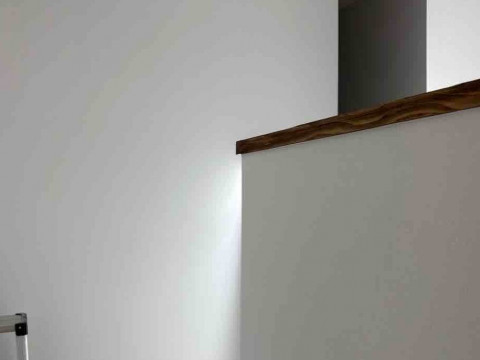

玄関手摺
- 23. 2025年10月02日
-
キッチン腰壁笠木
- 24. 2025年10月01日
-
ボード開口工事

- 25. 2025年09月30日
-
エコキュート土間打設完了
- 26. 2025年09月30日
-
エコキュート土間
- 27. 2025年09月29日
-
木部塗装状況
- 28. 2025年09月29日
-
木部塗装状況
- 29. 2025年09月29日
-
木部塗装状況
- 30. 2025年09月27日
-
階段手摺壁下地
- 31. 2025年09月27日
-
キッチン腰壁下地

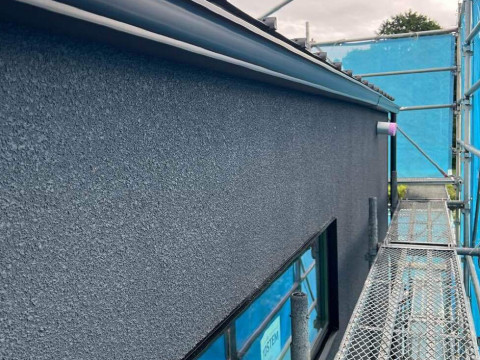

- 32. 2025年09月27日
-

シューズクローク設置

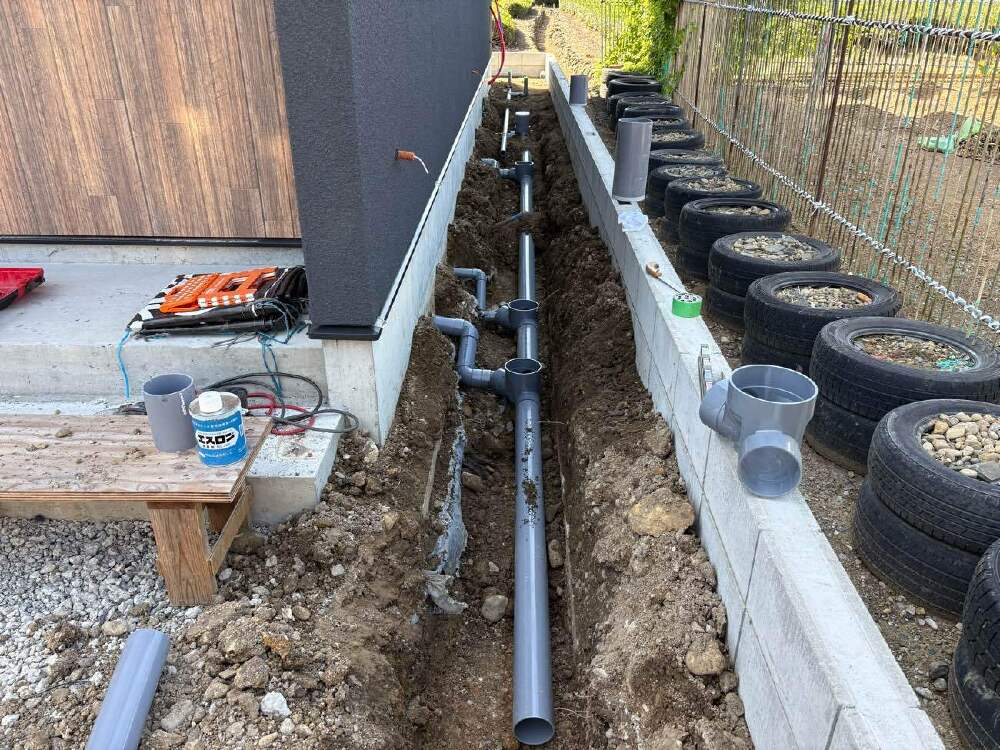

- 33. 2025年09月26日
-

パンチングボード施工

- 34. 2025年09月26日
-

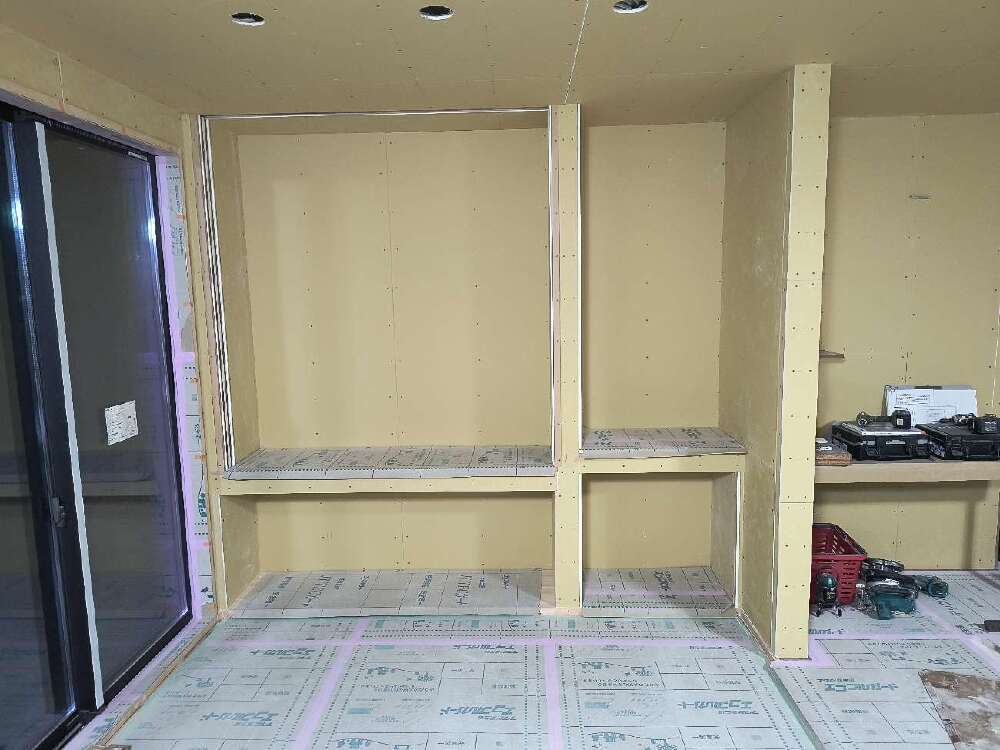

リビングデスク施工

- 35. 2025年09月25日
-

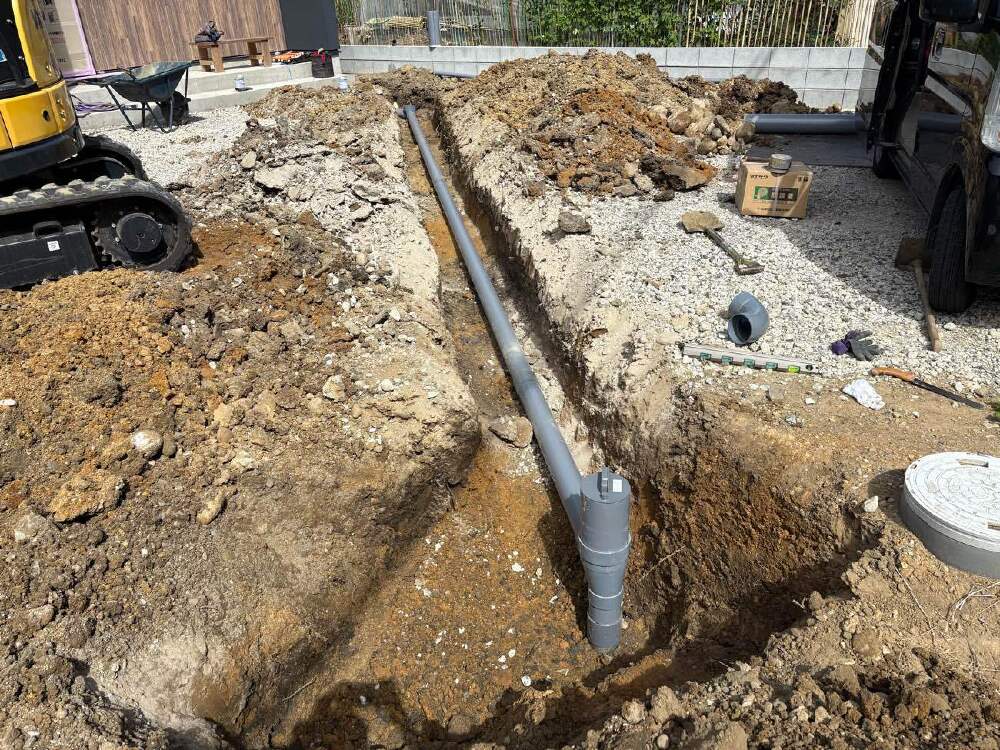

外部配管完了
- 36. 2025年09月25日
-
外部配管完了
- 37. 2025年09月25日
-
- 38. 2025年09月24日
-
外部配管状況
- 39. 2025年09月24日
-
外部配管状況
- 40. 2025年09月24日
-
キッチン壁プラスターボード貼り
- 41. 2025年09月23日
-
プラスターボード貼り
- 42. 2025年09月23日
-
巾木施工

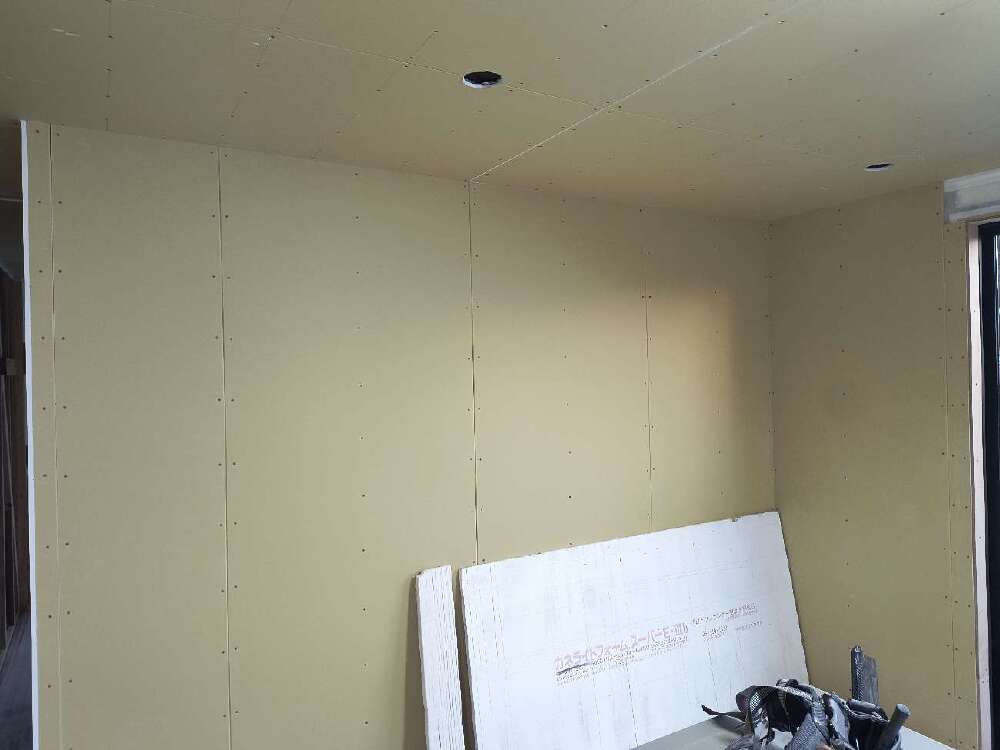

- 43. 2025年09月22日
-

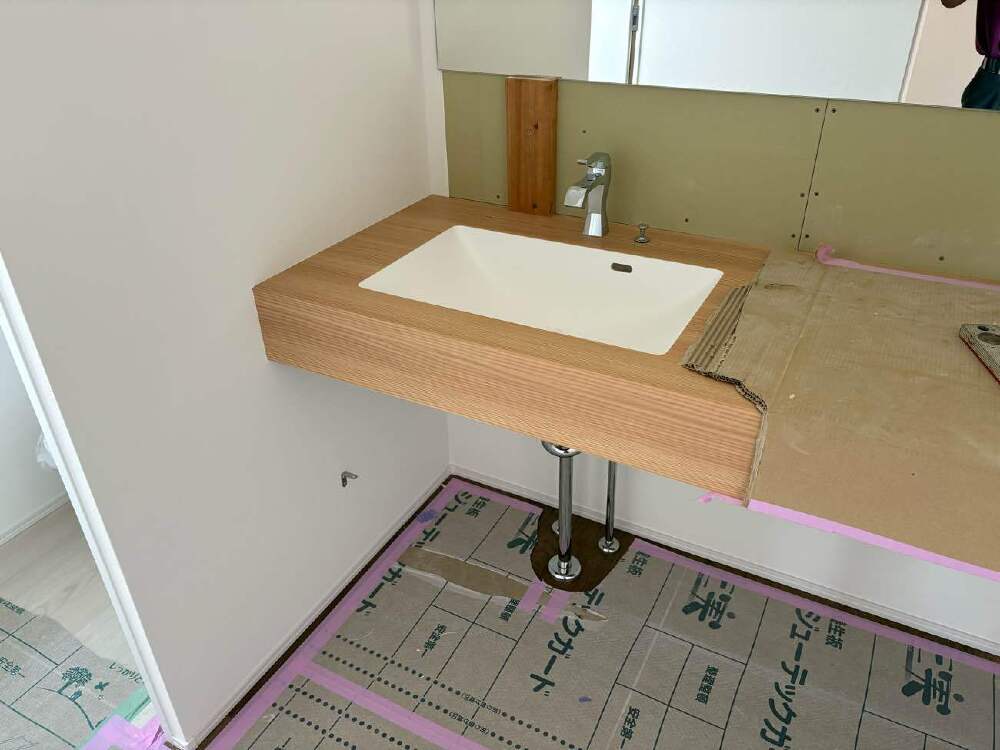

洗面台設置
- 44. 2025年09月22日
-
Feボード貼り
- 45. 2025年09月20日
-

ハイドア枠施工中
- 46. 2025年09月20日
-

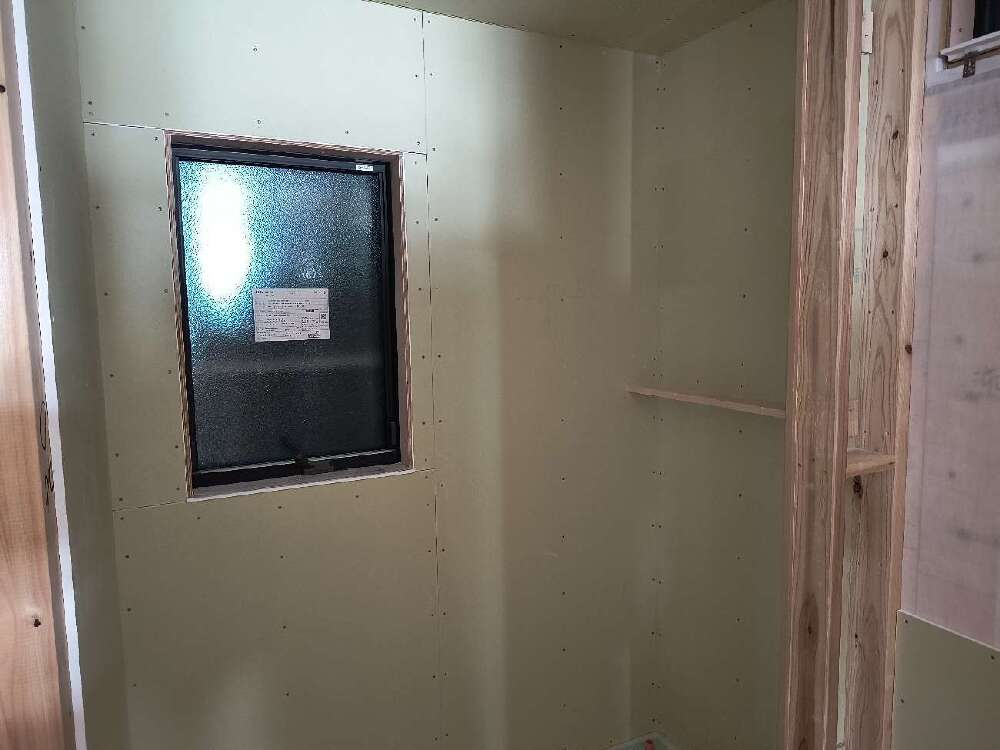

ハイドア枠施工中
- 47. 2025年09月20日
-
ハイドア枠施工中

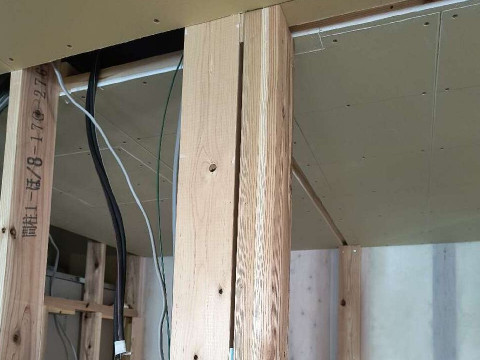

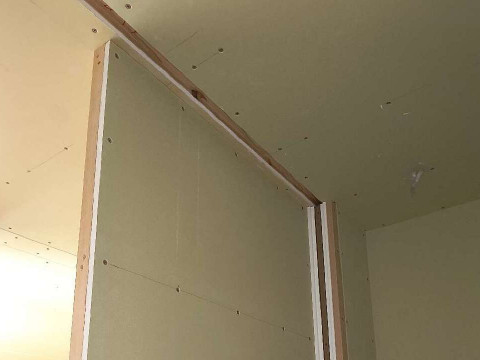

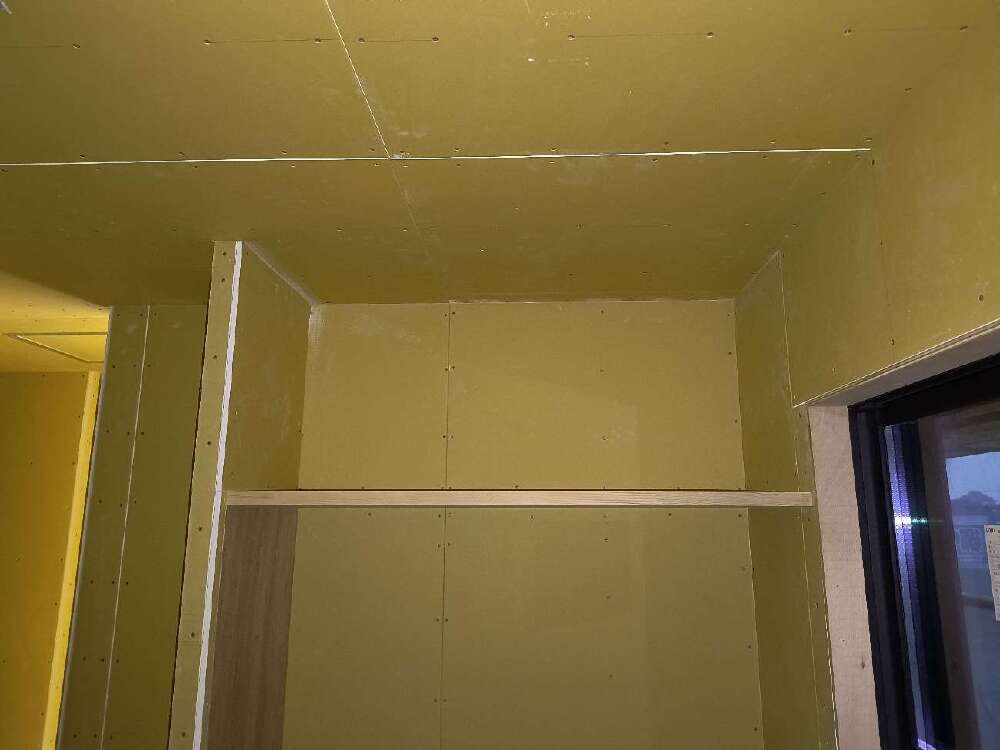

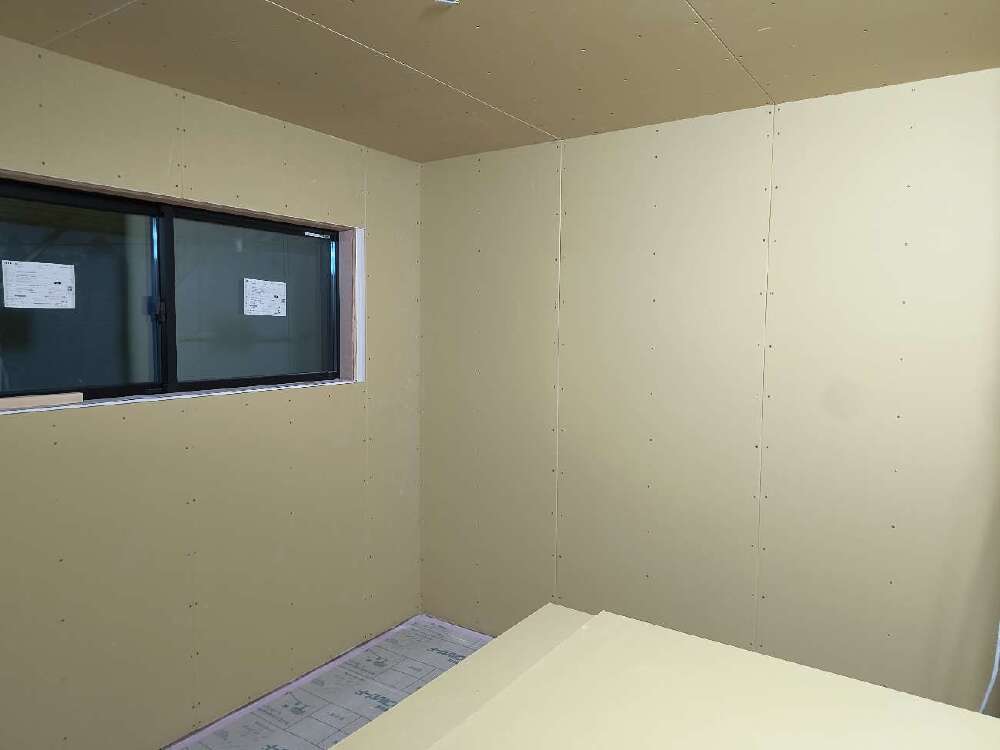

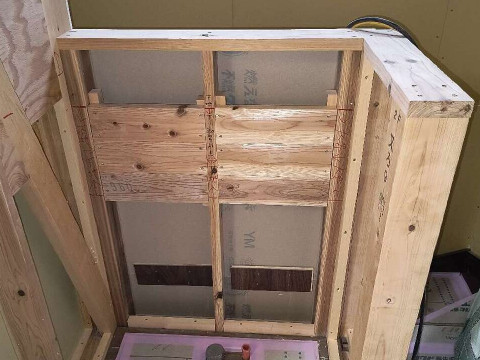

- 48. 2025年09月19日
-

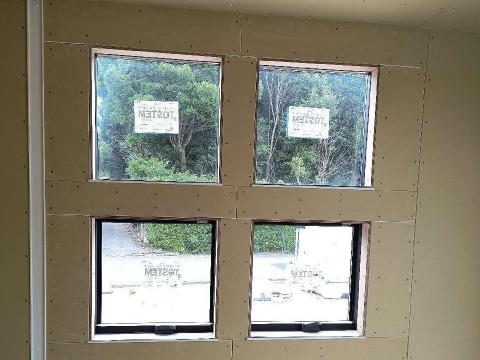

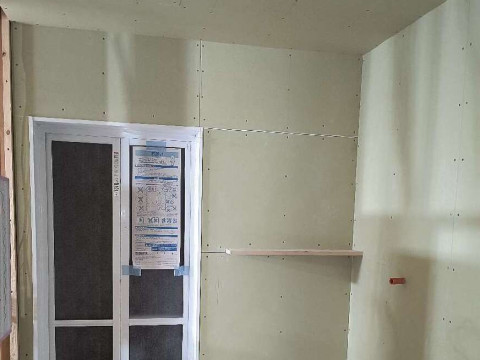

リビングPB貼り
- 49. 2025年09月19日
-
リビングPB貼り
- 50. 2025年09月18日
-
- 51. 2025年09月18日
-
- 52. 2025年09月18日
-

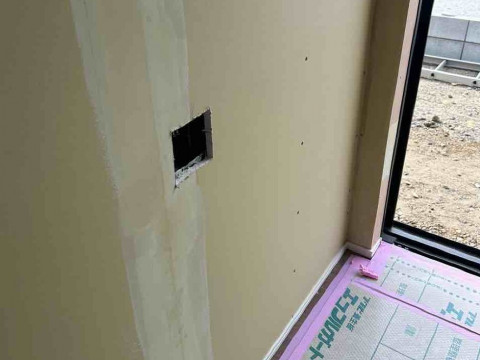

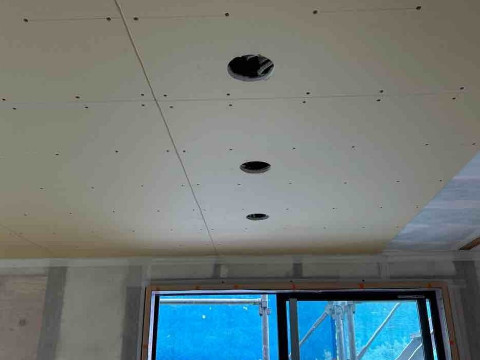

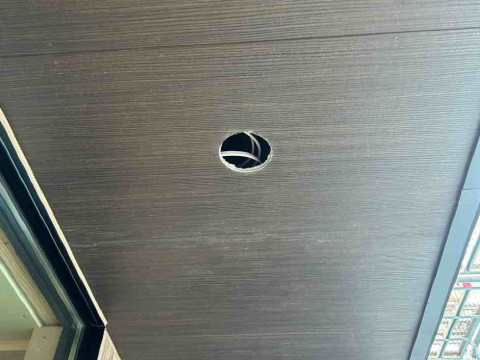

ダウンライト開口
- 53. 2025年09月18日
-
ダウンライト開口
- 54. 2025年09月17日
-
ハイドア枠下地
- 55. 2025年09月17日
-
プラスターボード貼り

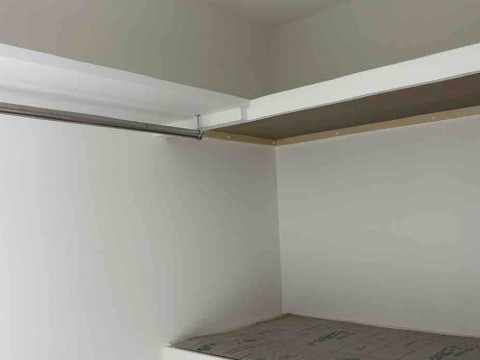

- 56. 2025年09月17日
-

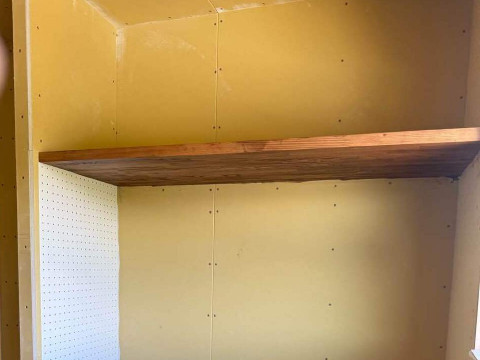

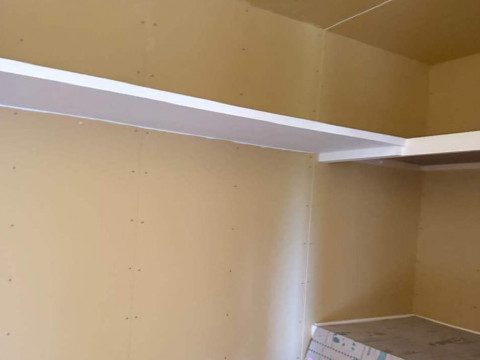

棚設置

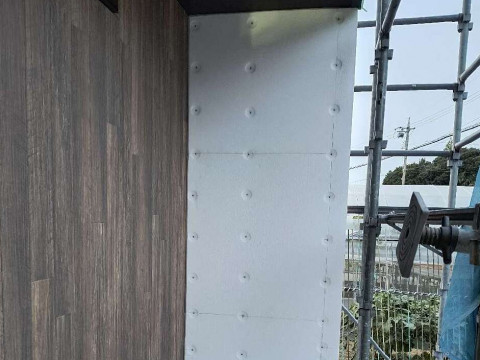

- 57. 2025年09月17日
-
プラスターボード貼り

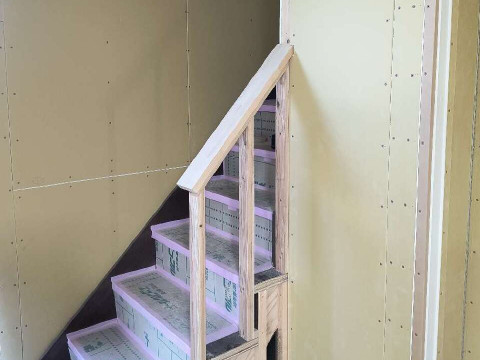

- 58. 2025年09月16日
-

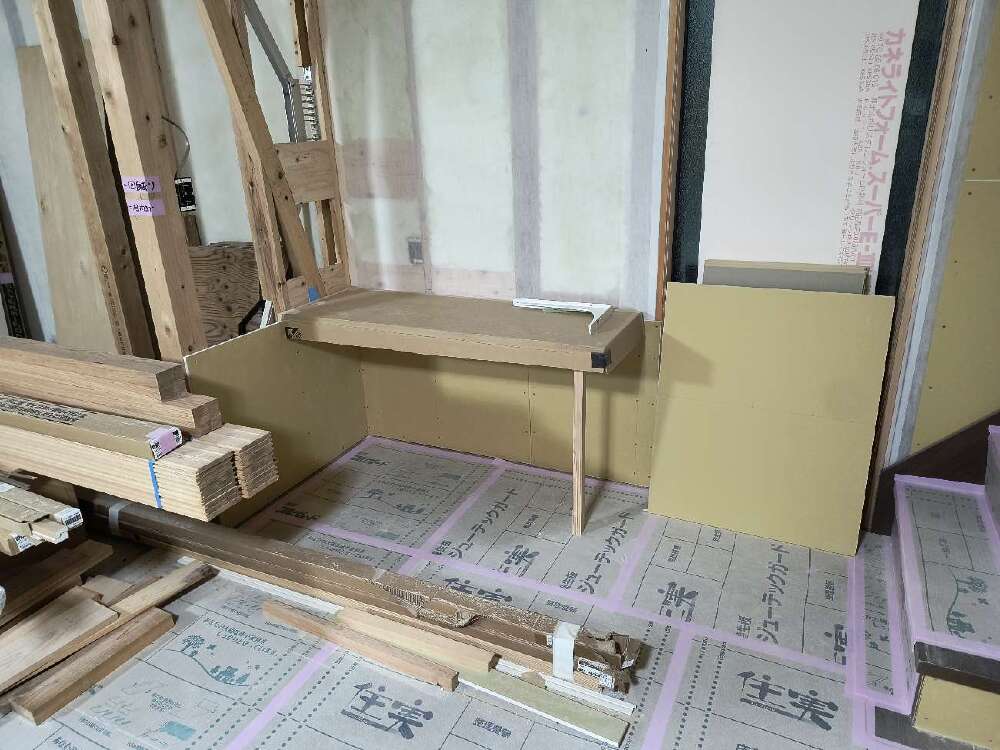

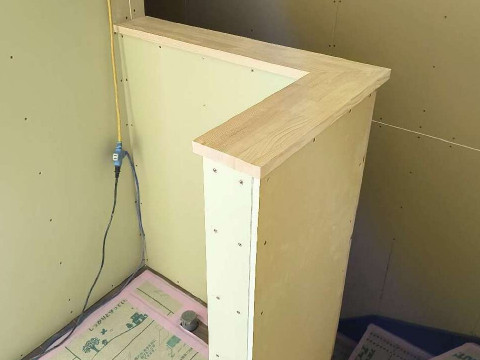

フリー板天板

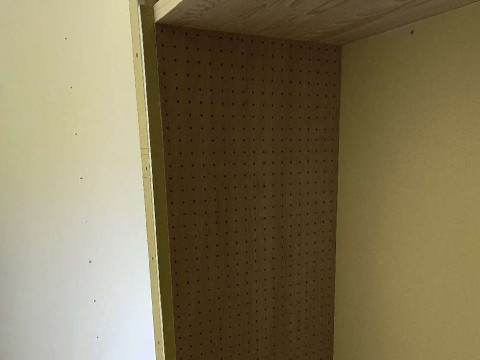

- 59. 2025年09月15日
-
パンチングボード
- 60. 2025年09月15日
-
洗面腰壁笠木
- 61. 2025年09月12日
-

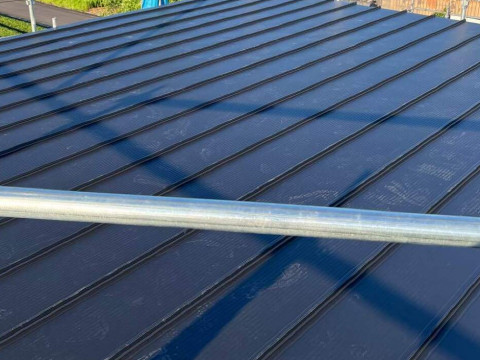

板金工事完了
- 62. 2025年09月12日
-
板金工事完了
- 63. 2025年09月12日
-
2階洗面下地入れ
- 64. 2025年09月12日
-
ハイドア枠取付け
- 65. 2025年09月11日
-
プラスターボード施工中

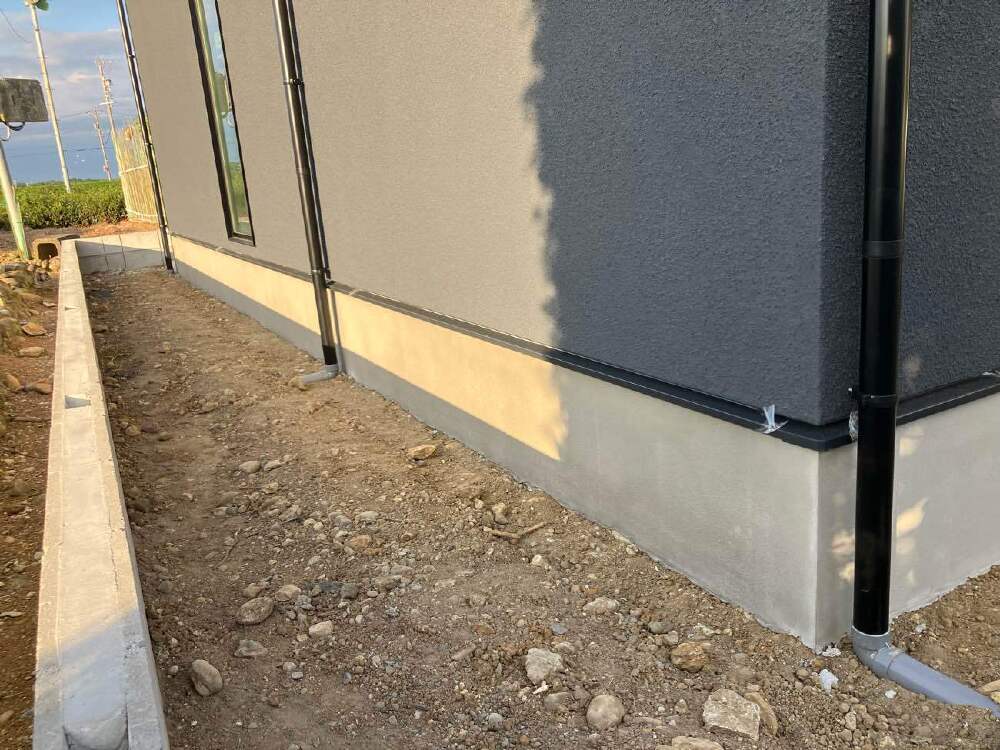

- 66. 2025年09月10日
-
外壁コーキング

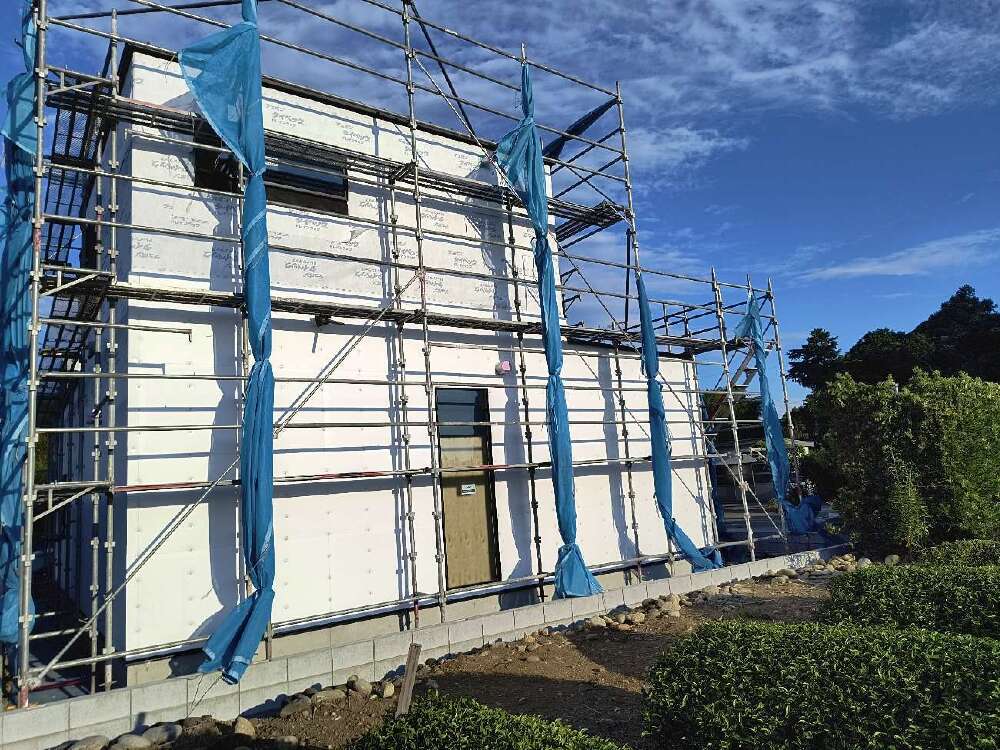

- 67. 2025年09月09日
-

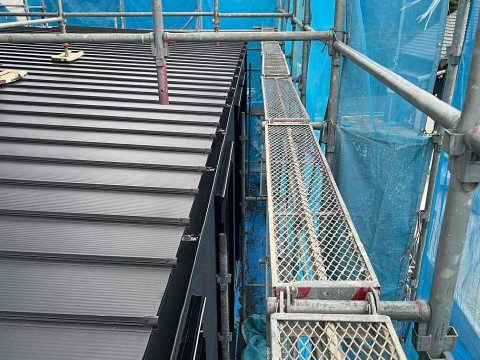

吹き付け完了
- 68. 2025年09月09日
-

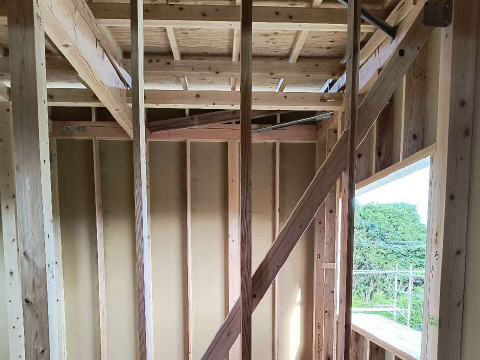

吹き付け完了
- 69. 2025年09月09日
-
床下点検口設置
- 70. 2025年09月09日
-

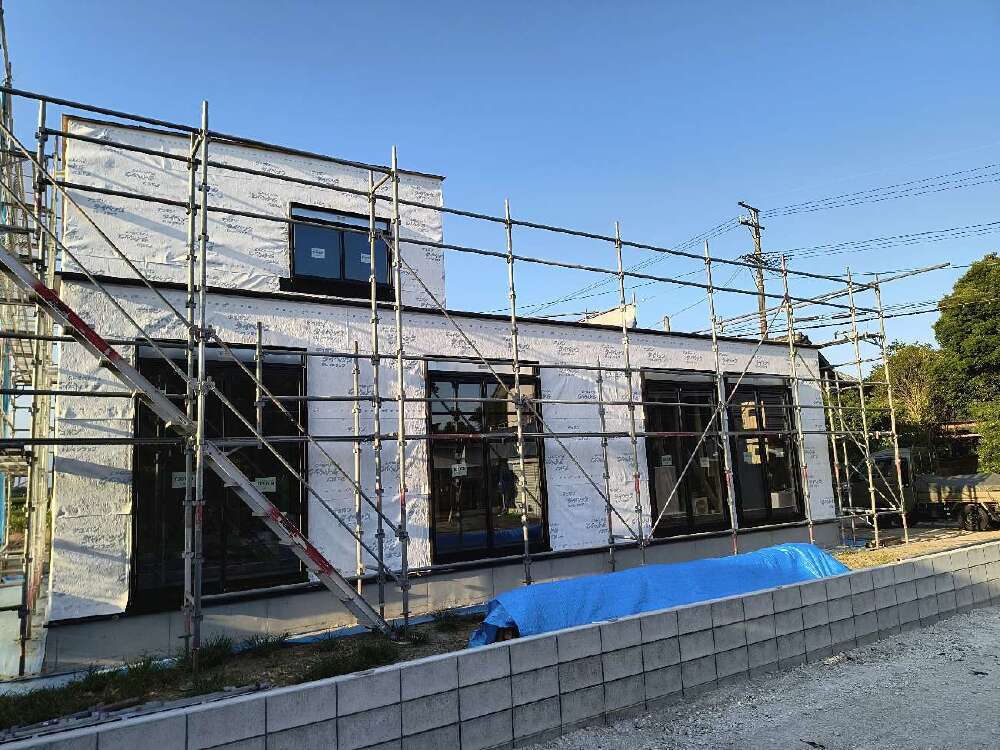

玄関框施工
- 71. 2025年09月09日
-

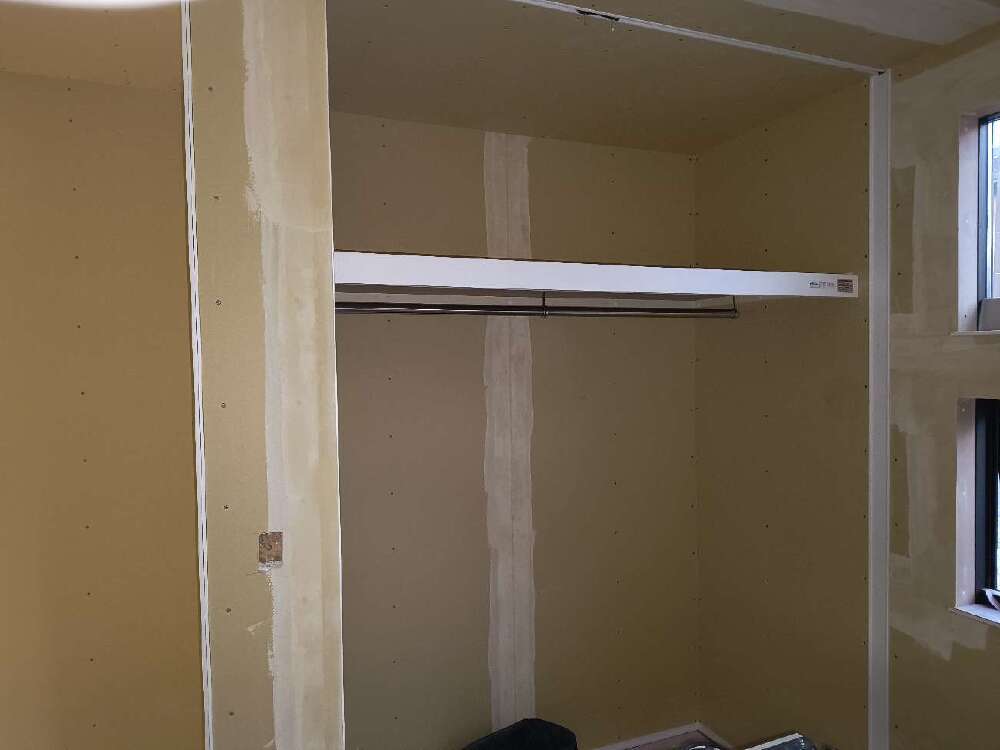

脱衣室壁埋込収納設置
- 72. 2025年09月06日
-

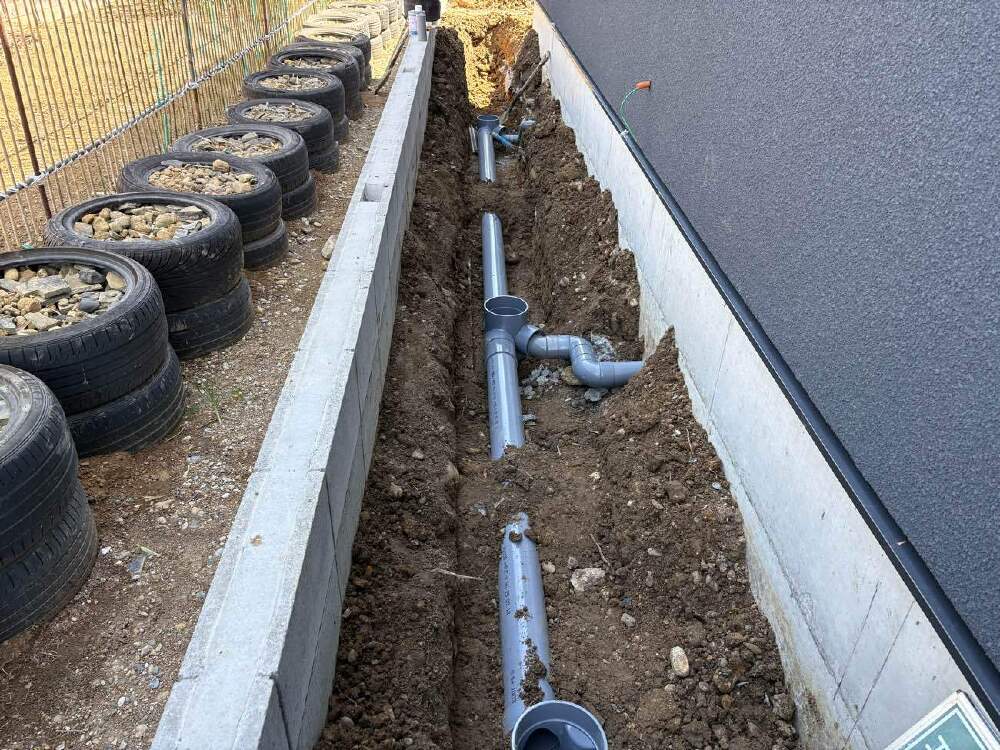

玄関引戸枠
- 73. 2025年09月05日
-
サッシ廻りウレタン断熱、窓枠施工
- 74. 2025年09月05日
-
サッシ廻りウレタン断熱、窓枠施工
- 75. 2025年09月03日
-
中塗り施工
- 76. 2025年09月03日
-
中塗り施工
- 77. 2025年09月02日
-
水圧テスト
- 78. 2025年09月02日
-
床見切材真鍮固定

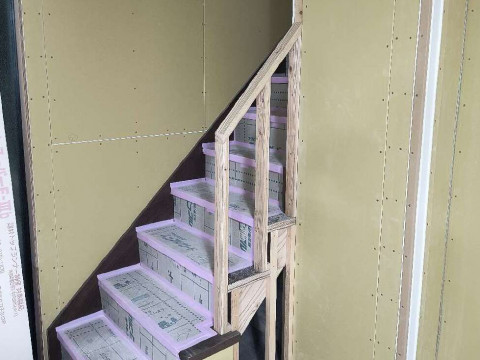

- 79. 2025年09月02日
-

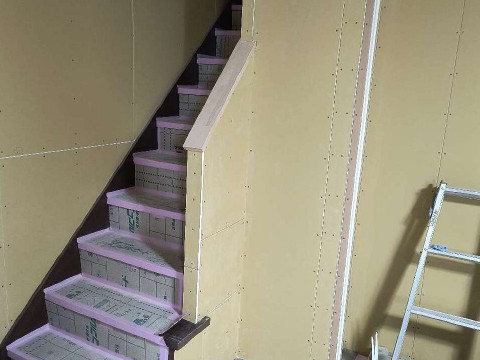

階段施工完了
- 80. 2025年09月02日
-
ふせ施工
- 81. 2025年09月02日
-
ふせ施工
- 82. 2025年09月01日
-

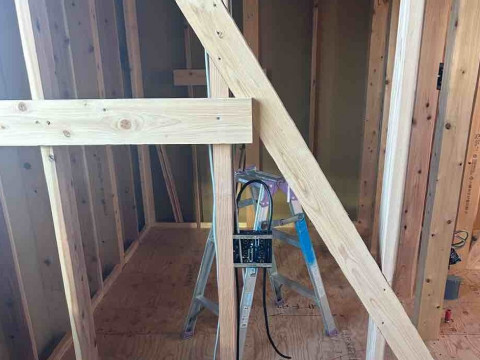

階段施工中
- 83. 2025年09月01日
-
階段施工中
- 84. 2025年08月29日
-

床養生
- 85. 2025年08月29日
-
ベーパーバリア気密テープ貼り
- 86. 2025年08月29日
-
ベーパーバリア気密テープ貼り
- 87. 2025年08月28日
-
2階天井点検口
- 88. 2025年08月28日
-
2階窓台
- 89. 2025年08月28日
-

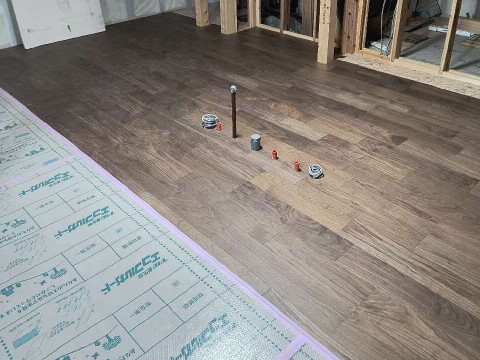

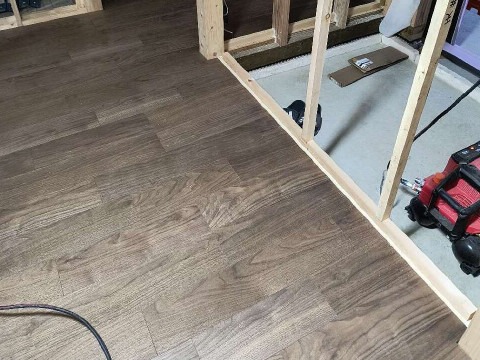

1階床フローリング貼り

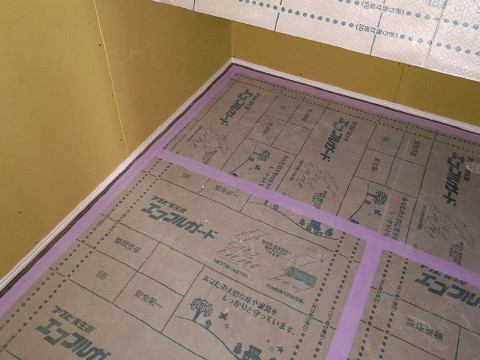

- 90. 2025年08月28日
-
1階床フローリング貼り
- 91. 2025年08月26日
-
ポスト下地
- 92. 2025年08月26日
-
シェード金具下地

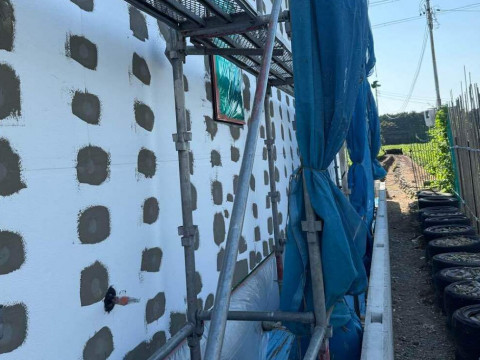

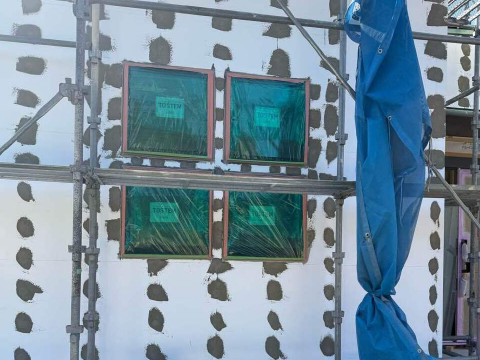

- 93. 2025年08月25日
-

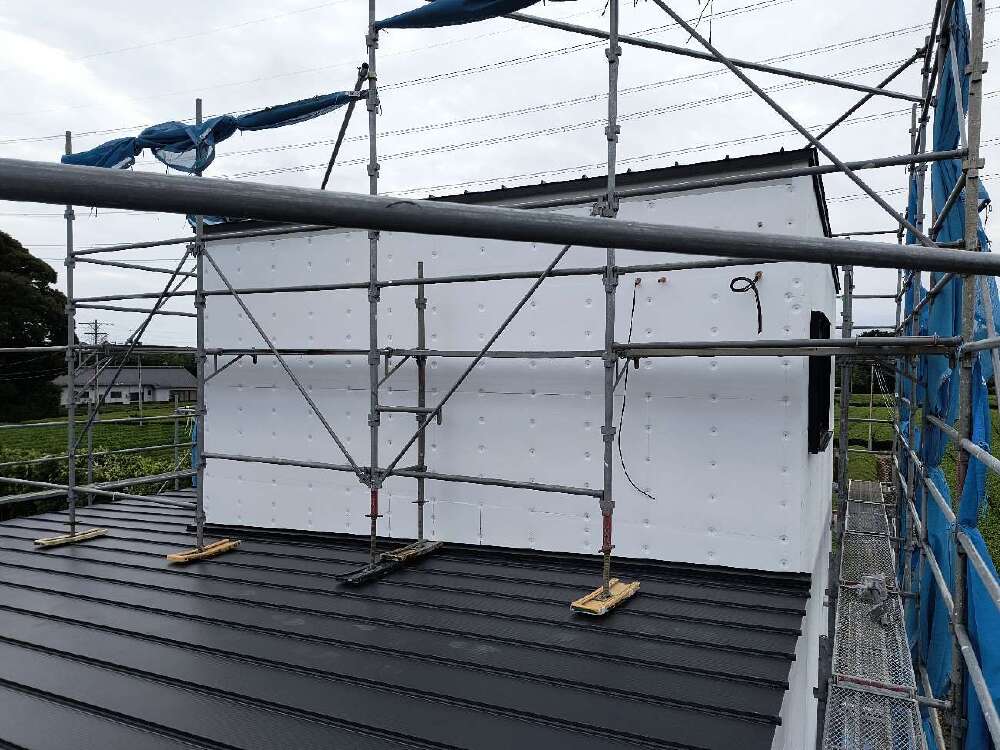

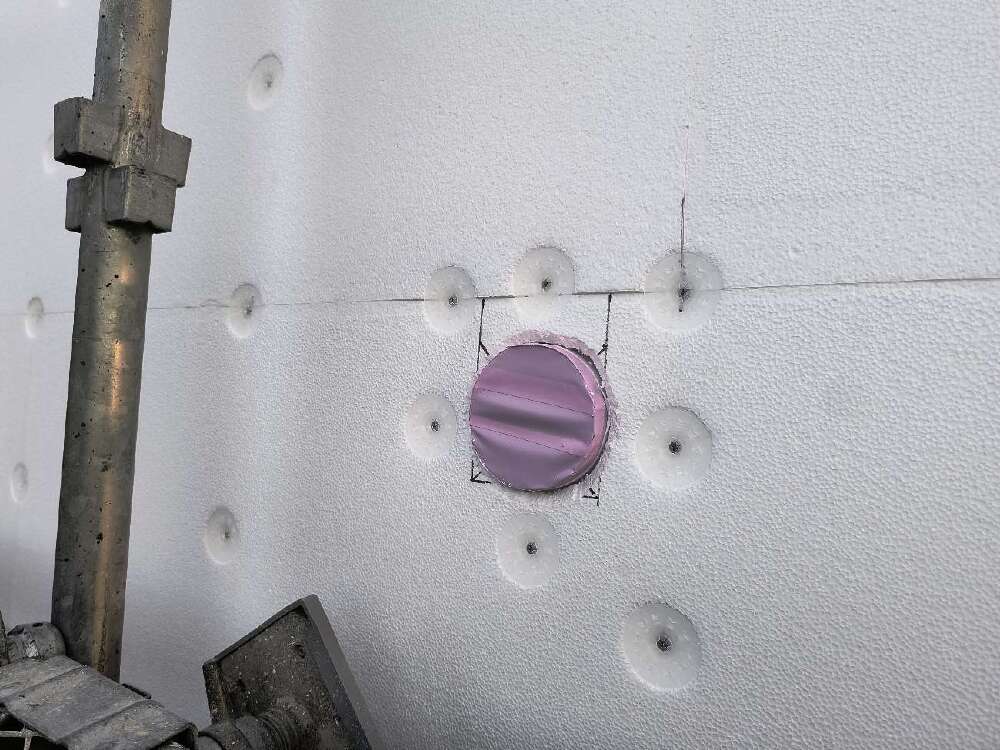

玄関横DCPWALL施工

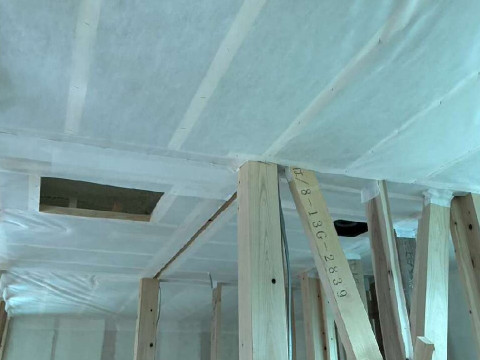

- 94. 2025年08月25日
-

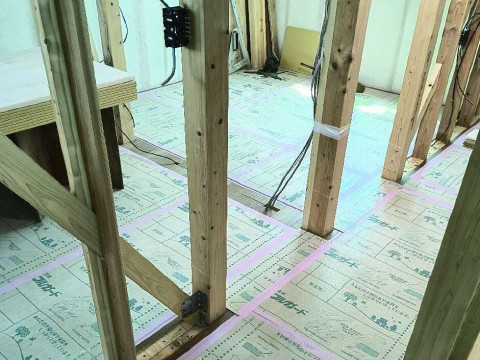

- 95. 2025年08月25日
-

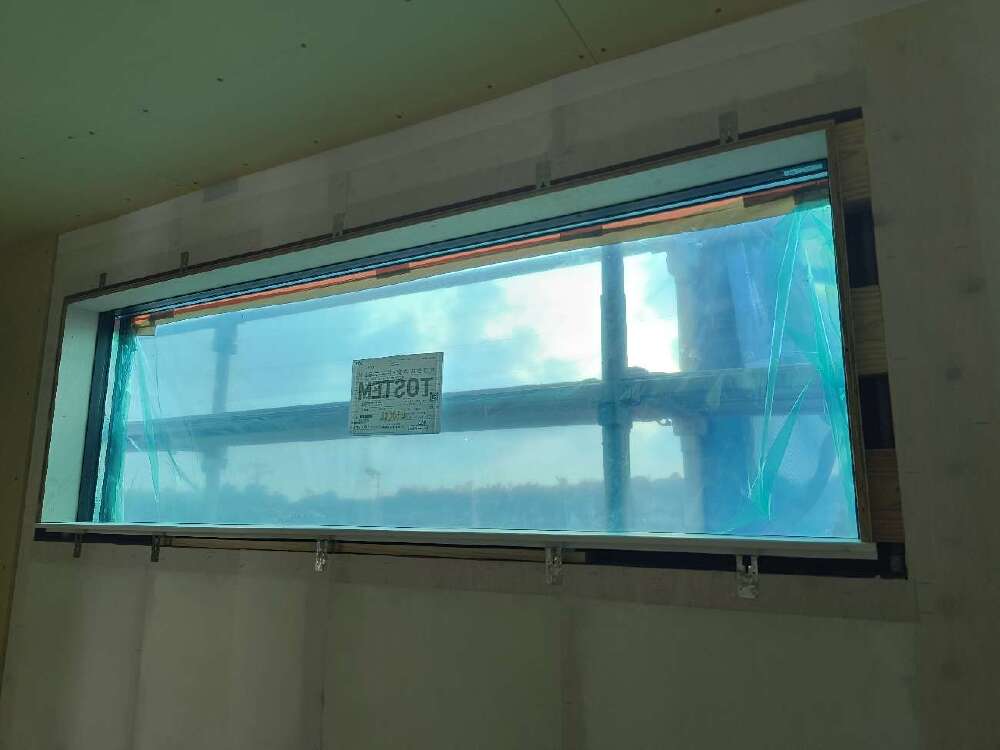

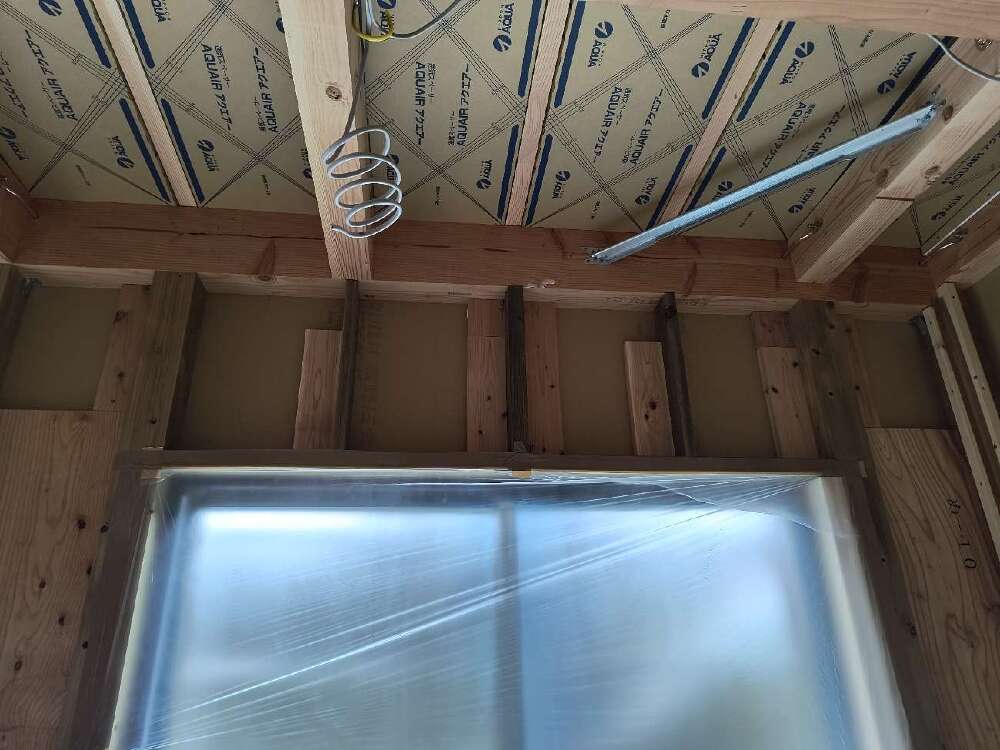

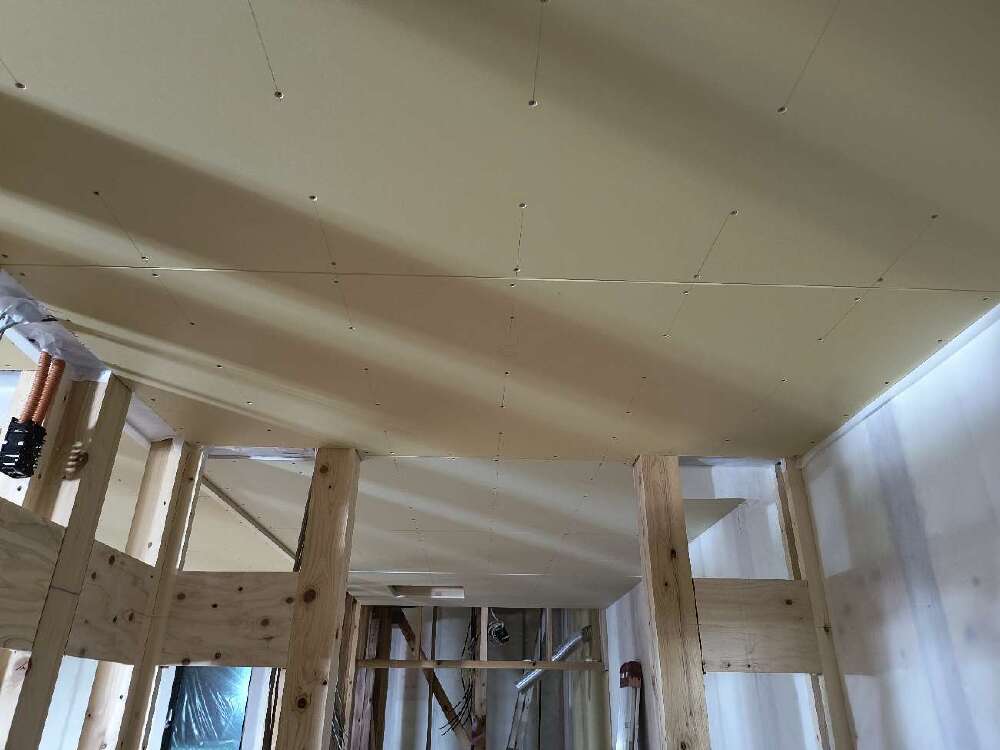

階段上FIX窓枠

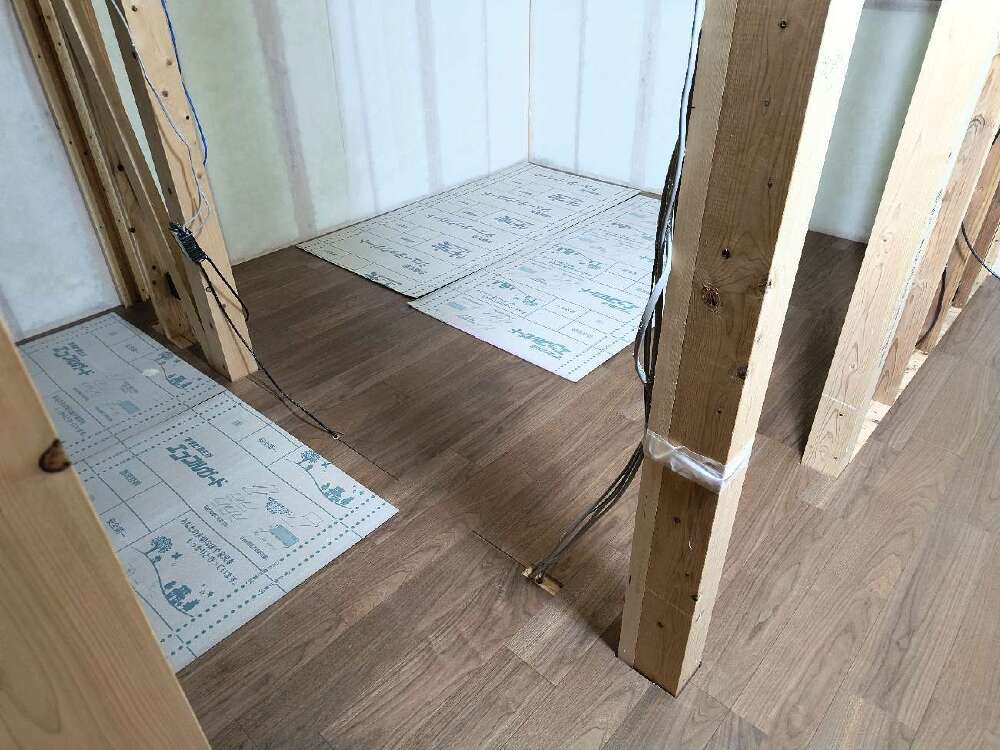

- 96. 2025年08月24日
-
2階床フローリング貼り、床養生
- 97. 2025年08月23日
-
2階天井PB施工
- 98. 2025年08月23日
-
2階床フローリング施工中
- 99. 2025年08月22日
-

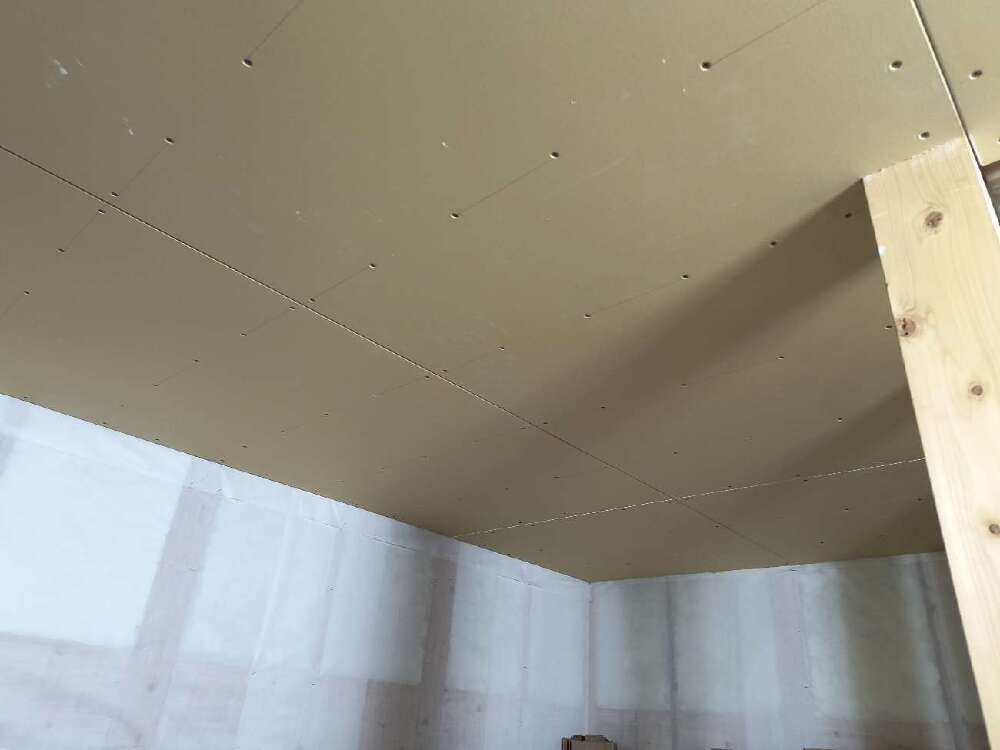

1階天井PB施工中
- 100. 2025年08月22日
-

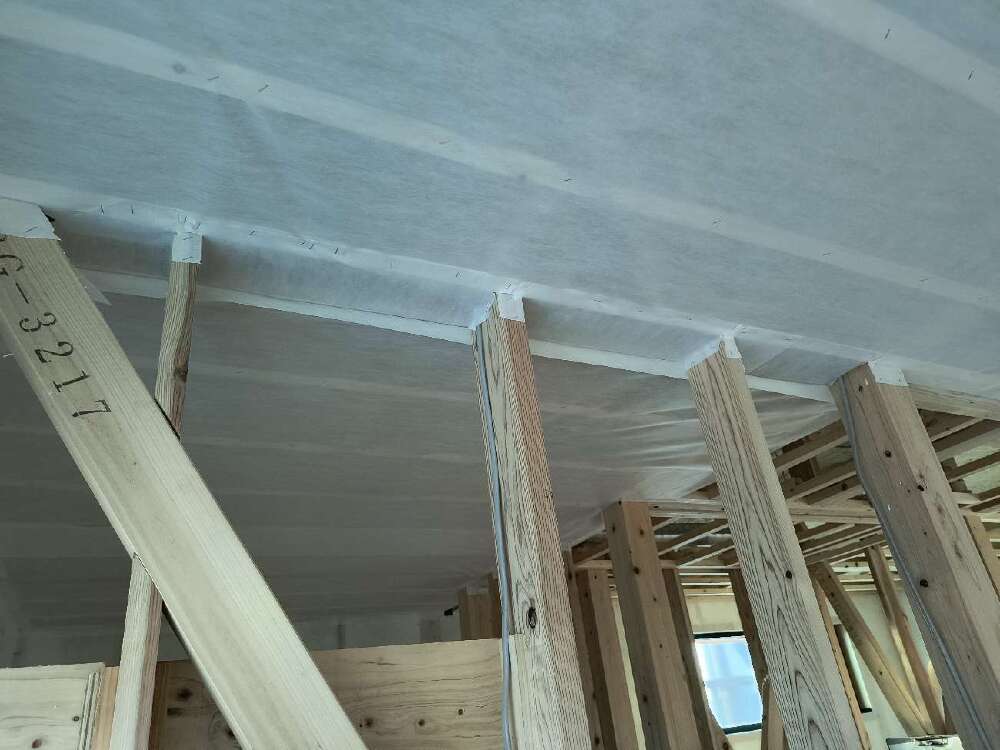

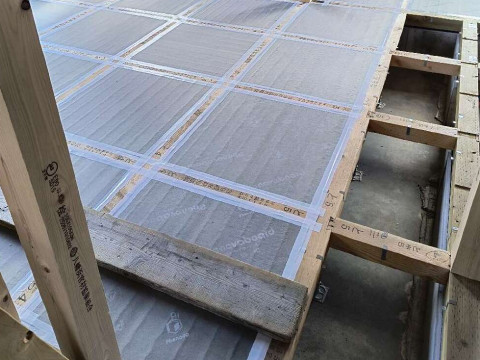

1階天井スマートベーパーバリア施工完了
- 101. 2025年08月21日
-

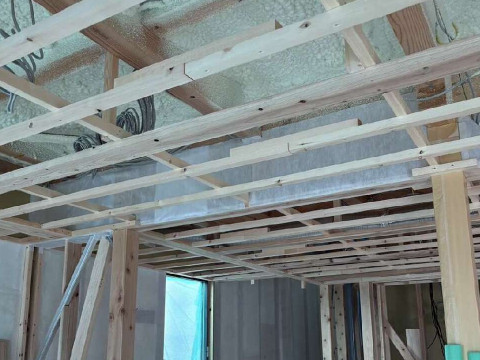

スマートベーパーバリア施工中
- 102. 2025年08月21日
-
スマートベーパーバリア施工中
- 103. 2025年08月21日
-
ダウン墨出し、換気扇ダクト工事

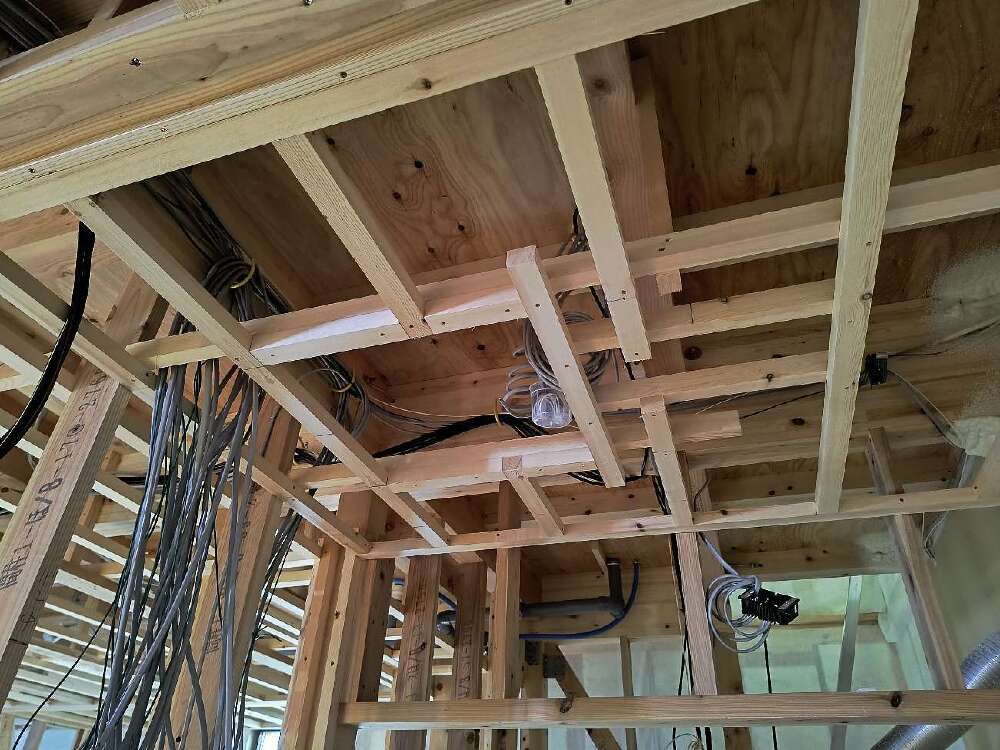

- 104. 2025年08月21日
-

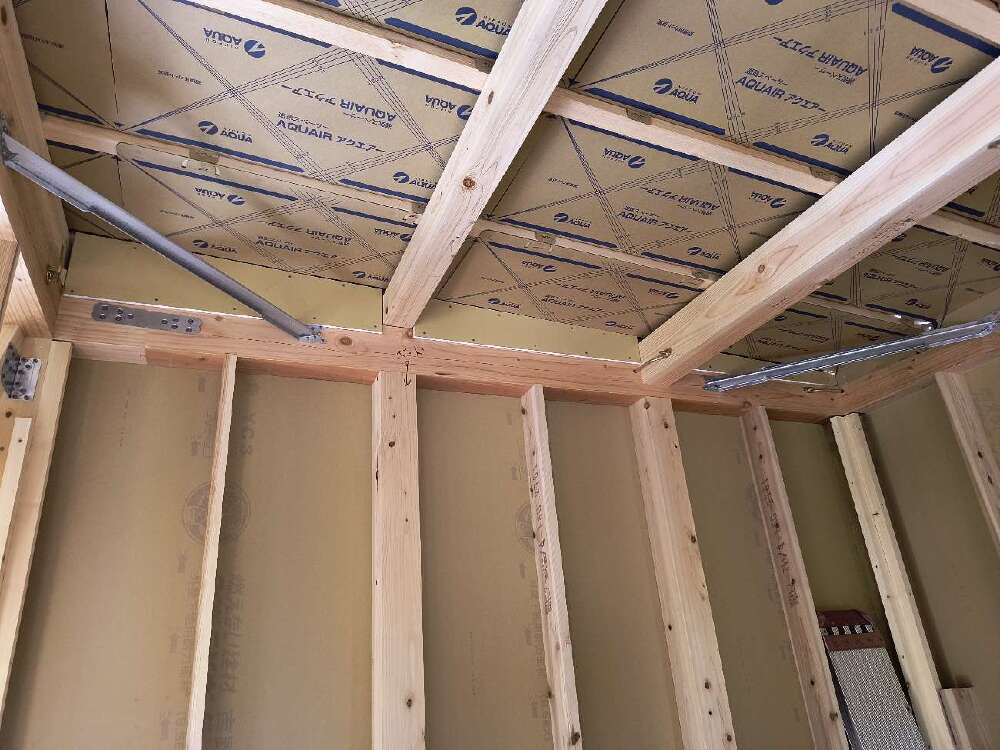

天井下地、ダウン墨出し
- 105. 2025年08月19日
-
天井下地完了
- 106. 2025年08月19日
-
スマートベーパーバリア
- 107. 2025年08月19日
-
下地処理施工中
- 108. 2025年08月19日
-
下地処理施工中
- 109. 2025年08月18日
-
天井下地
- 110. 2025年08月18日
-
天井下地

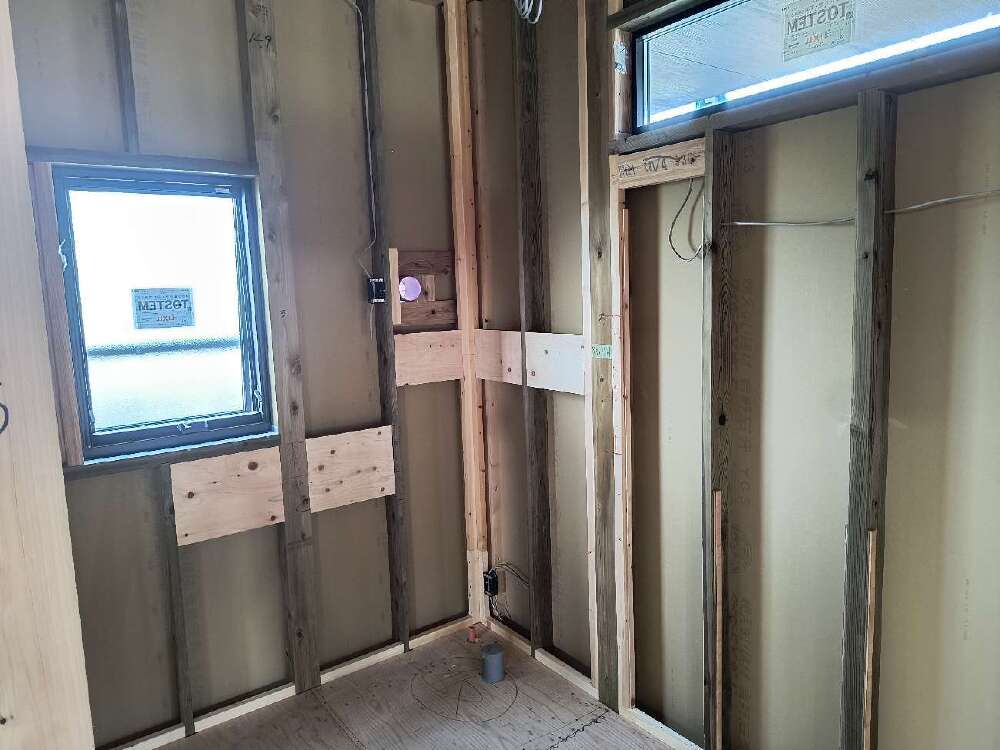

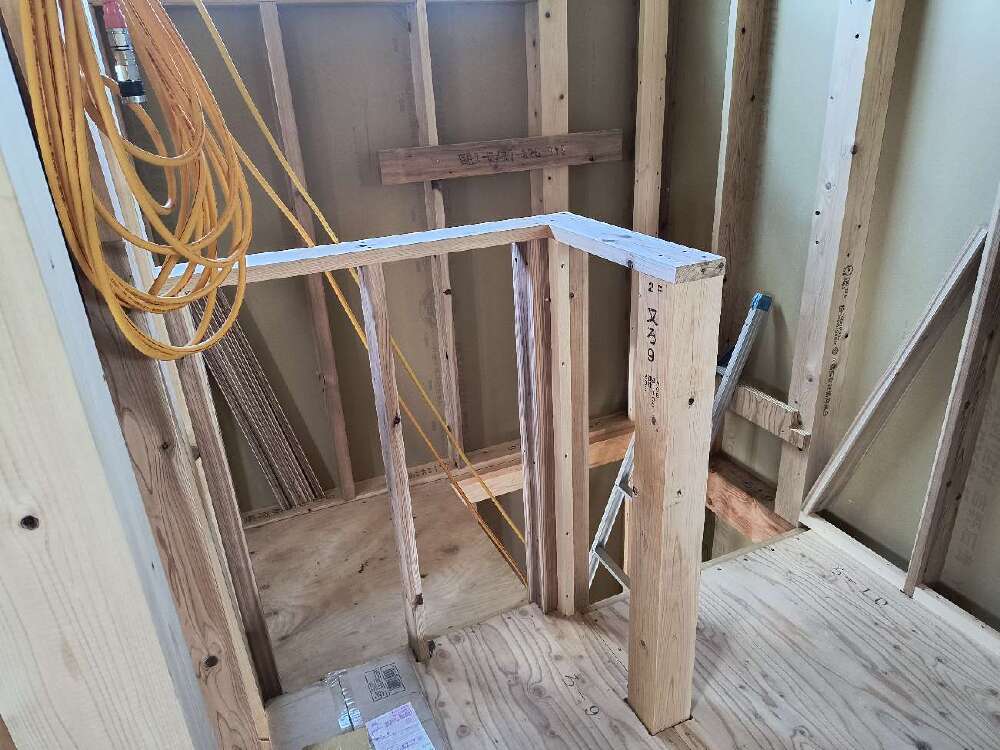

- 111. 2025年08月14日
-
天井下地
- 112. 2025年08月14日
-
天井下地
- 113. 2025年08月13日
-
玄関軒天タッチアップ
- 114. 2025年08月13日
-
DCPWALL施工中
- 115. 2025年08月13日
-
DCPWALL施工中
- 116. 2025年08月13日
-
延焼ボード施工完了

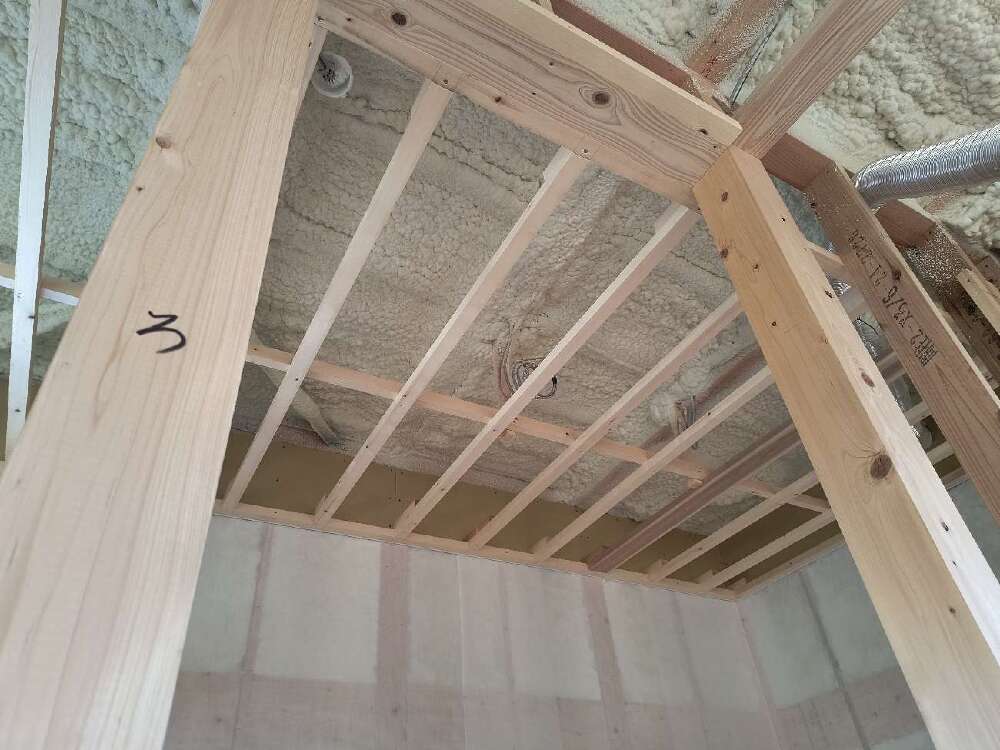

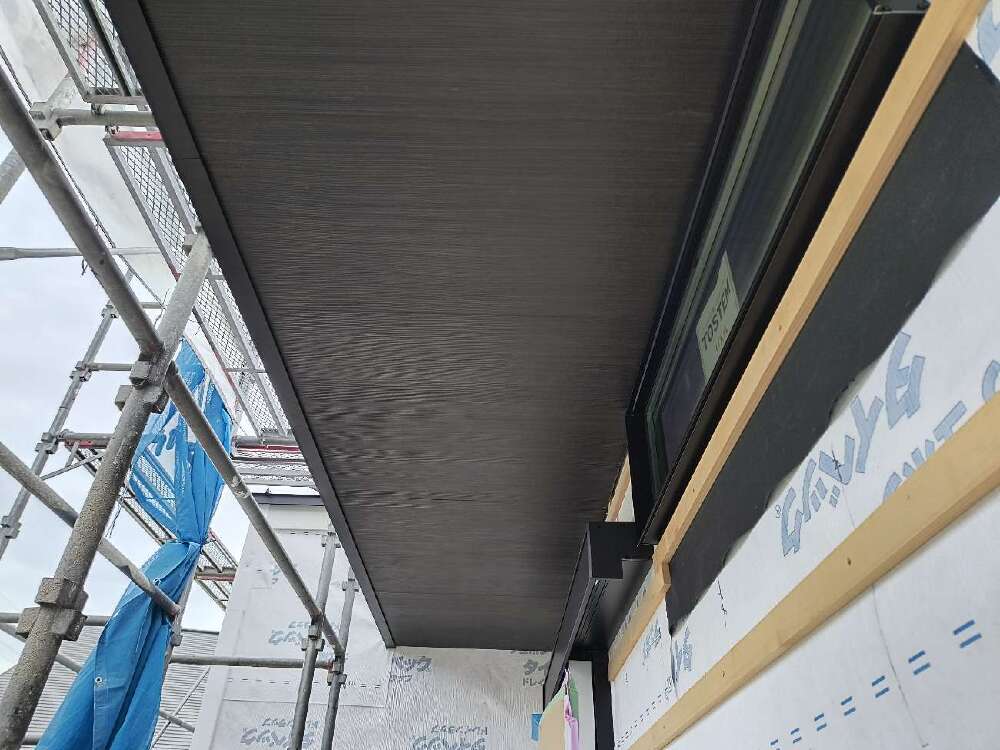

- 117. 2025年08月12日
-

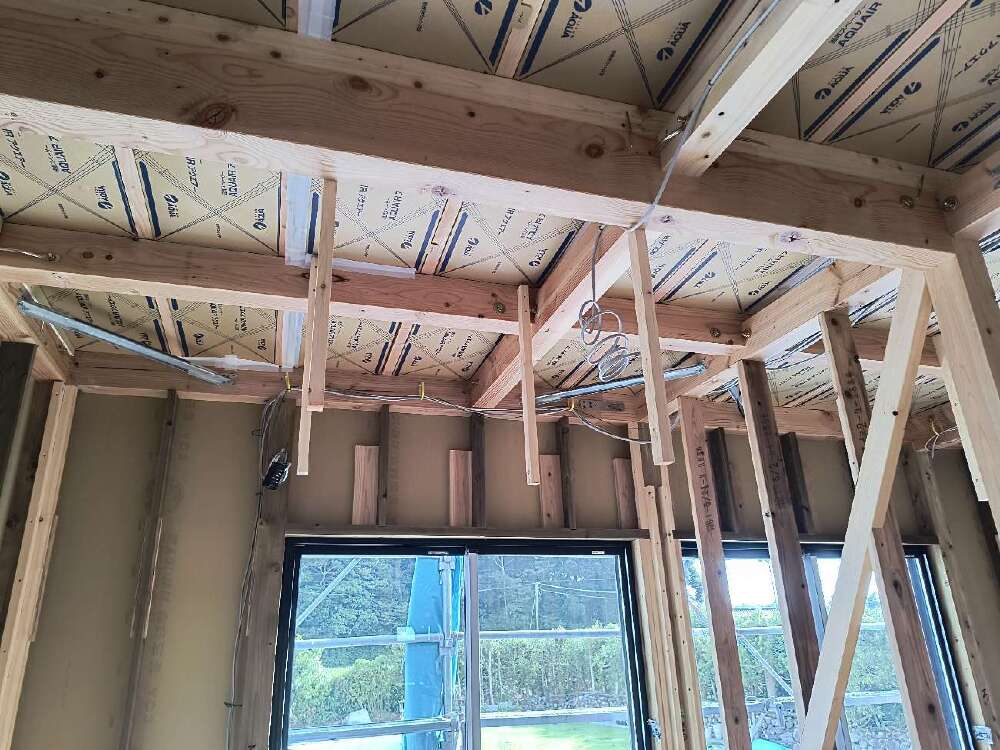

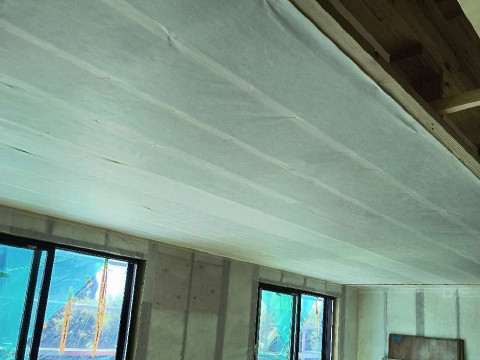

壁スマートベーパーバリア完了
- 118. 2025年08月11日
-

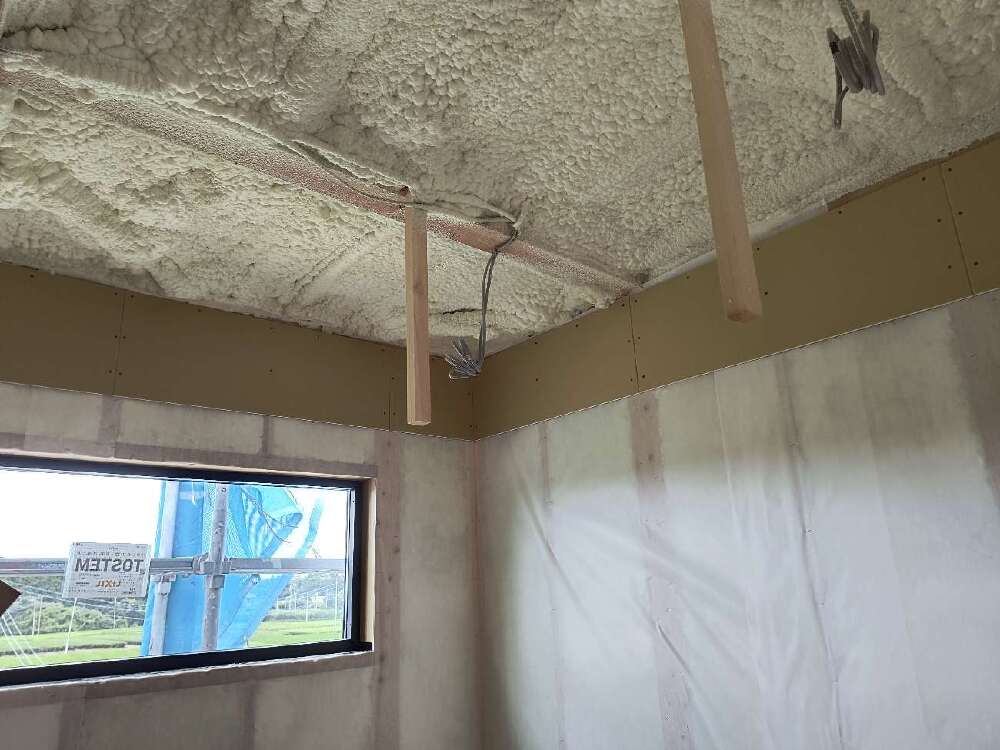

スマートベーパーバリア施工中
- 119. 2025年08月11日
-
壁下地
- 120. 2025年08月11日
-
気密コーキング
- 121. 2025年08月09日
-
DCPWALL施工中
- 122. 2025年08月09日
-
DCPWALL施工中
- 123. 2025年08月08日
-

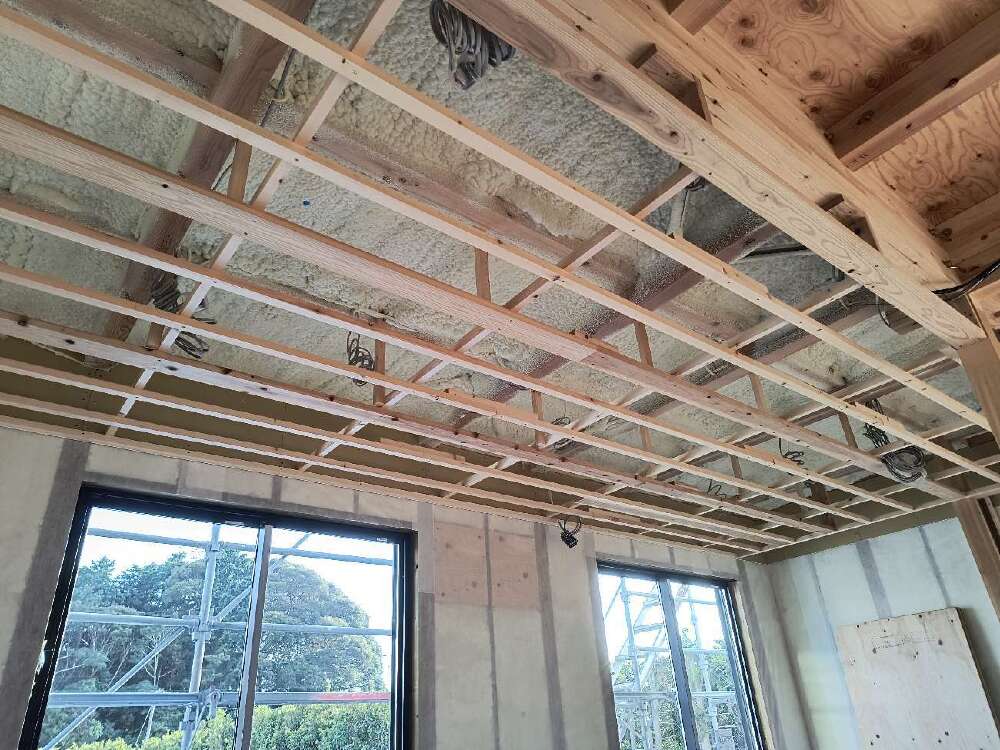

ウレタン吹付け断熱

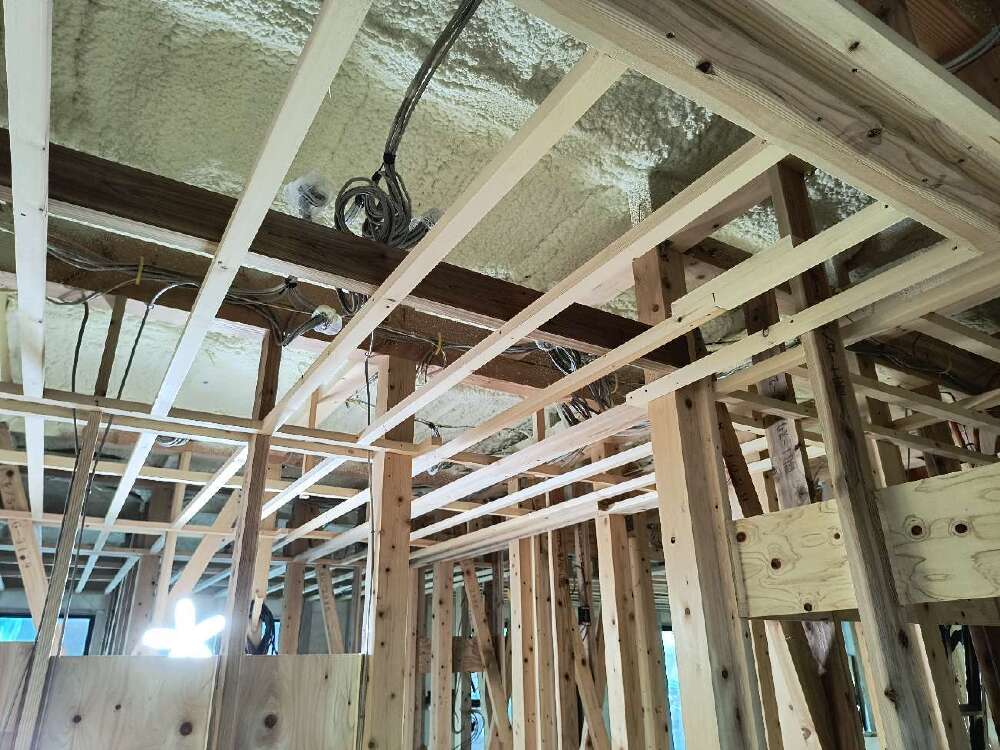

- 124. 2025年08月08日
-
ウレタン吹付け断熱
- 125. 2025年08月08日
-
DCPウォール施工中
- 126. 2025年08月08日
-
シェード用下地
- 127. 2025年08月08日
-

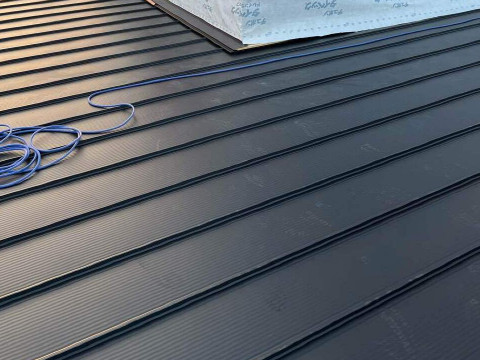

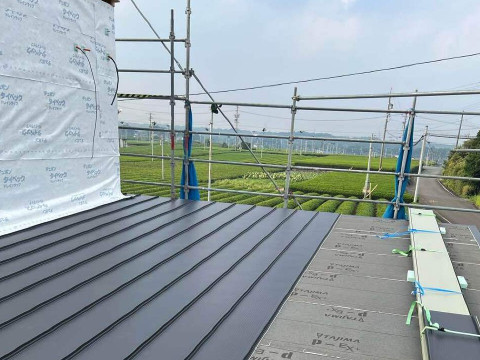

屋根工事完了
- 128. 2025年08月08日
-
屋根工事完了
- 129. 2025年08月07日
-
壁下地
- 130. 2025年08月07日
-
壁下地
- 131. 2025年08月06日
-
下屋根葺き施工
- 132. 2025年08月06日
-
屋内配線
- 133. 2025年08月06日
-

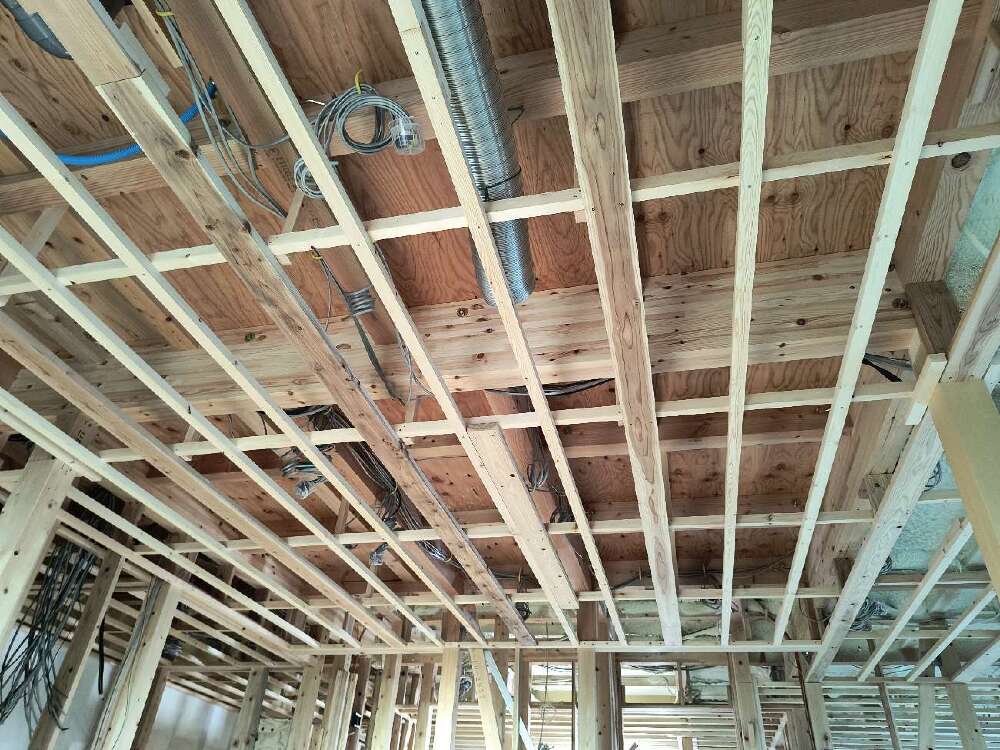

屋内配線
- 134. 2025年08月04日
-

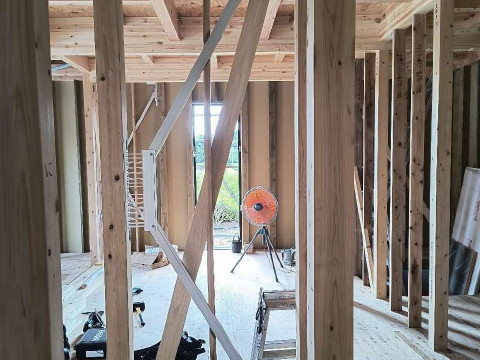

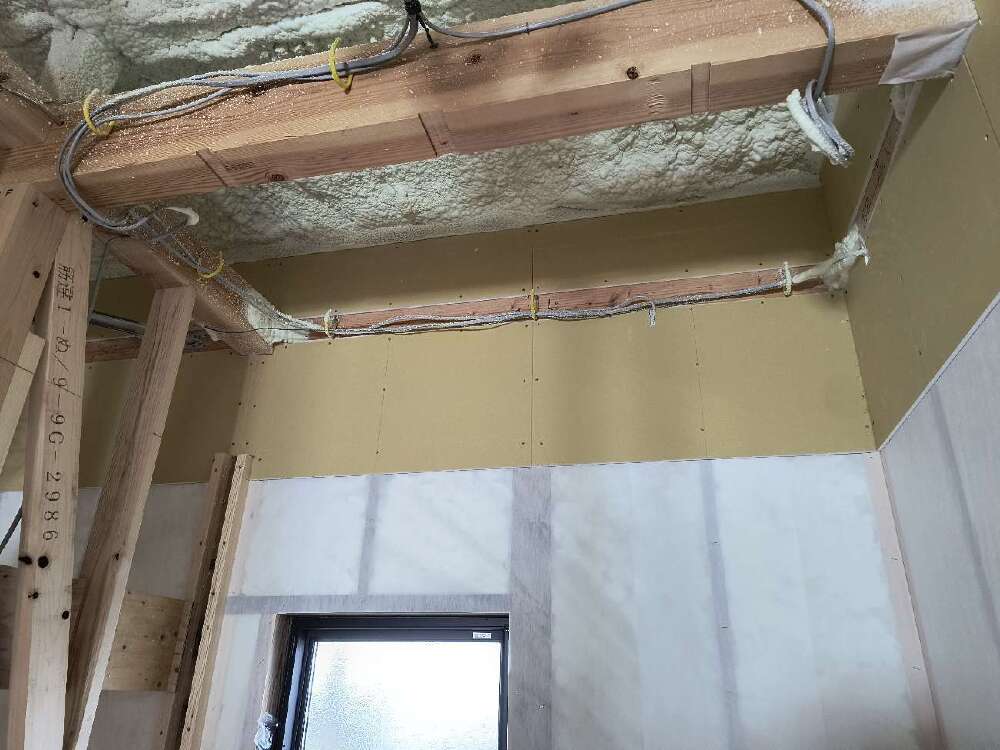

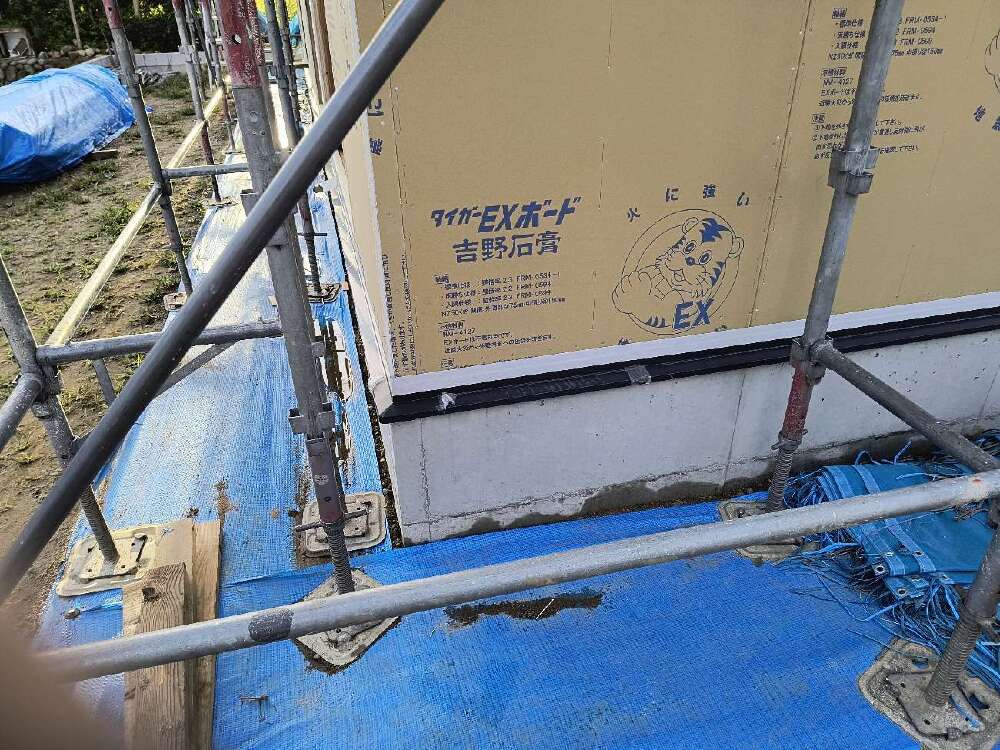

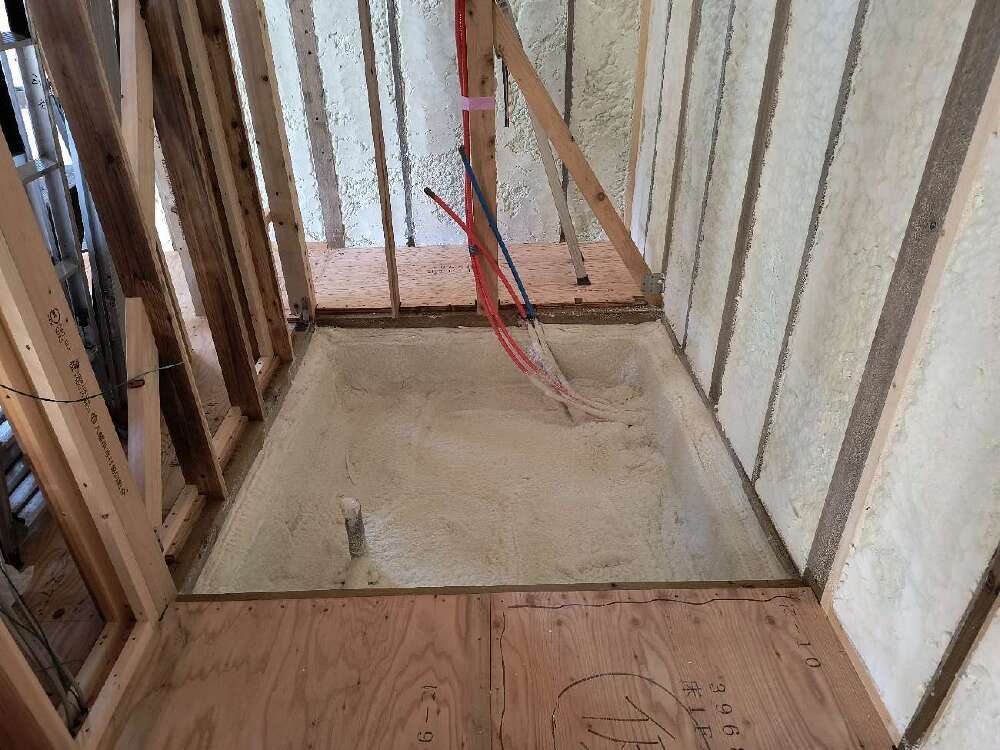

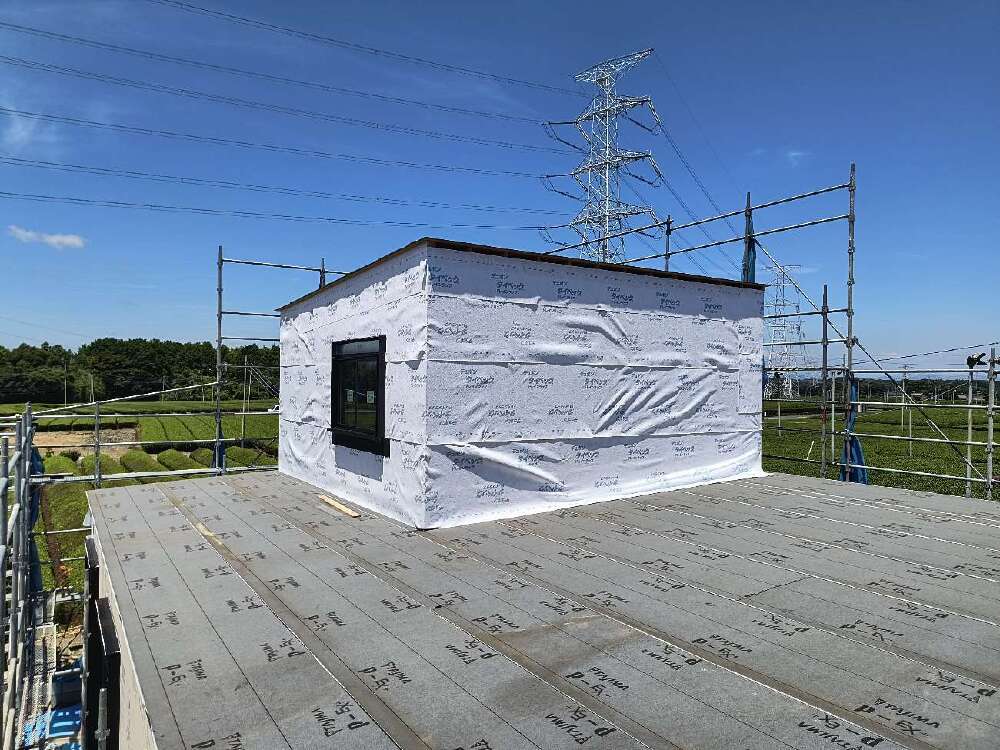

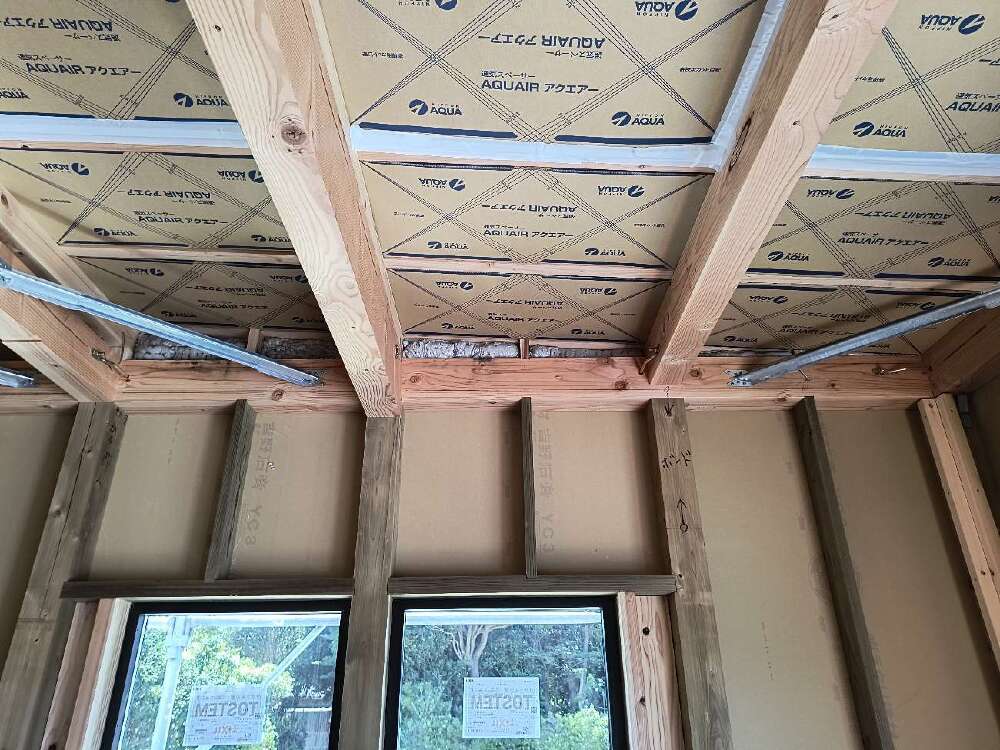

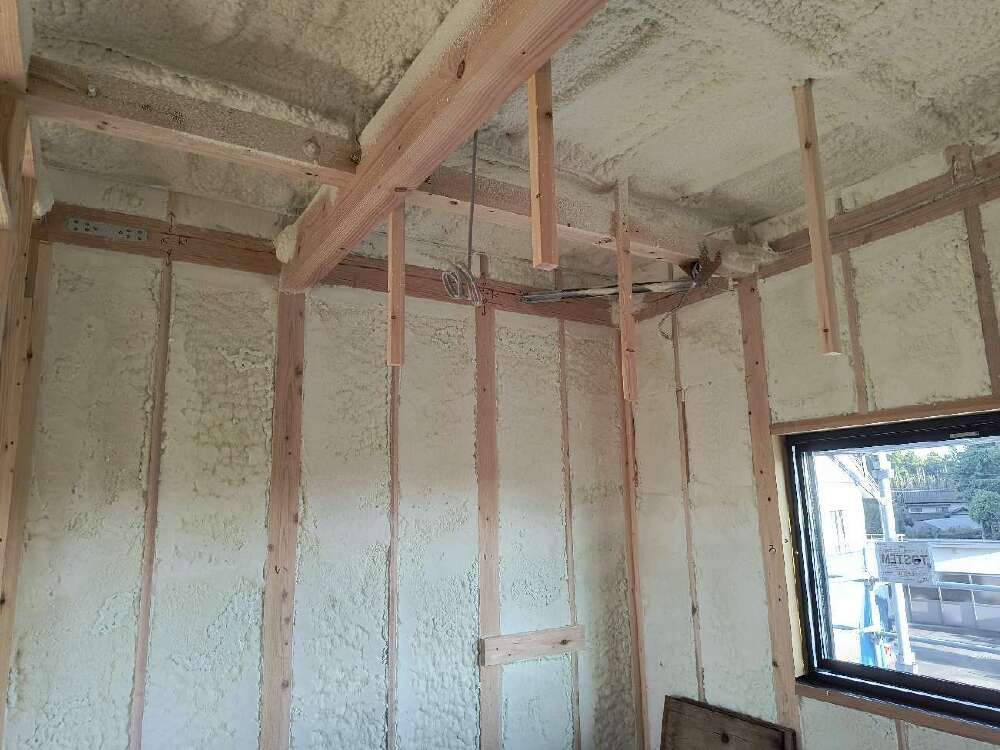

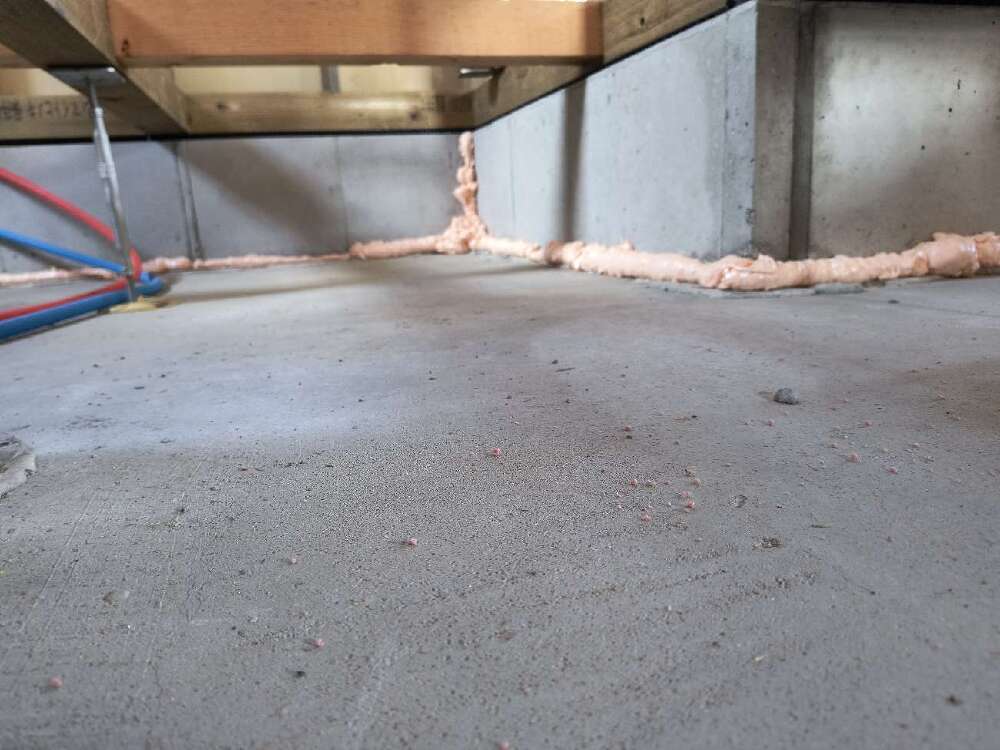

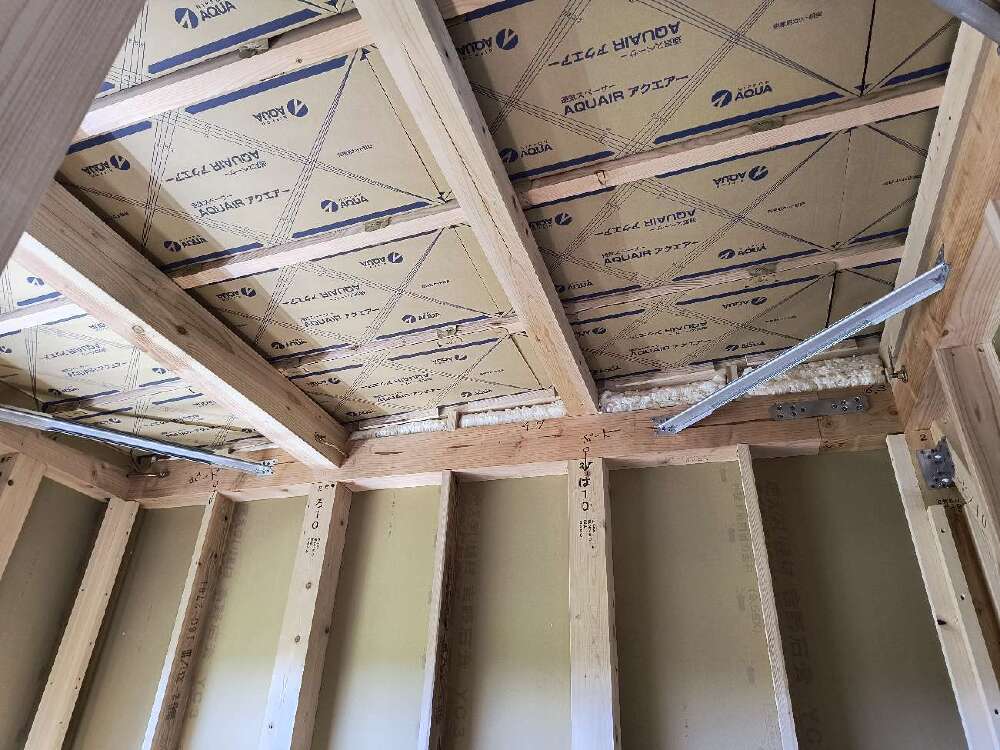

浴室基礎断熱&防蟻ウレタン
- 135. 2025年08月04日
-
屋根材荷上げ、下屋根葺き施工途中
- 136. 2025年08月04日
-

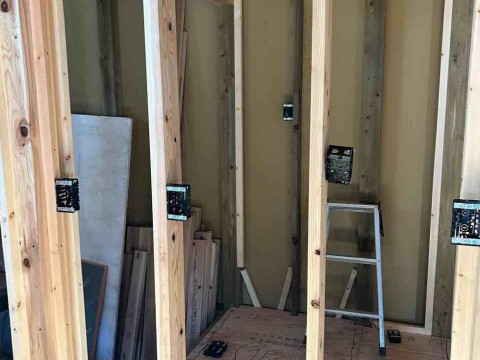

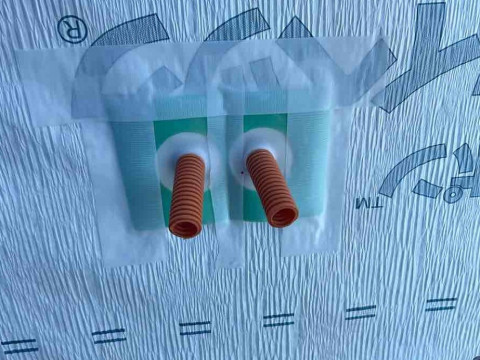

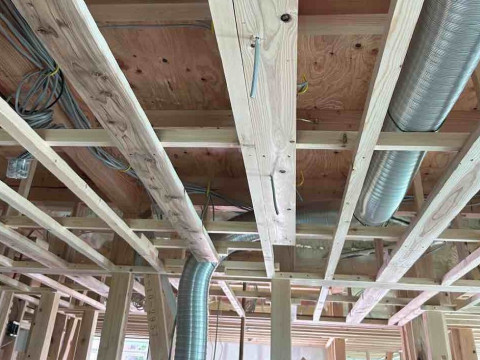

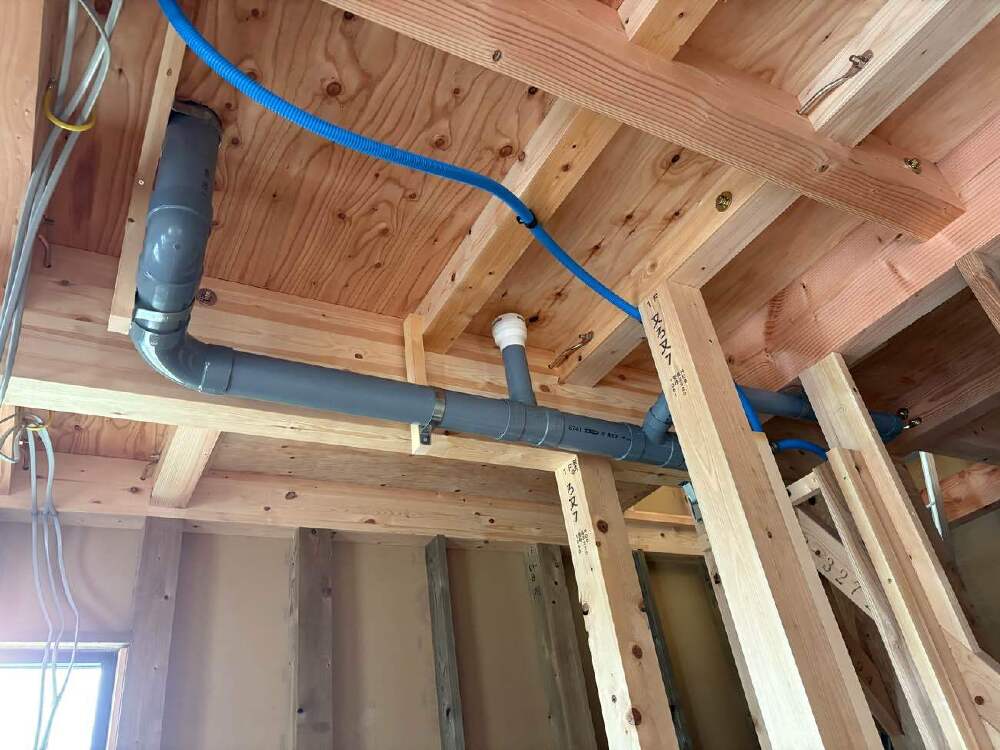

内部配管状況

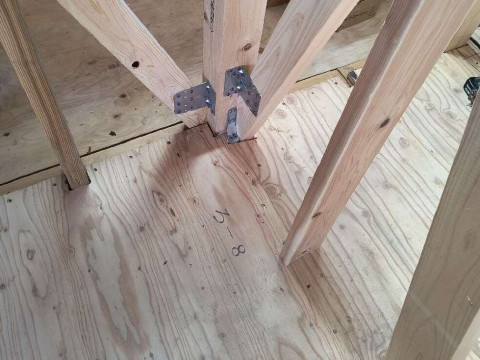

- 137. 2025年08月04日
-

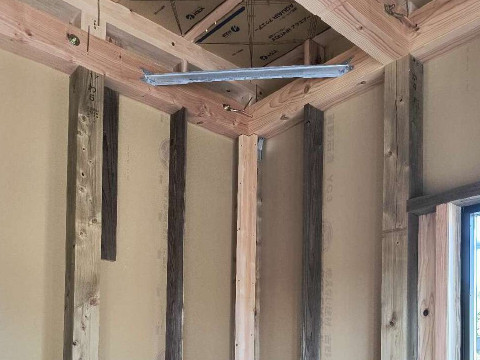

内部配管状況
- 138. 2025年08月04日
-

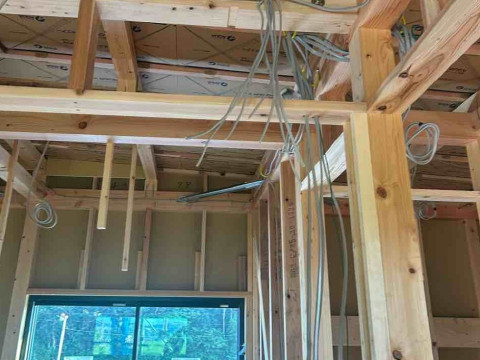

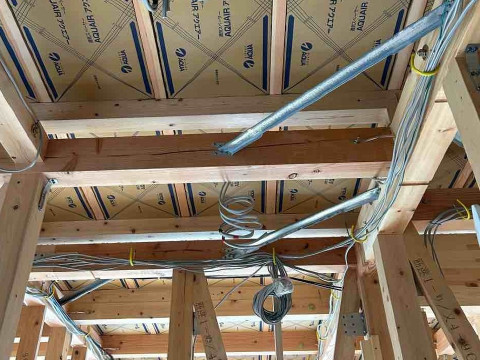

屋内配線
- 139. 2025年08月03日
-

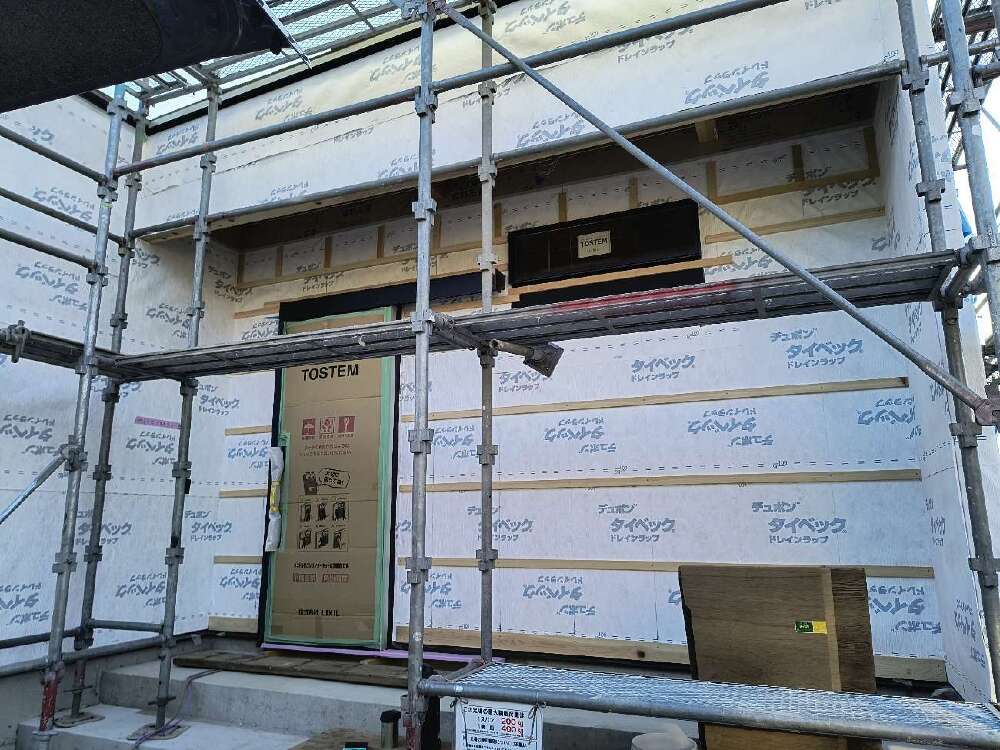

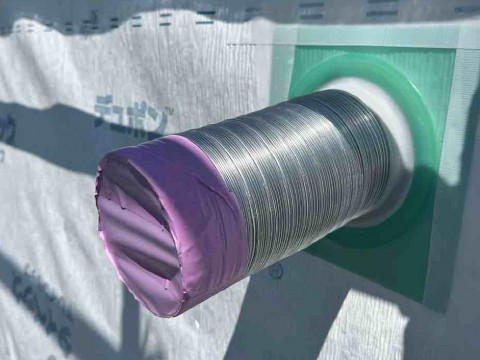

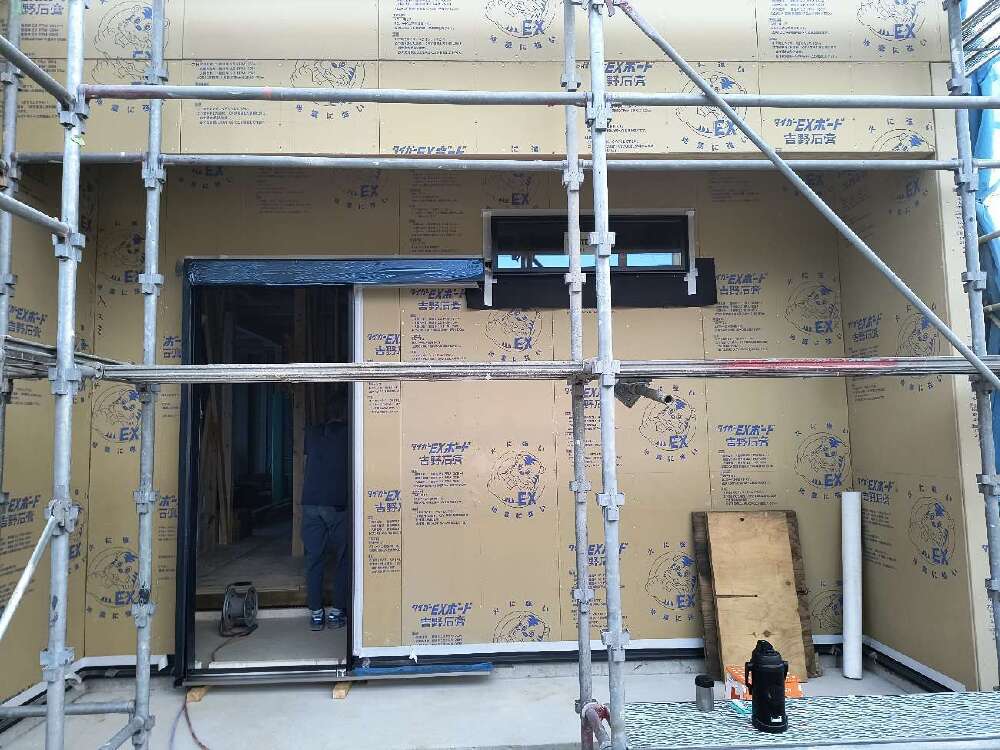

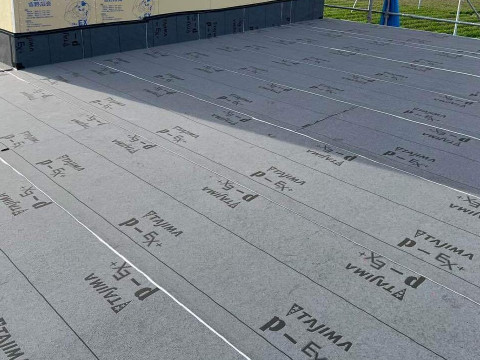

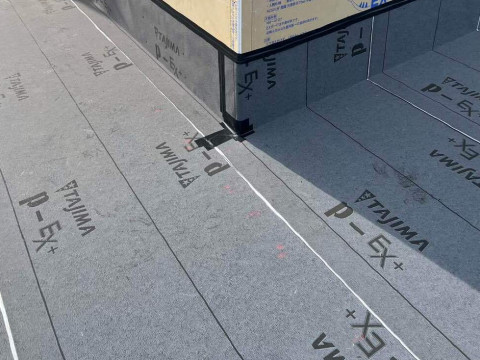

外部防水
- 140. 2025年08月03日
-

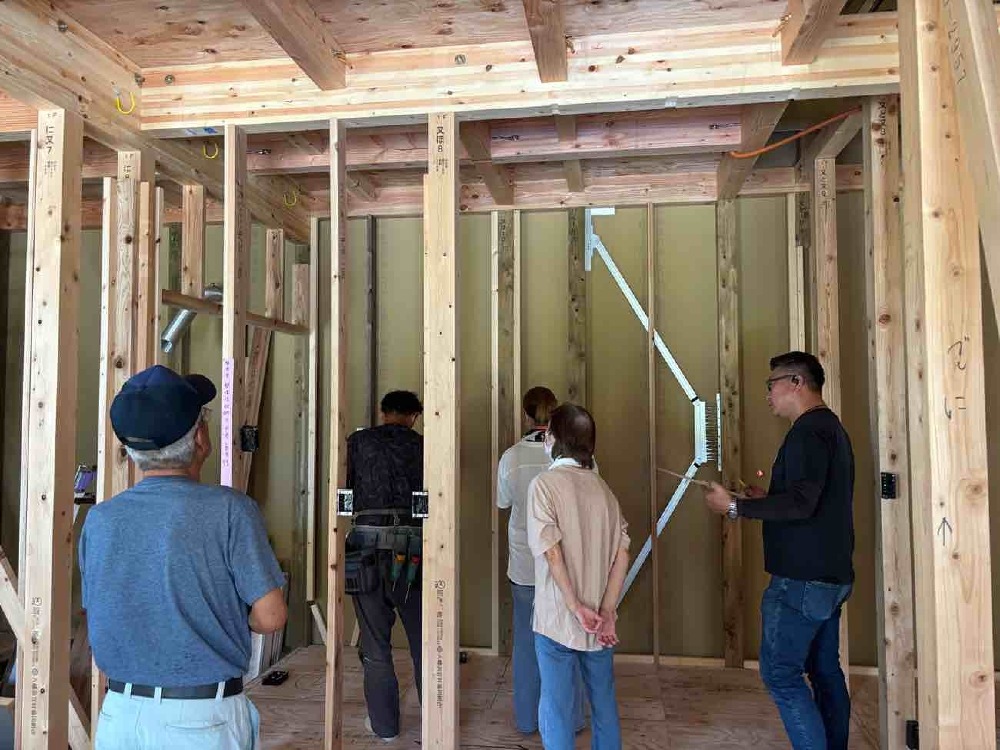

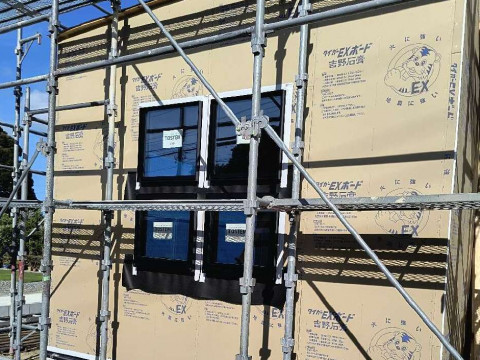

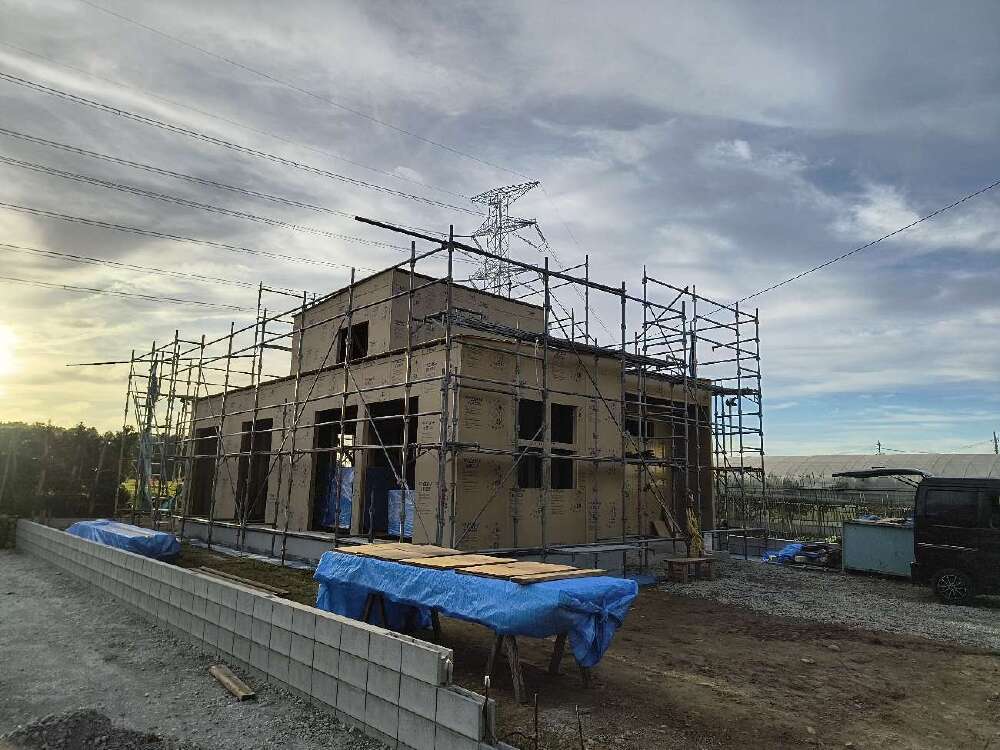

現場お打合せ
- 141. 2025年08月01日
-
- 142. 2025年08月01日
-
- 143. 2025年07月31日
-
防水紙完了
- 144. 2025年07月31日
-
玄関サイディング部胴縁
- 145. 2025年07月30日
-
外部開口、防水工事
- 146. 2025年07月30日
-
外部開口、防水工事
- 147. 2025年07月29日
-
ボックス付け
- 148. 2025年07月29日
-
防水紙施工
- 149. 2025年07月26日
-
- 150. 2025年07月26日
-
- 151. 2025年07月25日
-
1階2階壁入隅下地
- 152. 2025年07月24日
-
防水紙一部施工
- 153. 2025年07月24日
-
ブレースリー施工
- 154. 2025年07月24日
-
1階2階金物完了
- 155. 2025年07月23日
-
- 156. 2025年07月23日
-

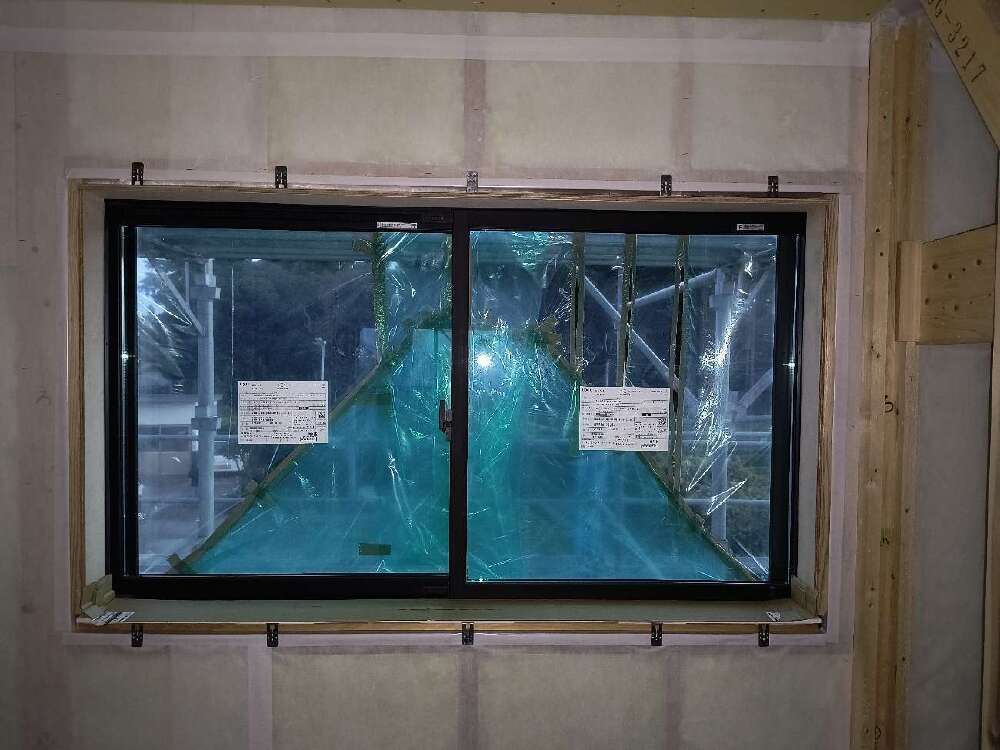

サッシ取り付け
- 157. 2025年07月21日
-
- 158. 2025年07月21日
-
- 159. 2025年07月21日
-
防蟻ウレタン
- 160. 2025年07月20日
-
筋交い、間柱入れ
- 161. 2025年07月20日
-
筋交い、間柱入れ
- 162. 2025年07月19日
-
ルーフィング施工
- 163. 2025年07月19日
-
- 164. 2025年07月19日
-
土台水切り
- 165. 2025年07月19日
-
- 166. 2025年07月17日
-
上棟前準備
- 167. 2025年07月11日
-
土台据え完了
- 168. 2025年07月10日
-
土台据え付け中
- 169. 2025年07月09日
-
土間転がし配管完了
- 170. 2025年07月09日
-
土間転がし配管完了
- 171. 2025年07月08日
-
下水道、給水切替工事
- 172. 2025年07月08日
-
下水道、給水切替工事
- 173. 2025年07月08日
-
下水道、給水切替工事
- 174. 2025年07月07日
-
土台墨出し&防蟻ウレタン虫返しシート
- 175. 2025年07月07日
-
土台墨出し&防蟻ウレタン虫返しシート
- 176. 2025年07月03日
-
埋め戻し
- 177. 2025年07月03日
-
埋め戻し
- 178. 2025年07月02日
-
タイル下地コンクリート一式完了
- 179. 2025年07月02日
-
- 180. 2025年07月02日
-
- 181. 2025年07月02日
-
- 182. 2025年06月30日
-
- 183. 2025年06月30日
-
- 184. 2025年06月30日
-
- 185. 2025年06月25日
-
配筋検査
- 186. 2025年06月25日
-
ベタコン打設、仕上げ完了
- 187. 2025年06月19日
-
プレ配管完了
- 188. 2025年06月19日
-
プレ配管完了
- 189. 2025年06月17日
-
水道引込み工事
- 190. 2025年06月17日
-
水道引込み工事
- 191. 2025年06月17日
-
水道引込み工事
- 192. 2025年06月17日
-
水道引込み工事
- 193. 2025年06月17日
-
水道引込み工事
- 194. 2025年06月16日
-
- 195. 2025年06月13日
-
- 196. 2025年06月13日
-
- 197. 2025年06月13日
-
- 198. 2025年06月09日
-
仮設電気工事
- 199. 2025年06月08日
-
地鎮祭
地鎮祭には、家づくり開始前に氏神様を鎮め、土地を使用する許可を得るという意味があります。許可を得ることで、土地の神様に工事の安全や、完成した家の繁栄を祈ります。
- 200. 2025年06月08日
-
地鎮祭
- 201. 2025年05月01日
-
既存建物解体工事
- 202. 2025年05月01日
-
既存建物解体工事
