K様のおうち
御前崎市
地域別|すべて
建築中レポート
- 1. 2025年08月26日
-

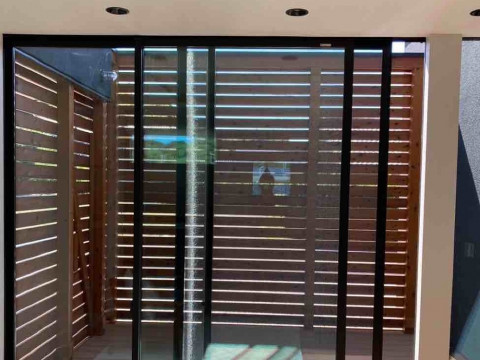

器具付け、通水完了
- 2. 2025年08月26日
-
器具付け、通水完了
- 3. 2025年08月21日
-
浄化槽流入出配管、器具付け状況
- 4. 2025年08月21日
-
エコキュート土間打設
- 5. 2025年08月21日
-
エコキュート土間打設
- 6. 2025年08月21日
-

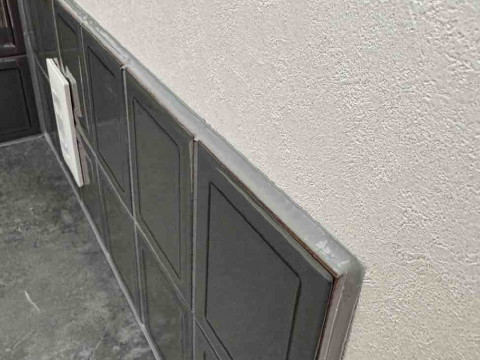

基礎巾木仕上げ完了
- 7. 2025年08月13日
-
クロス工事
- 8. 2025年08月09日
-
外部配管施工
- 9. 2025年08月05日
-
木部塗装
- 10. 2025年08月04日
-
エアコン周りアルミテープ ハンガーパイプの施工
- 11. 2025年08月02日
-

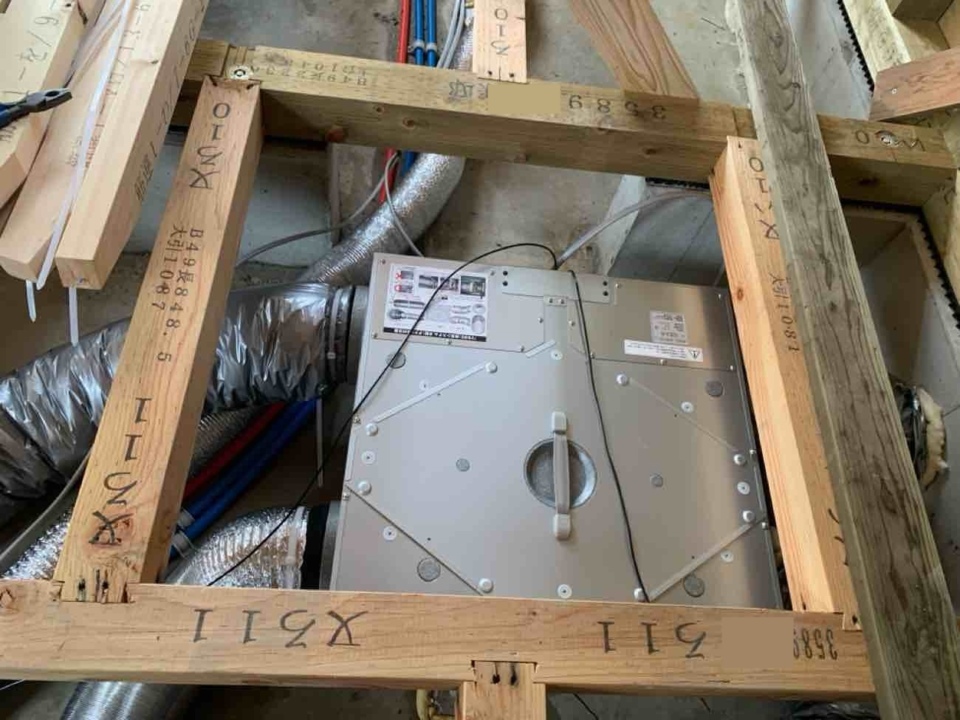

マーベックス 目隠し 吸気排気開口 巾木施工完了
- 12. 2025年08月01日
-
トイ施工 トイ工事、板金工事完了
- 13. 2025年08月01日
-
PB 巾木 洗面台 カウンターの施工
- 14. 2025年07月31日
-
太陽光パネル
- 15. 2025年07月31日
-
トイ施工
- 16. 2025年07月30日
-
梁 柱塗装
- 17. 2025年07月29日
-
枠・PBの施工
- 18. 2025年07月29日
-
外壁吹き付け完了
- 19. 2025年07月29日
-
外壁吹き付け完了(DCPWALL✴︎)
- 20. 2025年07月26日
-
外壁中塗り施工
- 21. 2025年07月26日
-
棚施工
- 22. 2025年07月26日
-
PB施工
- 23. 2025年07月25日
-
ふせ施工
- 24. 2025年07月25日
-
階段施工
- 25. 2025年07月25日
-
PB 枠の施工
- 26. 2025年07月24日
-
PBの施工
- 27. 2025年07月23日
-
フロア 巾木の施工
- 28. 2025年07月22日
-
水圧テスト完了
- 29. 2025年07月22日
-
PB 棚施工
- 30. 2025年07月22日
-
玄関かまち施工
- 31. 2025年07月22日
-
階段の施工
- 32. 2025年07月21日
-
PB 棚の施工
- 33. 2025年07月19日
-
外壁コーキング施工
- 34. 2025年07月19日
-
PB 棚の施工
- 35. 2025年07月18日
-
外壁下地調整
- 36. 2025年07月17日
-
フロア ニッチ PBの施工
- 37. 2025年07月16日
-
PBの施工
- 38. 2025年07月15日
-
下地 PBの施工
- 39. 2025年07月14日
-
下地の施工
- 40. 2025年07月11日
-

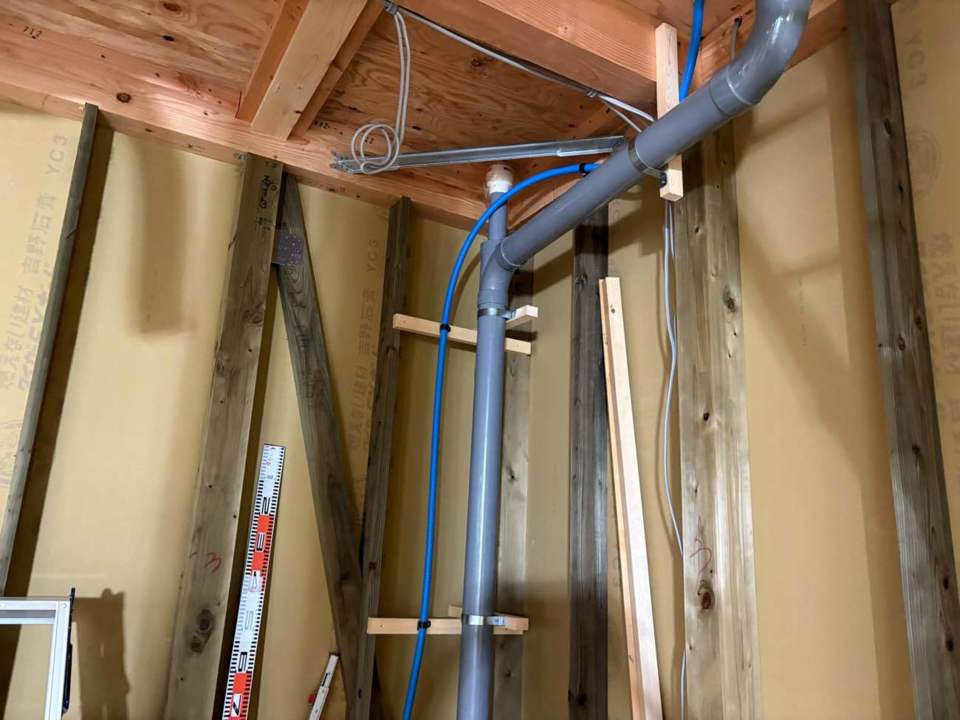

洗面台、トイレ横手洗い配管完了
- 41. 2025年07月11日
-

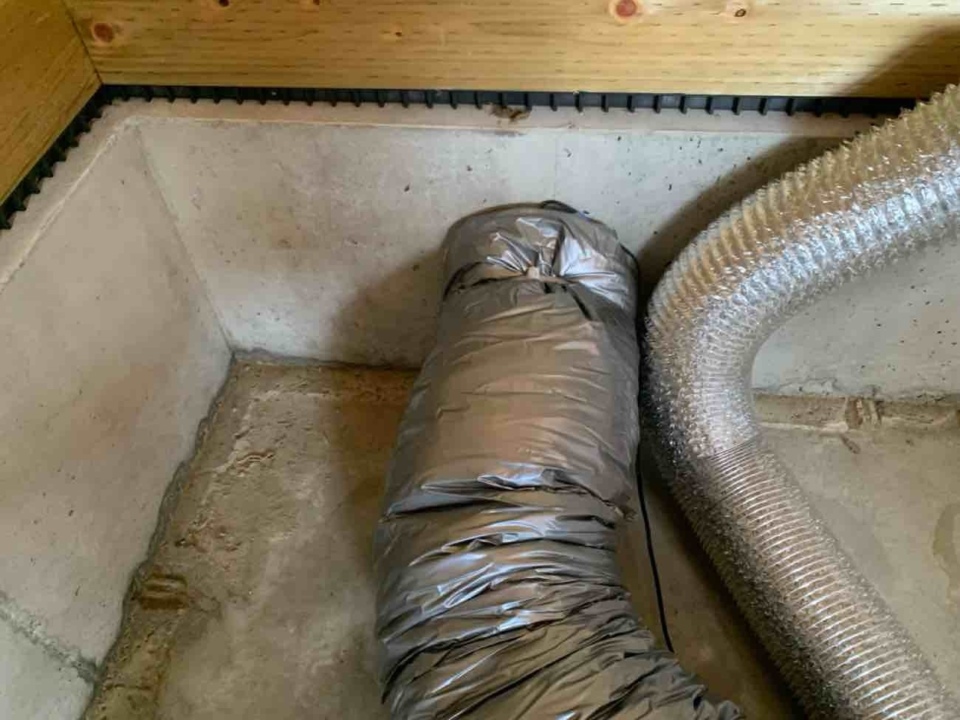

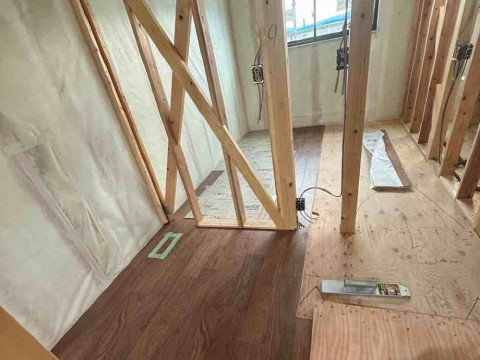

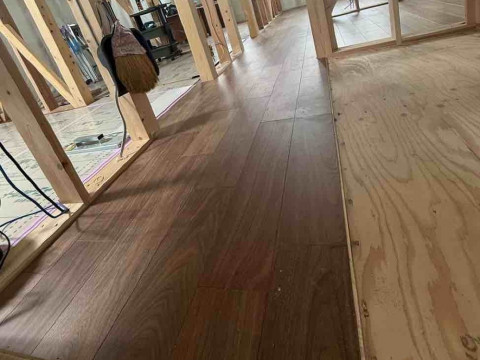

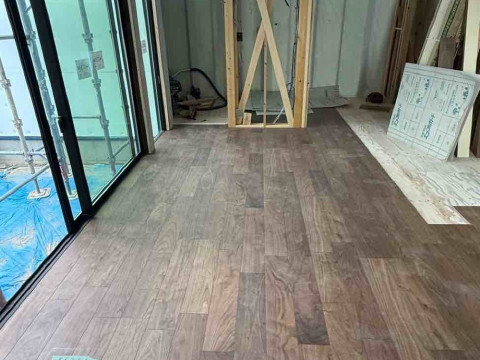

フロア施工
- 42. 2025年07月11日
-
壁下地の施工
- 43. 2025年07月10日
-

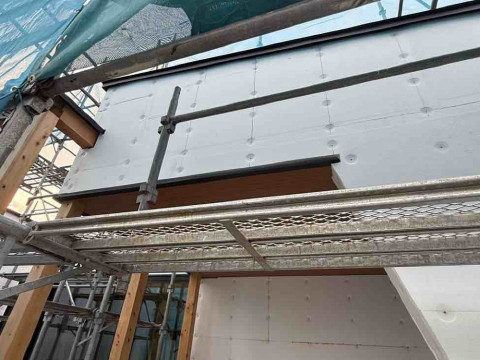

フロア 下地の施工
- 44. 2025年07月09日
-
PB施工
- 45. 2025年07月08日
-

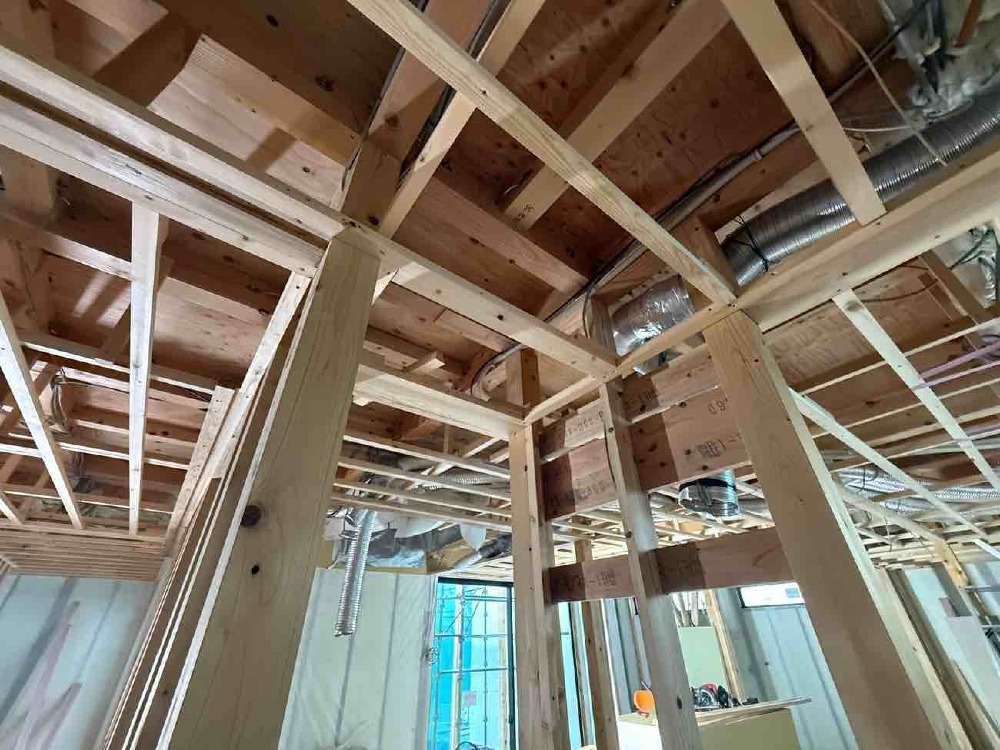

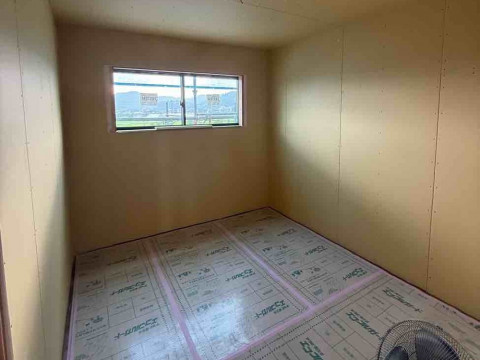

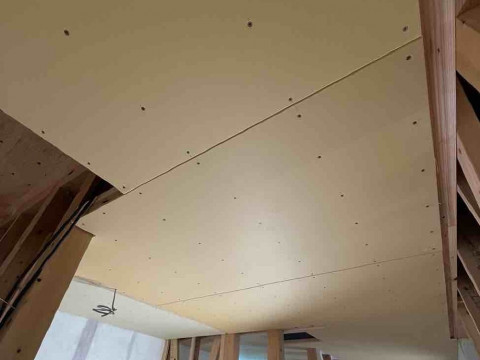

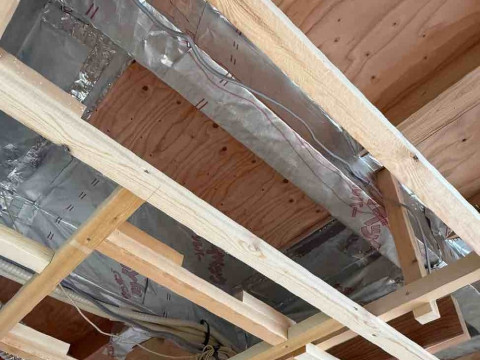

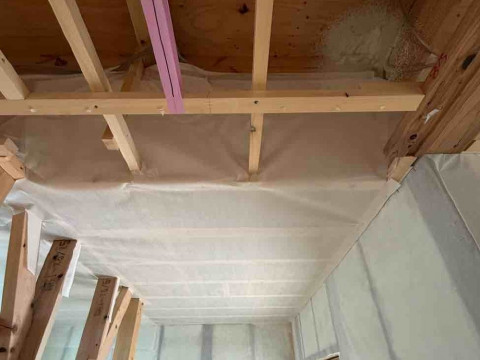

二階PB 一階フロアの施工中
- 46. 2025年07月07日
-
笠木巻き施工
- 47. 2025年07月07日
-
dcpウォールの下地施工完了
- 48. 2025年07月07日
-
一階フロアの施工中
- 49. 2025年07月05日
-

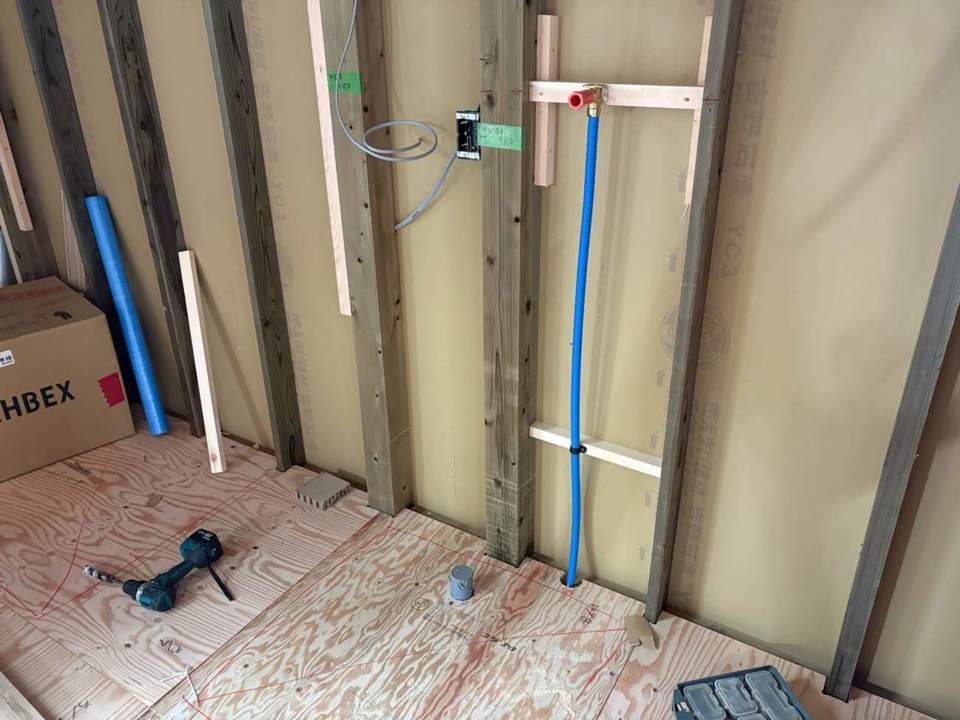

窓下枠施工
- 50. 2025年07月05日
-
ドアレール 天井PB施工
- 51. 2025年07月04日
-

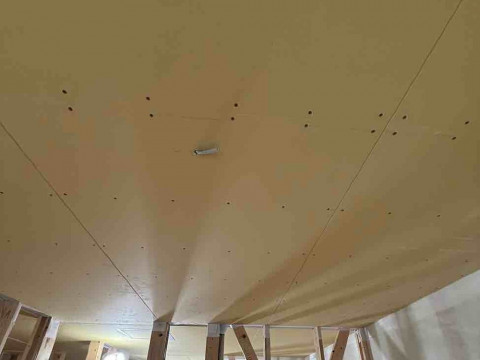

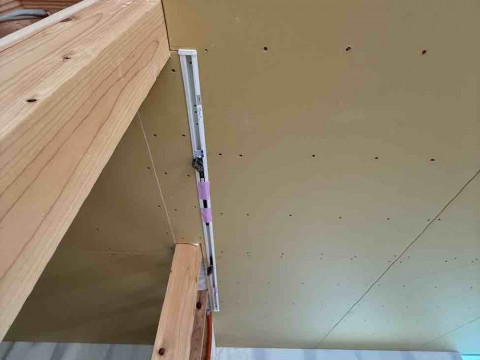

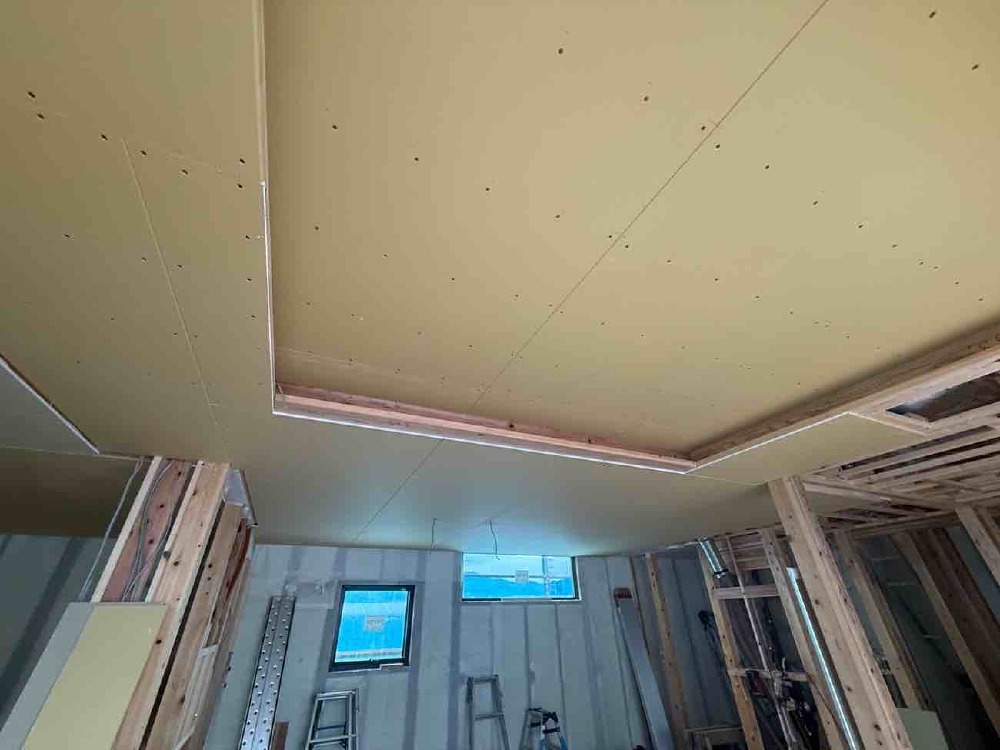

一階天井PBの施工
- 52. 2025年07月03日
-
二階フロア

- 53. 2025年07月03日
-
一階天井PB施工中
- 54. 2025年07月02日
-
二階フロア施工

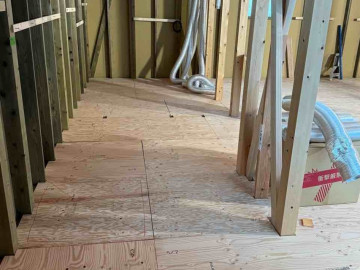

- 55. 2025年07月02日
-

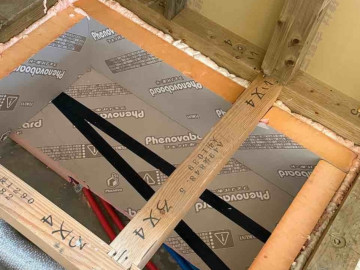

一階スマートベーパーバリアの施工
- 56. 2025年07月01日
-
二階天井PB施工
- 57. 2025年07月01日
-
一階天井下地施工
- 58. 2025年07月01日
-
スマートベーパーバリア ニッチの施工
- 59. 2025年06月30日
-
天井下地 枠下地の施工
- 60. 2025年06月28日
-
スマートベーパーバリア 天井下地の施工

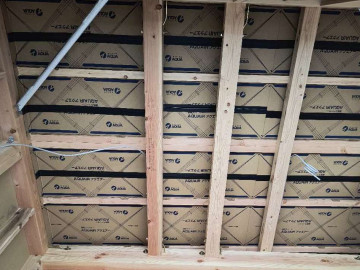

- 61. 2025年06月27日
-
一階天井下地 延焼ボードの施工
- 62. 2025年06月26日
-
天井下地施工
- 63. 2025年06月26日
-
引き戸レール下地の施工
- 64. 2025年06月24日
-
延焼ボード 天井下地の施工
- 65. 2025年06月20日
-
dcpウォール の施工
- 66. 2025年06月20日
-
ユニットバス施工

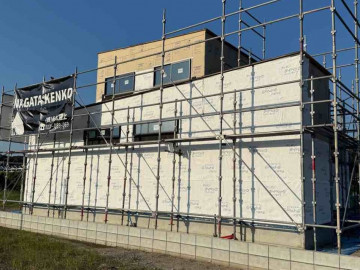

- 67. 2025年06月20日
-
断熱吹き付け工事完了
- 68. 2025年06月20日
-
上屋根葺き施工
- 69. 2025年06月20日
-
換気雨押さえ施工

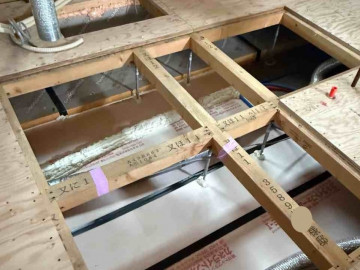

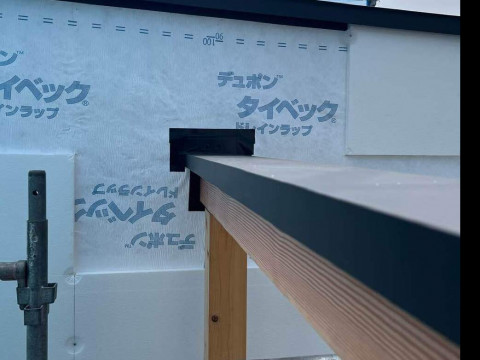

- 70. 2025年06月19日
-
ユニット内PBの施工
- 71. 2025年06月19日
-

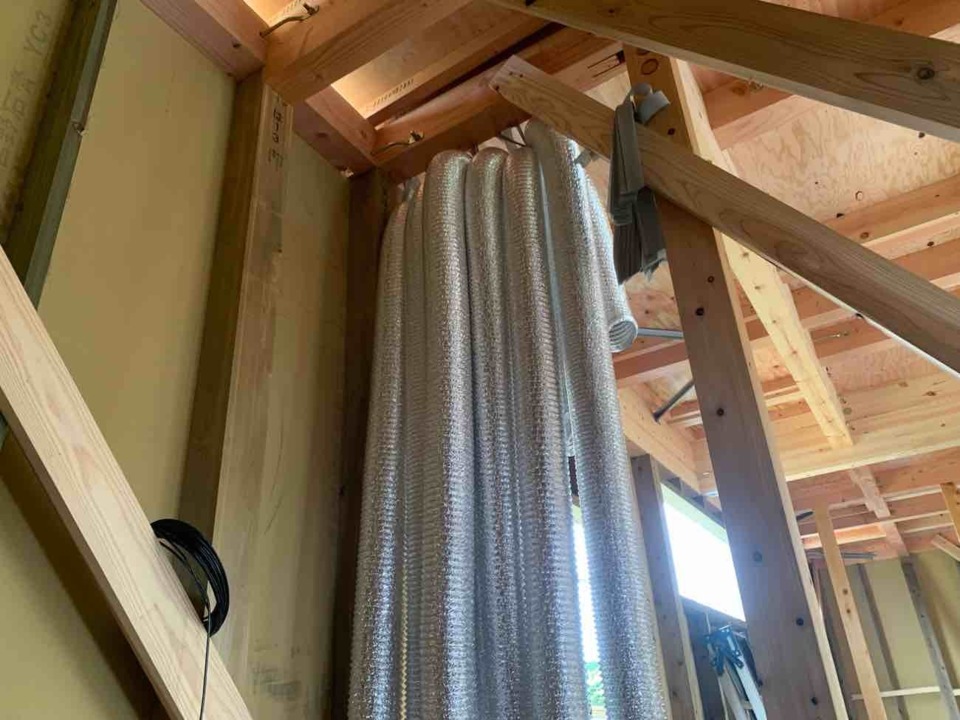

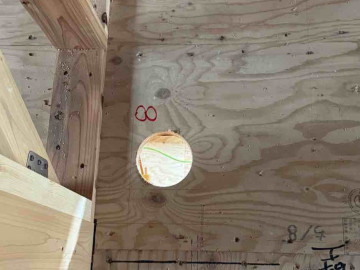

スマートベーパーバリア施工

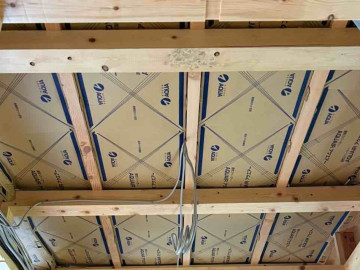

- 72. 2025年06月19日
-
上屋根捨て水切り施工
- 73. 2025年06月19日
-
カラクサ施工
- 74. 2025年06月18日
-
ユニット内 ベーパーバリア・PB施工
- 75. 2025年06月18日
-
軒天施工
- 76. 2025年06月17日
-
dcp ウォールの施工
- 77. 2025年06月17日
-
吹付断熱施工
- 78. 2025年06月16日
-
雨押さえ施工
- 79. 2025年06月16日
-
dcpウォールの施工
- 80. 2025年06月16日
-
電気配線 一時完了
- 81. 2025年06月16日
-
壁、床下 貫通部 コーキング処理
- 82. 2025年06月14日
-

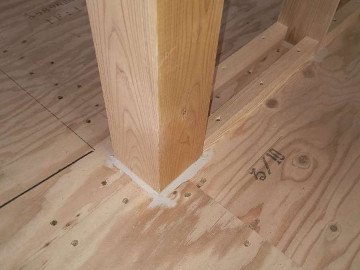

下地の施工

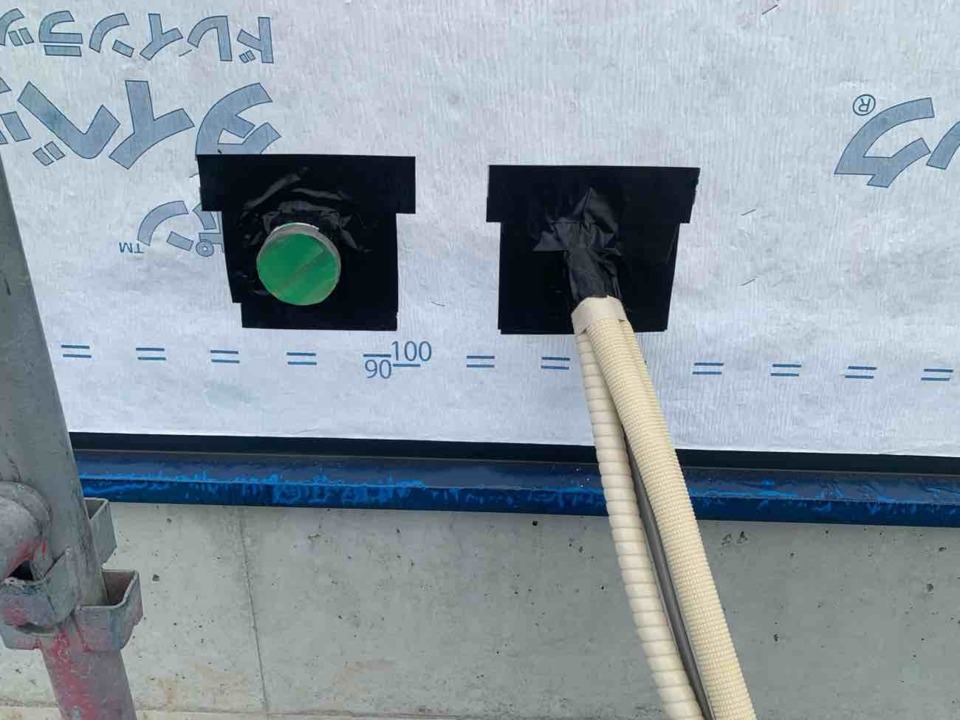

- 83. 2025年06月13日
-
化粧柱防蟻処理
- 84. 2025年06月13日
-

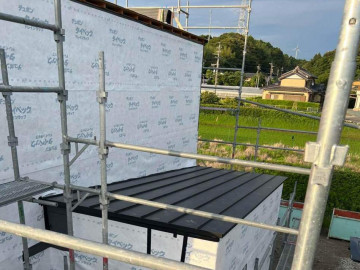

DCPウォール下地施工中
- 85. 2025年06月12日
-
巾木受け材施工
- 86. 2025年06月12日
-
柱脚部コーキング施工
- 87. 2025年06月12日
-
外部 防水処理
- 88. 2025年06月12日
-
外部配管勾配
- 89. 2025年06月11日
-
屋根材荷上げ、下屋根葺き施工
- 90. 2025年06月10日
-

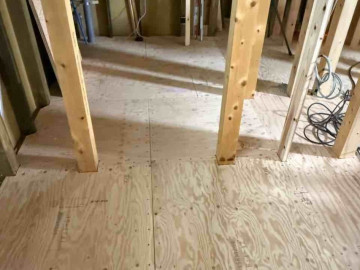

剛床釘打ち
- 91. 2025年06月10日
-
エアコン下断熱
- 92. 2025年06月10日
-
送風ファン穴あけ
- 93. 2025年06月09日
-

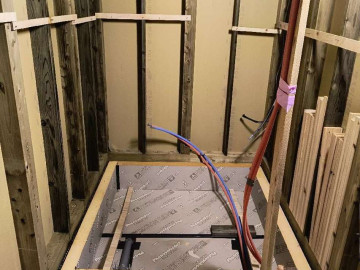

2階トイレ配管施工
- 94. 2025年06月09日
-

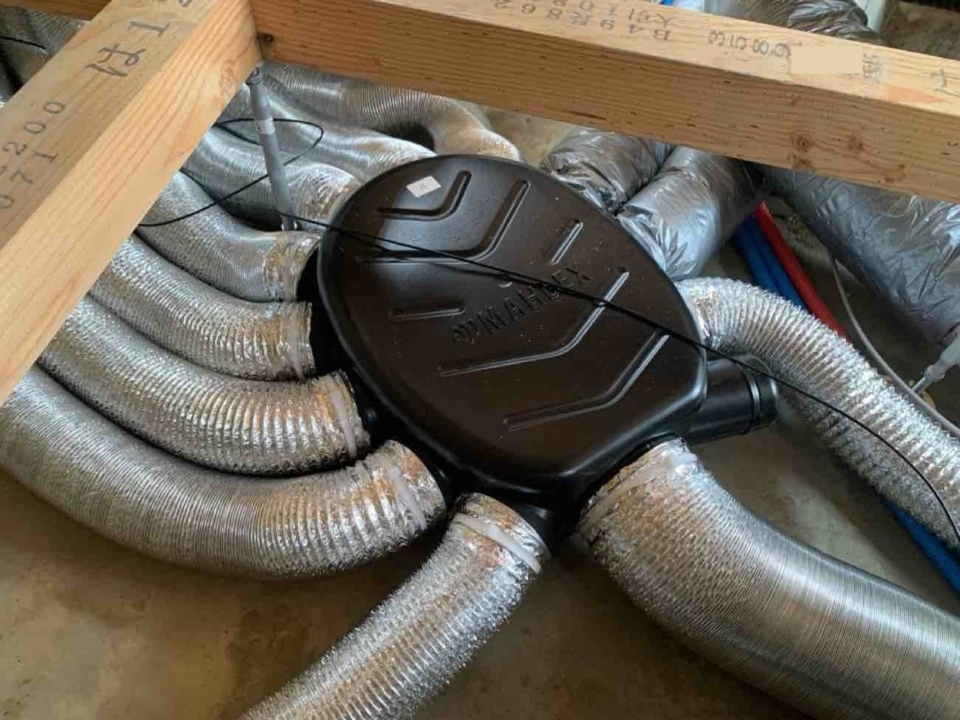

通気スペーサー施工
- 95. 2025年06月09日
-
浴室基礎断熱施工
- 96. 2025年06月07日
-
通気金物、捨て水切り、唐草施工
- 97. 2025年06月07日
-

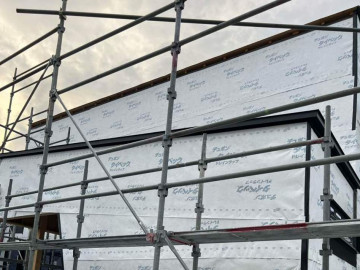

防水紙の施工完了

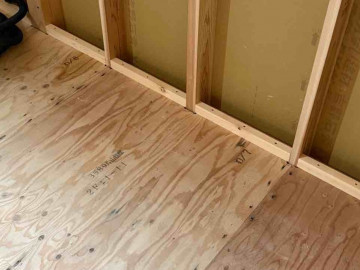

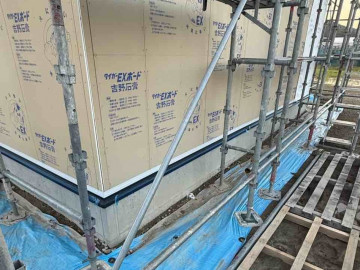

- 98. 2025年06月05日
-
防水紙施工

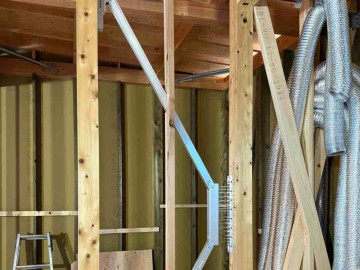

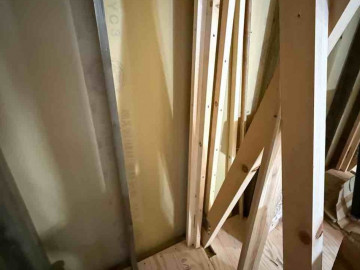

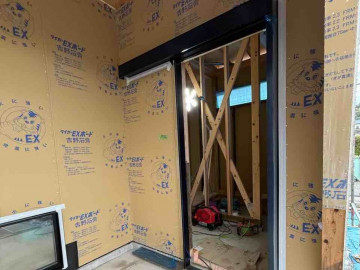

- 99. 2025年06月04日
-
土台水切り 防水紙の施工
- 100. 2025年06月03日
-
下地施工
- 101. 2025年06月03日
-
通気ダンボールの施工
- 102. 2025年06月03日
-
内部配管施工
- 103. 2025年06月01日
-

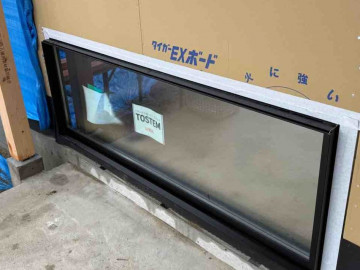

サッシの取り付け
- 104. 2025年06月01日
-
防水テープの施工
- 105. 2025年05月31日
-
玄関サッシ
- 106. 2025年05月31日
-
地窓取り付け
- 107. 2025年05月31日
-
入隅下地の施工
- 108. 2025年05月31日
-
金物取り付け完了
- 109. 2025年05月30日
-
1、2階金物取り付け
- 110. 2025年05月29日
-

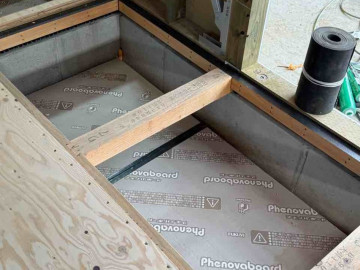

面材 サッシ水切りシート
- 111. 2025年05月29日
-
基礎断熱工事
- 112. 2025年05月29日
-
剛床仮並べ
- 113. 2025年05月29日
-

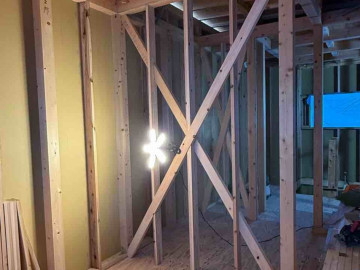

二階筋交・間柱施工
- 114. 2025年05月28日
-

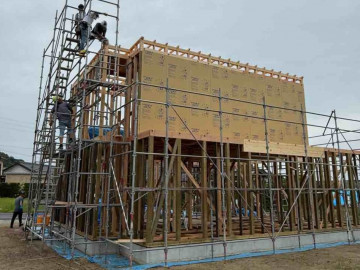

基礎断熱施工
- 115. 2025年05月27日
-

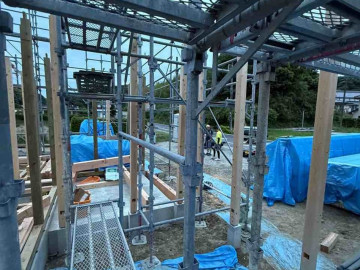

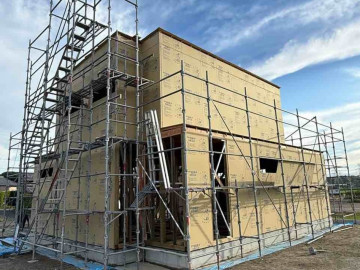

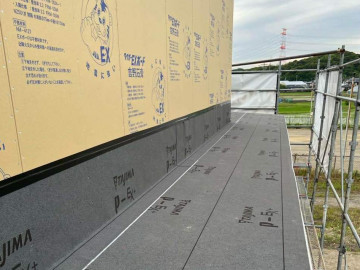

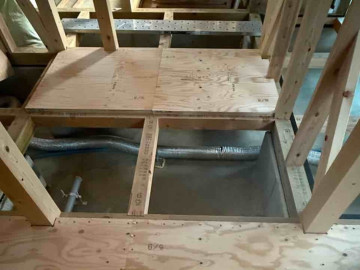

面材施工
- 116. 2025年05月27日
-
剛床施行
- 117. 2025年05月26日
-

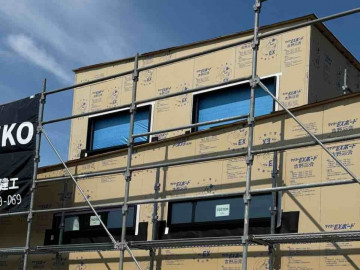

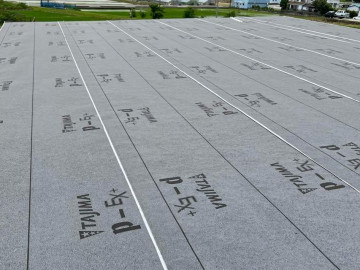

下屋根ルーフィング施工
- 118. 2025年05月26日
-
外壁面材の施工
- 119. 2025年05月26日
-
床下換気工事
- 120. 2025年05月26日
-
床下換気工事
- 121. 2025年05月26日
-
床下換気工事
- 122. 2025年05月26日
-
床下換気工事
- 123. 2025年05月25日
-

上屋根ルーフィング施工
- 124. 2025年05月25日
-
上棟2日目
- 125. 2025年05月24日
-
上棟1日目
- 126. 2025年05月24日
-
上棟1日目
- 127. 2025年05月23日
-
上棟前 前段取り
- 128. 2025年05月18日
-
土台施工完了
- 129. 2025年05月17日
-
脱型
- 130. 2025年05月17日
-
埋め戻し、玄関ポーチ下地コンクリート打設
- 131. 2025年05月17日
-

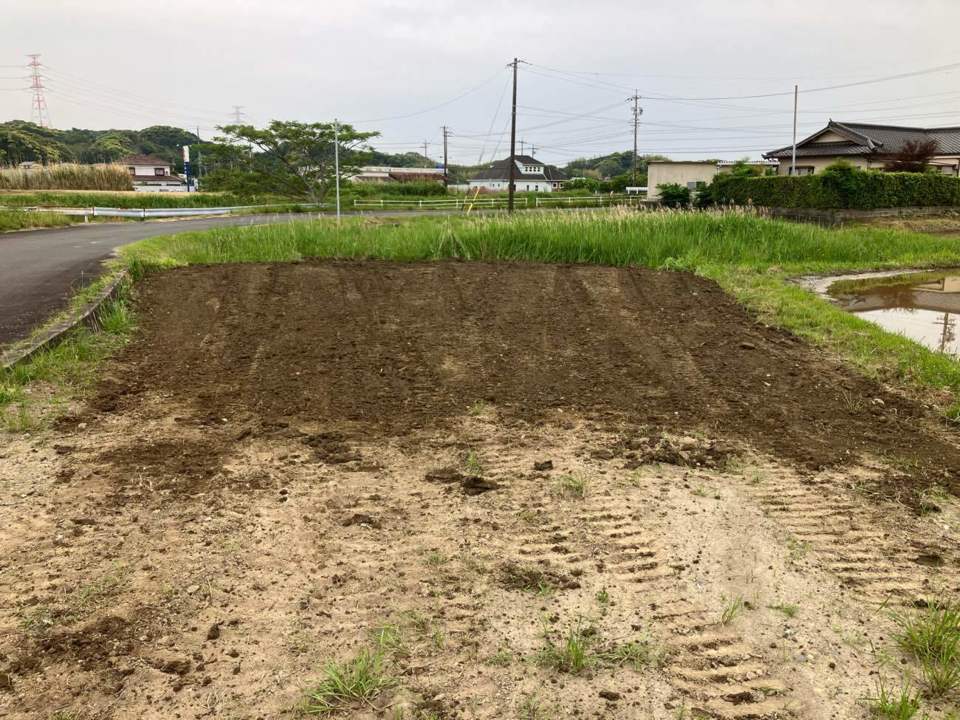

残土整地完了
- 132. 2025年05月16日
-

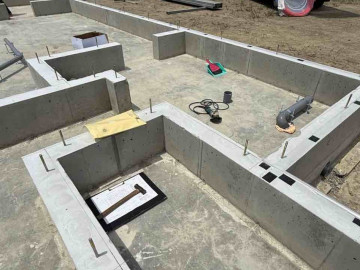

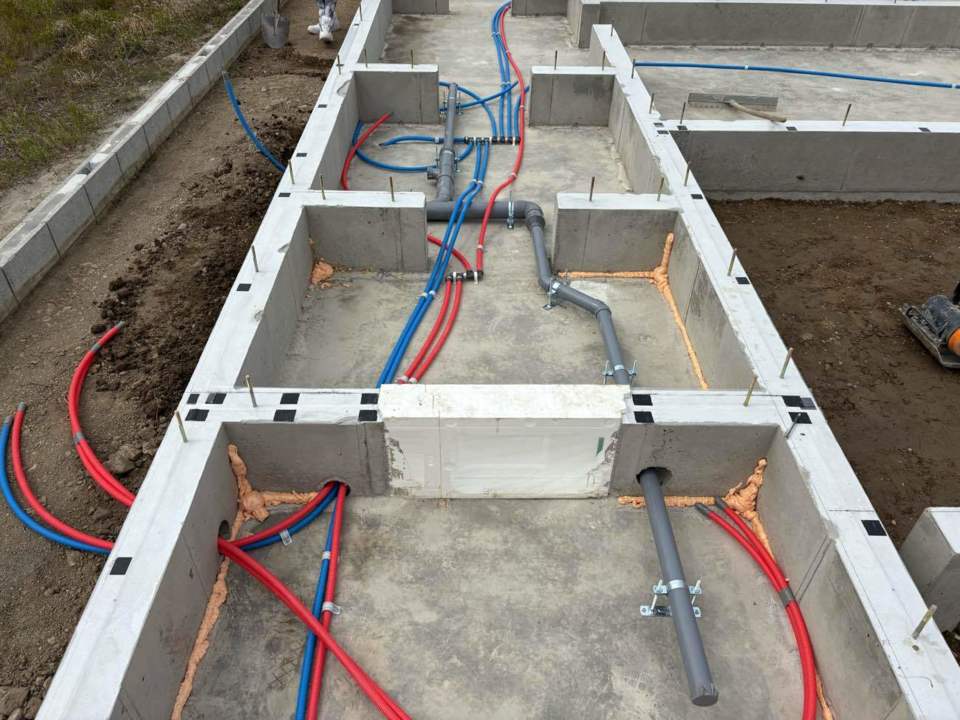

土台施工
- 133. 2025年05月15日
-
土間転がし配管完了
- 134. 2025年05月15日
-
土台墨出し 防蟻シートの施工
- 135. 2025年05月14日
-

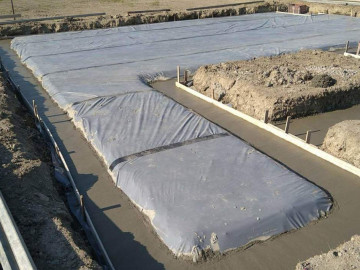

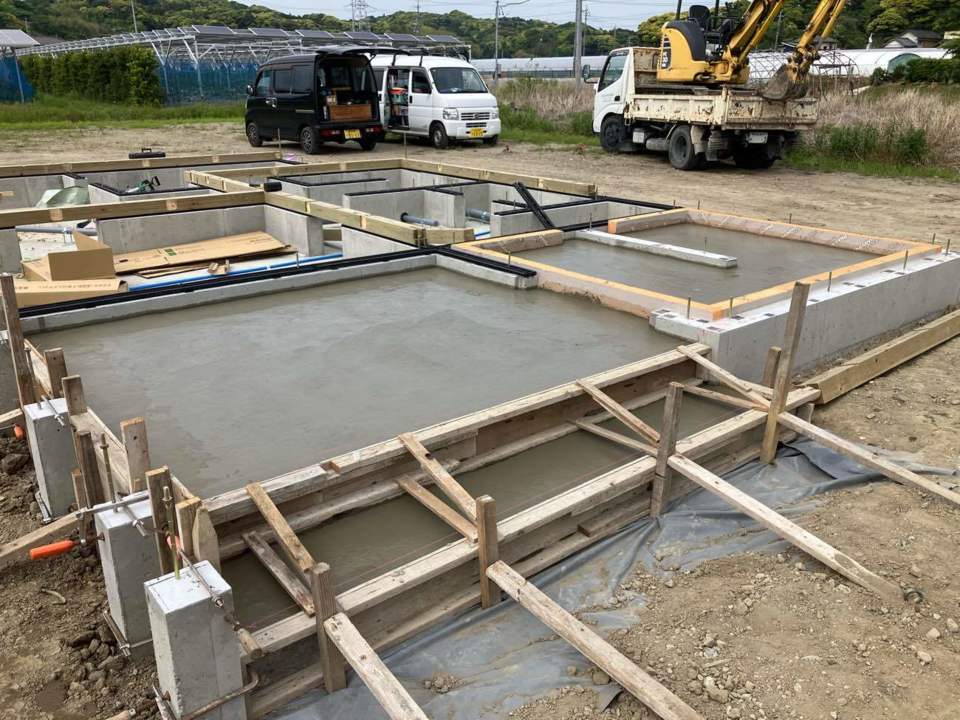

コンクリート打設、天端均し完了
- 136. 2025年05月13日
-

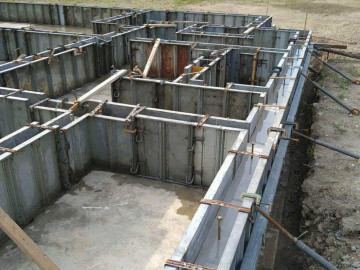

アンカー、ホールダウン、布型枠組み完了
- 137. 2025年05月09日
-
床下換気用 スリーブ入れ完了
- 138. 2025年05月09日
-

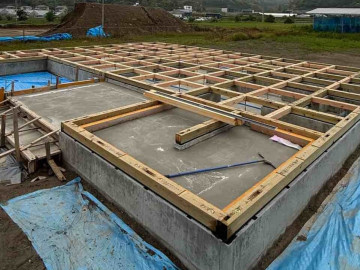

ベタコンクリート打設完了

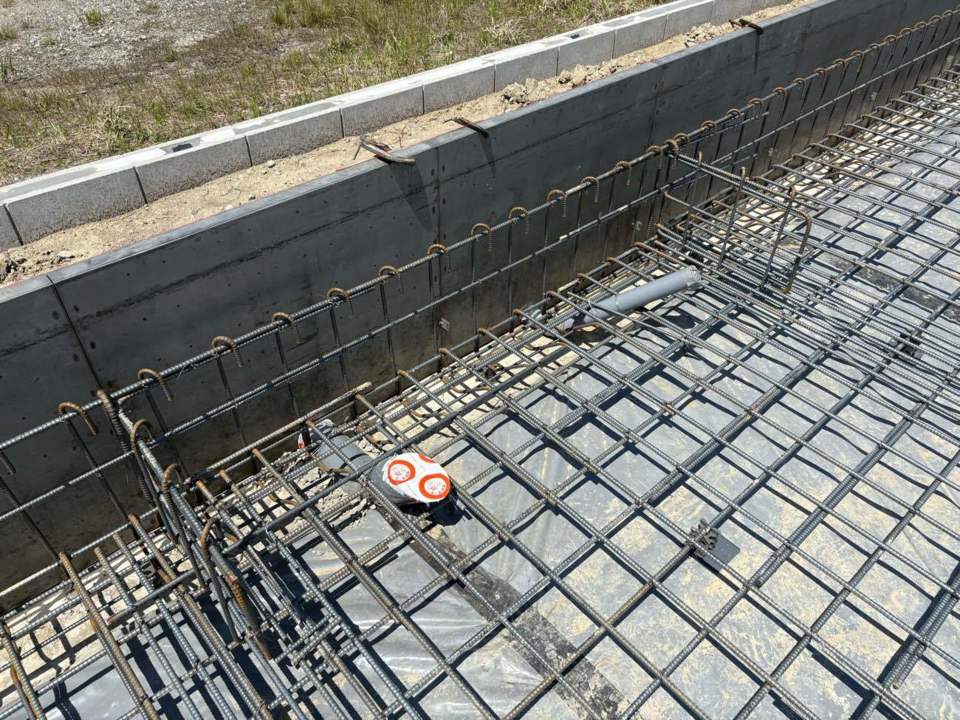

- 139. 2025年05月01日
-

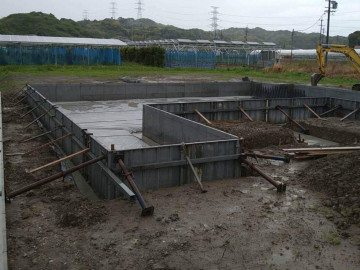

配筋検査完了
- 140. 2025年04月30日
-
プレ配管完了
- 141. 2025年04月29日
-
外枠組み完了
- 142. 2025年04月27日
-
ターミダンシート・ステコン打設完了
- 143. 2025年04月27日
-

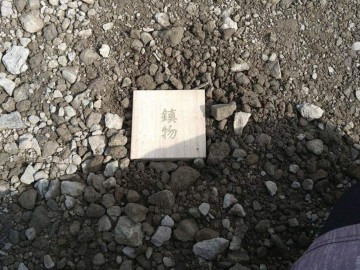

鎮め物
- 144. 2025年04月25日
-
進入口RC砕石養生完了
- 145. 2025年04月25日
-
砕石基礎転圧完了

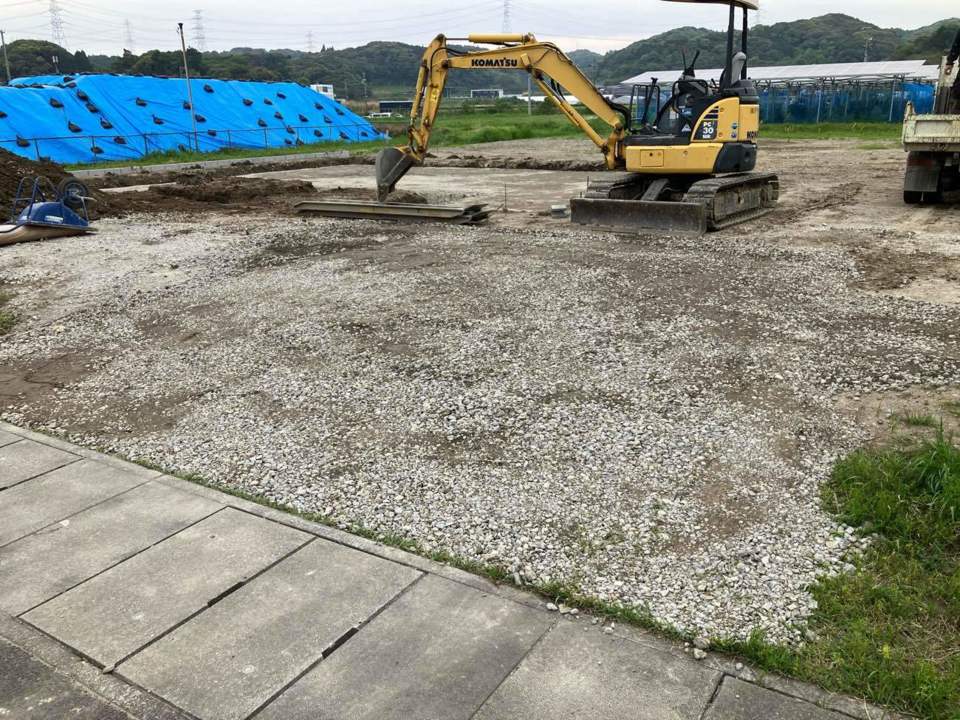

- 146. 2025年04月22日
-
床付け、砕石基礎途中

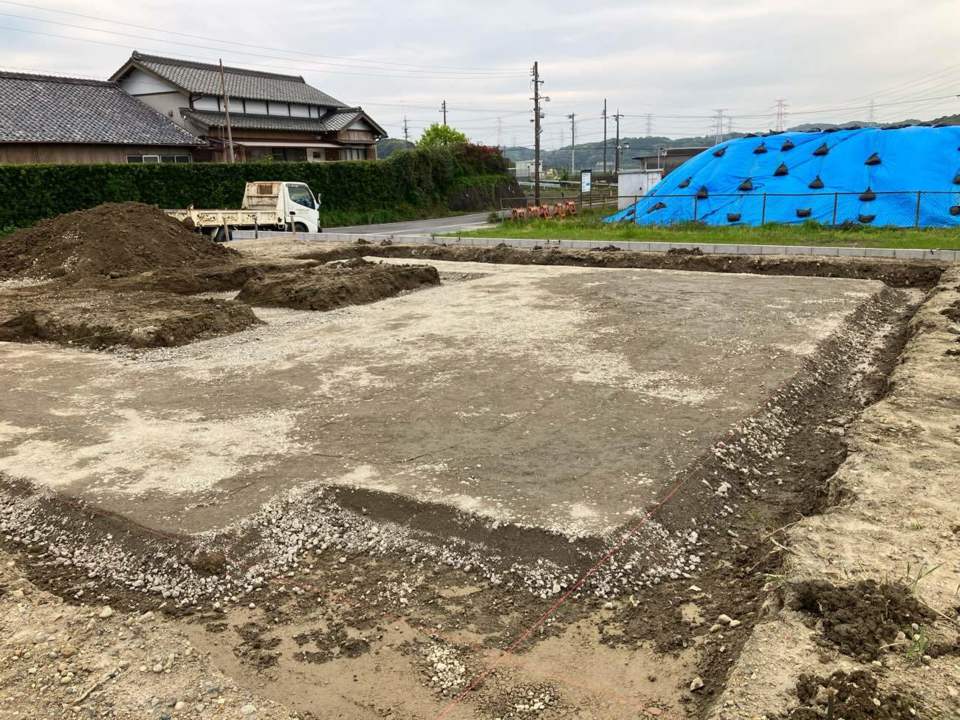

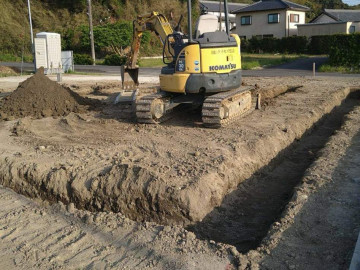

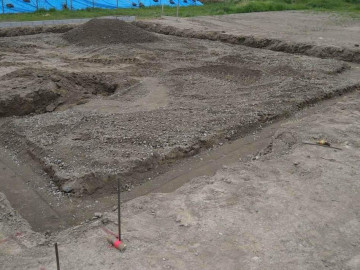

- 147. 2025年04月21日
-

基礎の掘削
- 148. 2025年04月18日
-

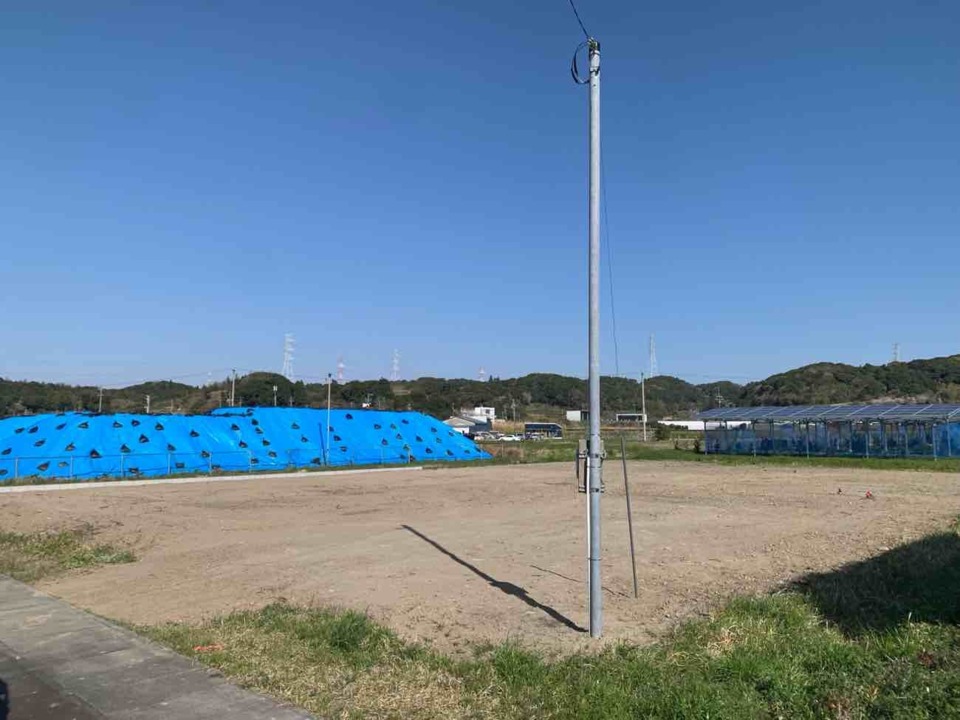

仮設水道完了

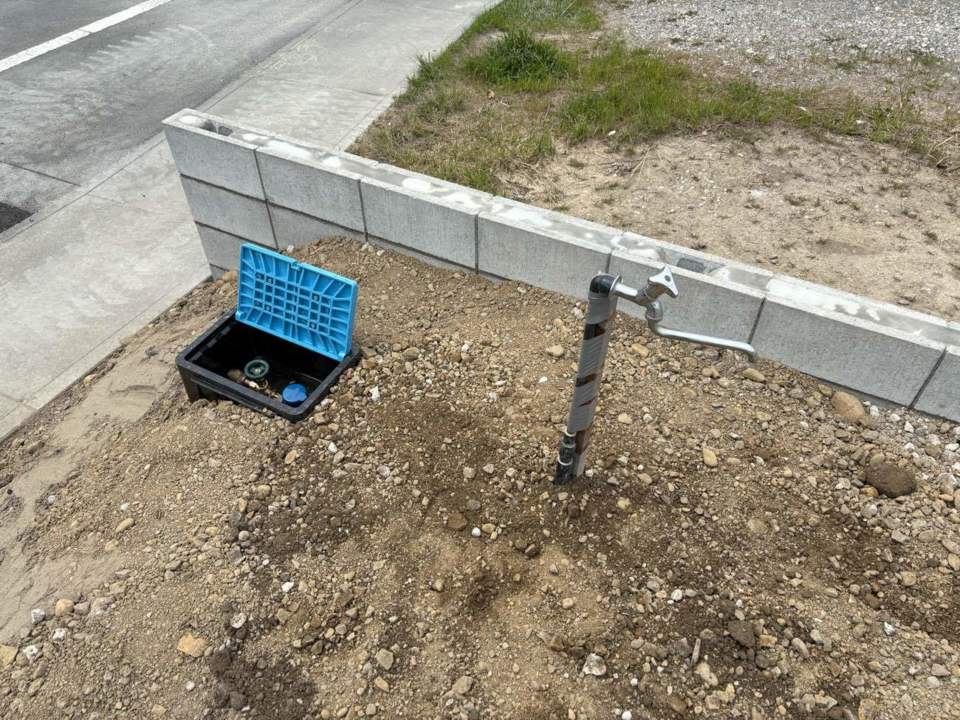

- 149. 2025年04月15日
-
水道引き込み完了
- 150. 2025年04月12日
-
地鎮祭
- 151. 2025年04月12日
-
地鎮祭
- 152. 2025年04月12日
-
地鎮祭
- 153. 2025年04月12日
-
地鎮祭
- 154. 2025年04月10日
-
仮設電気工事完了
- 155. 2025年04月08日
-

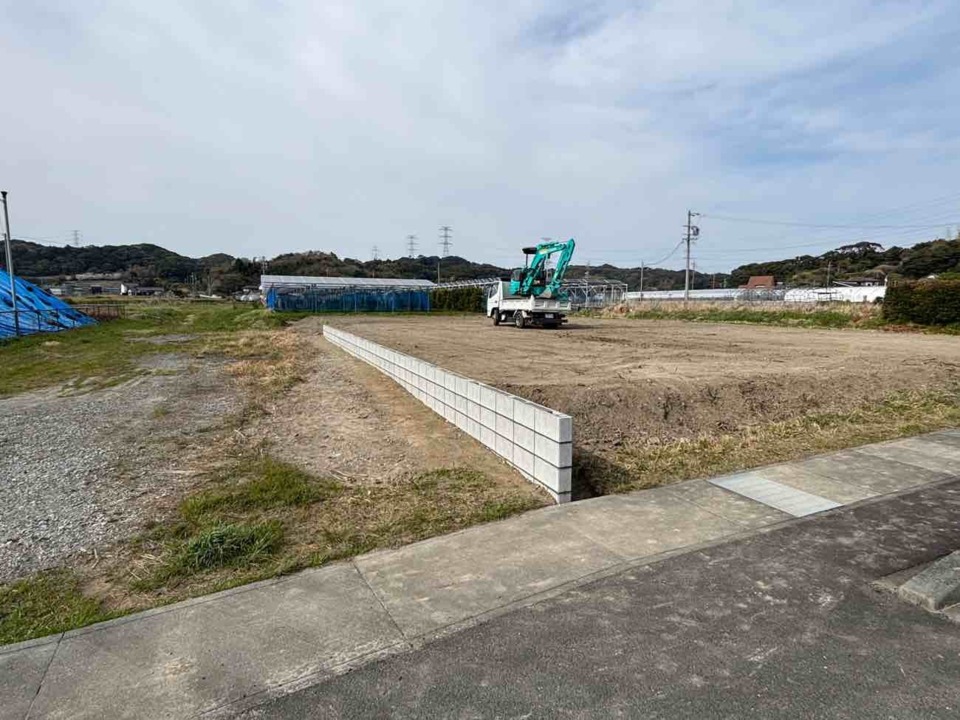

埋戻し完了
