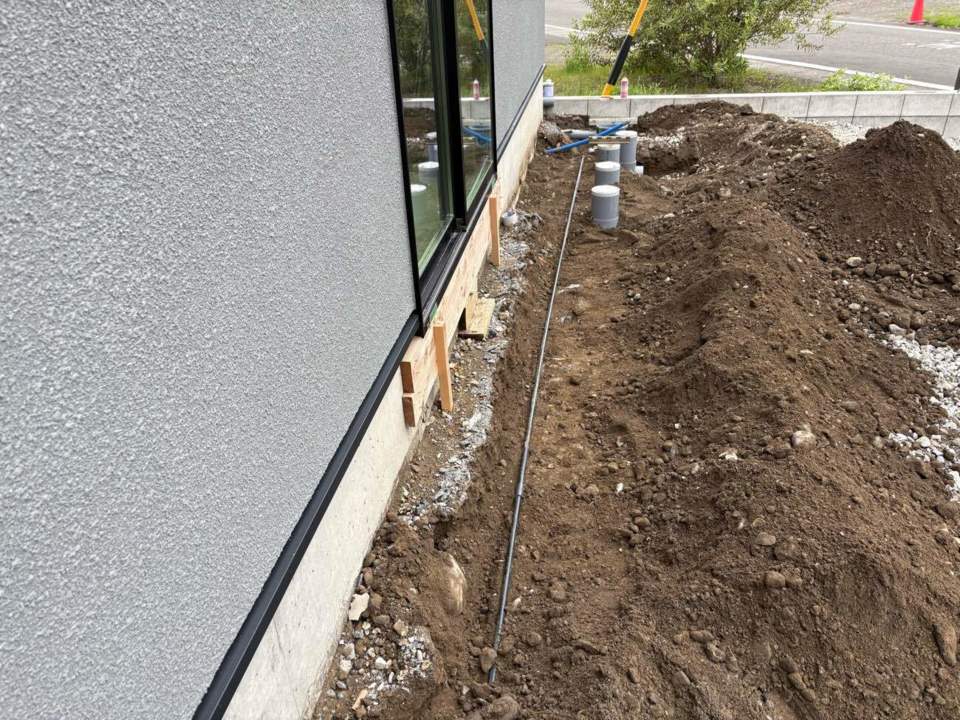

建築中のお家
地域別|すべて
Y様のおうち
焼津市
- 1.2025年04月30日
-

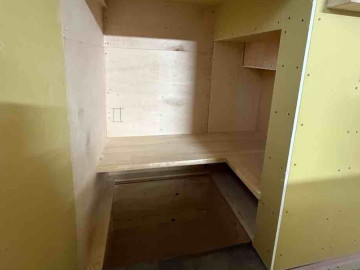

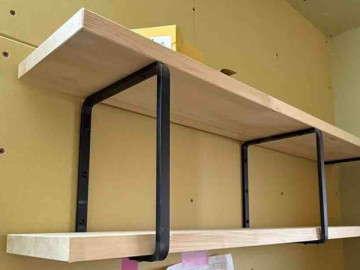

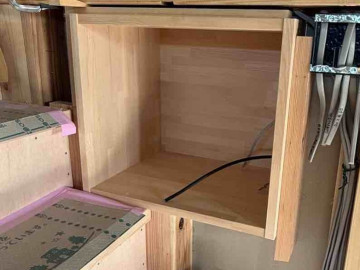

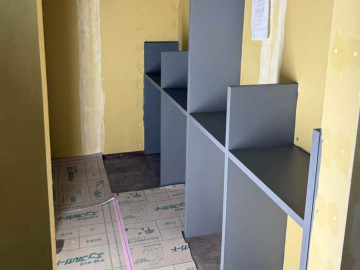

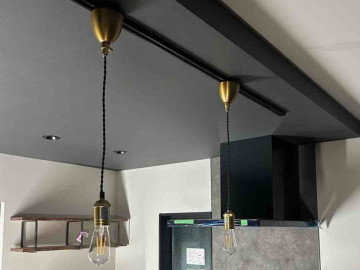

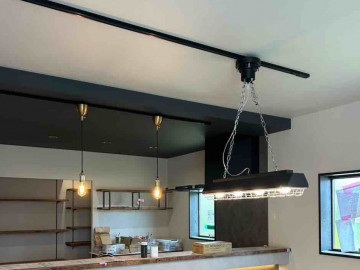

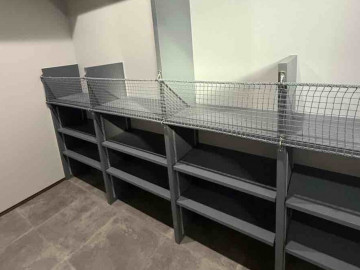

棚施工
- 2.2025年04月30日
-
棚の取付け
- 3.2025年04月30日
-

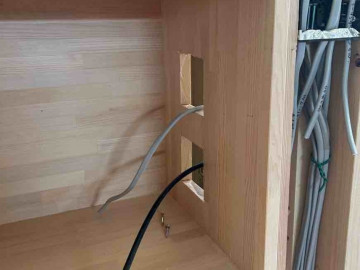

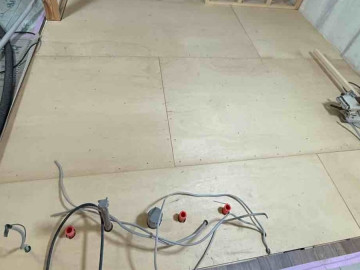

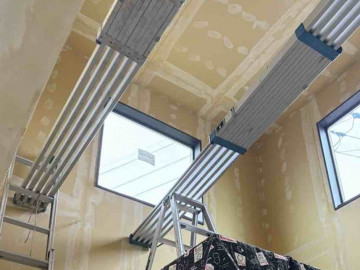

配線工事
- 4.2025年04月30日
-
配線工事
- 5.2025年04月28日
-
- 6.2025年04月28日
-
- 7.2025年04月26日
-

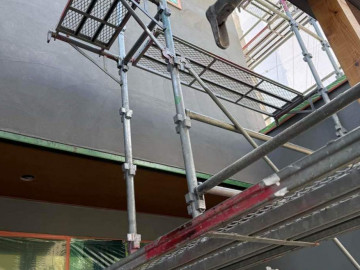

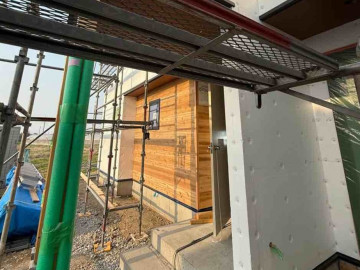

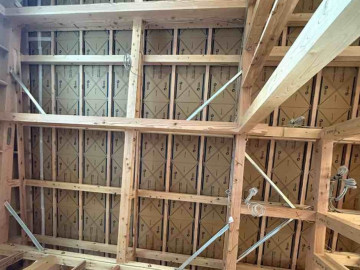

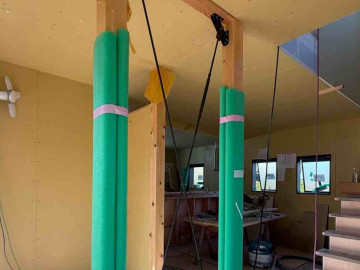

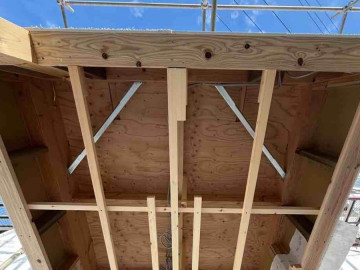

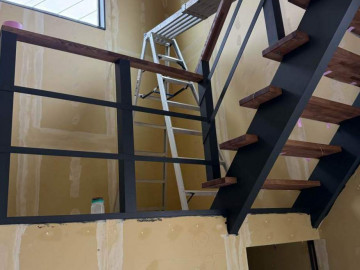

スチールブレス取付け
- 8.2025年04月26日
-
カライエ配管工事
- 9.2025年04月26日
-

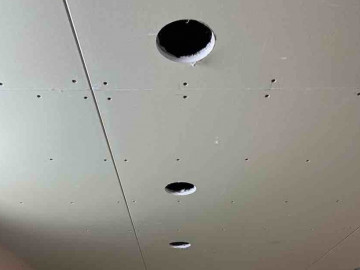

ボード開口工事
- 10.2025年04月25日
-
PB施工
- 11.2025年04月25日
-
PB施工
- 12.2025年04月24日
-

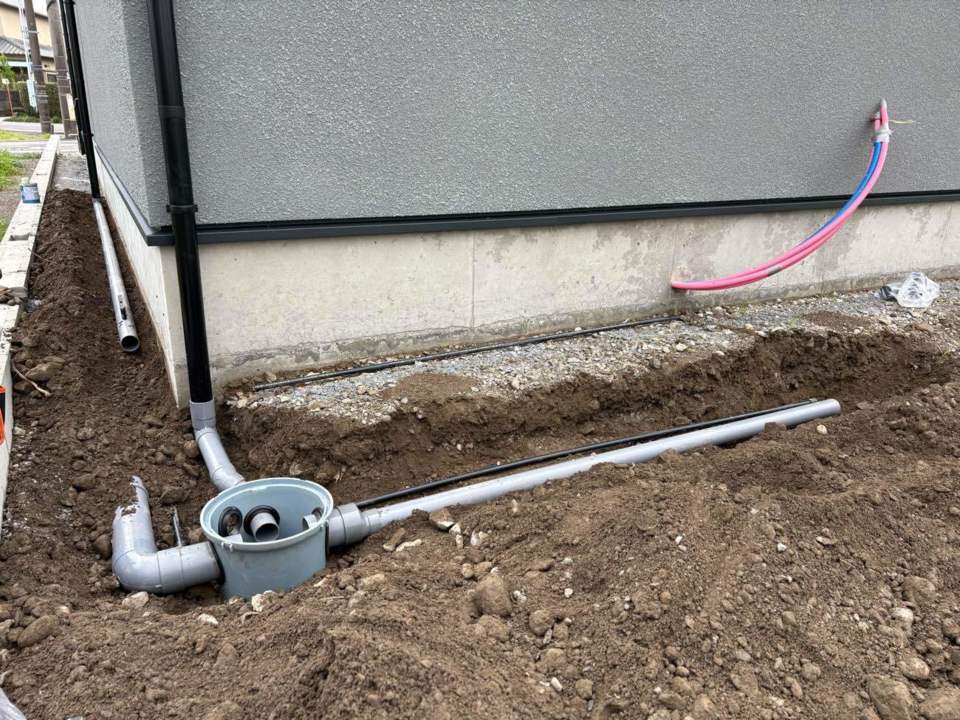

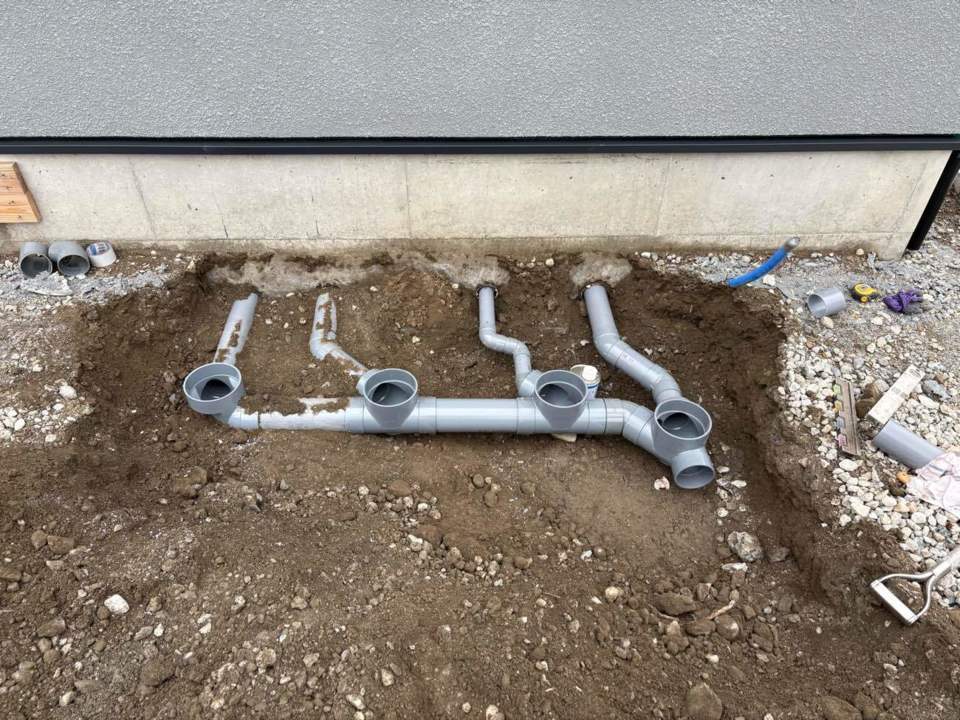

外部配管状況
- 13.2025年04月24日
-
外部配管状況
- 14.2025年04月24日
-
外部配管状況
- 15.2025年04月24日
-
- 16.2025年04月23日
-

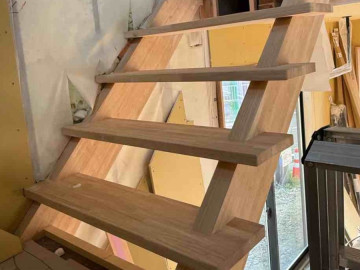

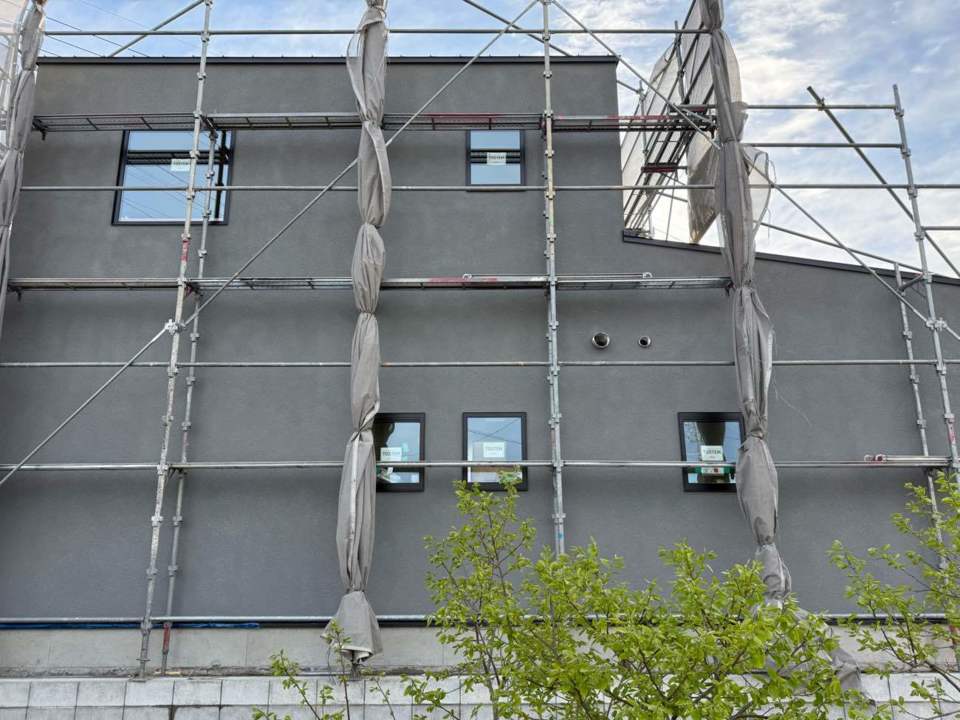

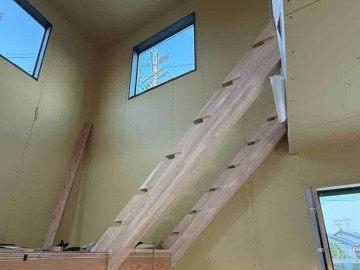

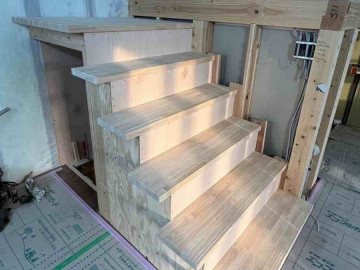

階段の施工
- 17.2025年04月23日
-

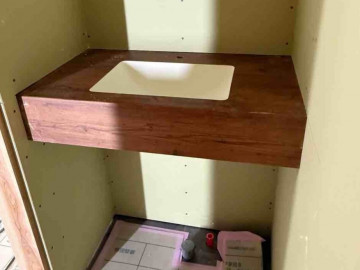

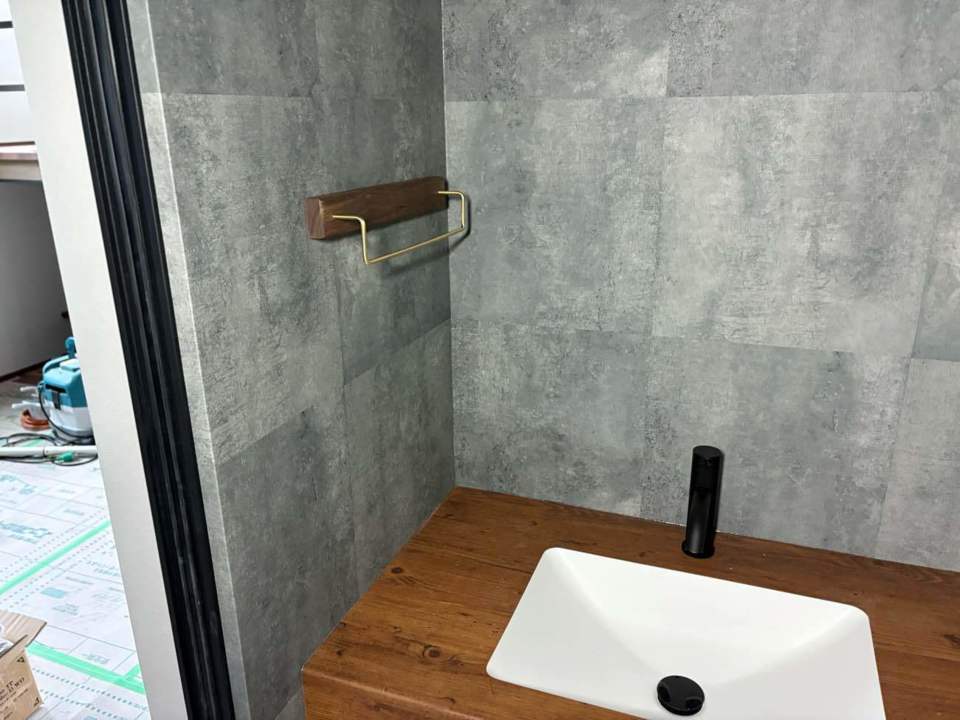

洗面台の施工

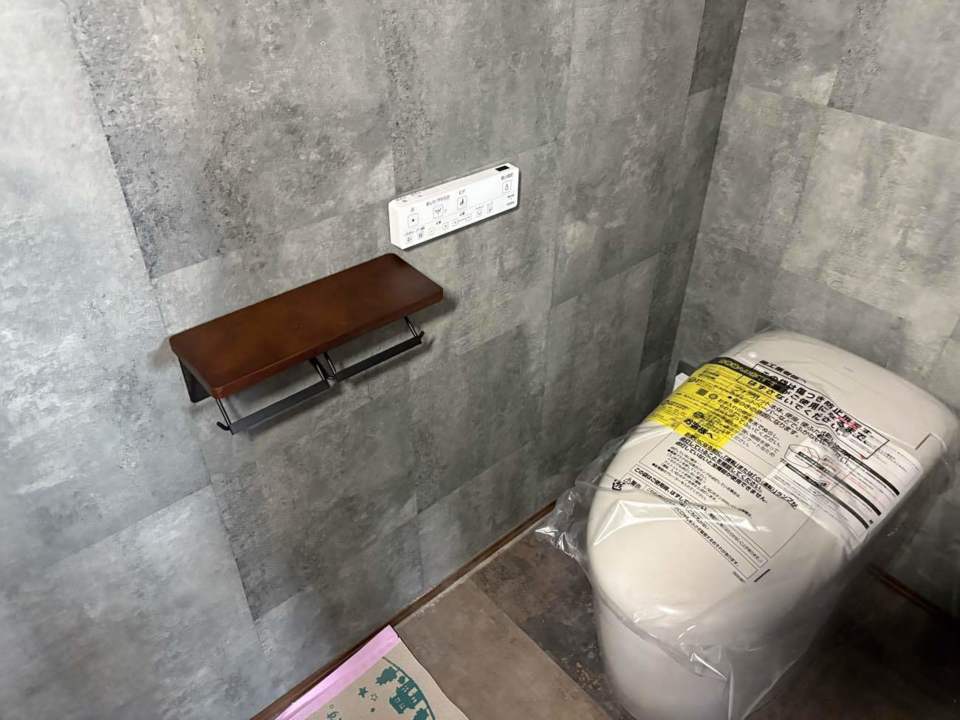

- 18.2025年04月23日
-
トイレ洗面台の施工
- 19.2025年04月23日
-

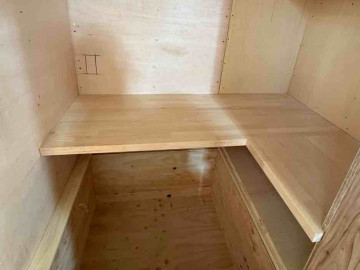

寝室収納の施工
- 20.2025年04月22日
-

木部クリア塗り施工
- 21.2025年04月22日
-
木部クリア塗り施工
- 22.2025年04月22日
-

棚と堀の切り出しと面取り作業

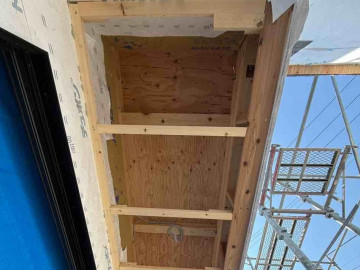

- 23.2025年04月21日
-

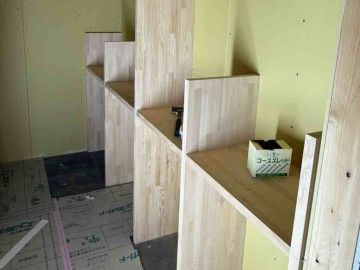

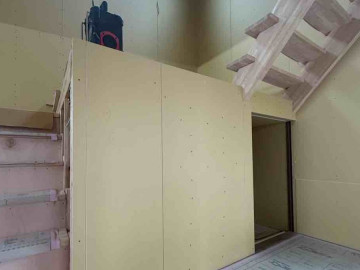

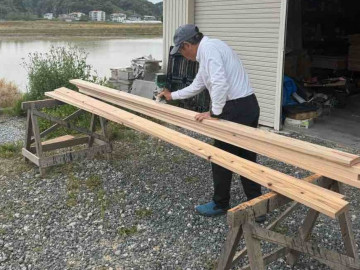

階段下の棚施工
- 24.2025年04月21日
-

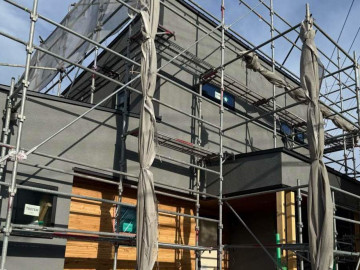

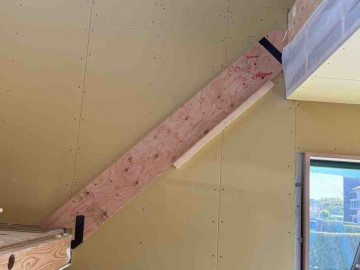

階段の施工
- 25.2025年04月19日
-
階段の施工
- 26.2025年04月19日
-
階段の施工
- 27.2025年04月17日
-
階段施工の準備
- 28.2025年04月16日
-

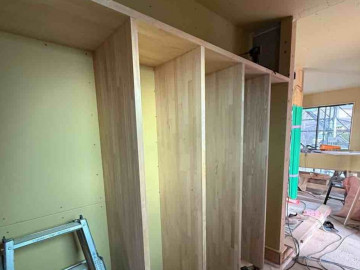

棚の施工
- 29.2025年04月16日
-
トイレPB施工
- 30.2025年04月16日
-
- 31.2025年04月16日
-
板金、トイ工事完了
- 32.2025年04月16日
-

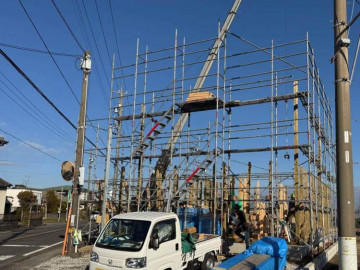

外部足場工事
- 33.2025年04月16日
-
外部足場工事
- 34.2025年04月15日
-

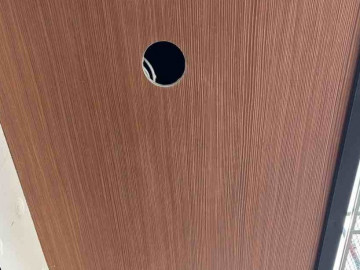

棚の施工
- 35.2025年04月15日
-

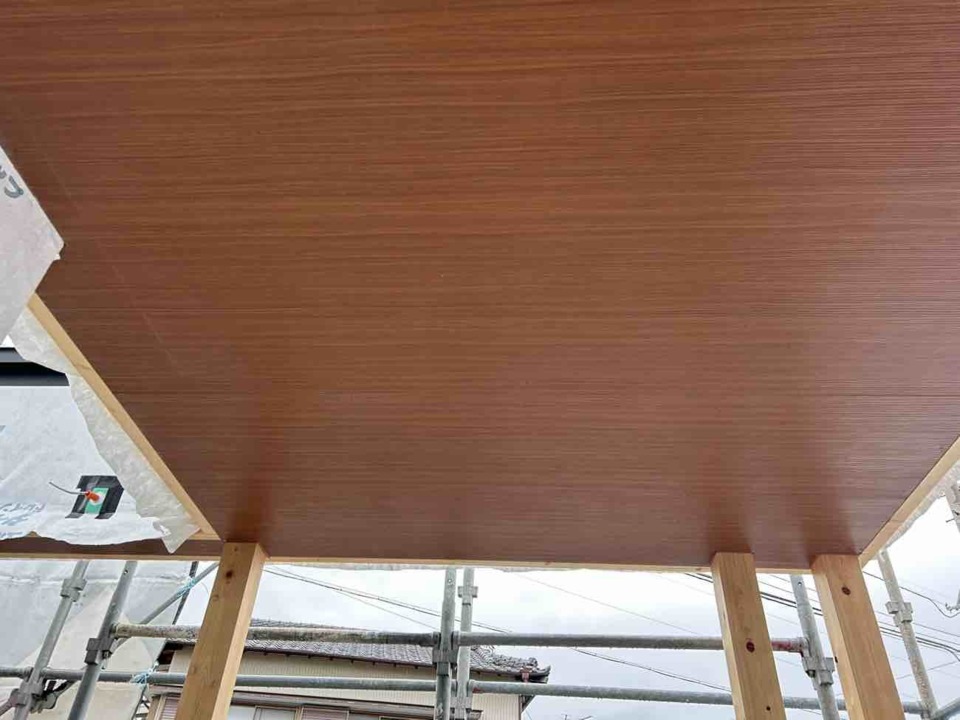

上塗り施工
- 36.2025年04月15日
-
上塗り施工

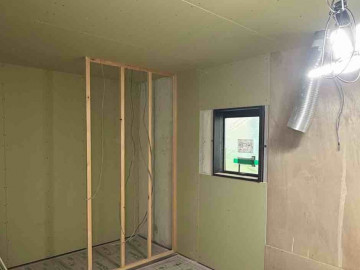

- 37.2025年04月14日
-
階段下枠の施工
- 38.2025年04月14日
-
- 39.2025年04月14日
-
中塗り状況
- 40.2025年04月12日
-

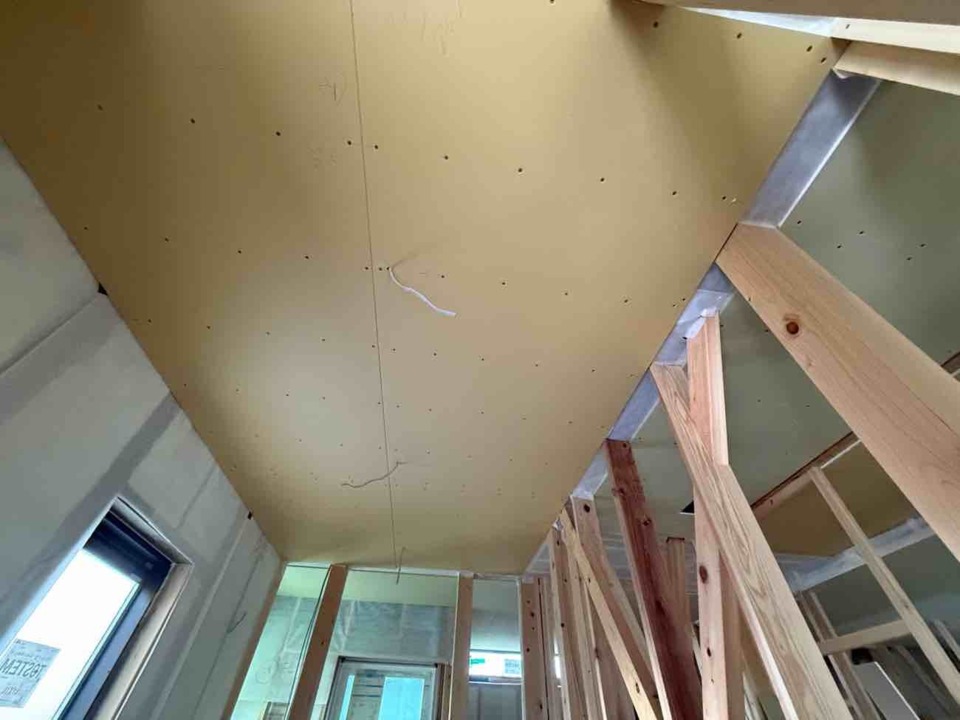

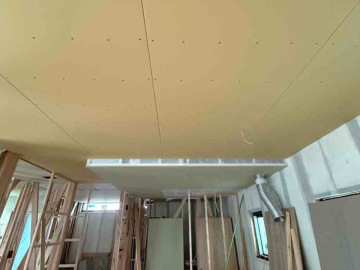

PB施工
- 41.2025年04月12日
-
PB施工

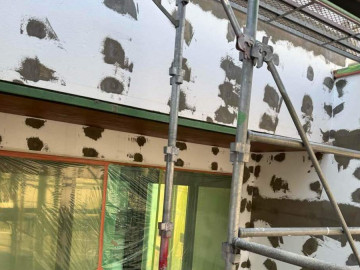

- 42.2025年04月09日
-

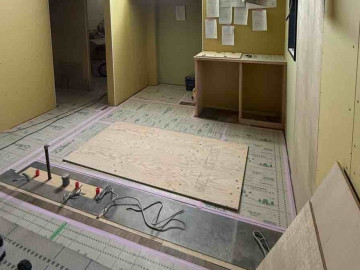

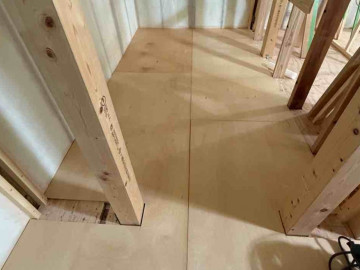

フロア下地施工
- 43.2025年04月09日
-

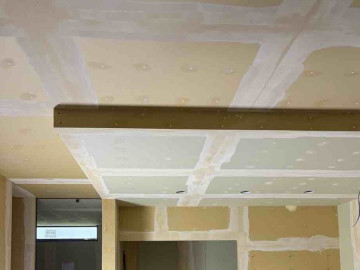

天井PB施工

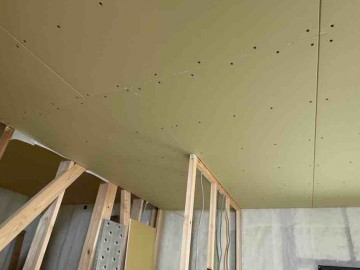

- 44.2025年04月09日
-

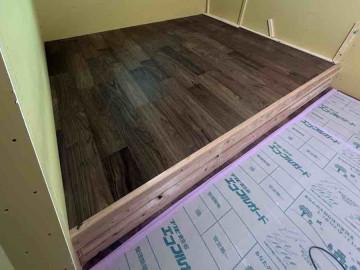

フロア施工

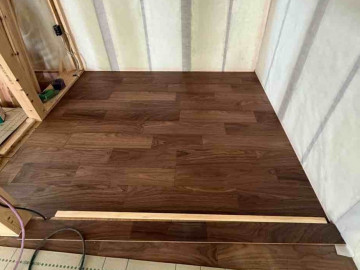

- 45.2025年04月08日
-

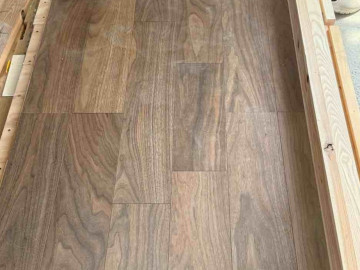

フロア施工
- 46.2025年04月08日
-

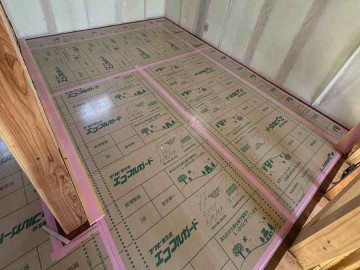

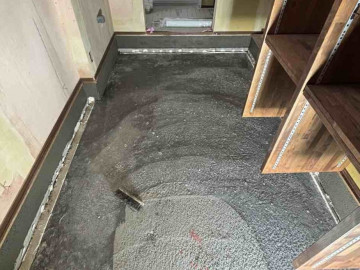

クッションフロアの下地の施工
- 47.2025年04月08日
-
- 48.2025年04月07日
-

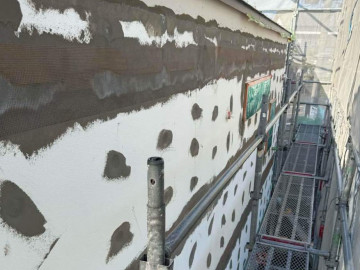

下地調整、コーキング施工
- 49.2025年04月07日
-
下地調整、コーキング施工
- 50.2025年04月07日
-
- 51.2025年04月04日
-

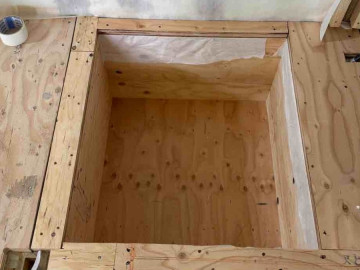

寝室小上がり PBの施工
- 52.2025年04月03日
-

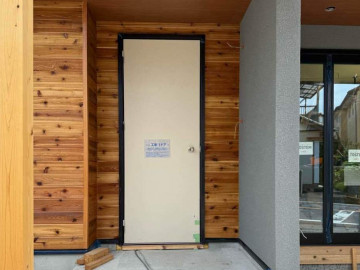

外ドア下地
- 53.2025年04月03日
-

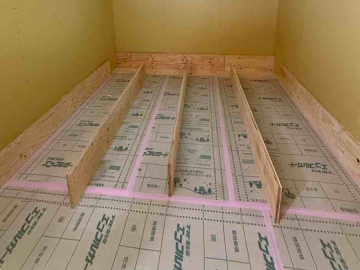

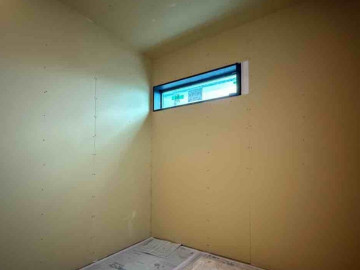

フロアの施工

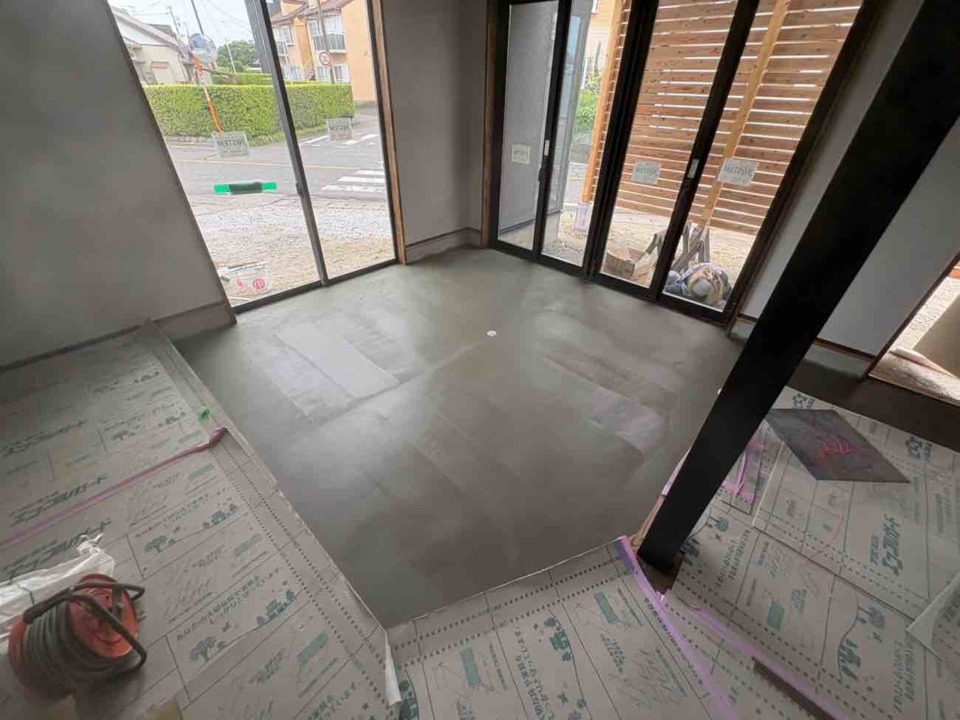

- 54.2025年04月02日
-

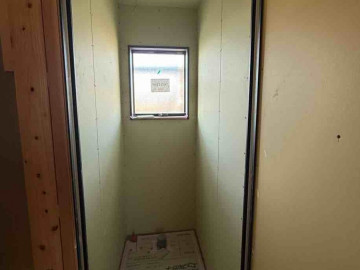

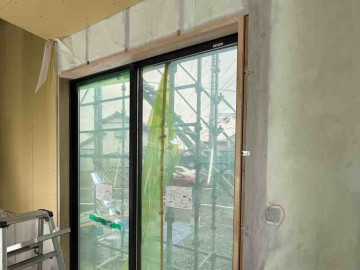

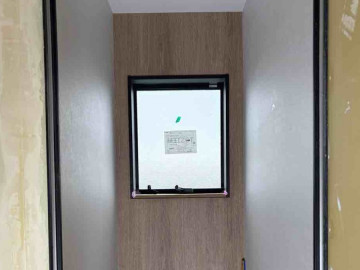

窓枠施工
- 55.2025年04月02日
-
PBの施工

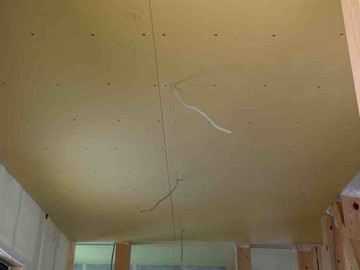

- 56.2025年04月01日
-
- 57.2025年04月01日
-
玄関巾木の施工
- 58.2025年04月01日
-
下地工事

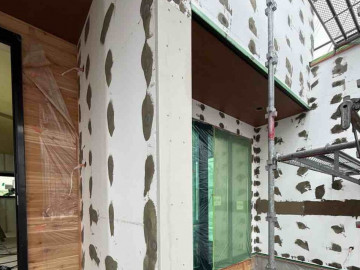

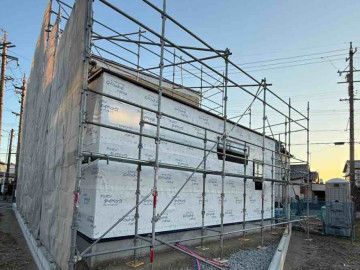

- 59.2025年03月29日
-
PBの施工
- 60.2025年03月28日
-
PBの施工
- 61.2025年03月28日
-
PBの施工
- 62.2025年03月27日
-
スマートベーパーバリアの施工
- 63.2025年03月27日
-

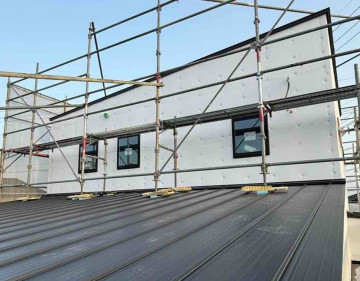

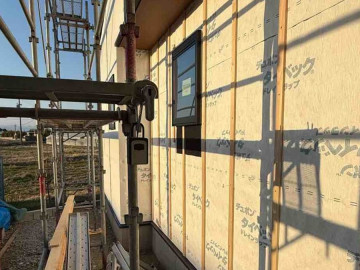

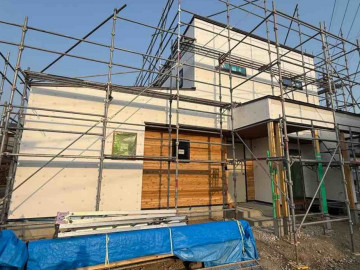

チャネルサイディング施工完了
- 64.2025年03月26日
-

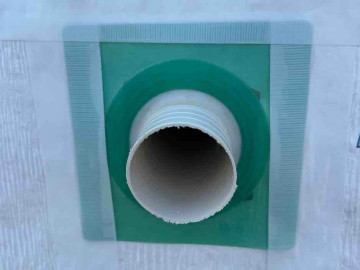

dcp ウォールの施工
- 65.2025年03月26日
-
dcp ウォールの施工
- 66.2025年03月25日
-
dcp ウォールの施工
- 67.2025年03月25日
-
dcp ウォールの施工
- 68.2025年03月23日
-

軒並ダウン開口
- 69.2025年03月23日
-

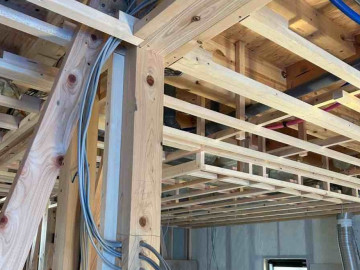

玄関ホール配線
- 70.2025年03月22日
-
ダクト施工
- 71.2025年03月22日
-
ダクト施工
- 72.2025年03月22日
-
ダクト施工

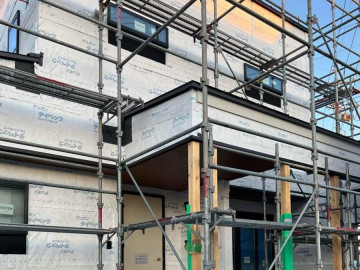

- 73.2025年03月22日
-
DCPウォールの施工
- 74.2025年03月21日
-

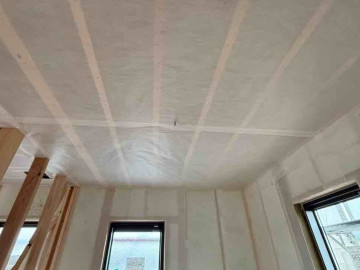

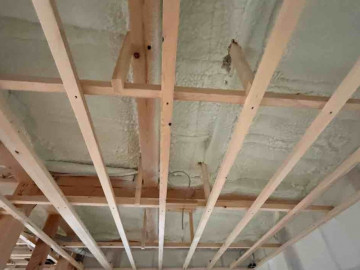

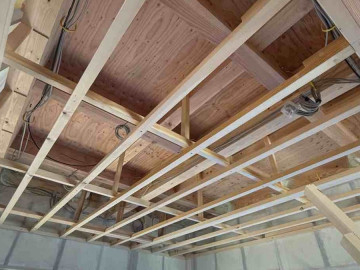

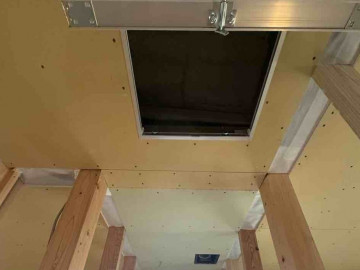

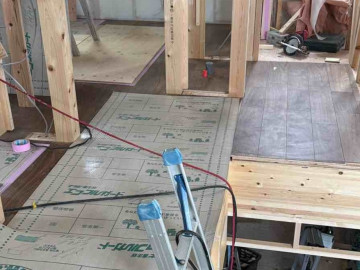

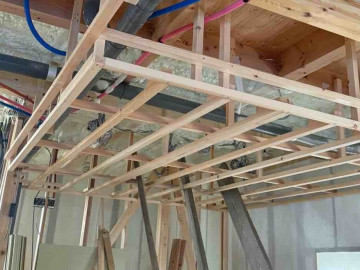

一階天井下地終了
- 75.2025年03月20日
-

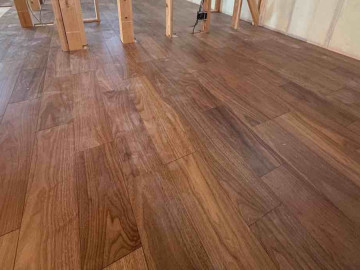

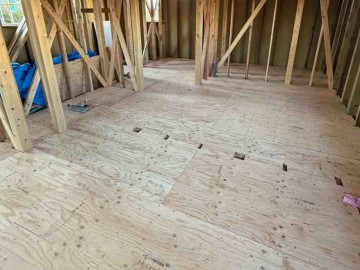

2階フロア施工
- 76.2025年03月20日
-

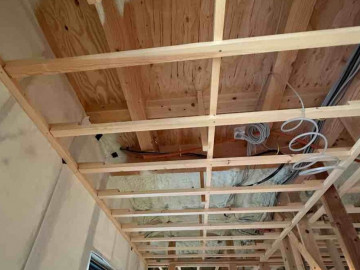

1階天井下地施工
- 77.2025年03月20日
-

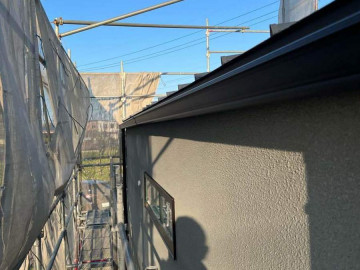

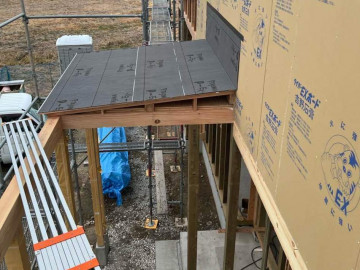

オーバーハング水切り施工
- 78.2025年03月20日
-
オーバーハング水切り施工
- 79.2025年03月19日
-
2階フロア施工
- 80.2025年03月19日
-
1階天井下地施工
- 81.2025年03月17日
-
2階フロア
- 82.2025年03月15日
-

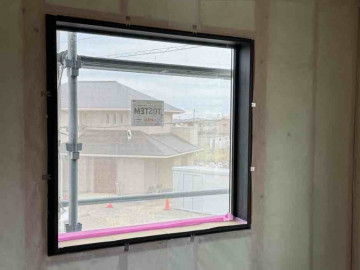

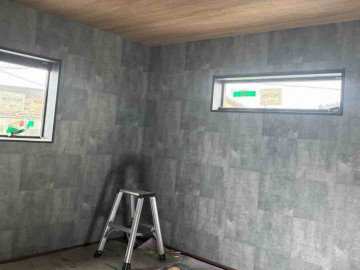

窓枠の施工
- 83.2025年03月15日
-

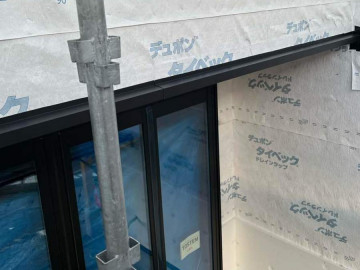

スマートペーパーバリア施工
- 84.2025年03月15日
-
軒天工事完了
- 85.2025年03月15日
-
軒天工事完了
- 86.2025年03月14日
-
- 87.2025年03月13日
-

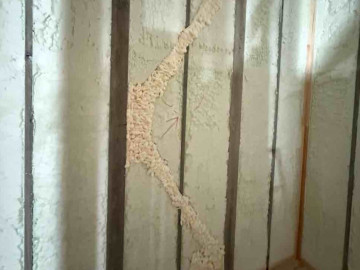

スマートペーパーバリア施工
- 88.2025年03月13日
-
スマートペーパーバリア施工
- 89.2025年03月12日
-

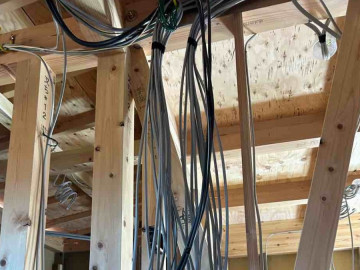

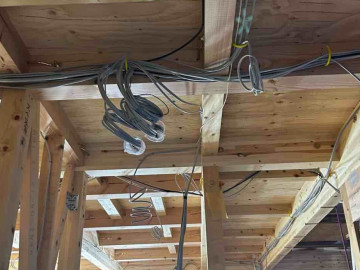

線出し工事
- 90.2025年03月12日
-
換気扇工事
- 91.2025年03月12日
-
ブレースリーの施工
- 92.2025年03月12日
-
- 93.2025年03月11日
-

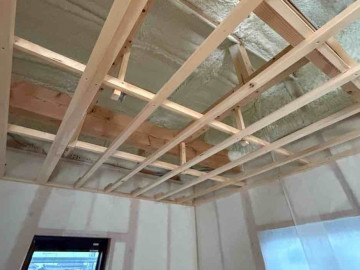

天井下地の施工
- 94.2025年03月11日
-
- 95.2025年03月11日
-

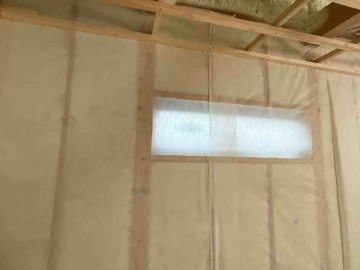

スマートバリア
- 96.2025年03月10日
-

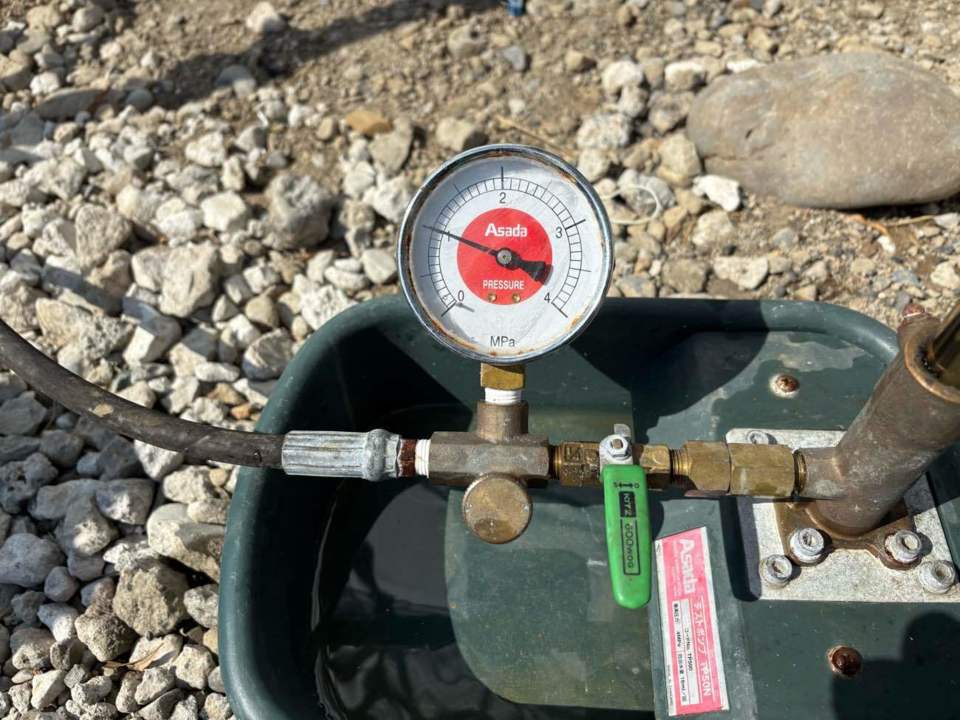

水圧テスト完了
- 97.2025年03月10日
-
- 98.2025年03月10日
-
DCPウォールの施工
- 99.2025年03月08日
-

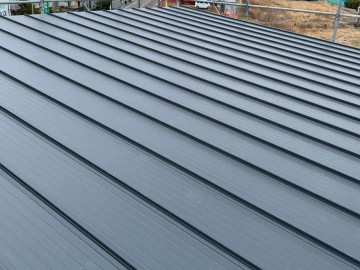

屋根葺き施工
- 100.2025年03月08日
-
ユニット室ボードの施工
- 101.2025年03月06日
-
- 102.2025年03月06日
-

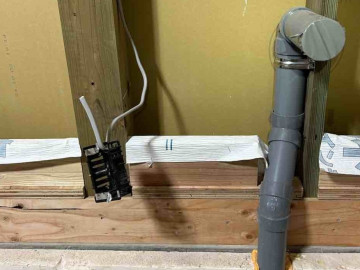

- 103.2025年03月05日
-

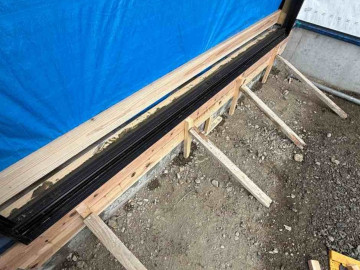

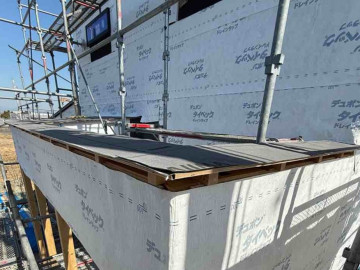

サッシ下、モルタル充填完了
- 104.2025年03月04日
-
オーバーハング下地 サッシ取り付け
- 105.2025年03月04日
-
- 106.2025年03月04日
-
- 107.2025年03月04日
-

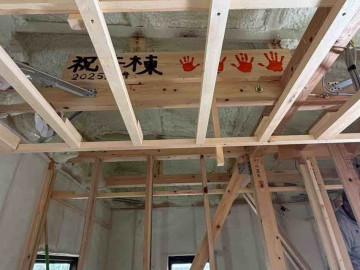

手形式
- 108.2025年03月04日
-
手形式
- 109.2025年03月04日
-
手形式
- 110.2025年03月01日
-
軒天下地の施工
- 111.2025年03月01日
-

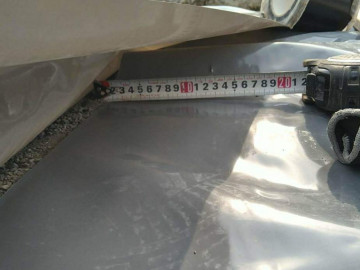

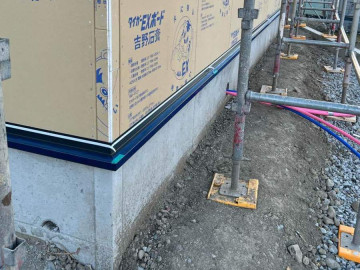

防水シート

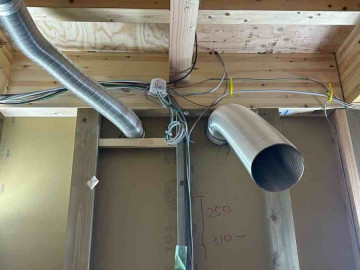

- 112.2025年02月28日
-

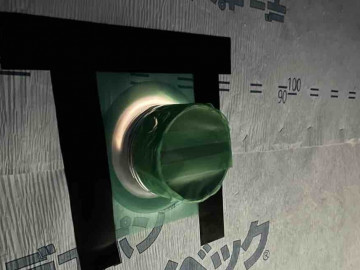

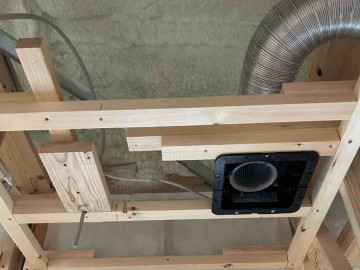

換気扇ダクト

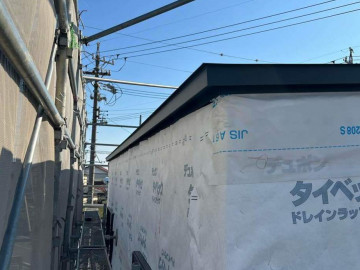

- 113.2025年02月28日
-

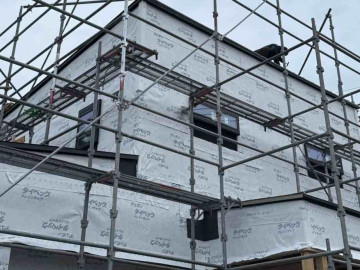

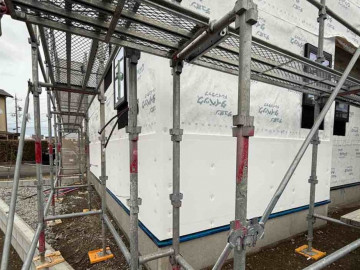

外部防水工事

- 114.2025年02月28日
-

軒天下地
- 115.2025年02月28日
-

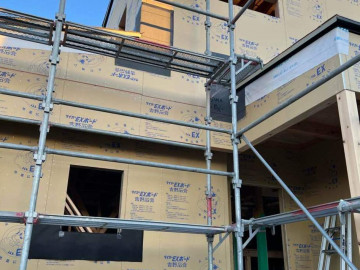

- 116.2025年02月27日
-

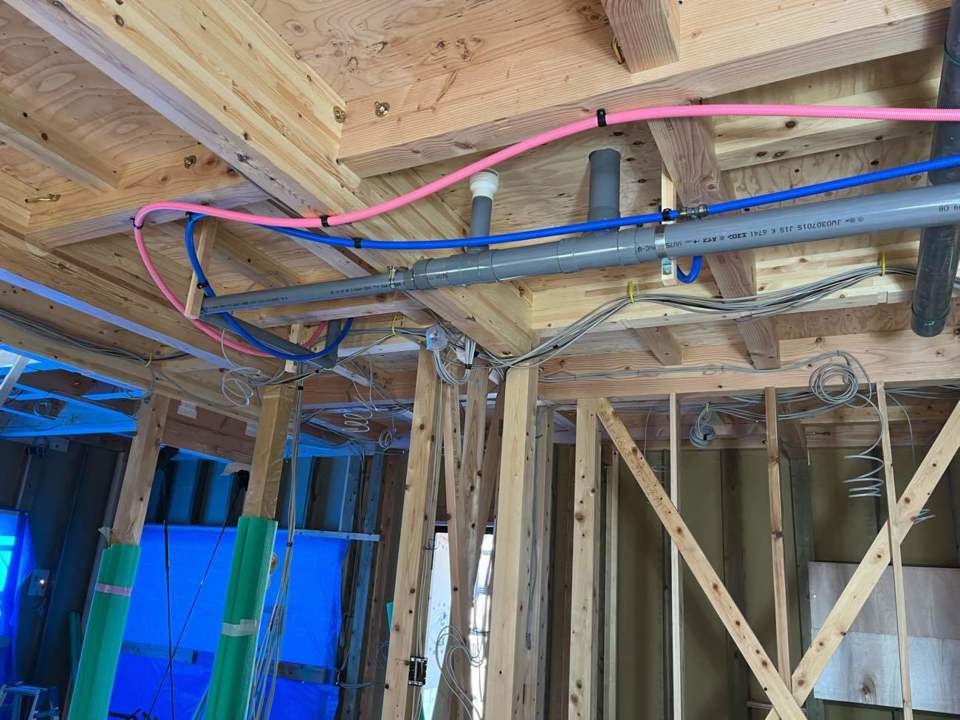

内部配管状況
- 117.2025年02月27日
-
内部配管状況
- 118.2025年02月27日
-
内部配管状況
- 119.2025年02月27日
-
内部配管状況
- 120.2025年02月27日
-
屋根施工準備
- 121.2025年02月27日
-
屋根施工準備
- 122.2025年02月27日
-
屋根施工準備
- 123.2025年02月27日
-
屋根施工準備

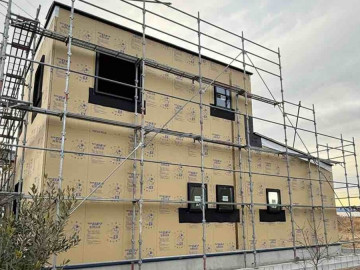

- 124.2025年02月26日
-
防水シート施工
- 125.2025年02月26日
-
通気ダンボール施工
- 126.2025年02月25日
-
通気ダンボール
- 127.2025年02月25日
-
防水シート
- 128.2025年02月25日
-

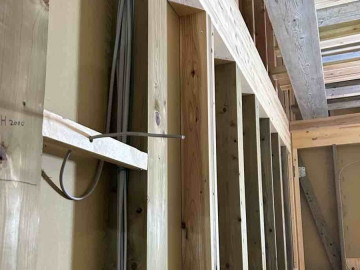

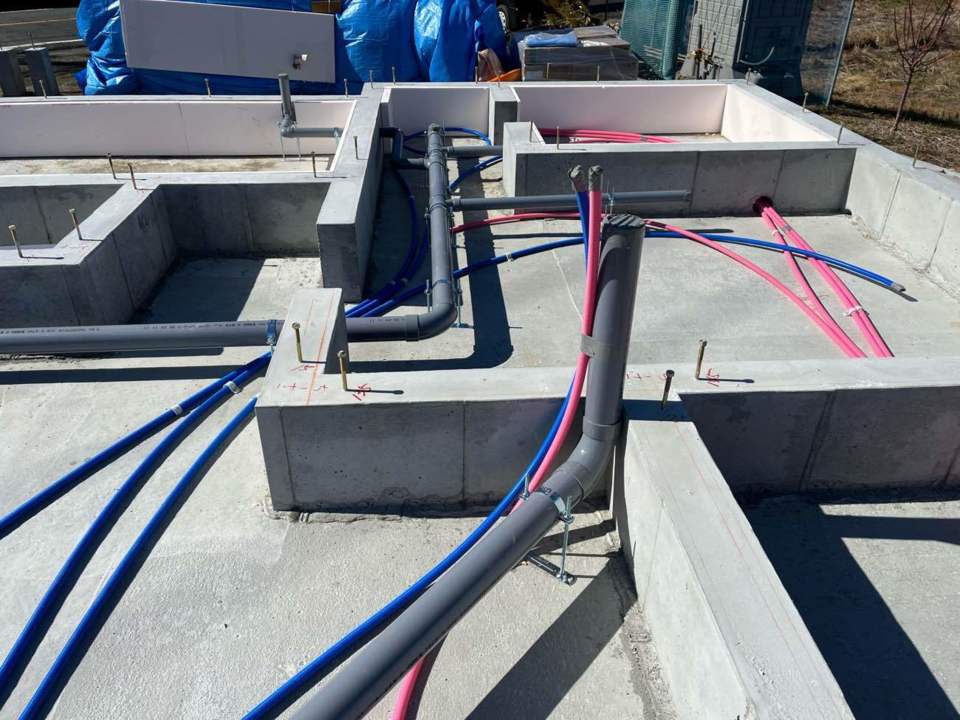

屋内配線
- 129.2025年02月25日
-
屋内配線
- 130.2025年02月24日
-
屋内配線
- 131.2025年02月22日
-
下地 金物の施工
- 132.2025年02月22日
-
下地 金物の施工
- 133.2025年02月21日
-
サッシ 金物取り付け
- 134.2025年02月21日
-
サッシ 金物取り付け
- 135.2025年02月20日
-

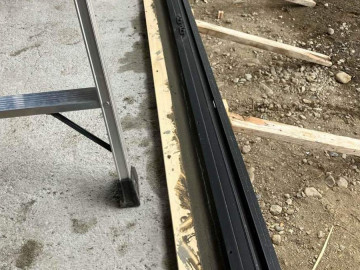

土台水切り施工
- 136.2025年02月20日
-

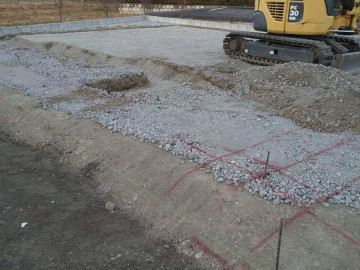

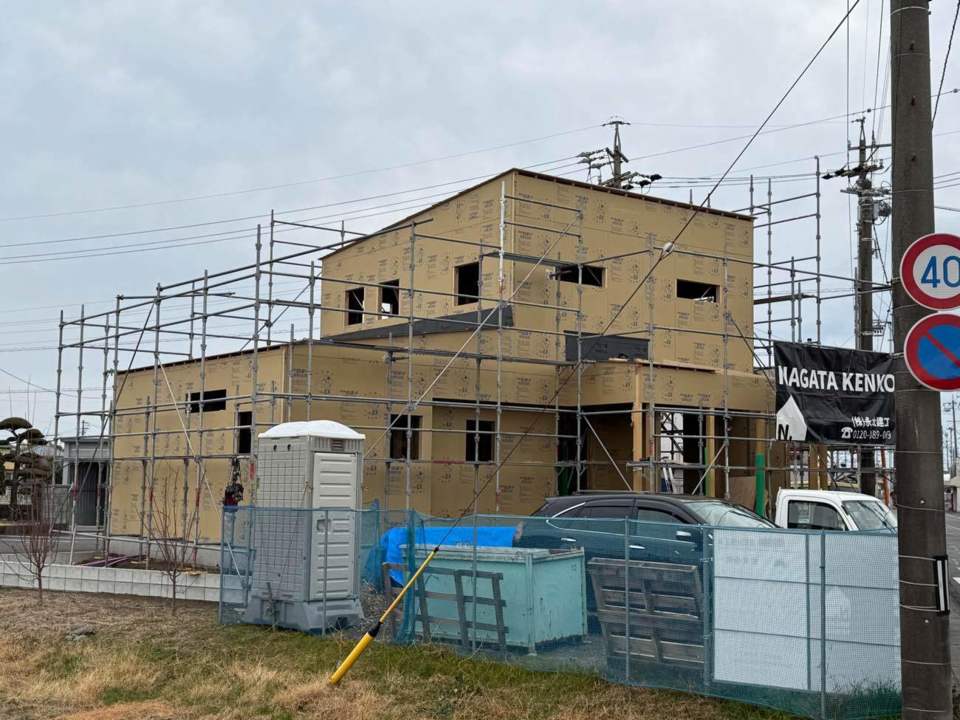

- 137.2025年02月19日
-
- 138.2025年02月19日
-
- 139.2025年02月19日
-

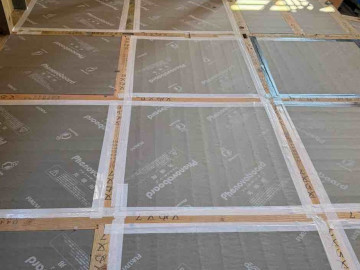

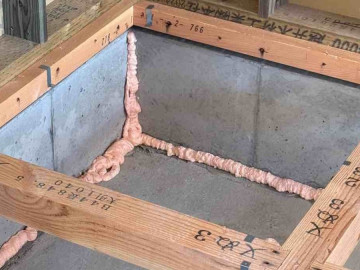

床断熱
- 140.2025年02月19日
-
防蟻スプレー
- 141.2025年02月16日
-
- 142.2025年02月16日
-
- 143.2025年02月16日
-
- 144.2025年02月15日
-

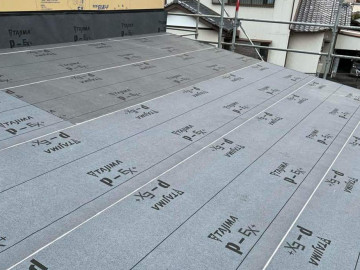

ルーフィング施工
- 145.2025年02月15日
-
ルーフィング施工
- 146.2025年02月15日
-
ルーフィング施工
- 147.2025年02月15日
-
上棟二日目
- 148.2025年02月15日
-
上棟二日目
- 149.2025年02月14日
-

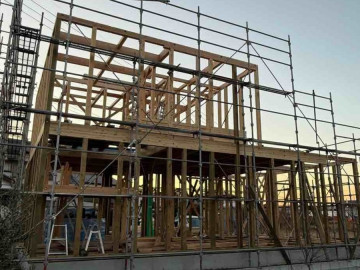

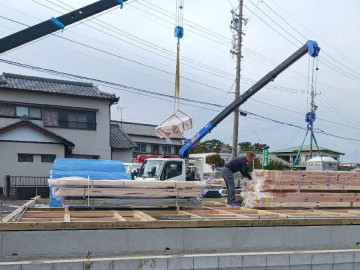

上棟
上棟とは、柱や梁などの木材を組み立て、建物の形を作り上げていく工事です。
家の最上部で屋根を支える”棟木”(むなぎ)と呼ばれる木材を取り付けることで、完了します♪
- 150.2025年02月14日
-
上棟
- 151.2025年02月14日
-
上棟
- 152.2025年02月14日
-
上棟
- 153.2025年02月14日
-
上棟
- 154.2025年02月12日
-
- 155.2025年02月10日
-
- 156.2025年02月08日
-

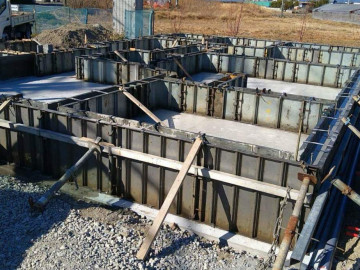

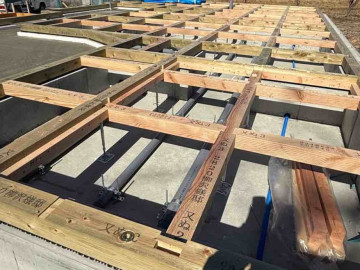

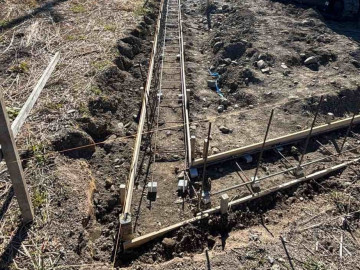

土台施工完了
- 157.2025年02月07日
-

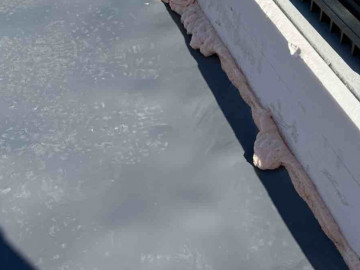

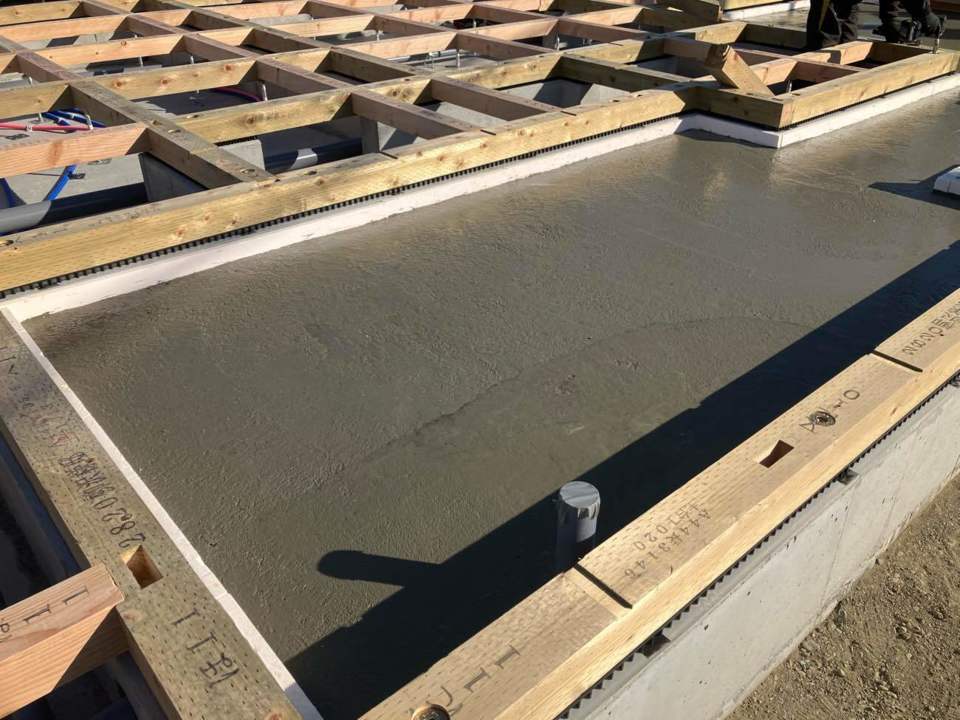

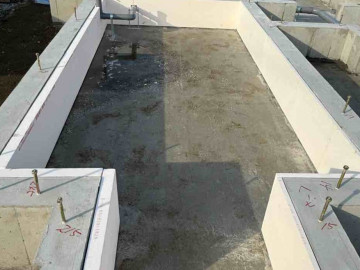

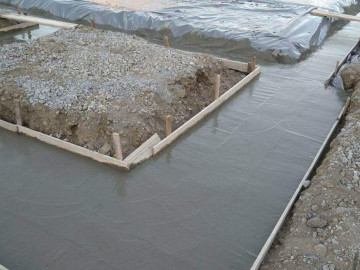

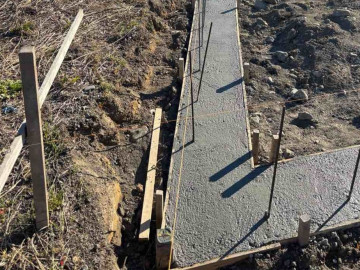

コンクリート打ち完了
- 158.2025年02月07日
-
- 159.2025年02月07日
-
- 160.2025年02月07日
-

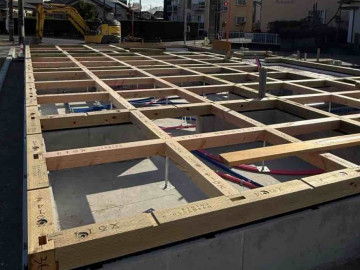

土台の施工
- 161.2025年02月07日
-
防蟻スプレー
- 162.2025年02月04日
-

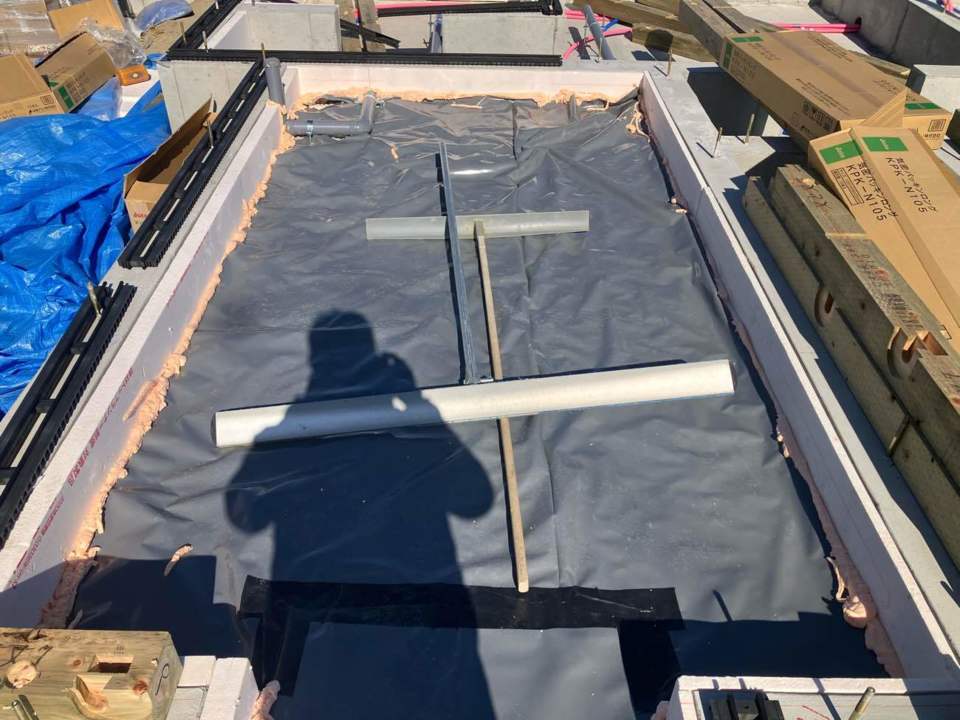

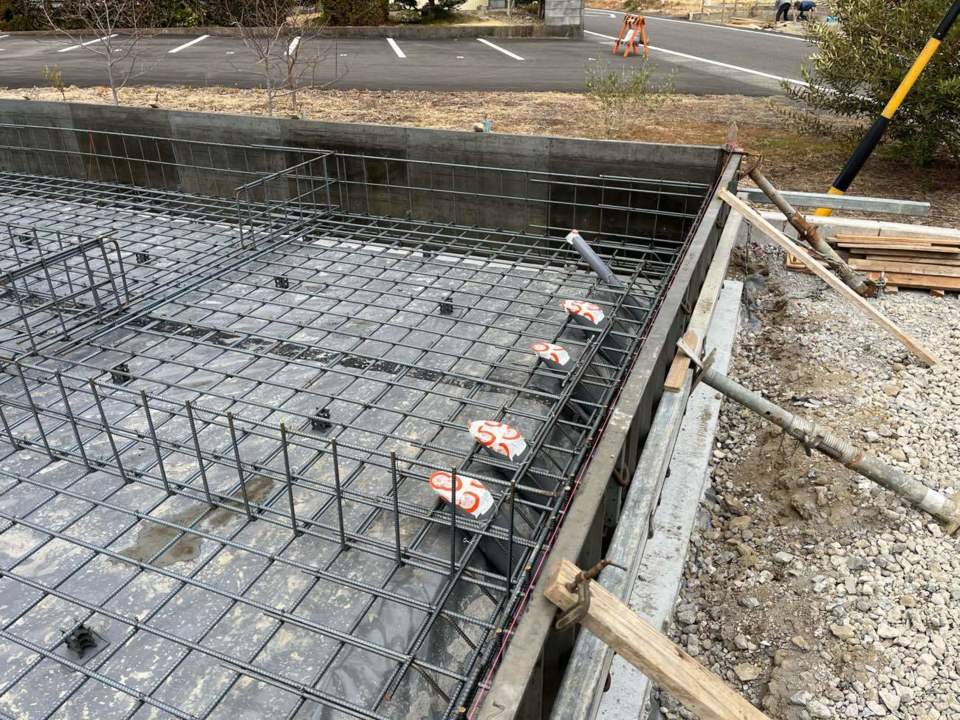

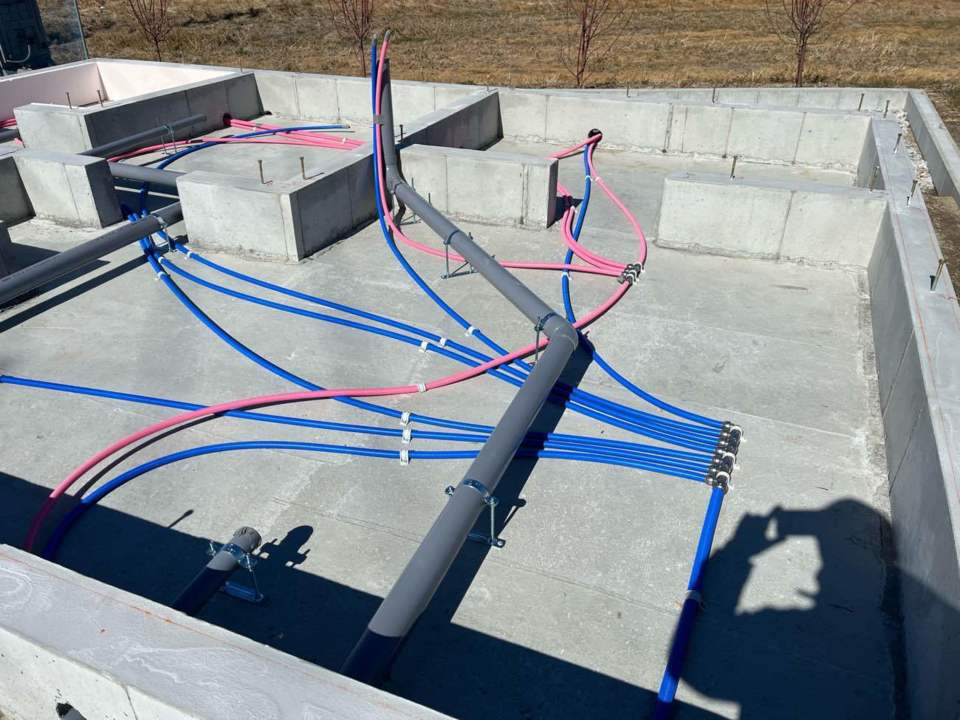

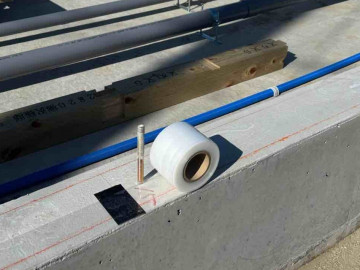

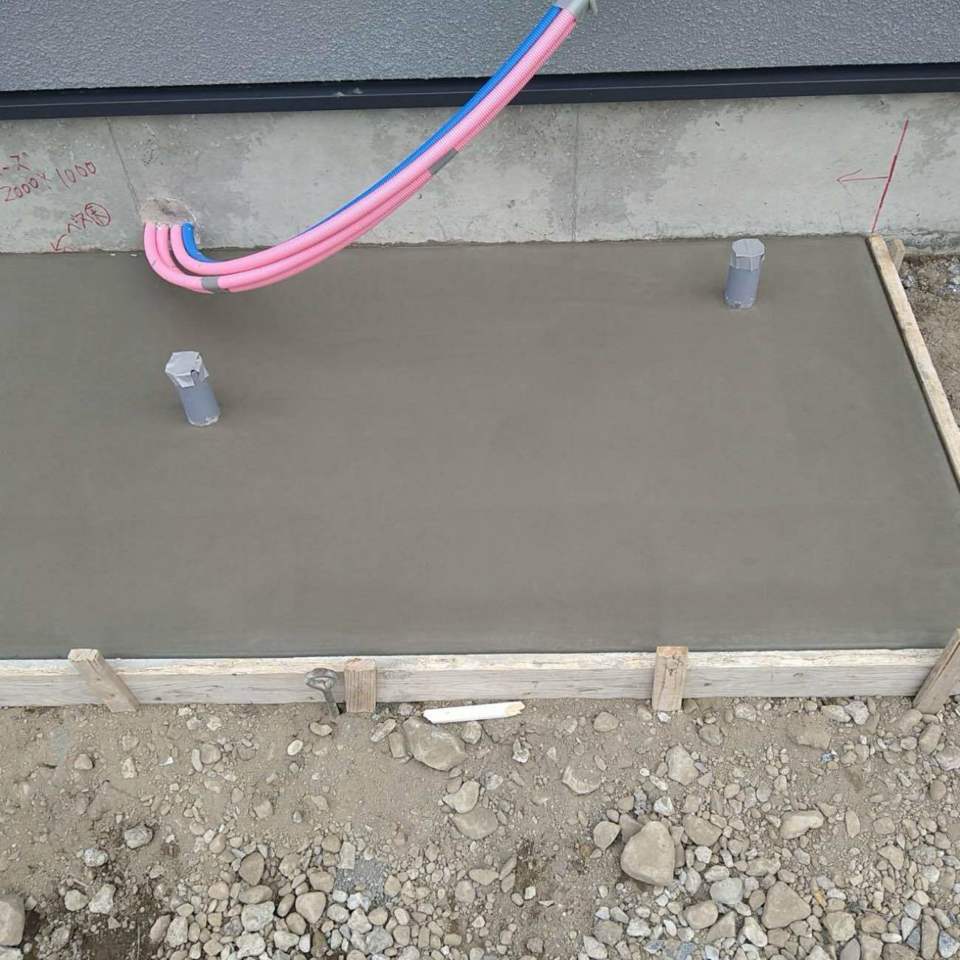

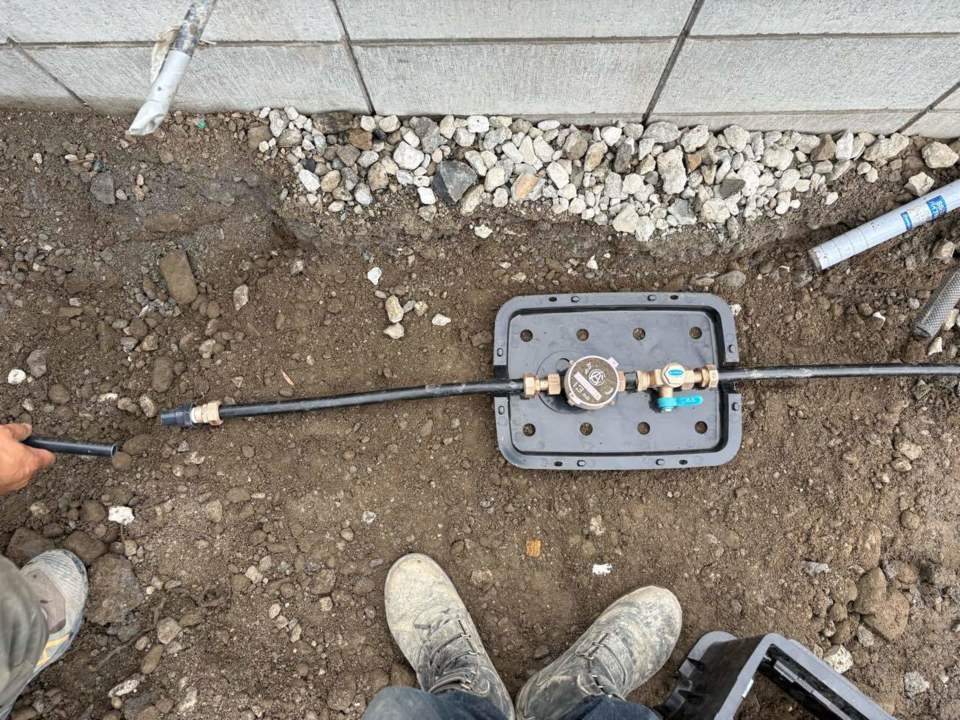

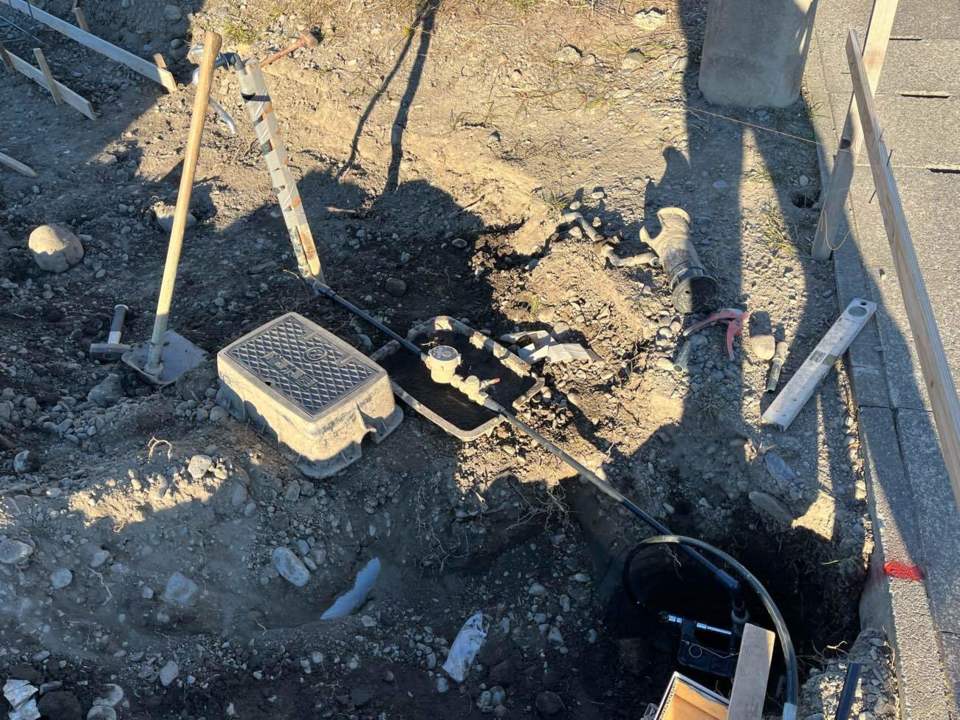

土間転がし配管完了
- 163.2025年02月04日
-
土間転がし配管完了

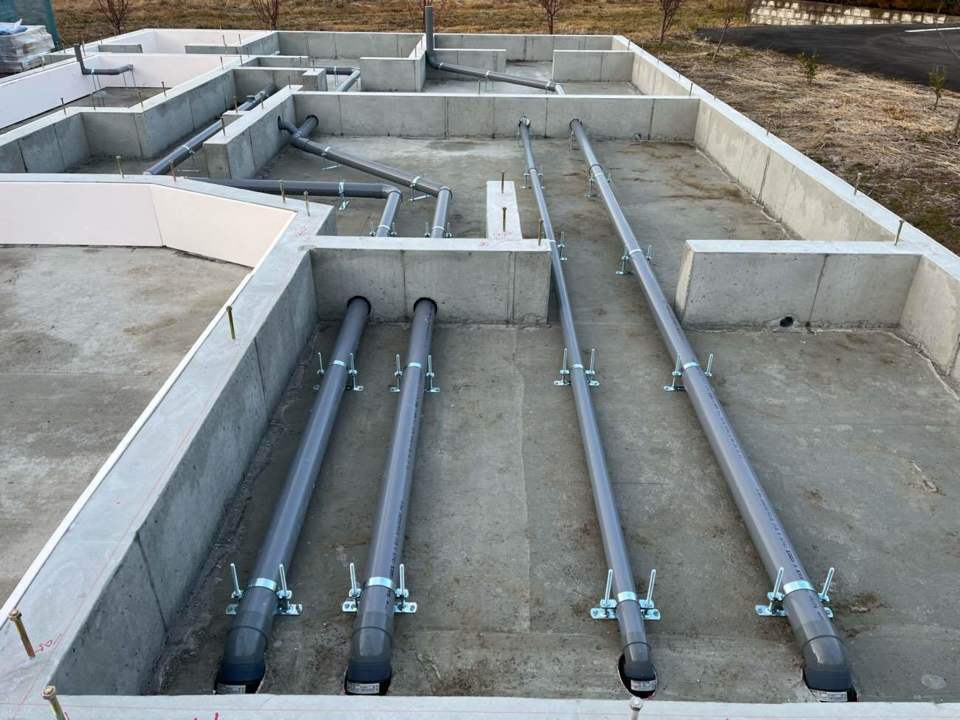

- 164.2025年02月03日
-

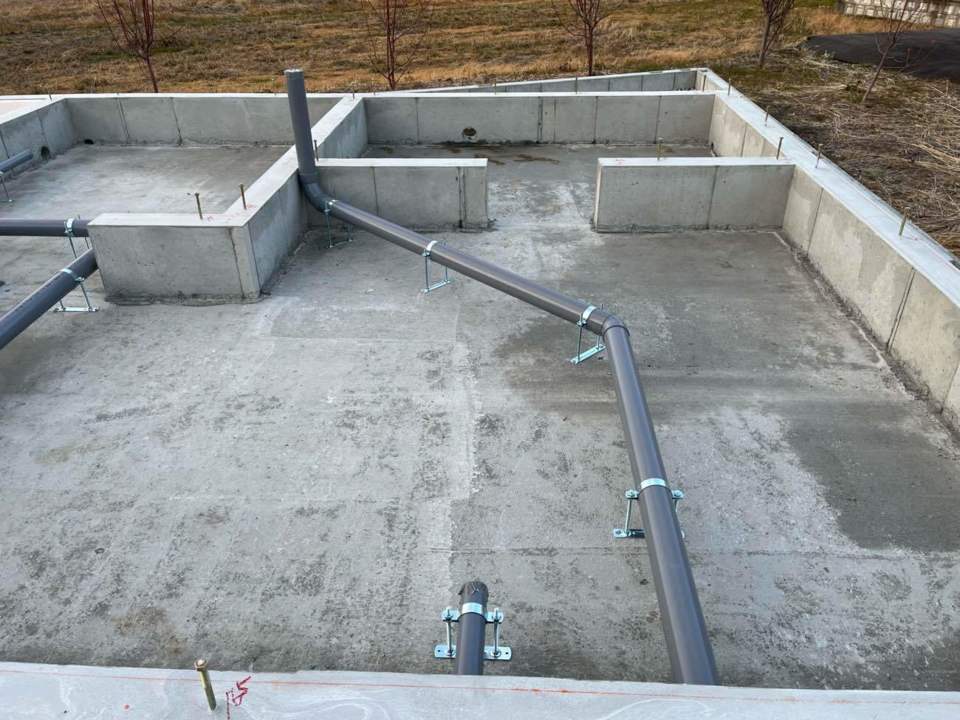

土間転がし配管
- 165.2025年02月03日
-
土間転がし配管
- 166.2025年02月03日
-
土台断熱施工 土台墨出し
- 167.2025年02月03日
-

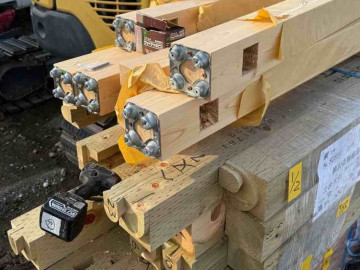

柱加工

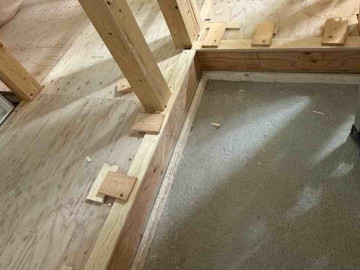

- 168.2025年01月29日
-

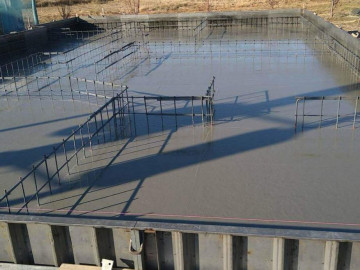

立ち上がりコンクリート打設完了
- 169.2025年01月25日
-
- 170.2025年01月25日
-
- 171.2025年01月21日
-

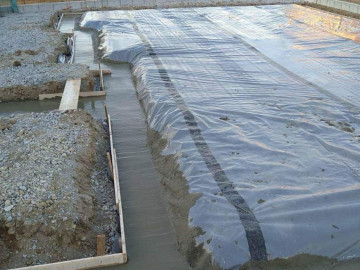

プレ配管完了
- 172.2025年01月20日
-
ステコン打設
- 173.2025年01月19日
-

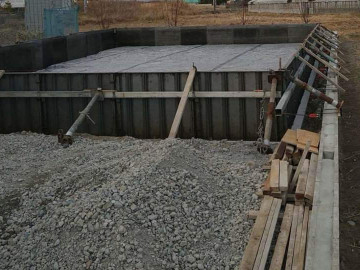

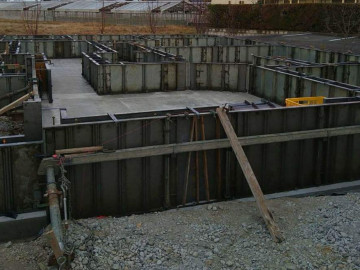

型枠組み完了
- 174.2025年01月19日
-
型枠組み完了

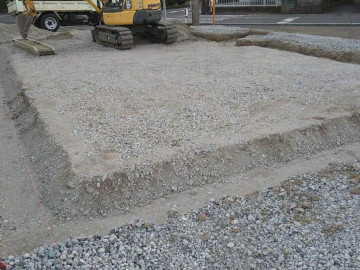

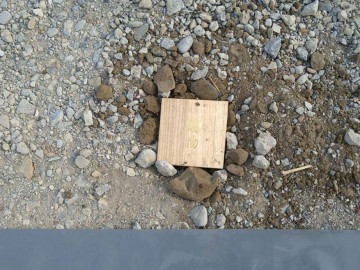

- 175.2025年01月15日
-
鎮め物
新築住宅の基礎工事の時には、家の中心に「鎮め物」を埋めます。鎮め物には、土地の神様に対する貢物の意味があります。気になる箱の中身は、昔に宝物であったという意味で、人形、盾、矛、小刀子、長刀子、鏡、水玉の七種類が入っています。土地の神様に喜んでもらえますように。そして、Y様のお家が安泰でありますように!
- 176.2025年01月15日
-
- 177.2025年01月15日
-
ステコン打設
- 178.2025年01月14日
-
- 179.2025年01月14日
-
- 180.2025年01月11日
-
地鎮祭
地鎮祭には、家づくり開始前に氏神様を鎮め、土地を使用する許可を得るという意味があります。許可を得ることで、土地の神様に工事の安全や、完成した家の繁栄を祈ります。
- 181.2025年01月11日
-
地鎮祭

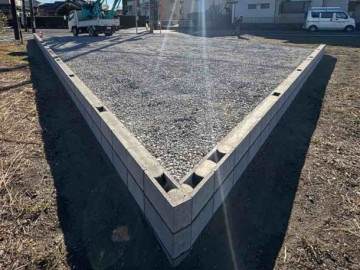

- 182.2024年12月23日
-

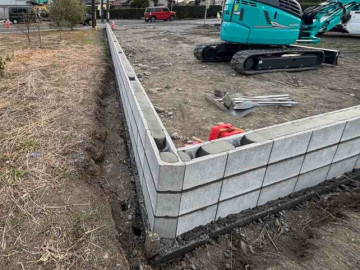

ブロック積、盛り土完了
- 183.2024年12月21日
-

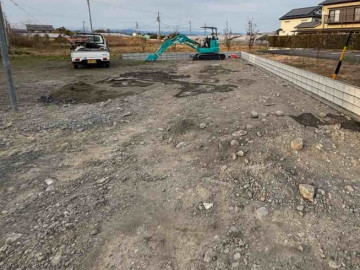

盛り土途中
- 184.2024年12月20日
-
- 185.2024年12月20日
-
ブロック積完了
- 186.2024年12月17日
-
仮設水道工事完了
- 187.2024年12月17日
-
基礎打設完了
- 188.2024年12月17日
-
基礎打設完了
- 189.2024年12月16日
-

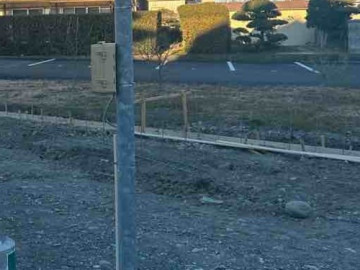

電気仮設工事
- 190.2024年09月08日
-
祝☆ご契約!
焼津市 Y様ご家族との家づくりがはじまります。
Y様、どうぞよろしくお願いいたします!
