菊川モデルハウス
菊川市
地域別|すべて
建築中レポート
- 1. 2022年03月17日
-

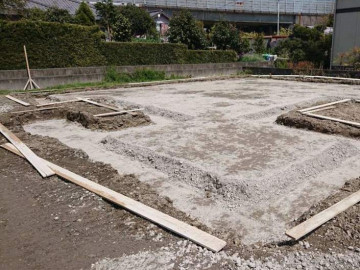

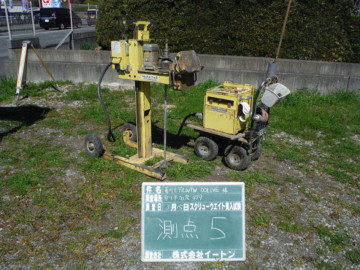

地盤調査
地盤調査では、建物を建てる土地の強さ、建物の重さを支えることができるかなどを調査します。どれだけ地震に強い建物を建てても、その建物を支える地盤が弱いと倒壊する恐れがあるからです。なので、家づくりにおいては、とても重要な工程となります!
- 2. 2022年03月17日
-
地盤調査
- 3. 2022年04月05日
-
地業工事
地業工事とは、建物を安全に支えるために地盤の高さを決定し、強固な地盤面を作りあげる工事です。建物が建つ部分に一定の高さまで土を盛り、平坦にならし、砕石を敷き込み、転圧(特殊な機械で力を加えて空気を押し出し、密度を高めます)、ビニールを被せます。その後、その上に薄くコンクリートを敷き、地業工事は完了します。
- 4. 2022年04月05日
-
地業工事/ターミダンシート施工完了
『ターミダンシート』は、土壌表面用のシロアリ防除アイテムです。薬剤散布しなくても、シートを敷くだけでシロアリの忌避効果がある優れものです♪このシートがシロアリからお家を守ってくれます♪
ホルムアルデヒドでアレルギーが問題視されている中、薬剤以外での防蟻、白アリさんに侵入をお断りする方法です!
地中からくる白い悪魔! このシートに触れると白い悪魔はしびれて動けなくなるんです!
防蟻の仕組み→https://premium.ipros.jp/nitto-lmaterials/product/detail/2000562823/
- 5. 2022年04月05日
-

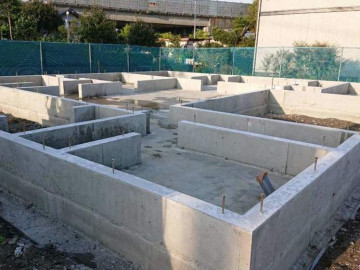

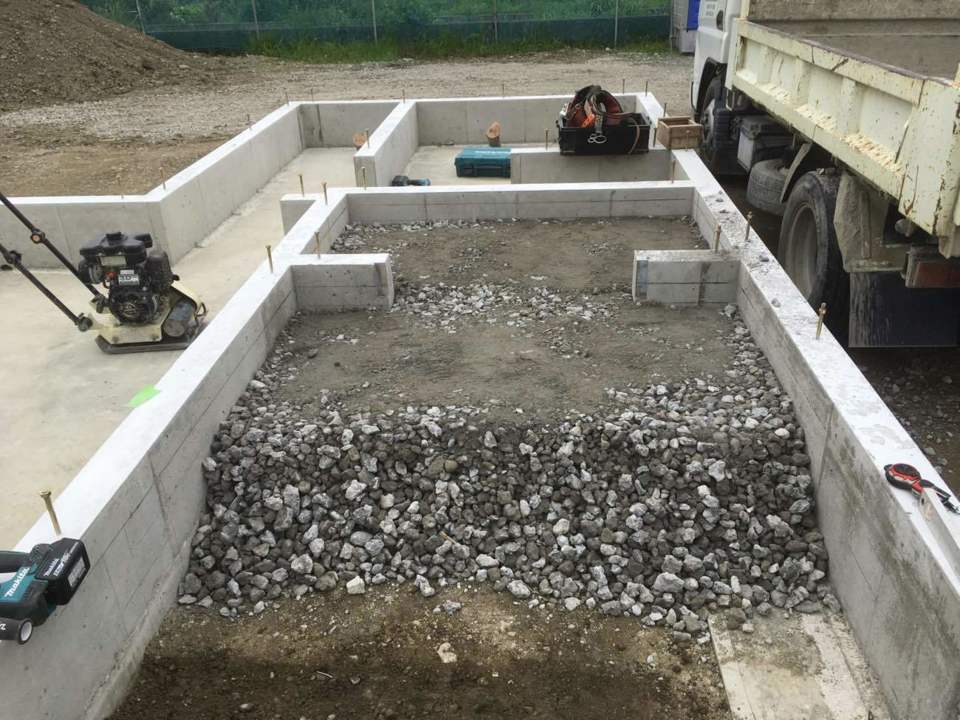

地業工事/砕石基礎・ステコン打設完了
- 6. 2022年04月06日
-

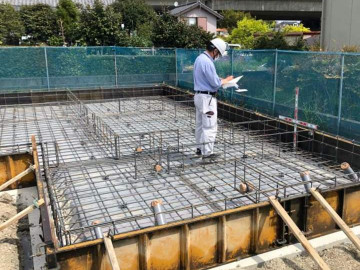

基礎/鉄筋工事
基礎を頑丈にするための鉄筋。鉄筋幅(ピッチ)も長期優良住宅ならではの150㎜ピッチ。(標準仕様)
強いわけです!
鉄筋工事とは、建物の基礎コンクリートの中の骨組みとなる鉄筋を網目状に組む工事です。建物の基礎となる鉄筋コンクリートは、鉄筋とコンクリートの一体感が重要であり、コンクリートは押さえつける力は強いのですが引っ張る力や曲げる力には弱く、その弱点を補うのが「鉄筋」ということになります。
この鉄筋により、更に基礎が丈夫になり地震による基礎の割れを防ぐ役割をします。
そのため、鉄筋工事は正確に施行されないと基礎の強度が出せなくなる重要な工程です!
- 7. 2022年04月09日
-
電気設備工事/仮設電気工事完了
- 8. 2022年04月11日
-
配筋検査完了
永太建工では第三者検査機関による施工品質の検査を実施しています。
建物が建つまでの間に4回、外部検査が行われ、施工品質における『安心の見える化』をしています。
詳細な検査データが将来の資産価値の減少を抑えることにもつながります。
- 9. 2022年04月12日
-

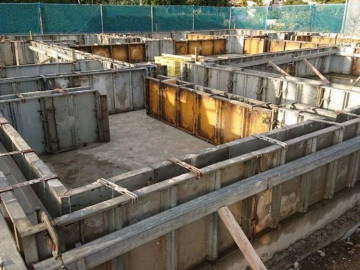

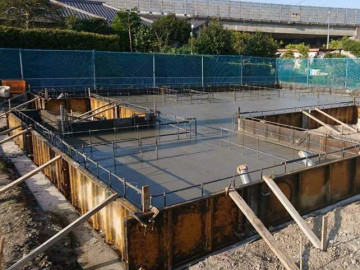

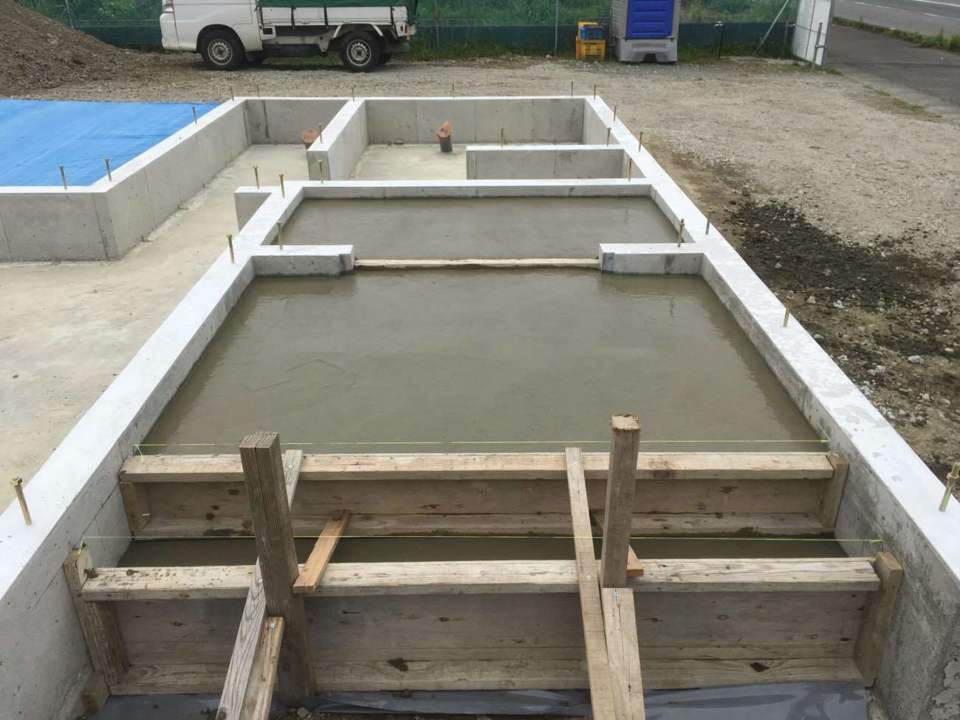

基礎/コンクリート工事(ベタコン)完了
コンクリート工事とは、基礎となるコンクリートを作る工程です。設計された強度となるように現場で型枠の中で鉄筋と一体化させ、計画された配合量や流動性を確認するとともに、仕上がりでは隙間やひび割れのないコンクリートとなるように計画して施工します。
コンクリートミキサー車などの大型車両も出入りしますよ!
- 10. 2022年04月20日
-

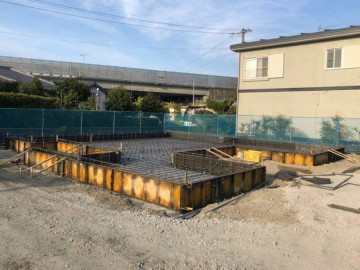

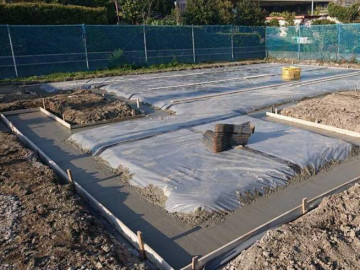

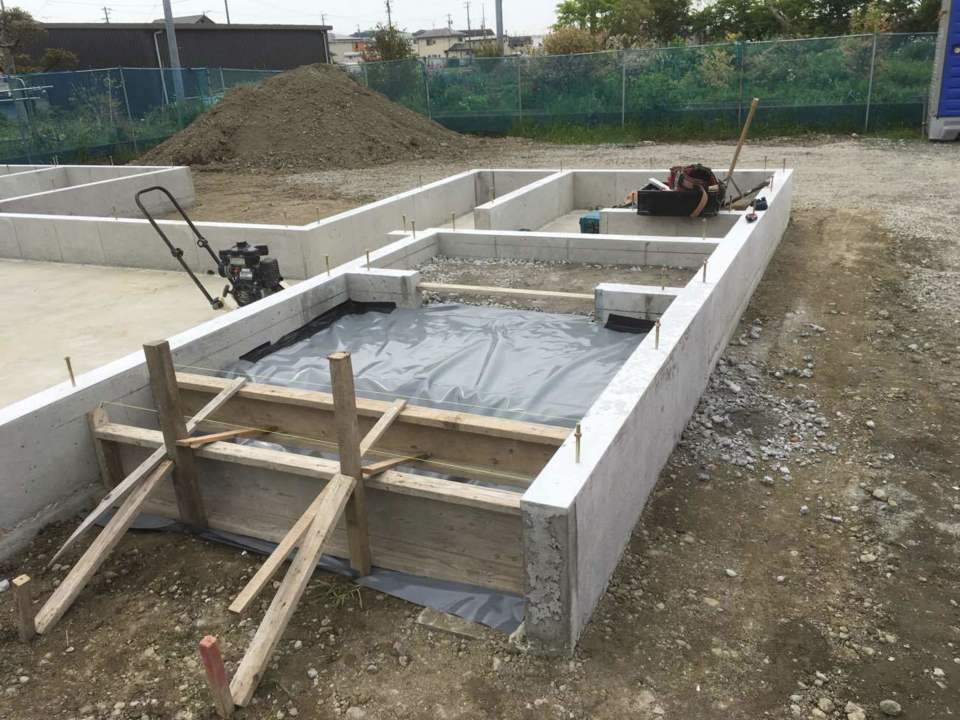

布コンクリート打設工事
- 11. 2022年04月20日
-
脱型完了
- 12. 2022年04月21日
-
玄関、ポーチ下地コンクリート打設
- 13. 2022年04月21日
-
玄関、ポーチ下地コンクリート打設
- 14. 2022年04月21日
-
玄関、ポーチ下地コンクリート打設
- 15. 2022年04月30日
-

上棟

- 16. 2022年04月30日
-
上棟
- 17. 2022年04月30日
-

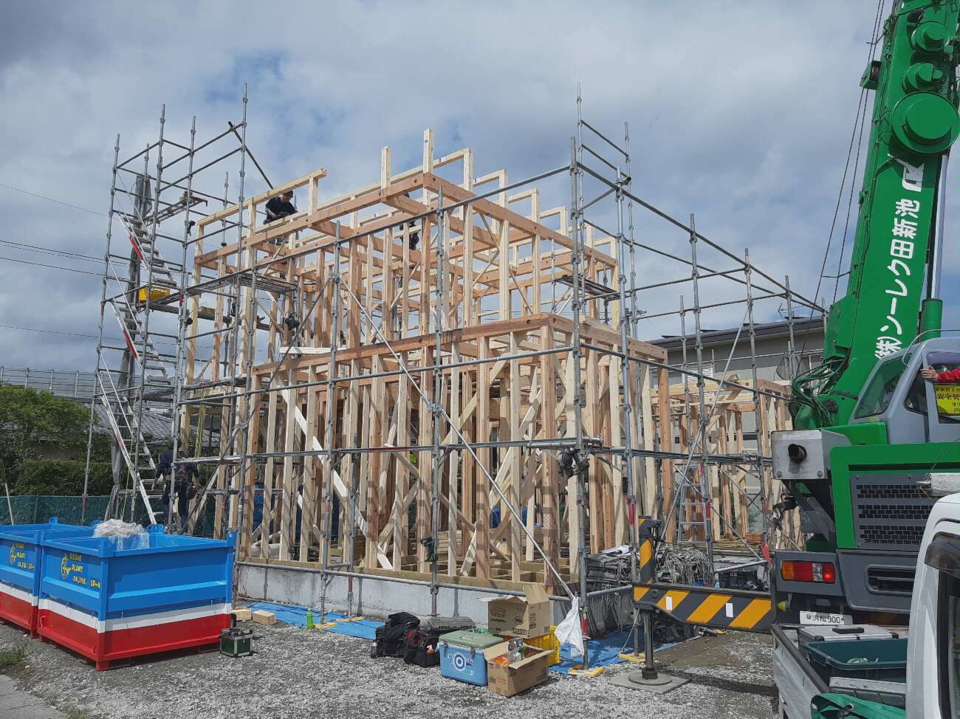

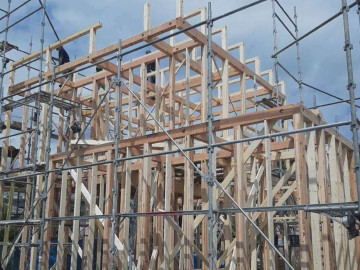

上棟(棟上げ)!!
- 18. 2022年04月30日
-
上棟
- 19. 2022年04月30日
-
上棟
- 20. 2022年05月02日
-

ルーフィング工事
- 21. 2022年05月02日
-
- 22. 2022年05月03日
-
外部ボード工事
- 23. 2022年05月06日
-

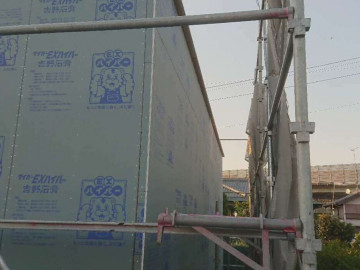

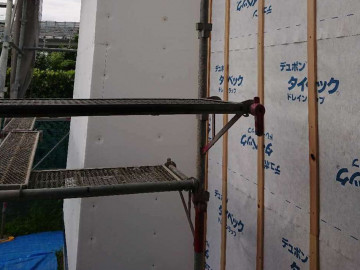

仮筋違撤去作業

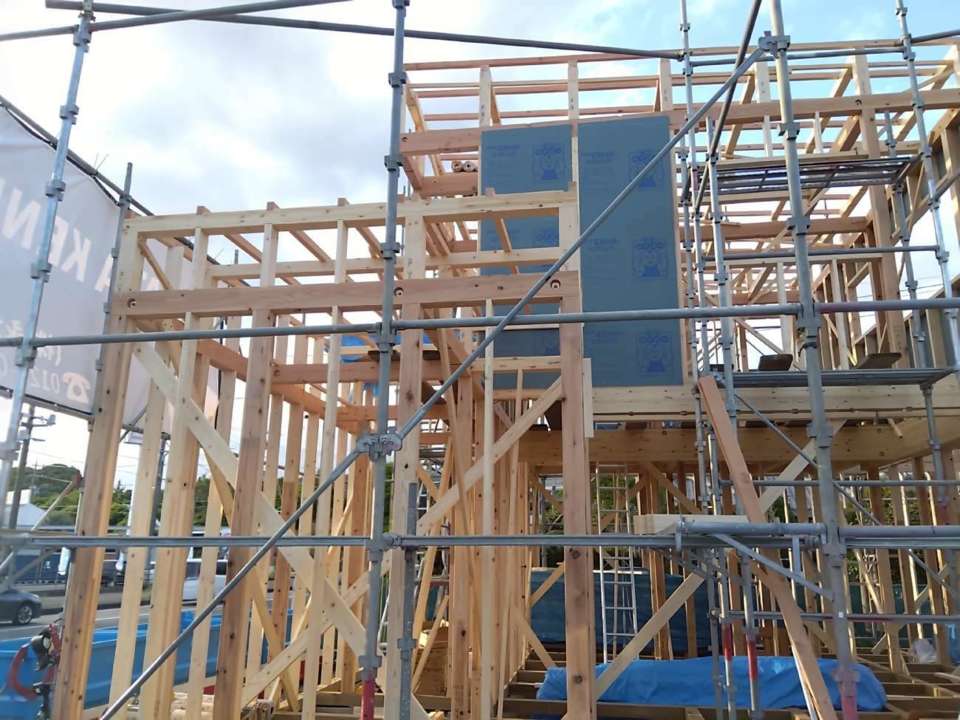

- 24. 2022年05月06日
-
窓ワイド下地工事
- 25. 2022年05月07日
-
金物工事完了
大きな力が加わっても、木材の接合部が外れないように、金物でしっかりと補強します!
よ~く見ると、柱には色々な種類の金物が取り付けられています☆
- 26. 2022年05月07日
-
垂れ壁下地工事
- 27. 2022年05月09日
-

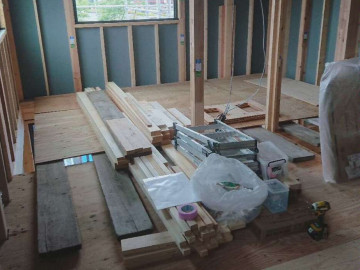

1階剛床仮ならべ施工
- 28. 2022年05月09日
-
1階通気段ボール施工
- 29. 2022年05月10日
-
防蟻ウレタンフォーム施工
- 30. 2022年05月10日
-
1階剛床工事完了
- 31. 2022年05月10日
-
玄関枠取付け工事
- 32. 2022年05月11日
-

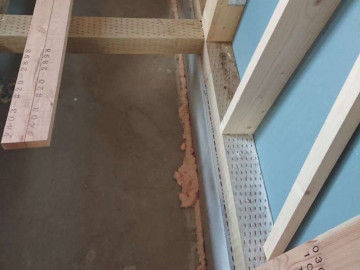

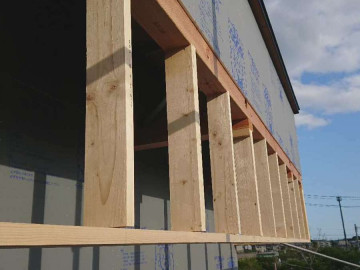

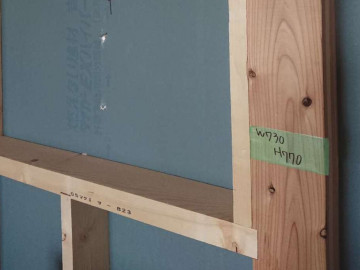

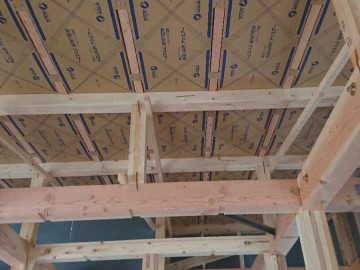

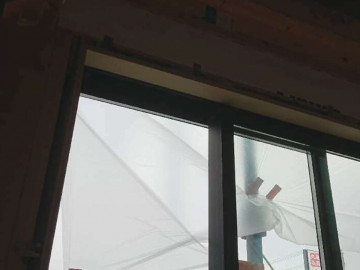

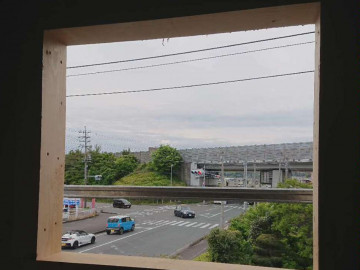

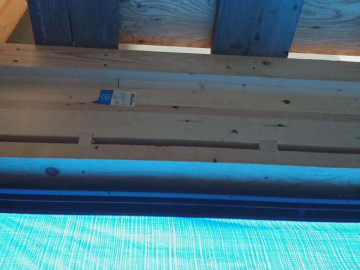

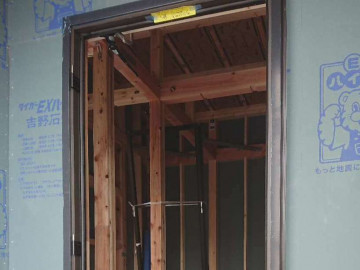

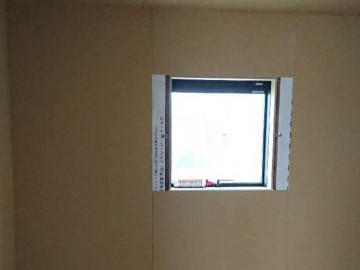

1階サッシ下地、開口、取付け工事

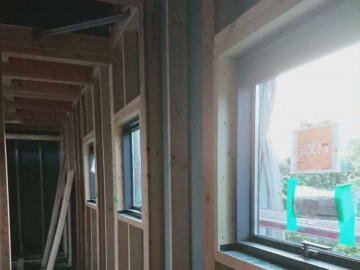

- 33. 2022年05月12日
-
- 34. 2022年05月16日
-
土台水切施工
- 35. 2022年05月16日
-

屋根葺き施工
- 36. 2022年05月18日
-
防蟻フォーム
- 37. 2022年05月18日
-
- 38. 2022年05月18日
-
- 39. 2022年05月18日
-

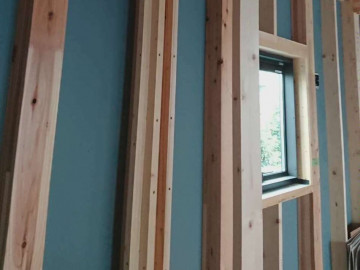

- 40. 2022年05月19日
-
- 41. 2022年05月19日
-
- 42. 2022年05月21日
-

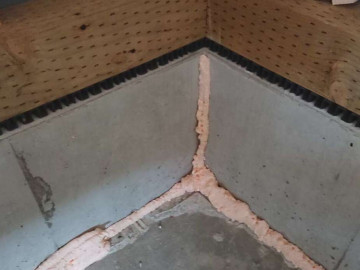

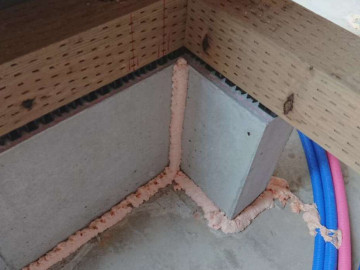

配管勾配
- 43. 2022年05月21日
-

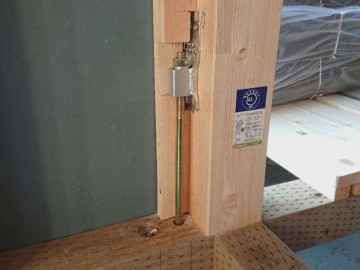

配線工事
- 44. 2022年05月21日
-
- 45. 2022年05月26日
-

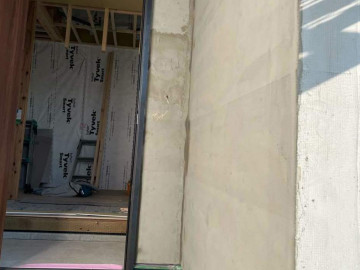

外部スチロール
- 46. 2022年05月27日
-
気密テープ施工
永太建工では、気密性・断熱性を重視しています。
この気密テープを施工することで、柱や床材の間からの湿気を防ぎ、気密性を上げることができます。
(永太建工では全棟機密検査を行っています☆)
- 47. 2022年05月27日
-
間柱施工
- 48. 2022年05月27日
-
断熱材施工
永太建工の断熱材の1つ、タイベックは「冬は防湿」「夏は透湿」してくれる優れもの。
気密をしっかりと確保し、省エネ性能を高め、1年中結露を防ぎ、壁の中の乾燥を促すことで住宅の耐久性を向上させてくれます!
- 49. 2022年05月28日
-
樋(トイ)下地施工
- 50. 2022年05月28日
-
外部断熱材施工
- 51. 2022年05月30日
-

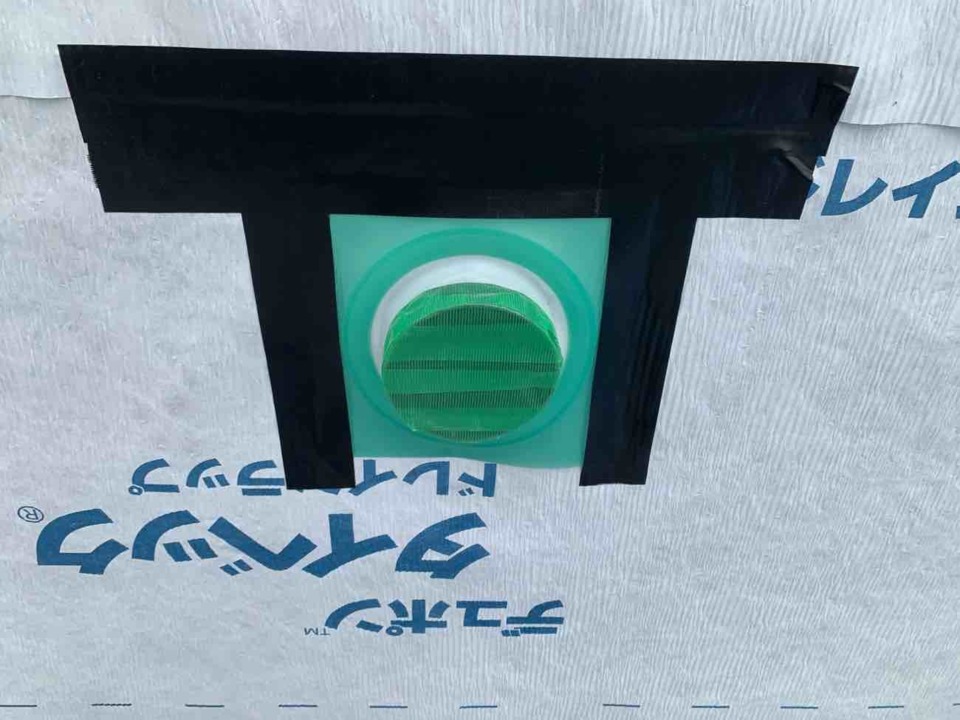

防水処理

- 52. 2022年05月30日
-

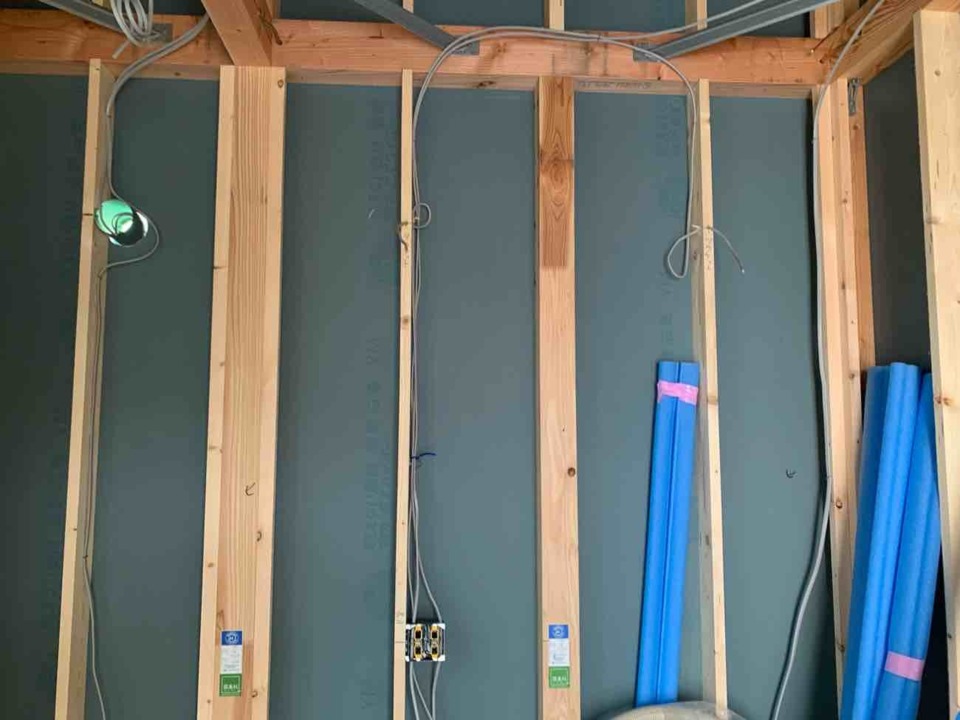

配線工事
- 53. 2022年05月31日
-

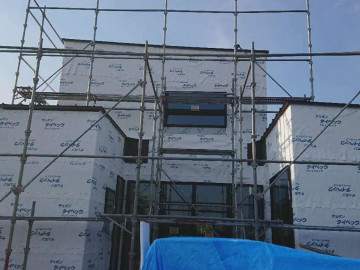

外部断熱材施工
- 54. 2022年06月01日
-
外部胴縁(ドウブチ)施工
胴縁とは、羽目板やボードを取付けるための板です。この写真のものは「たて胴縁」で、土台から垂直に施工されています。
- 55. 2022年06月02日
-

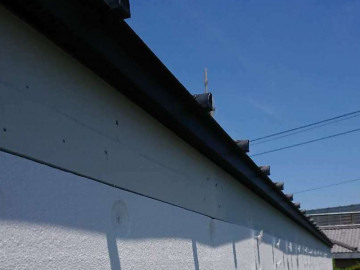

軒天下地施工
- 56. 2022年06月02日
-
軒天下地施工
- 57. 2022年06月02日
-
外部下地施工
- 58. 2022年06月03日
-
壁下地施工
- 59. 2022年06月04日
-

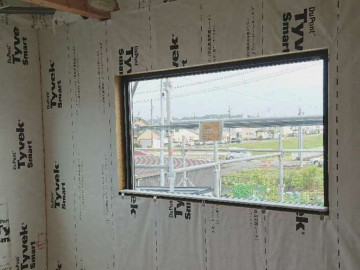

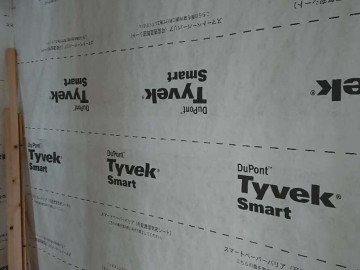

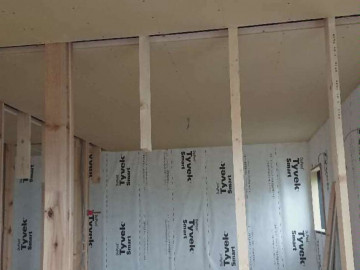

内部1階透湿気密シート施工
永太建工の断熱材の1つ、タイベックスマートは「冬は防湿」「夏は透湿」してくれる優れもの。
気密をしっかりと確保し、省エネ性能を高め、1年中結露を防ぎ、壁の中の乾燥を促すことで住宅の耐久性を向上させてくれます!

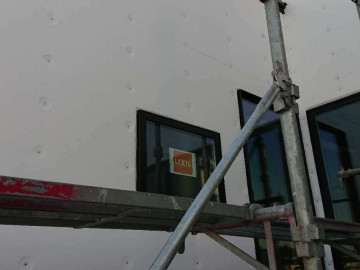

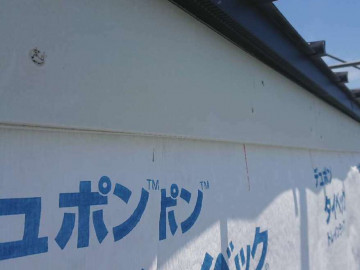

- 60. 2022年06月06日
-

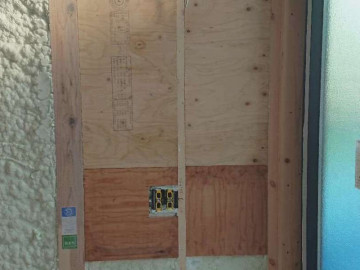

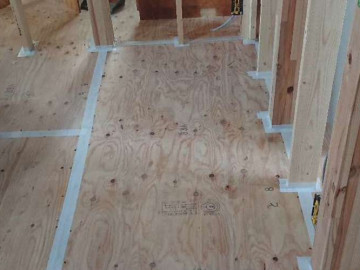

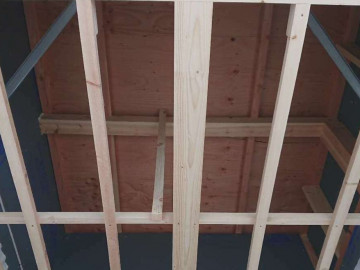

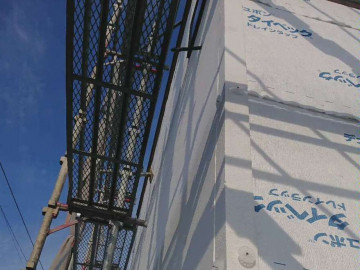

気密シート施工
- 61. 2022年06月06日
-

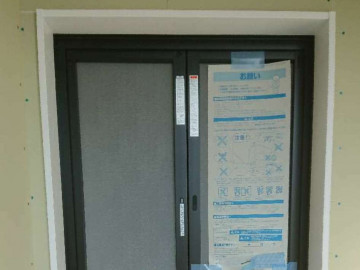

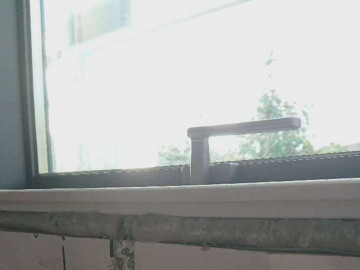

窓枠施工
- 62. 2022年06月07日
-
窓まわりウレタンフォーム施工
- 63. 2022年06月07日
-
- 64. 2022年06月09日
-

天井ボード施工(ユニットバス)

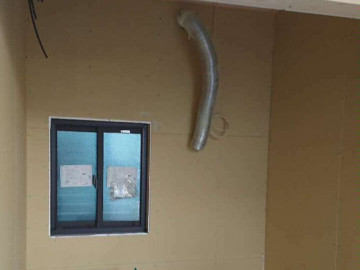

- 65. 2022年06月09日
-

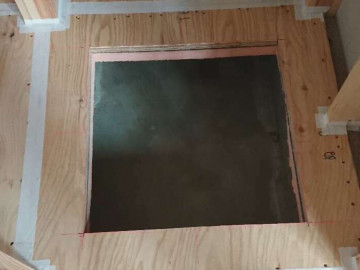

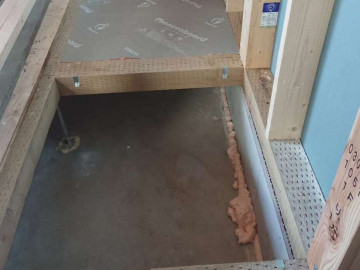

床下点検口開口
- 66. 2022年06月09日
-
天井下地施工

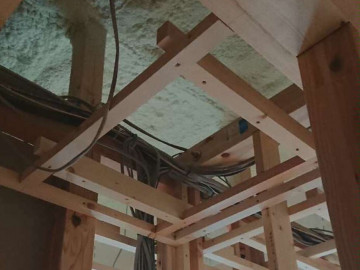

- 67. 2022年06月14日
-
天井下地
- 68. 2022年06月14日
-
天井下地
- 69. 2022年06月15日
-

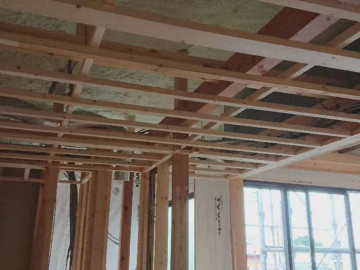

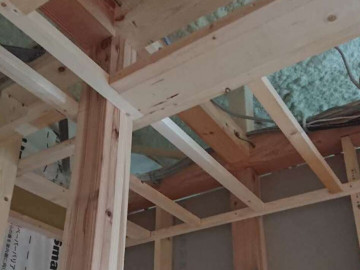

天井下地
- 70. 2022年06月15日
-
天井下地
- 71. 2022年06月16日
-

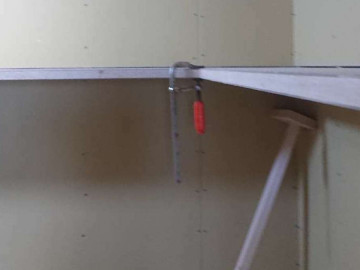

- 72. 2022年06月16日
-

軒天仕上げ

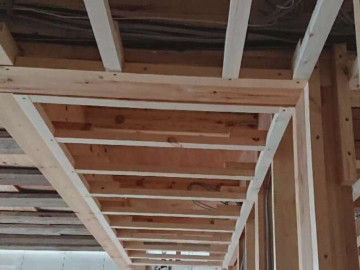

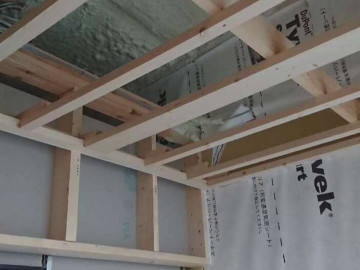

- 73. 2022年06月17日
-
- 74. 2022年06月17日
-
天井下地工事

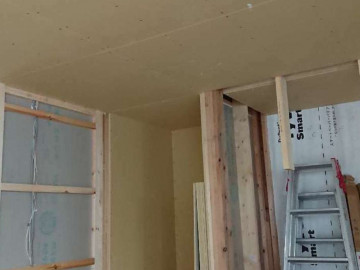

- 75. 2022年06月19日
-
- 76. 2022年06月19日
-
- 77. 2022年06月19日
-
- 78. 2022年06月21日
-
- 79. 2022年06月21日
-

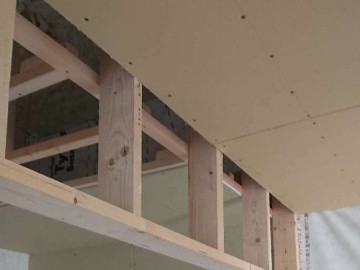

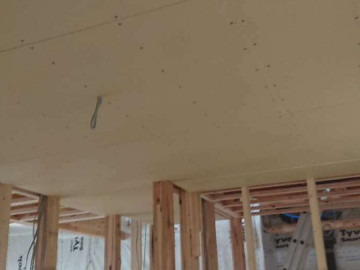

天井ボード貼り工事
- 80. 2022年06月22日
-

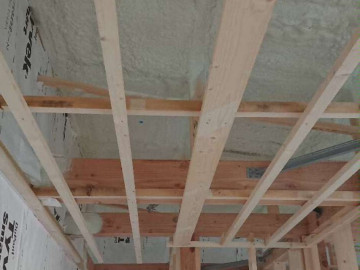

2階トイレニッチ
- 81. 2022年06月22日
-
パントリー天井ボード施工
- 82. 2022年06月22日
-

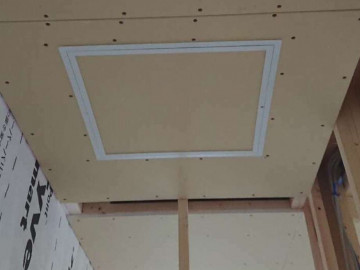

1階天井点検口施工
- 83. 2022年06月23日
-
浴室壁下地施工
- 84. 2022年06月23日
-
天井ボード施工

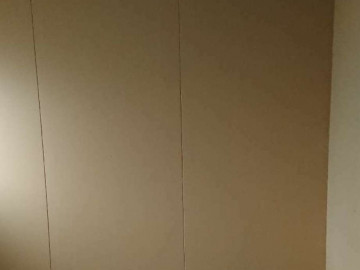

- 85. 2022年06月24日
-
コーキング施工
- 86. 2022年06月25日
-
天井ボード施工
- 87. 2022年06月25日
-
キッチン下地施工
- 88. 2022年06月27日
-
玄関天井高さ直し施工
- 89. 2022年06月27日
-
窓枠施工
- 90. 2022年06月27日
-

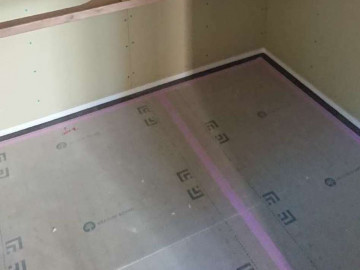

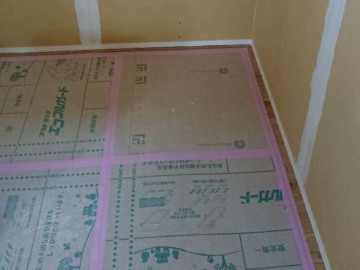

1階ふせこみ施工完了
- 91. 2022年06月28日
-

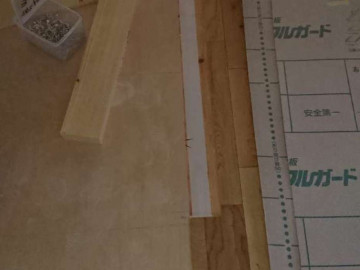

玄関框フローリング施工

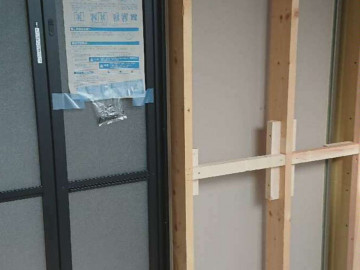

- 92. 2022年06月29日
-

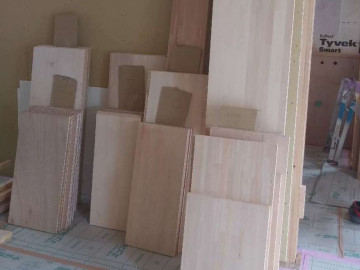

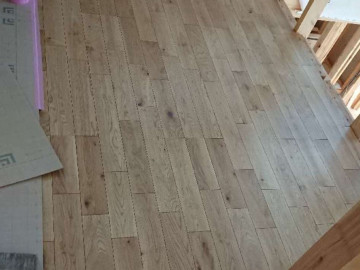

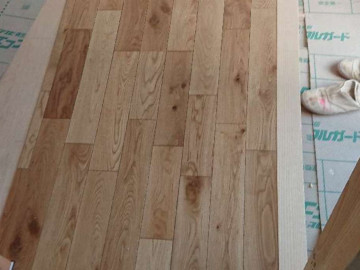

フローリング施工
- 93. 2022年06月29日
-
ふせこみ施工西面、南面完了
- 94. 2022年06月30日
-

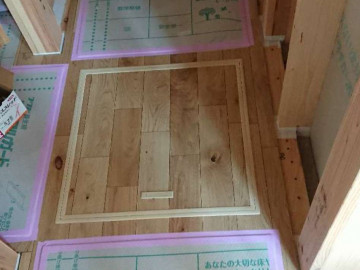

床下点検口
- 95. 2022年06月30日
-
ふせこみ施工完了
- 96. 2022年06月30日
-
フローリング施工

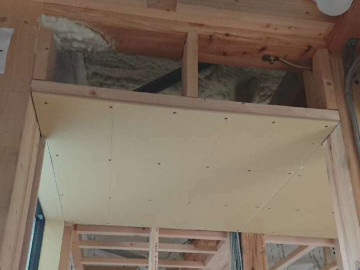

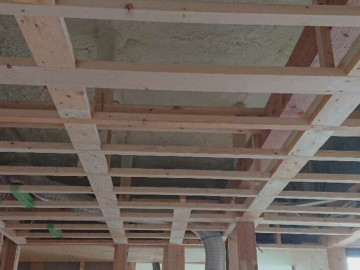

- 97. 2022年07月01日
-

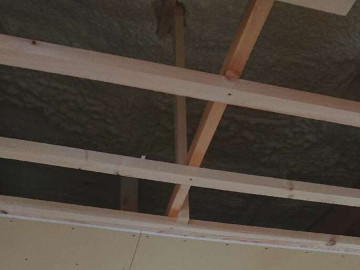

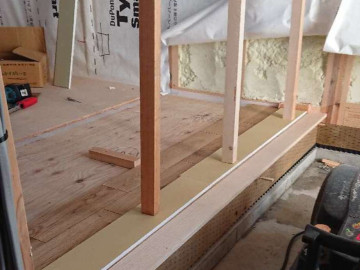

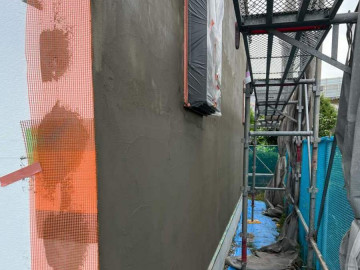

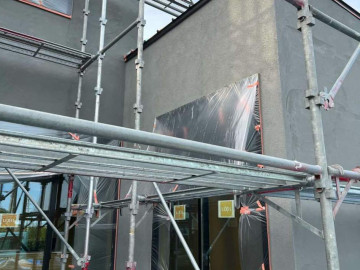

外部壁面塗装工事 中塗り
- 98. 2022年07月02日
-
外部壁面塗装工事 中塗り完了
- 99. 2022年07月02日
-
2階トイレベースパネル、寝室フローリング施工
- 100. 2022年07月04日
-
2階室内窓施工
- 101. 2022年07月05日
-
壁ボード(子供室1,2)施工
- 102. 2022年07月05日
-
2階マグサ施工

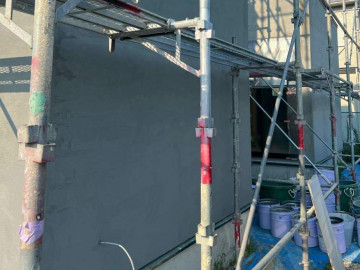

- 103. 2022年07月06日
-

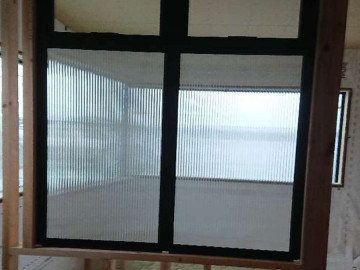

子供室一本引き戸施工
- 104. 2022年07月06日
-
周辺ボード貼り施工
- 105. 2022年07月07日
-

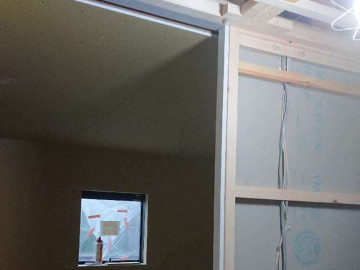

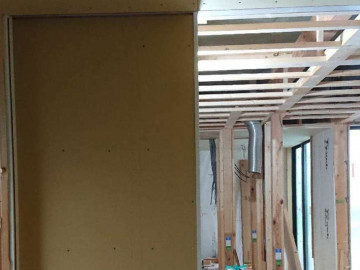

キッチン天井ボード、周辺壁ボード施工
- 106. 2022年07月08日
-
壁ボード施工
- 107. 2022年07月08日
-
1本引き方立位置出し施工
- 108. 2022年07月09日
-
1階トイレ 真鍮見切施工
- 109. 2022年07月09日
-
脱衣室 真鍮見切施工
- 110. 2022年07月09日
-
リビング梁下段差解消施工
- 111. 2022年07月09日
-
天井ボードLDK 施工
- 112. 2022年07月09日
-

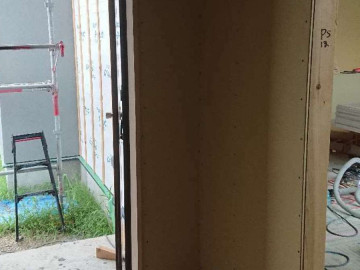

玄関枠取り付け工事

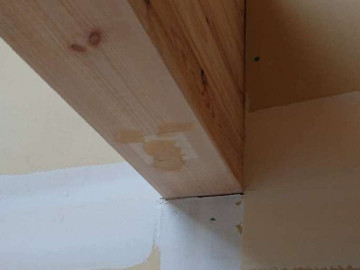

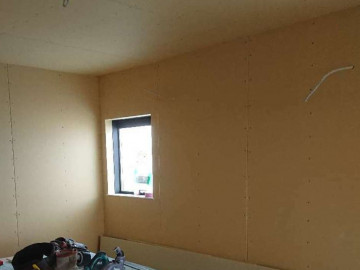

- 113. 2022年07月11日
-

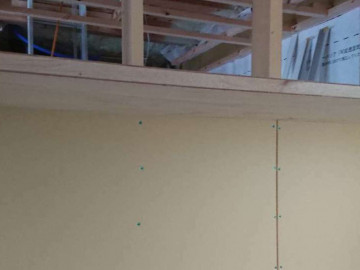

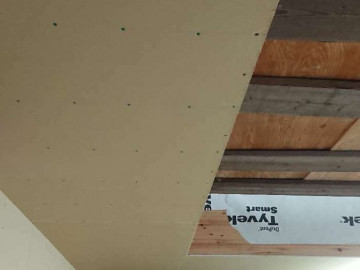

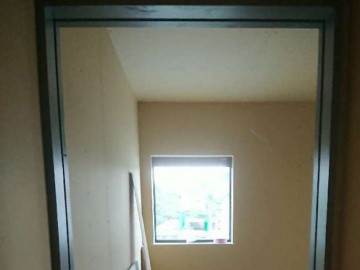

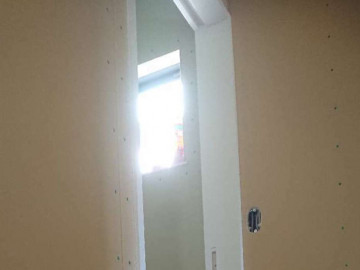

仕上げ
- 114. 2022年07月11日
-
仕上げ
- 115. 2022年07月11日
-
仕上げ
- 116. 2022年07月11日
-

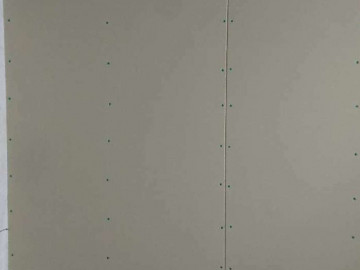

1階壁ボード施工
- 117. 2022年07月11日
-
1階マグサ下地施工
- 118. 2022年07月11日
-
玄関付け巾木施工
- 119. 2022年07月11日
-
ベースパネル施工
- 120. 2022年07月11日
-
2階壁ボード施工
- 121. 2022年07月12日
-
壁ボード(玄関周辺)施工
- 122. 2022年07月12日
-
ドア下地 施工

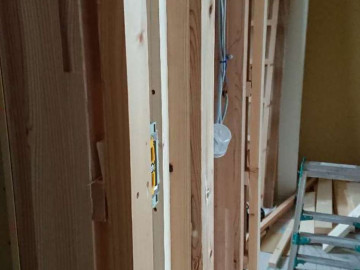

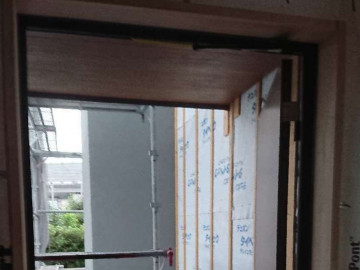

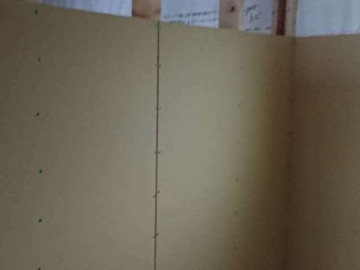

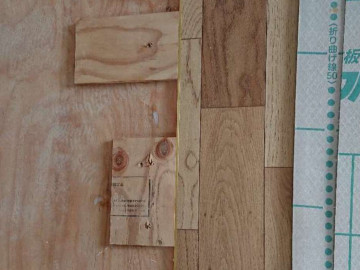

- 123. 2022年07月13日
-
ドア枠取り付け施工
- 124. 2022年07月13日
-
脱衣室周辺 壁ボード施工

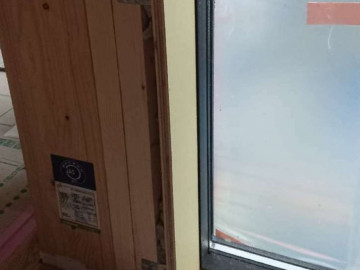

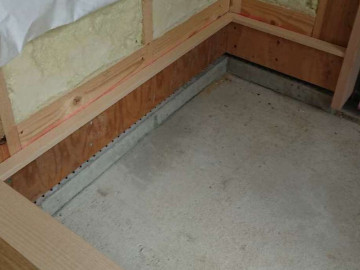

- 125. 2022年07月13日
-
2階壁ボード施工
- 126. 2022年07月13日
-
吹き抜け足場撤去
- 127. 2022年07月14日
-

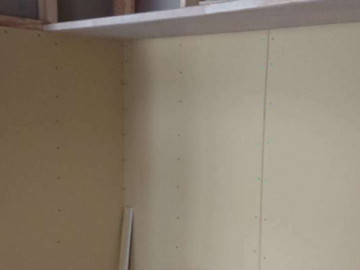

1階トイレ1本引き施工

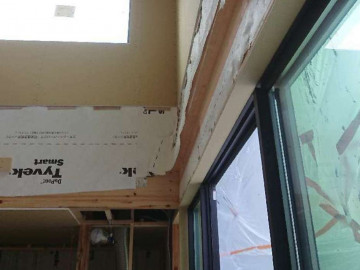

- 128. 2022年07月14日
-

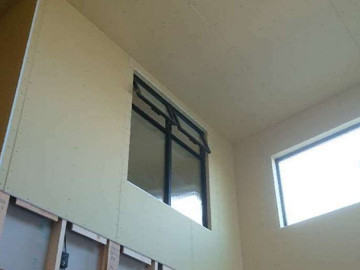

周辺ボード施工
- 129. 2022年07月14日
-
2階壁ボード施工
- 130. 2022年07月14日
-
ドア枠施工
- 131. 2022年07月14日
-
クローゼット枠
- 132. 2022年07月15日
-

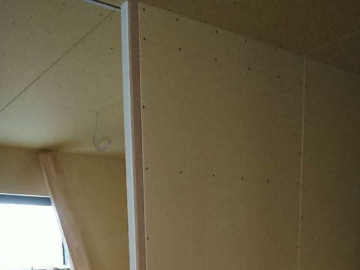

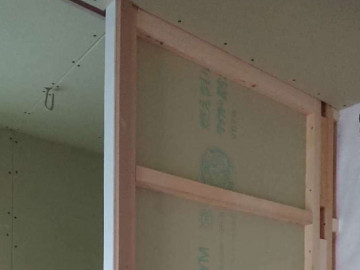

造作1本引き施工
- 133. 2022年07月15日
-
キッチン3本引き施工
- 134. 2022年07月15日
-
キッチン下地施工
- 135. 2022年07月16日
-
LDKアウトセット施工

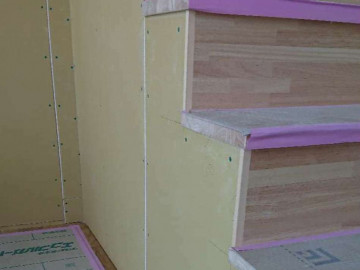

- 136. 2022年07月16日
-

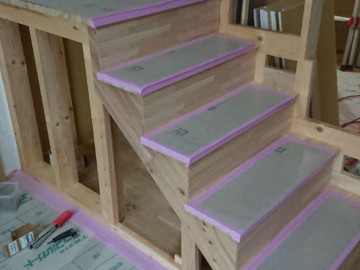

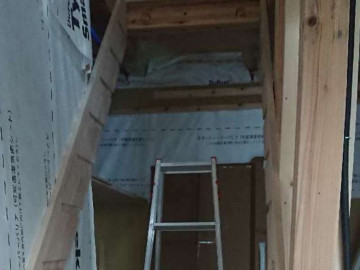

階段施工

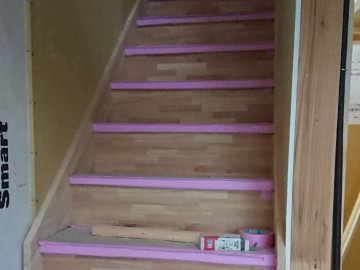

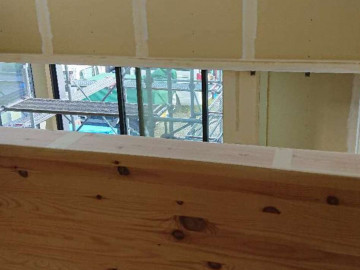

- 137. 2022年07月18日
-
- 138. 2022年07月18日
-
真鍮見切り施工
- 139. 2022年07月18日
-
階段施工
- 140. 2022年07月18日
-
LDK壁ボード施工
- 141. 2022年07月19日
-
階段完了
- 142. 2022年07月19日
-
周辺下地施工

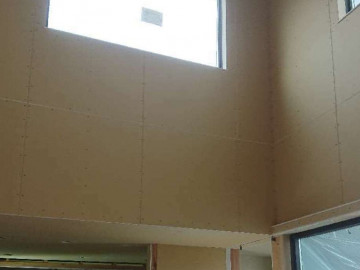

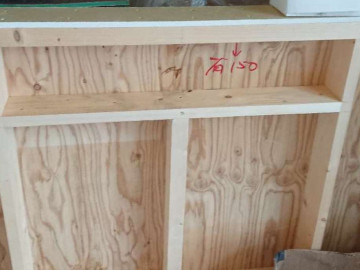

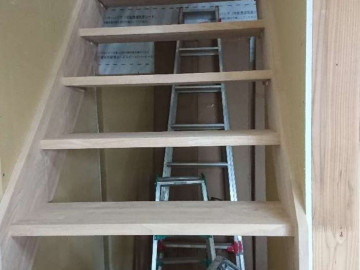

- 143. 2022年07月20日
-

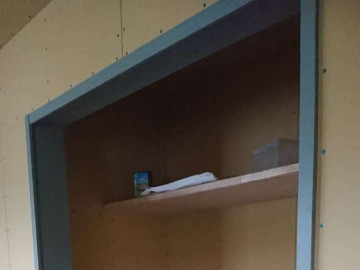

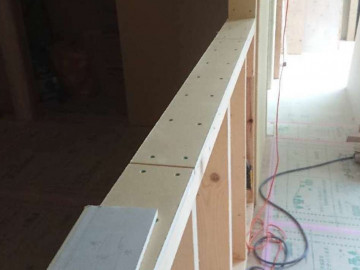

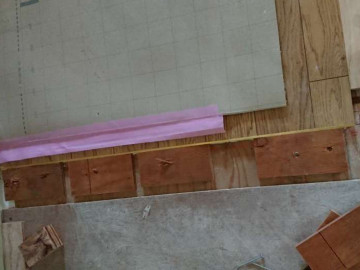

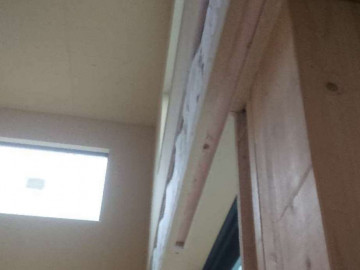

ニッチ下地施工
- 144. 2022年07月20日
-

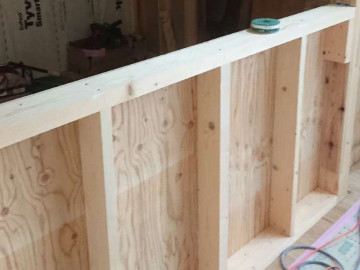

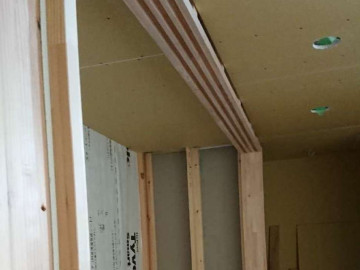

2階一本引き施工

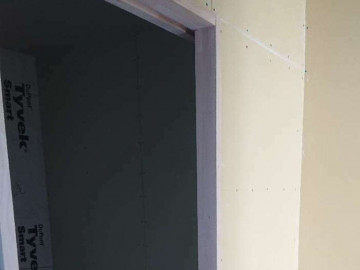

- 145. 2022年07月20日
-
- 146. 2022年07月20日
-
- 147. 2022年07月21日
-

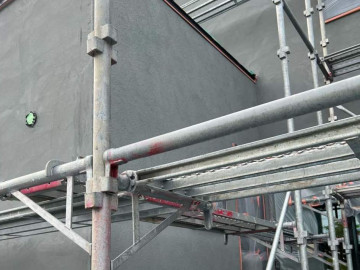

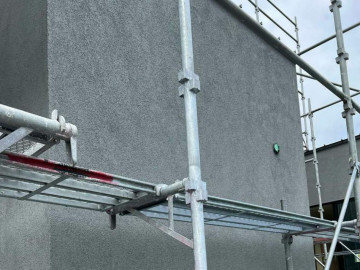

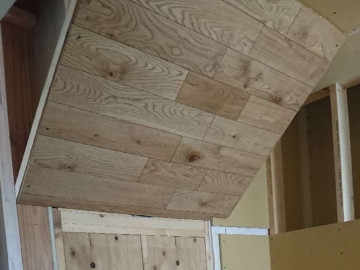

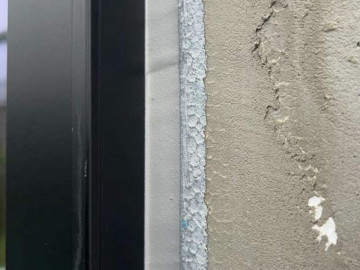

外壁塗り施工完了
- 148. 2022年07月22日
-

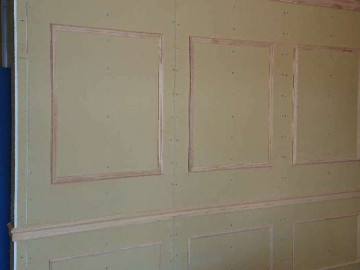

1・2階モールディング施工
- 149. 2022年07月22日
-
壁ボード施工
- 150. 2022年07月23日
-
キッチン収納墨出し部品木取り施工

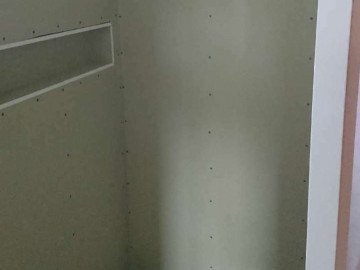

- 151. 2022年07月23日
-
壁ボード施工
- 152. 2022年07月23日
-
- 153. 2022年07月25日
-
巾木施工
- 154. 2022年07月25日
-
- 155. 2022年07月25日
-
化粧梁穴埋め施工
- 156. 2022年07月25日
-
板金・トイ工事完了
- 157. 2022年07月28日
-

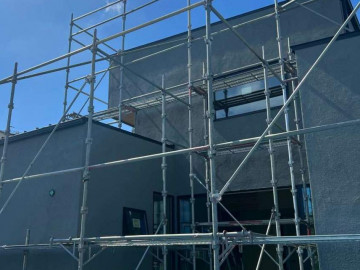

外壁工事完了
- 158. 2022年07月28日
-

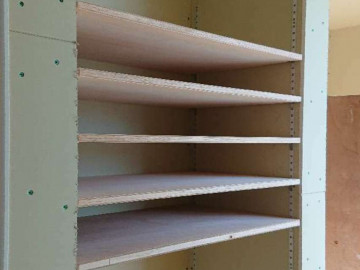

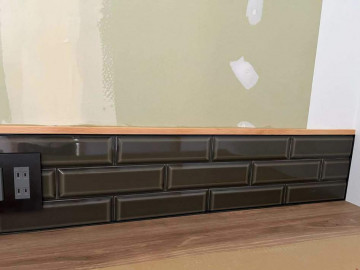

キッチン収納棚施工

- 159. 2022年07月28日
-

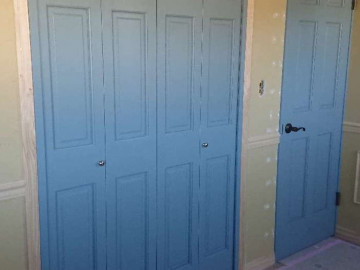

2階建具取り付け
- 160. 2022年07月29日
-
ダボ埋め施工
- 161. 2022年07月29日
-
雑巾摺り施工
- 162. 2022年07月29日
-
巾木施工
- 163. 2022年08月05日
-

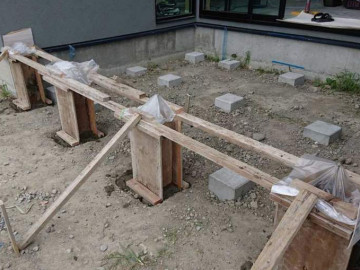

独立基礎打設完了

- 164. 2022年08月12日
-

- 165. 2022年08月12日
-
- 166. 2022年08月12日
-
- 167. 2022年08月12日
-
- 168. 2022年08月12日
-
- 169. 2022年08月12日
-
- 170. 2022年08月12日
-

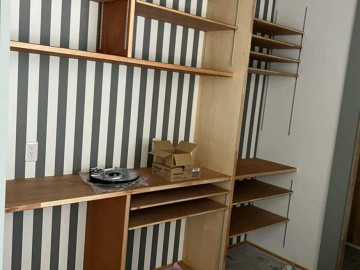

- 171. 2022年08月17日
-

鏡取り付け施工

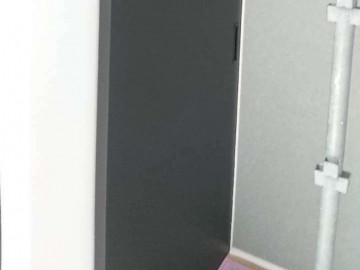

- 172. 2022年08月17日
-

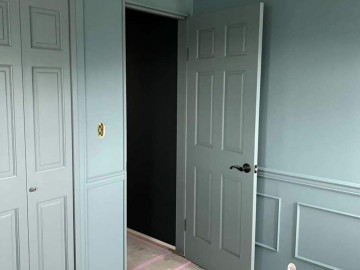

建具吊り施工
- 173. 2022年08月17日
-

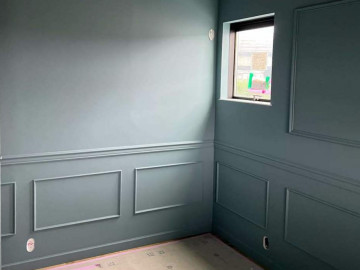

手摺固定
- 174. 2022年08月23日
-
エコキュートコン施工
- 175. 2022年08月23日
-

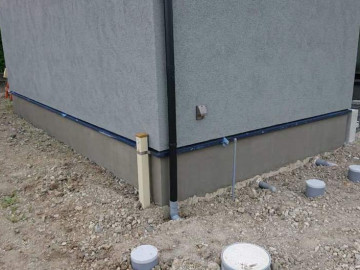

基礎巾木仕上げ完了
- 176. 2022年08月27日
-
木製フェンス(内側完了)

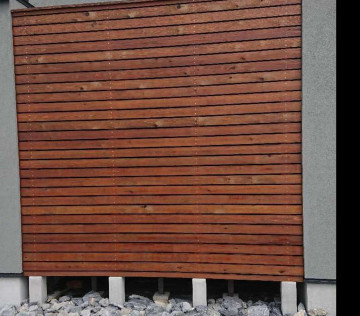

- 177. 2022年08月29日
-

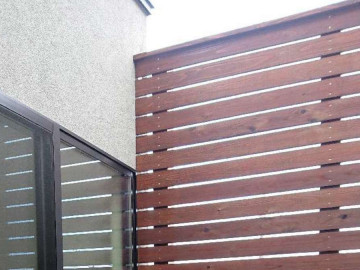

木製フェンス完了
- 178. 2022年08月29日
-

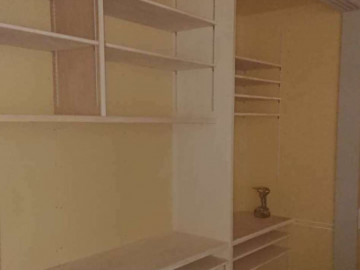

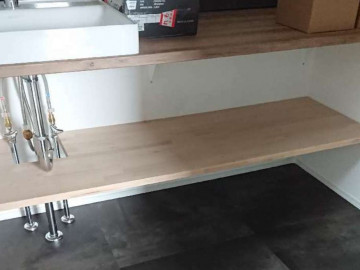

1階洗面棚施工

- 179. 2022年09月09日
-
木製フェンスの笠木工事完了
